合肥时代天街9月上半月工程进度播报

2017.09.15文章来源:   阅读次数:

合肥时代天街9月上半月工程进度播报

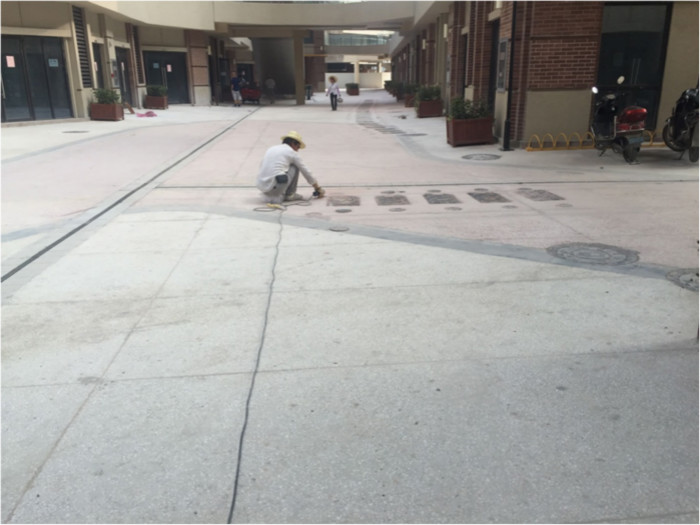

  首批交付景观照片及说明
  1、北广场西侧调路牙;
  2、现场水磨石零星修补;
  3、现场苗木修剪及养护。

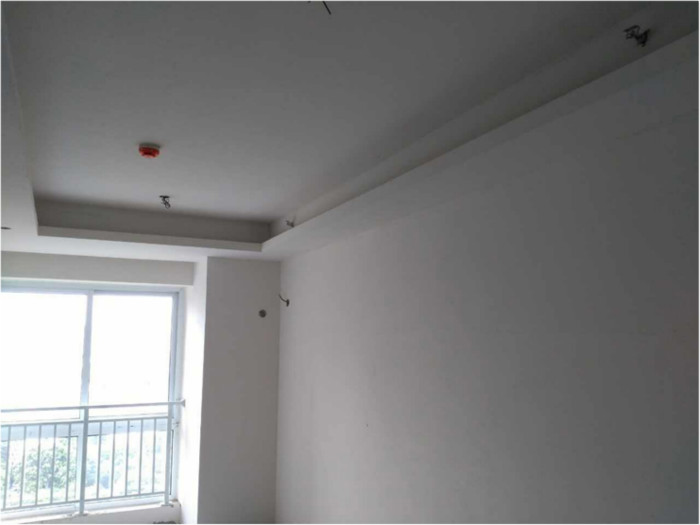

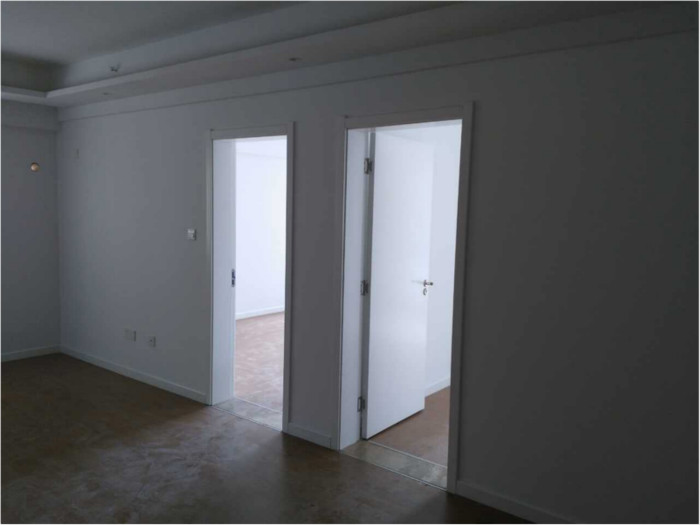

  2#3#5#楼精装进度照片及说明
  1、2号楼木地板铺装完成12~14层,开关面板安装完成9~22层,筒灯安装开始,吸顶灯未到货(正在跟踪),卫生间集成吊顶完成17~19层;
  2、3号楼木地板铺装完成14~26层,灯具及开关面板安装完成8~29层;
  3、5号楼木地板铺装完成8~23层,开关面板安装完成7~27层,灯具安装完成17~19层;





  6#楼进度照片及说明
  1、室内腻子完成10-29层。
  2、吊顶施工除上下三层外施工完成;
  3、湿作业施工开始;
  4、总包安装开始施工,室内管道开始打压测试。

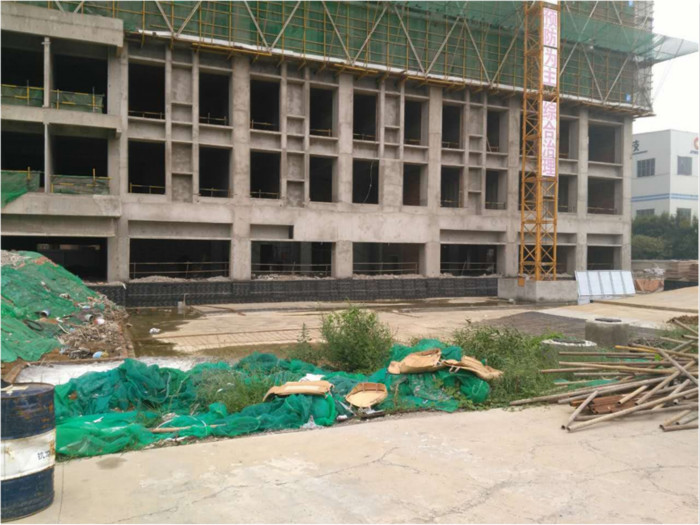

  1#楼形象进度
  1、已复工,屋顶构架混凝土浇筑完成,地下室顶板清理准备施工防水保护层;
   2、27、28层墙体及二结构施工;
   3、电梯井道正在施工(清理);
