淮南英伦联邦9月上半月工程进度播报
各单体楼栋具体形象进度
32、33#楼形象进度:

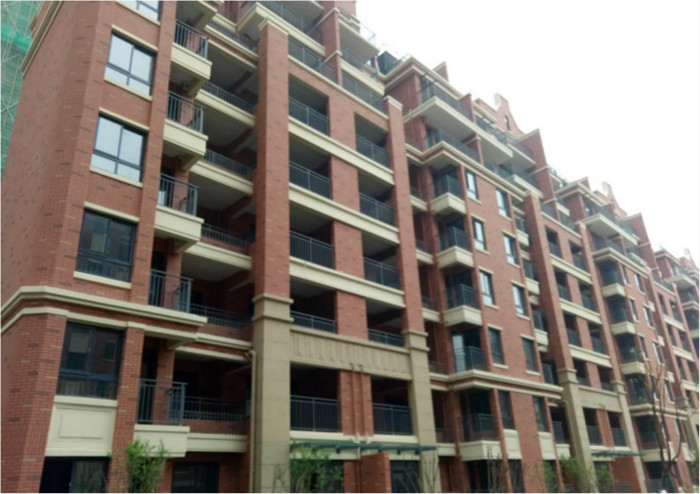

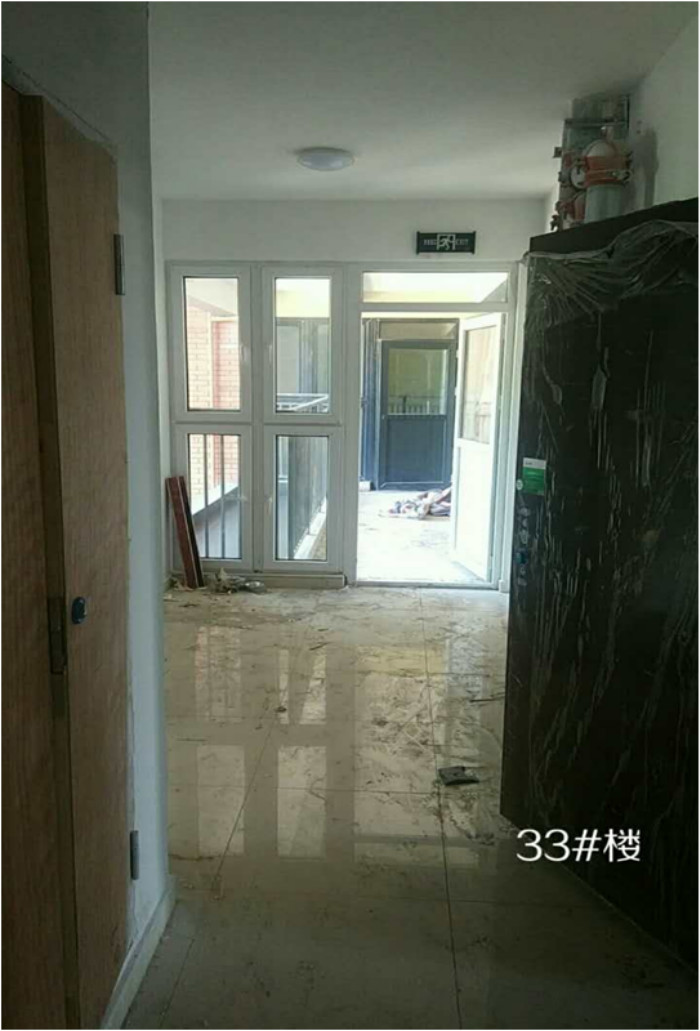

1、32#33#楼室内施工完成。
2、公共部位装饰基本完成,细节找补、卫生清理中。

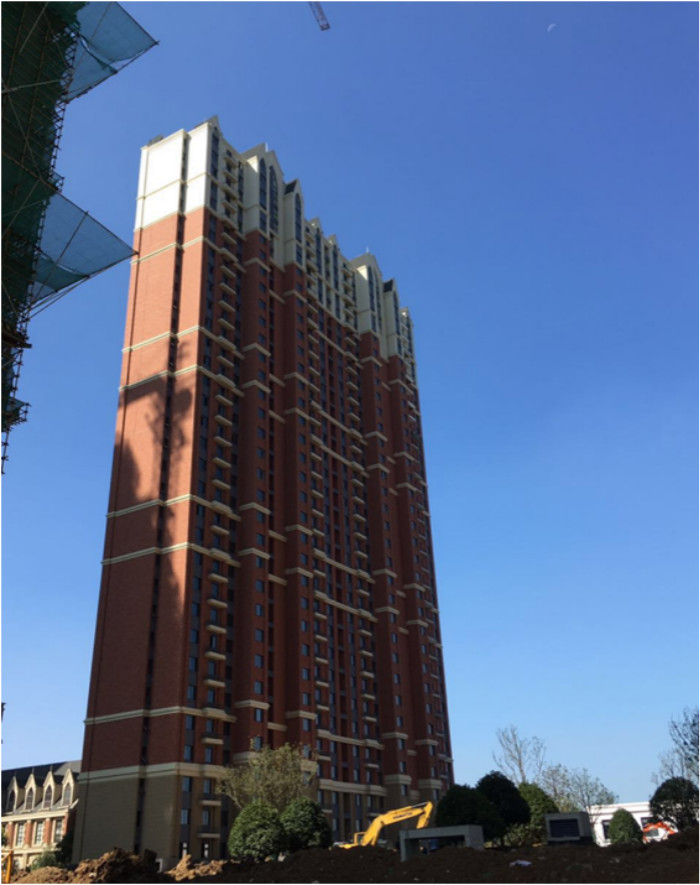

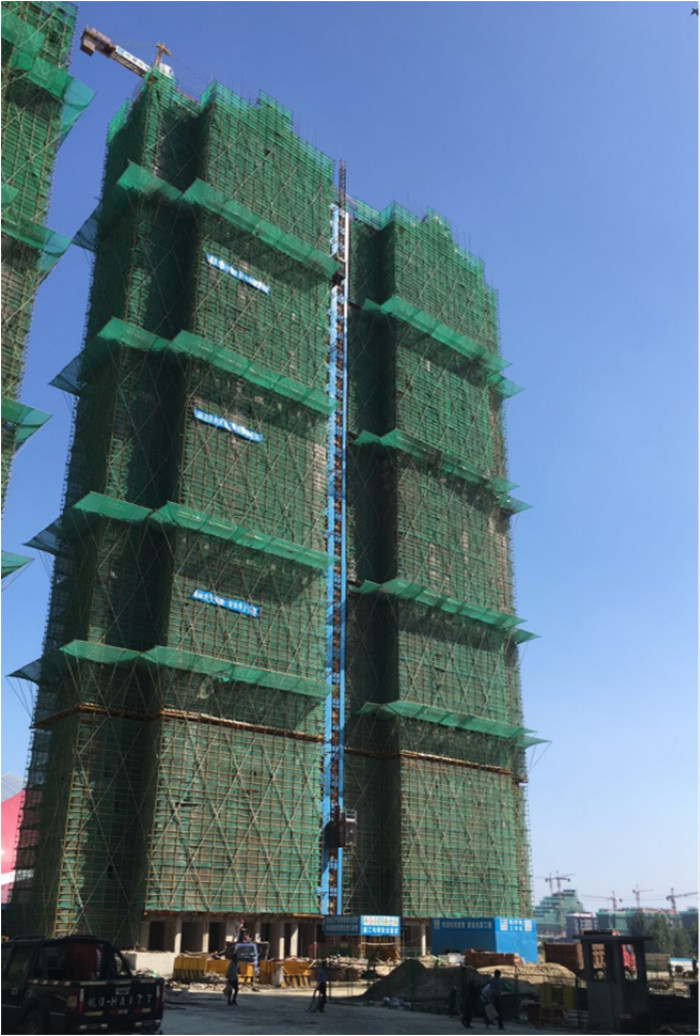

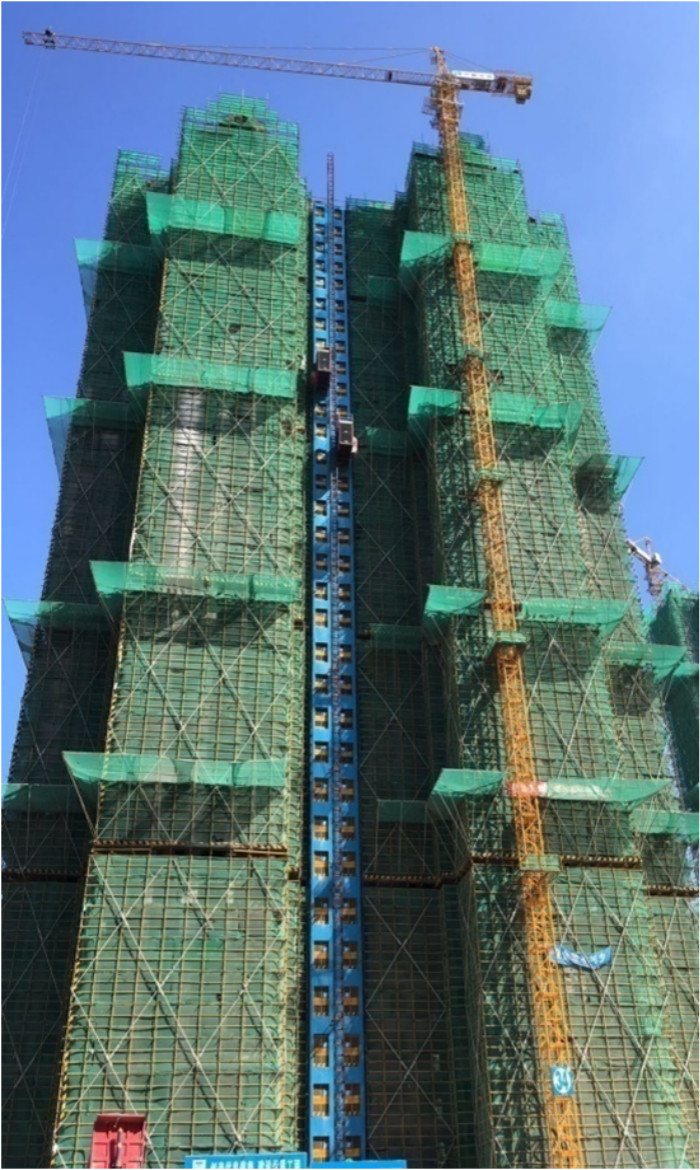

32#楼

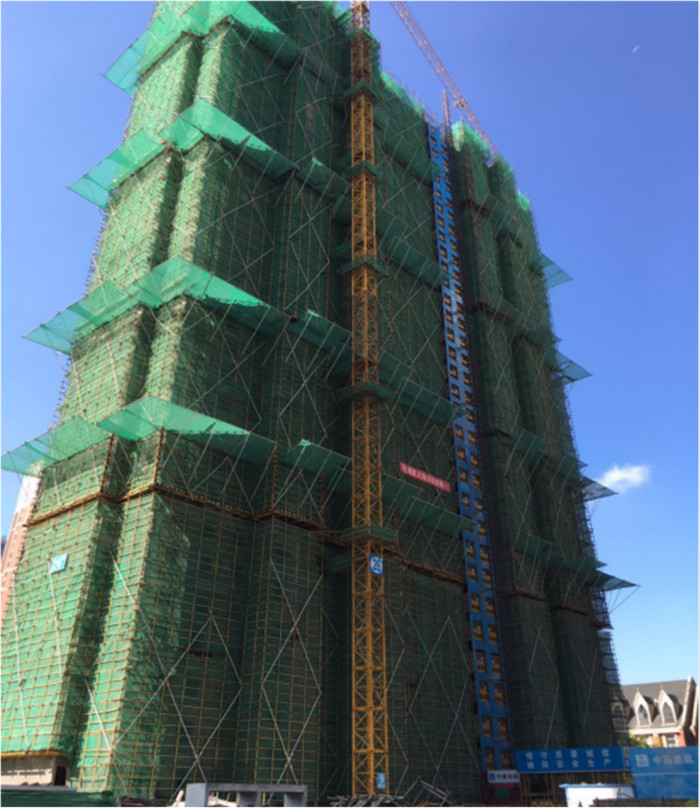

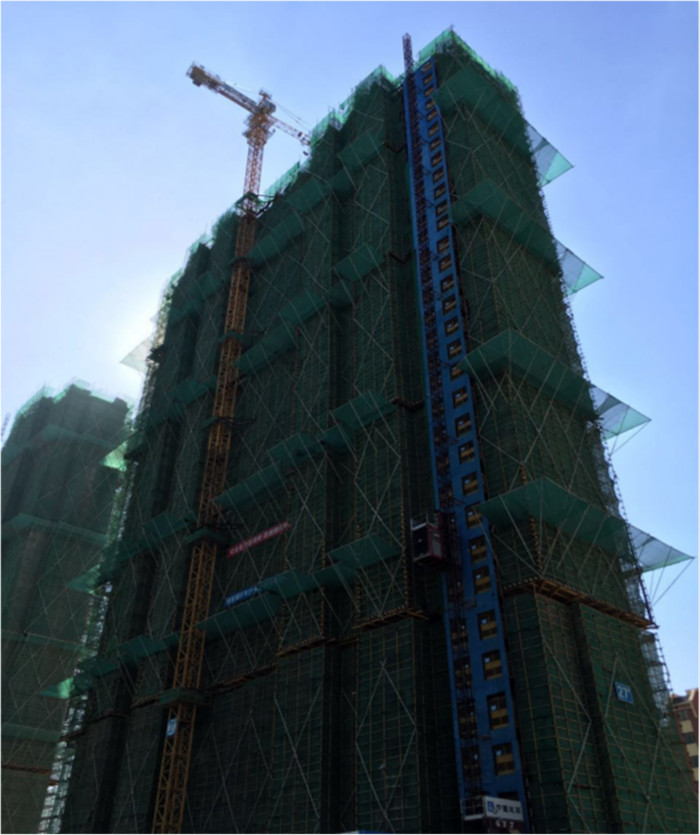

33#楼

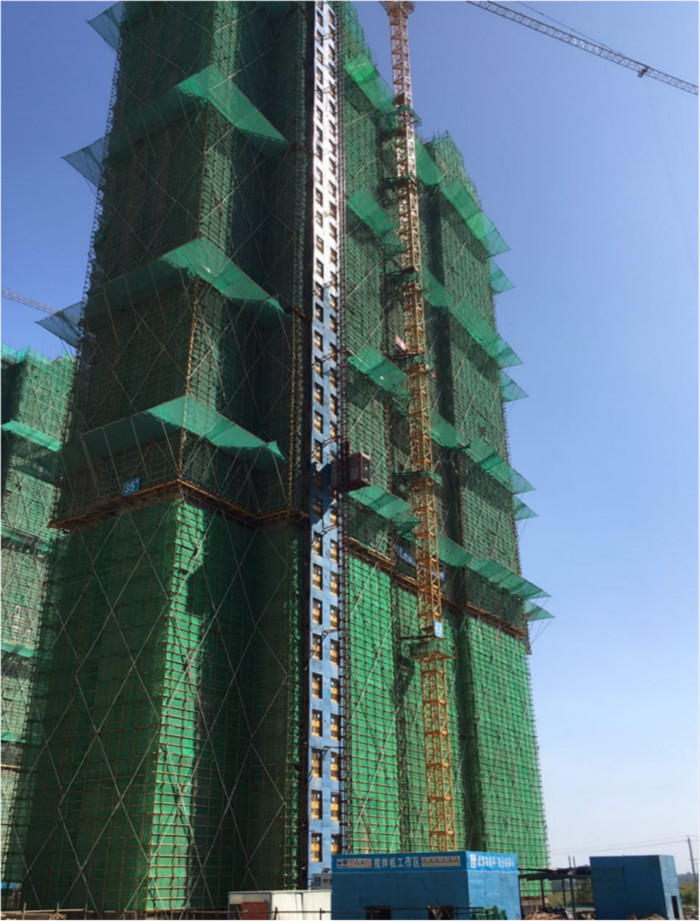

公装施工
21#-24#楼形象进度:
竣工验收中,细节找补整改。

21#楼

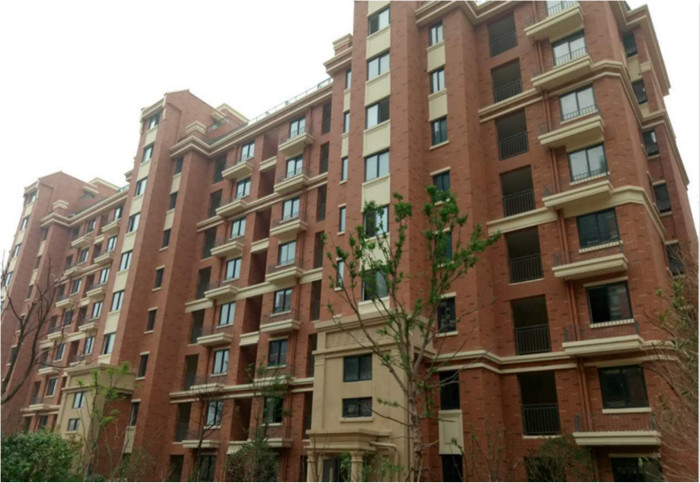

22#楼

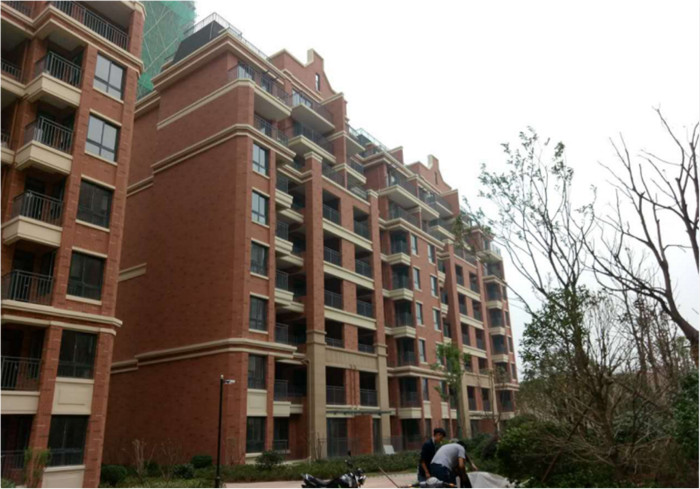

23#楼

24#楼
26、27、30、31#楼形象进度:
1、26、27#楼砌筑完成,二次结构完成80%,抹灰开始。
2、30#、31#楼砌筑完成,二次结构完成,抹灰开始施工。

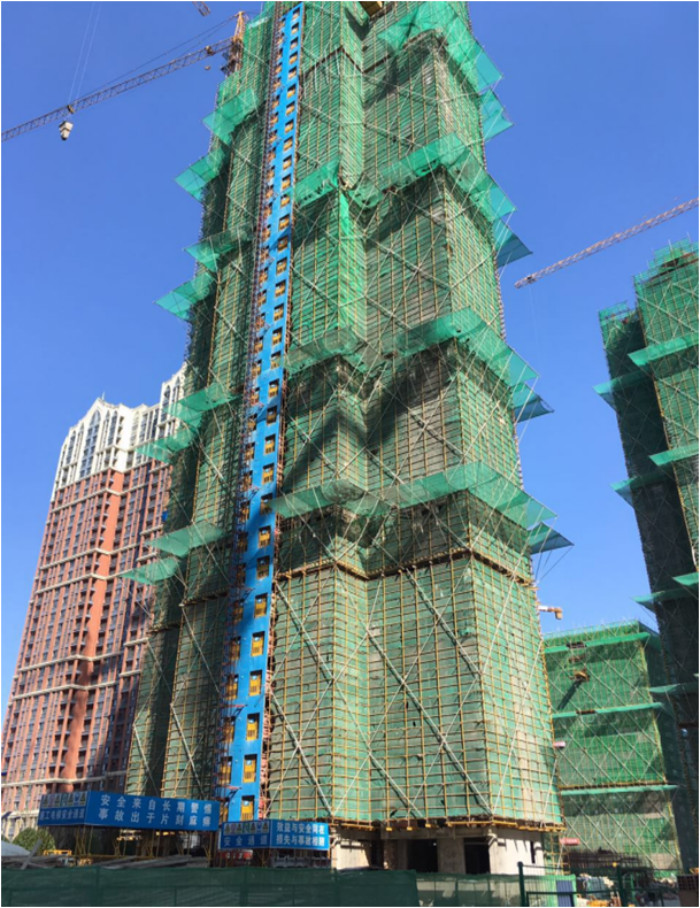

26#楼

27#楼

30#楼

31#楼
28、29、35#楼形象进度:
28、29、35#楼砌筑完成,二次结构完成70%,抹灰开始。

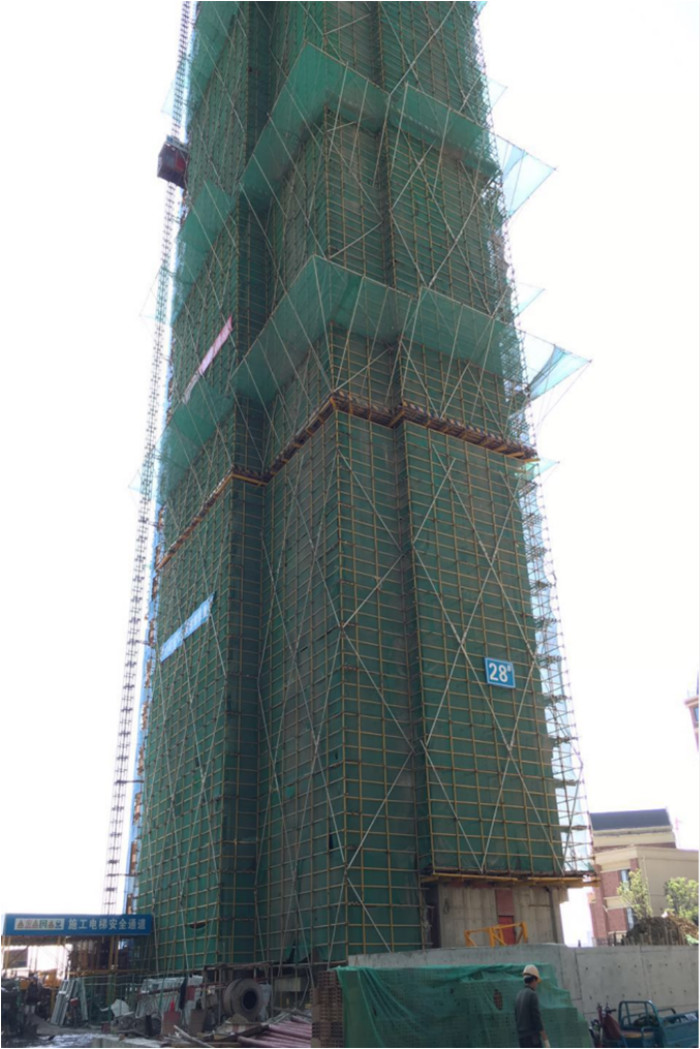

28#楼

29#楼

35#楼
34、36、37、38#楼形象进度:
1、34、36、37#楼砌筑完成,二次结构完成75%,抹灰开始。
2、38#楼砌筑完成95%,二次结构完成80%,抹灰开始。

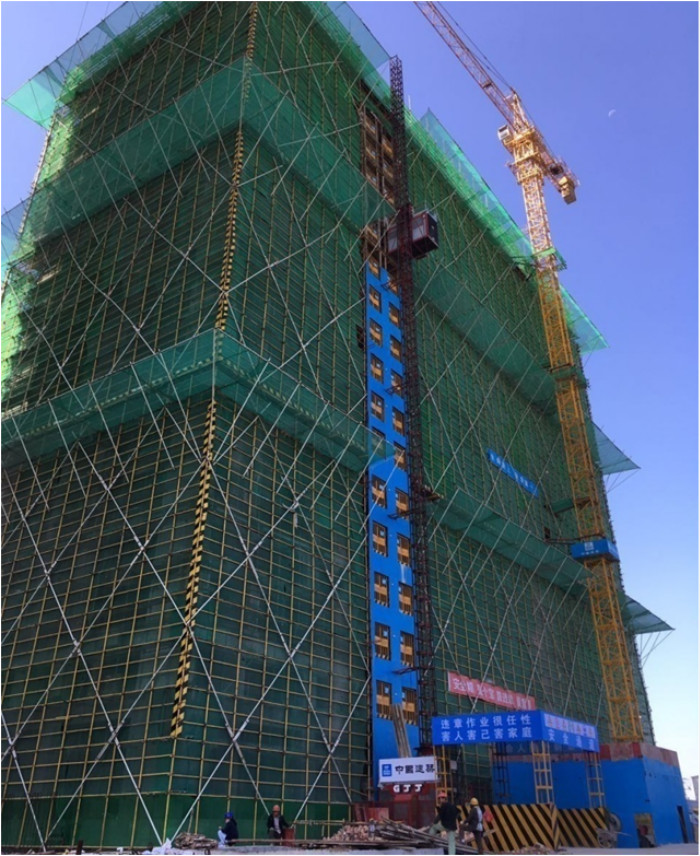

34#楼

36#楼

37#楼

38#楼

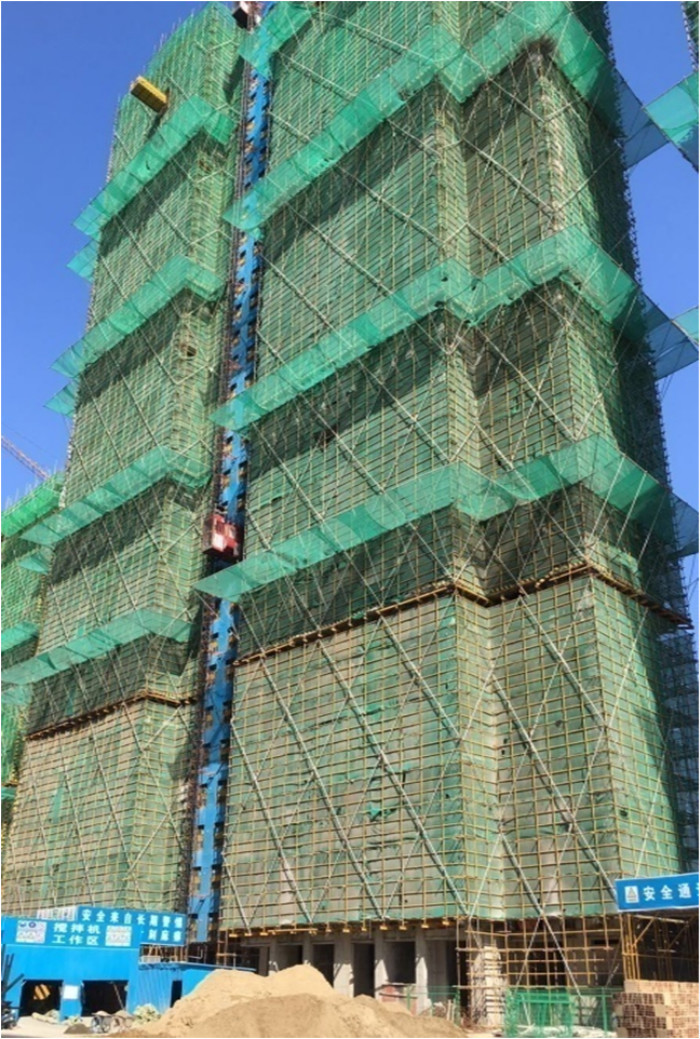

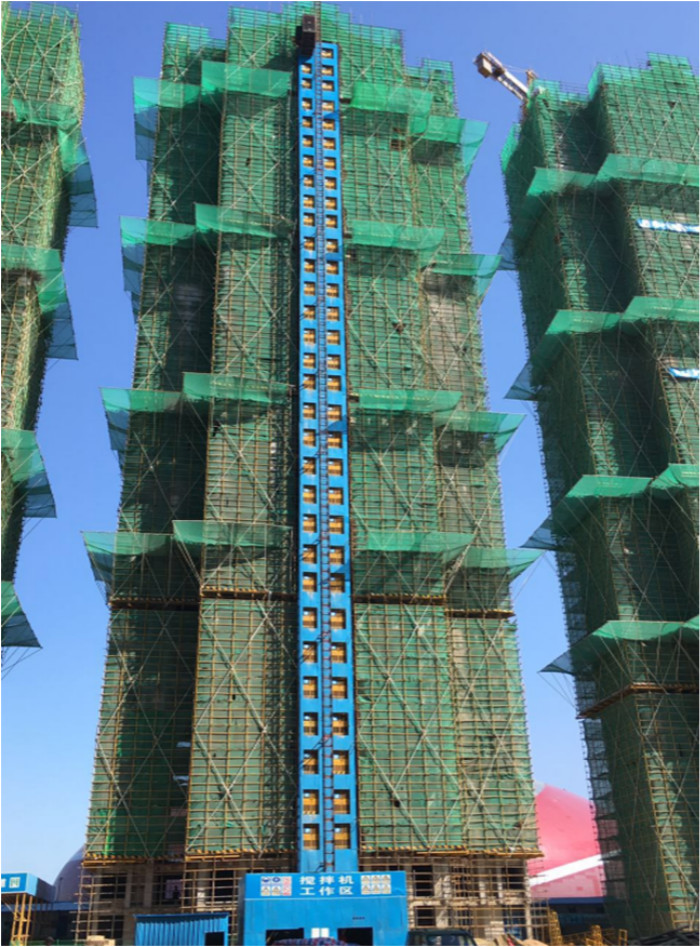

39、40#楼形象进度:
1、39#楼结构施工至十九层,二层砌筑开始。
2、40#楼结构施工至十一层。

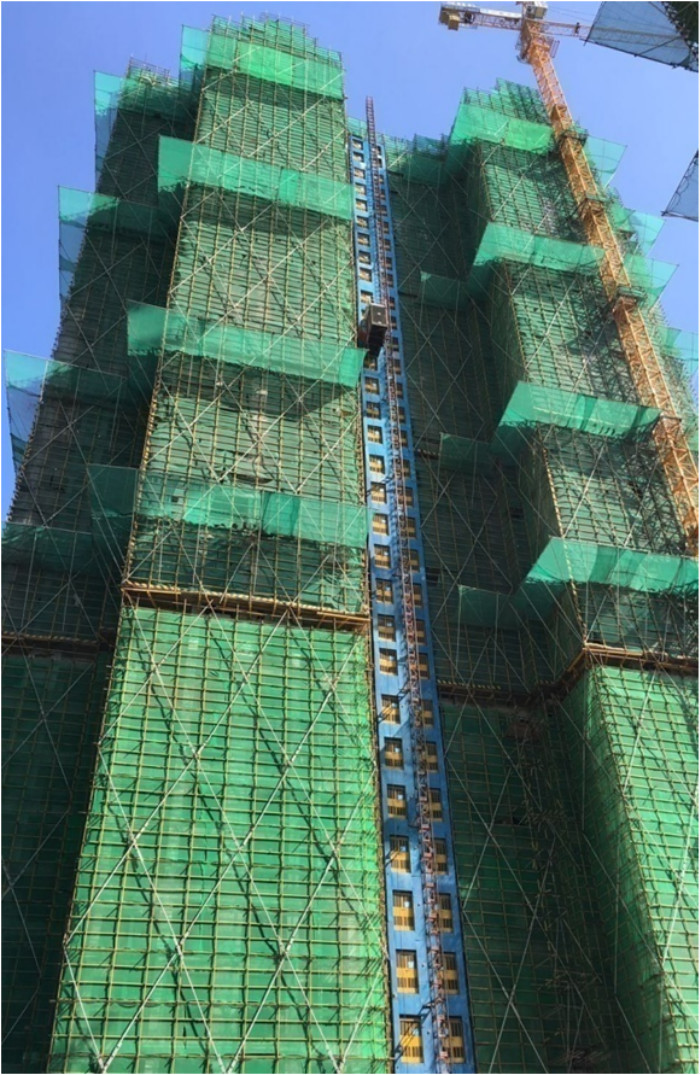

39#楼

40#楼

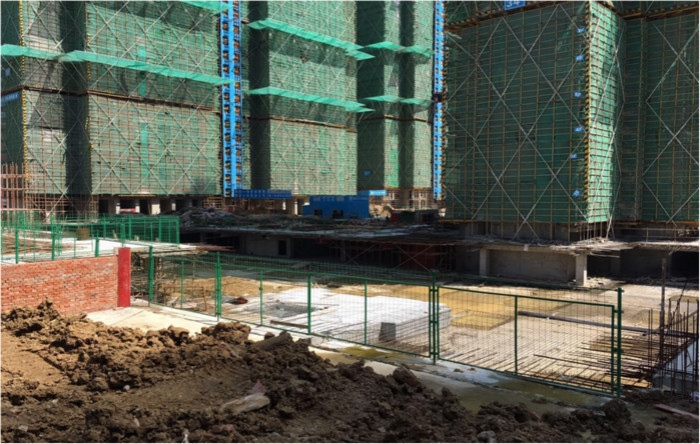

地库形象进度:

市政管网及景观施工
1、21#-24#楼市政管网施工完成,景观工程修补养护中,准备验收。
2、32#、33#楼道路基层施工完成,小品造型、乔木栽植中。

21-24#楼

32-33#楼
