合肥滨湖新地城9月上半月工程进度播报

2017.09.15文章来源:   阅读次数:

合肥滨湖新地城9月上半月工程进度播报

  1#楼形象进度说明:

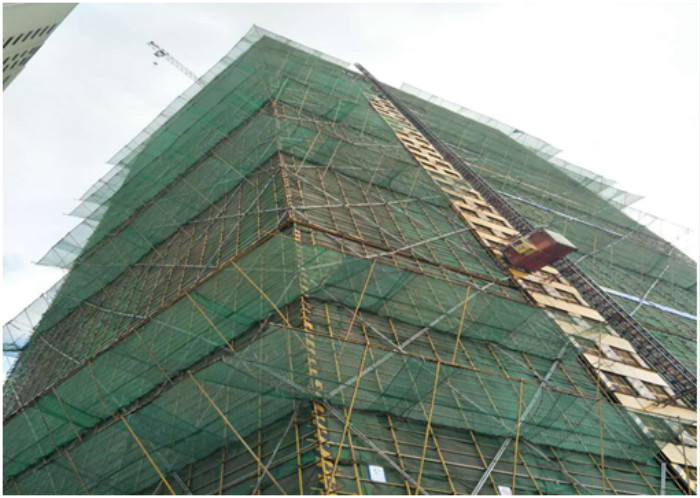

  滨湖新地1#楼位于一期东区,38层,型钢混凝土组合结构。现阶段1#楼20层顶梁板钢筋绑扎,墙体砌筑至12层,13层卫生间反坎浇筑。

  滨湖新地1#楼20层顶梁板钢筋绑扎

  滨湖新地1#楼4层圈梁模板安装

  滨湖新地1#楼九层圈梁砼浇筑完成

  滨湖新地1#楼12层墙体砌筑

  滨湖新地1#楼13层卫生间导墙浇筑

  2#楼形象进度说明:

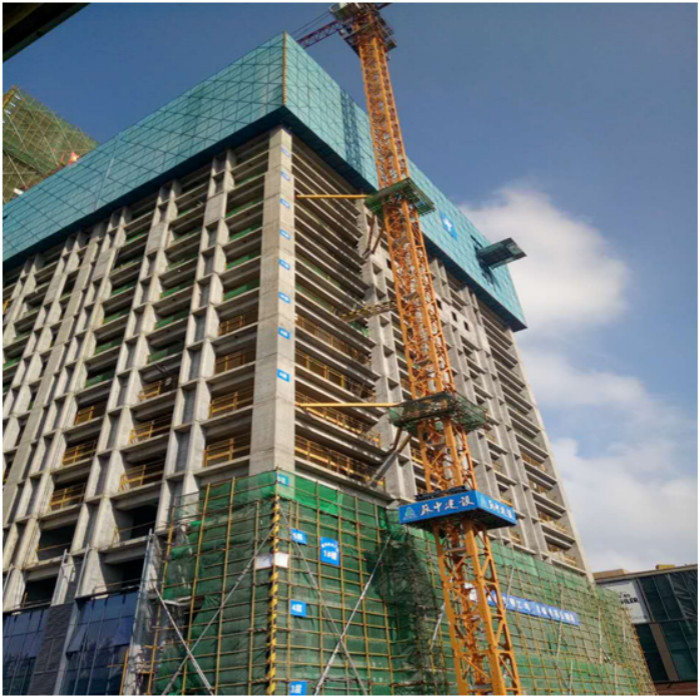

  滨湖新地2#楼位于一期中区,38层,型钢混凝土组合结构,现阶段2#楼结构已封顶并主体已验收,现外墙喷浆,内墙抹灰样板施工。

  2#楼9层内墙抹灰。
