安丘紫金公馆4月上半月工程进度播报

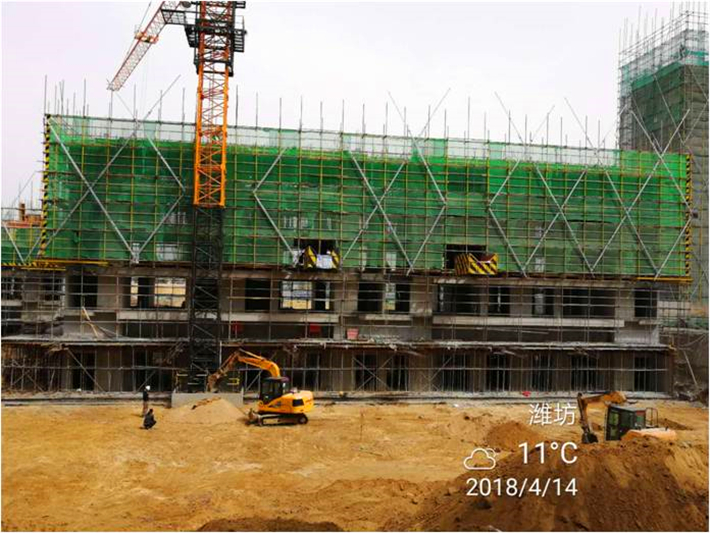

    各楼栋形象进度:

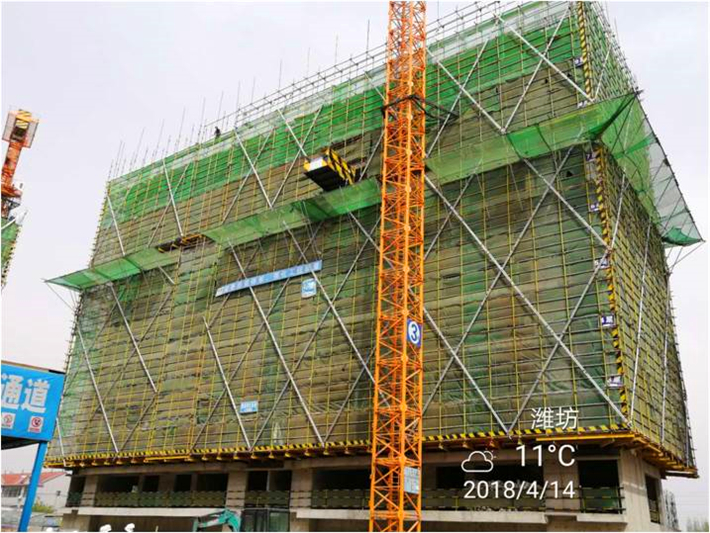

    1#楼:机房层结构完成,一层砌体开始施工。

    2#楼:机房层结构完成。

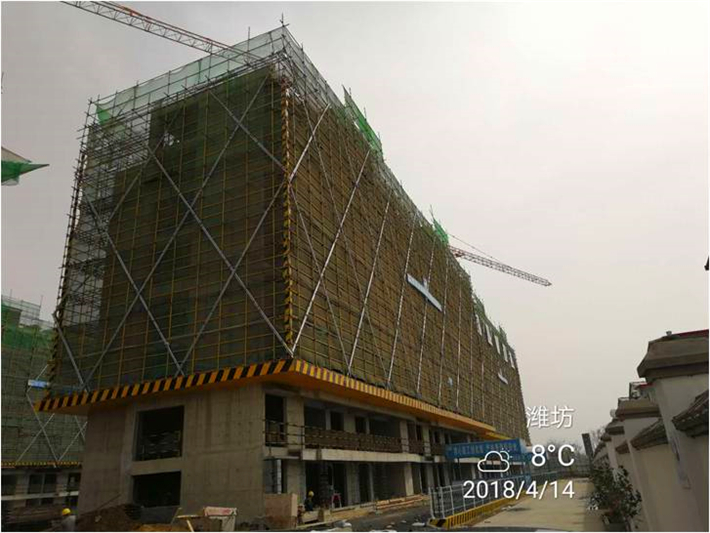

    3#楼:十层墙柱模板完成30%。

    4#楼:机房层结构完成。

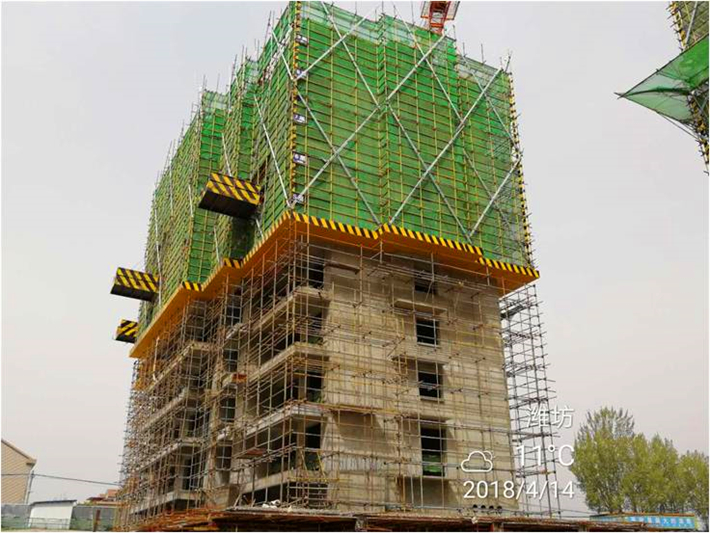

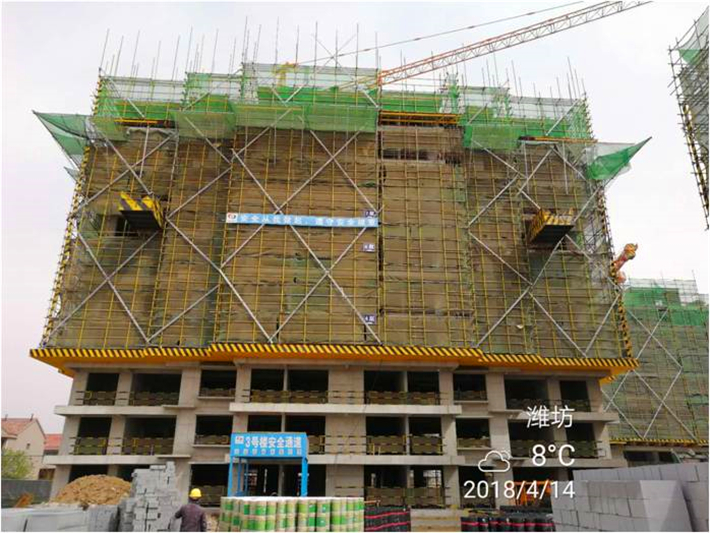

    5#楼:封顶。

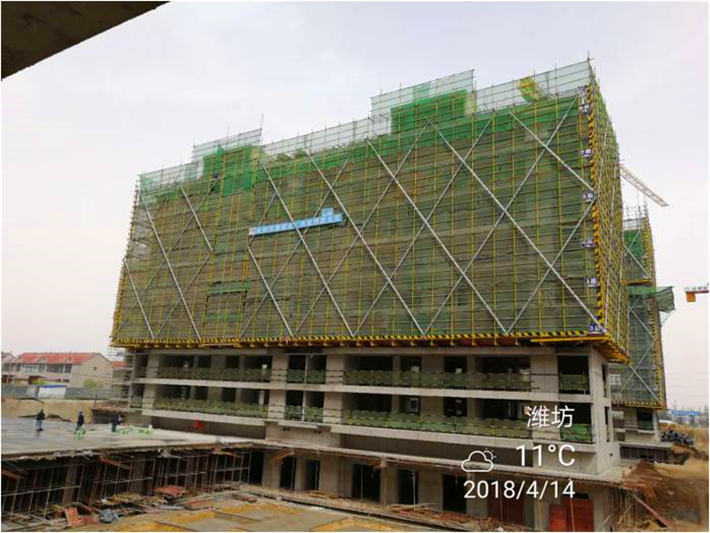

    6#楼:九层墙柱模板完成。

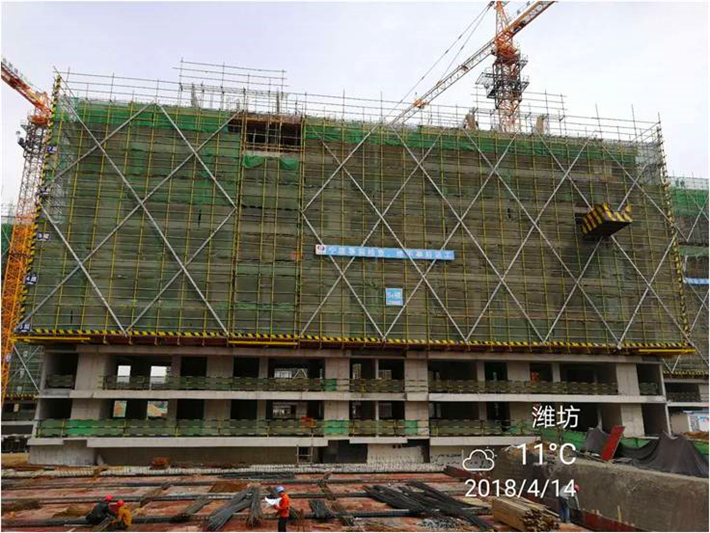

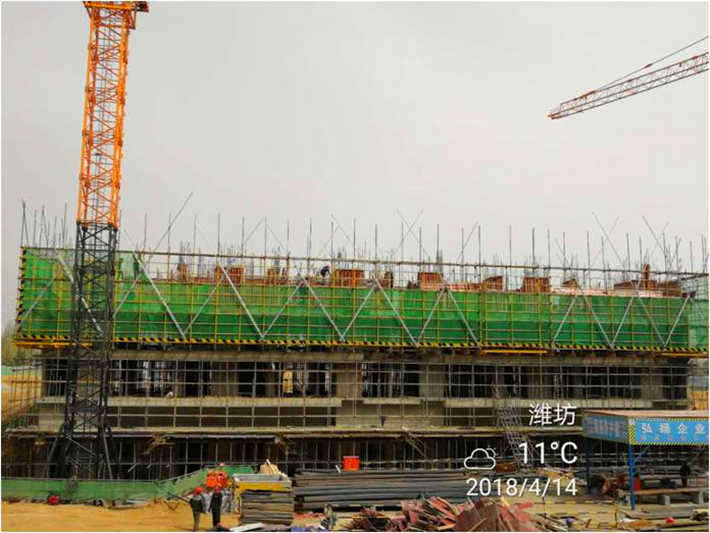

    7#楼:十层结构完成。

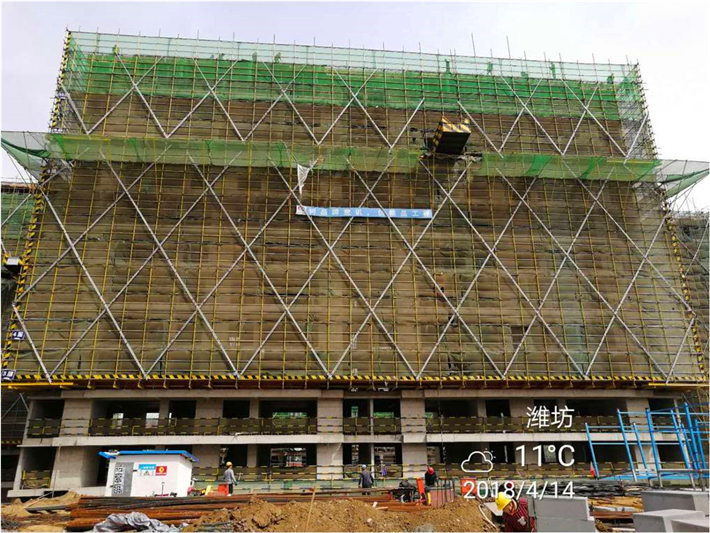

    8#楼:十一层墙柱模板完成。

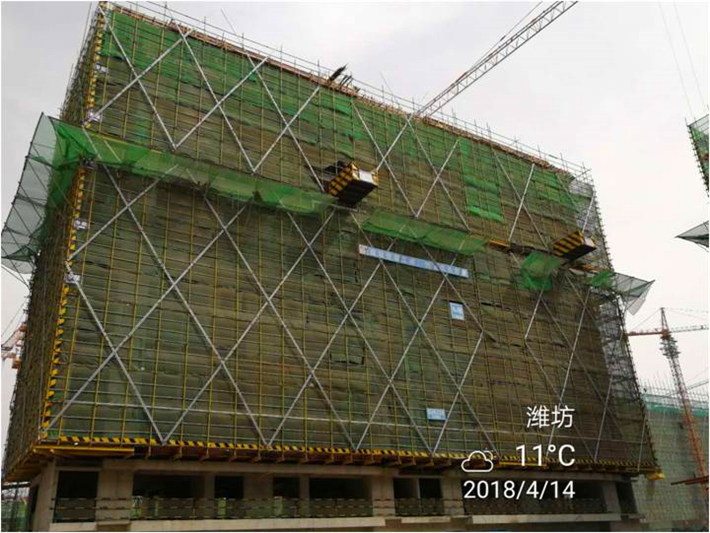

    9#楼:十一层墙柱模板完成。

    10#楼:筏板钢筋完成40%。

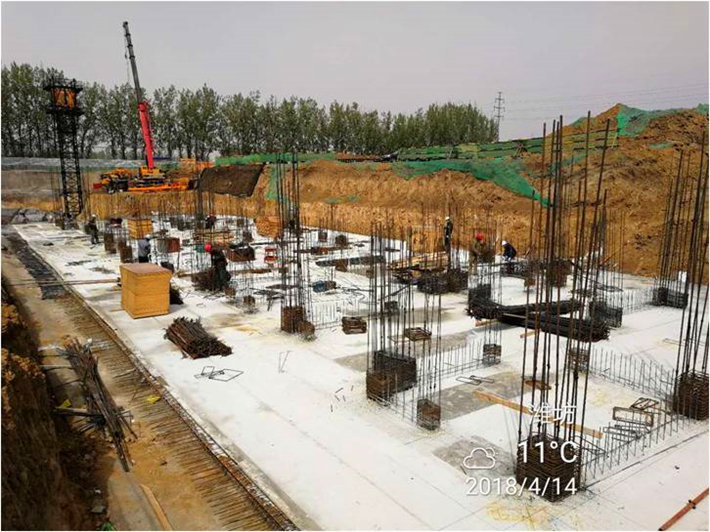

    11#楼:筏板完成。

    12#楼:三层墙柱模板完成40%。

    13#楼:四层结构完成。

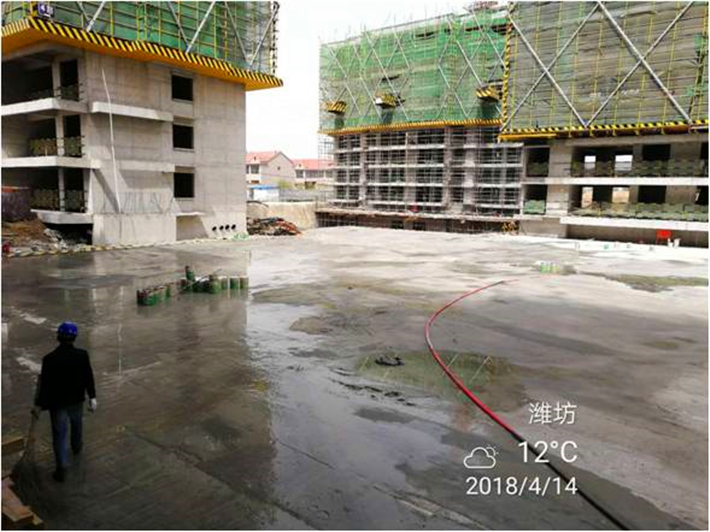

    地库一区:顶板JS防水涂料开始施工。

    地库二区:基础垫层完成70%。

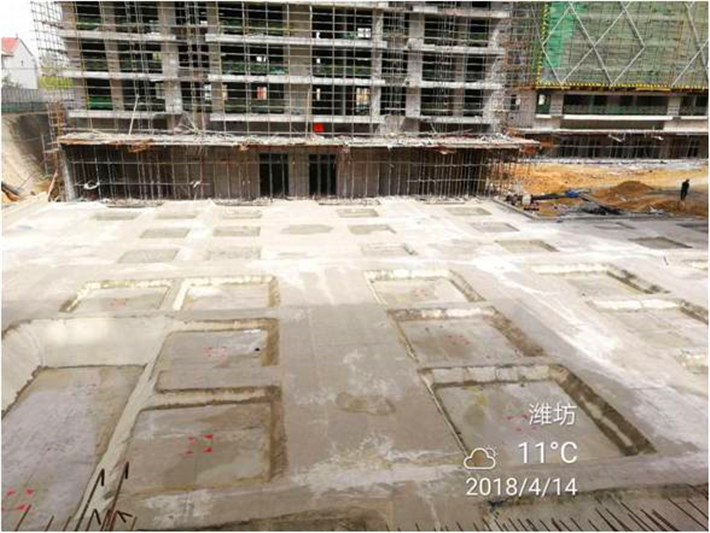

    地库三区:梁柱钢筋完成。

    地库四区:底板防水保护层完成。
