铜陵紫金公馆4月上半月工程进度播报



    各楼栋形象进度:



    2#、7#楼:
    1、 2#楼拉链口封堵、阳台推拉门安装基本完成,电梯开始安装;
    7#楼地坪浇筑剩余一层;
    2、2#、7#悬挑层以下保温施工完成,东侧墙底漆施工;
    3、窗框、栏杆安装完成;屋面工程施工完成。

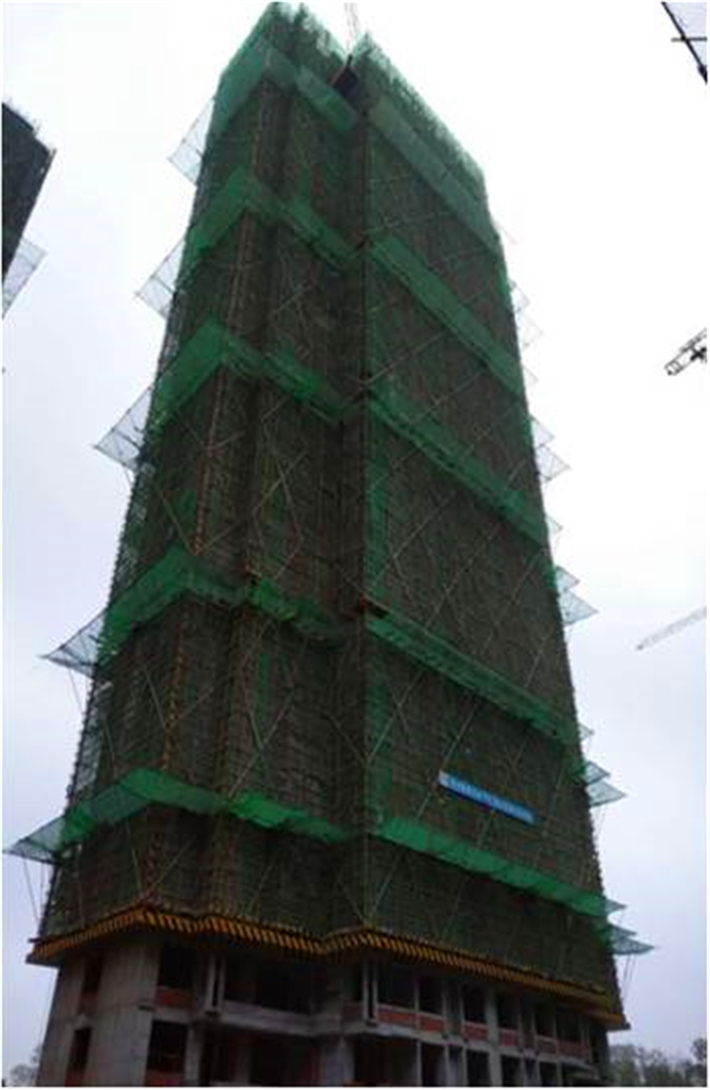

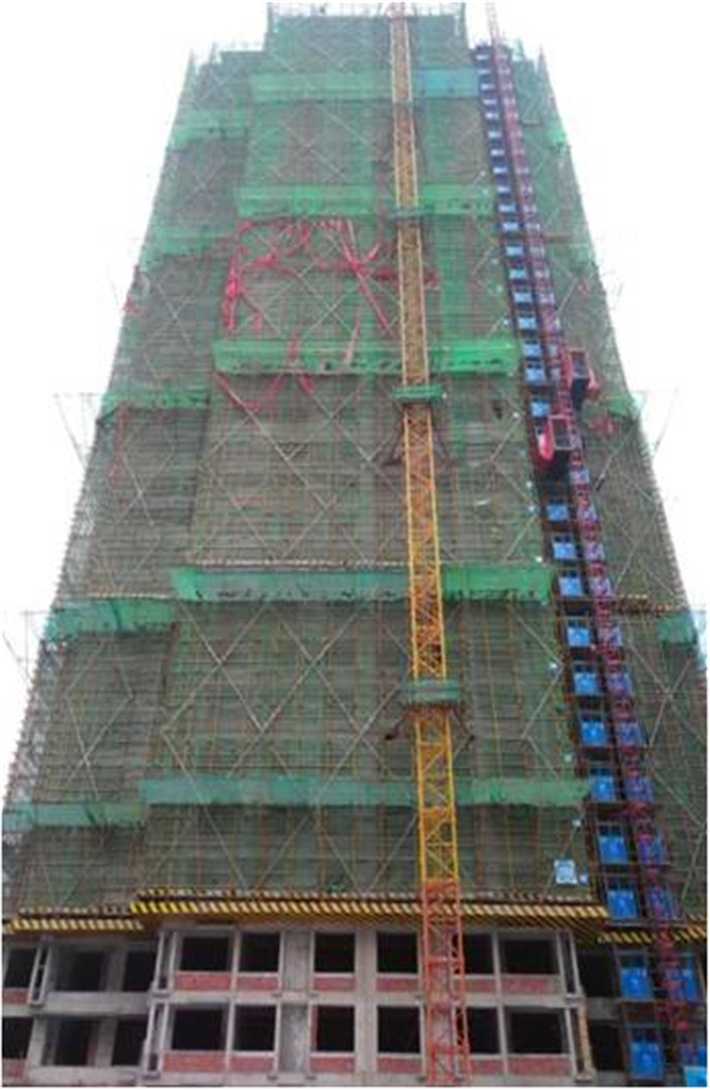

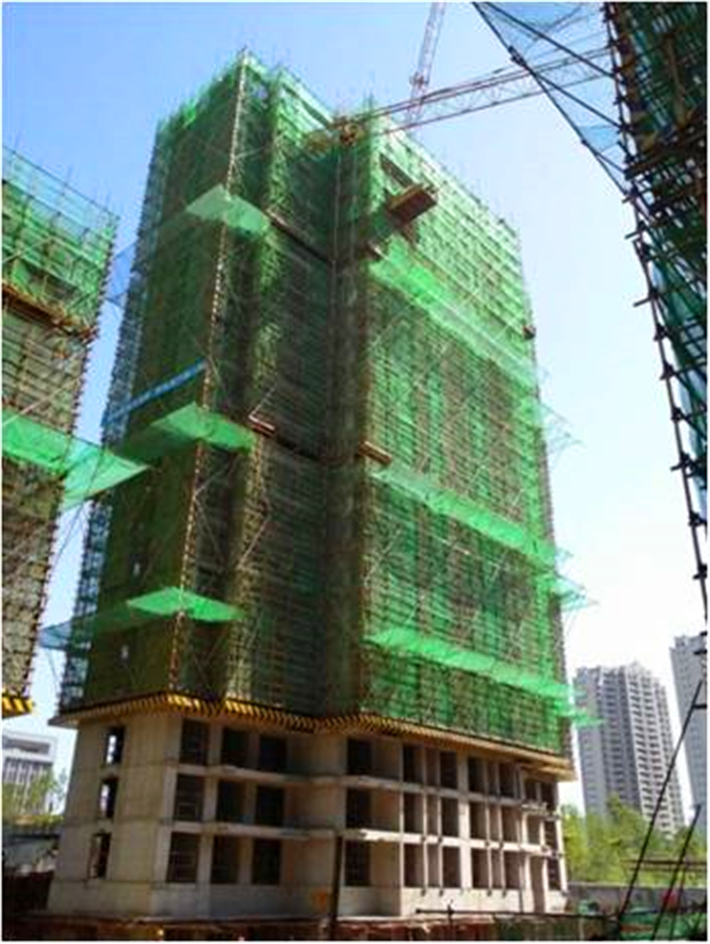

2#

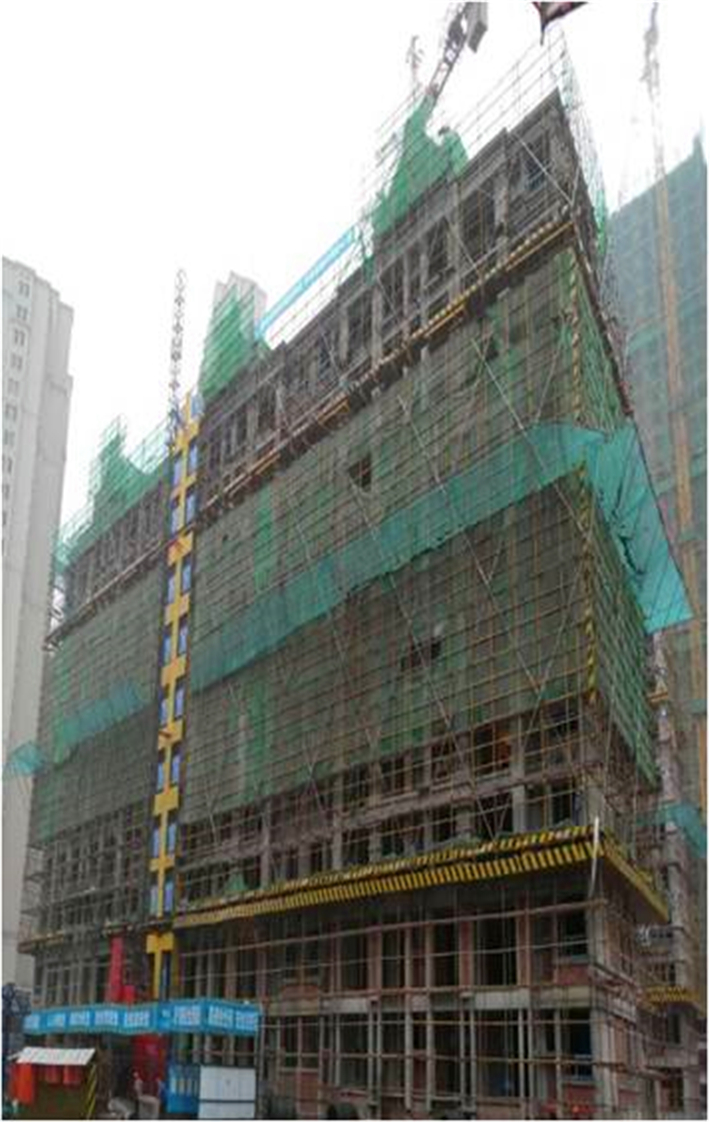

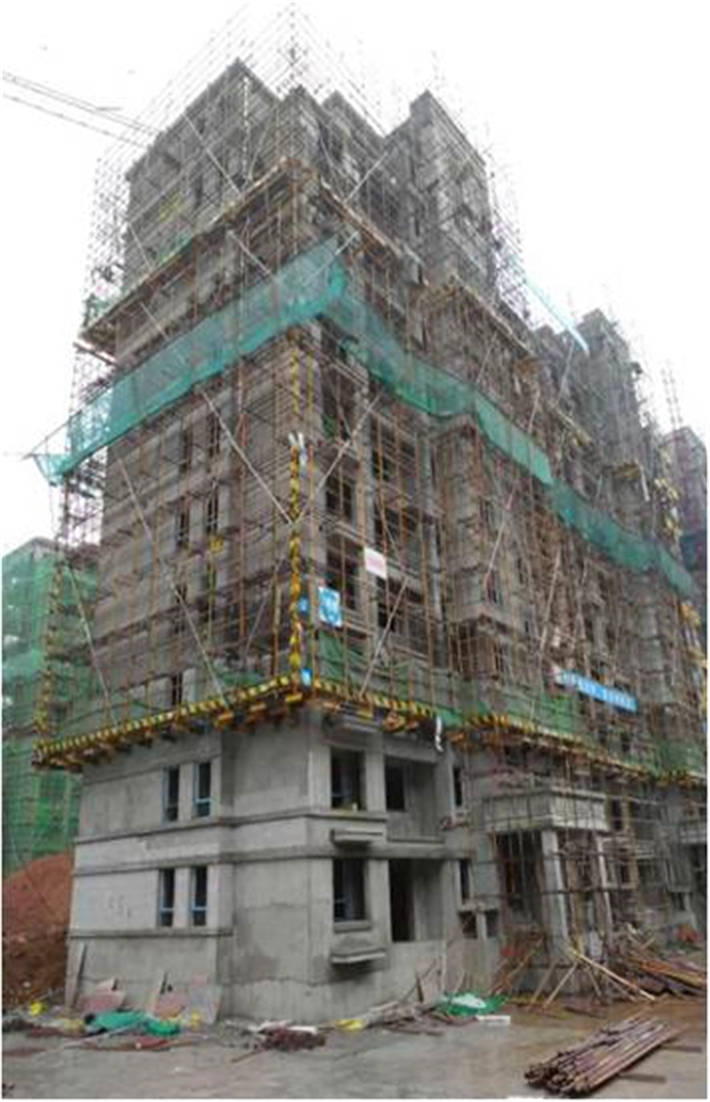

7#



    5#、6#楼:
    1、一、二层脚手架拆除完成,栏杆安装90%;
    2、地坪浇筑基本完成(除一层);屋面工程施工完成;
    3、人货电梯:5#人货电梯拆除基本完成。

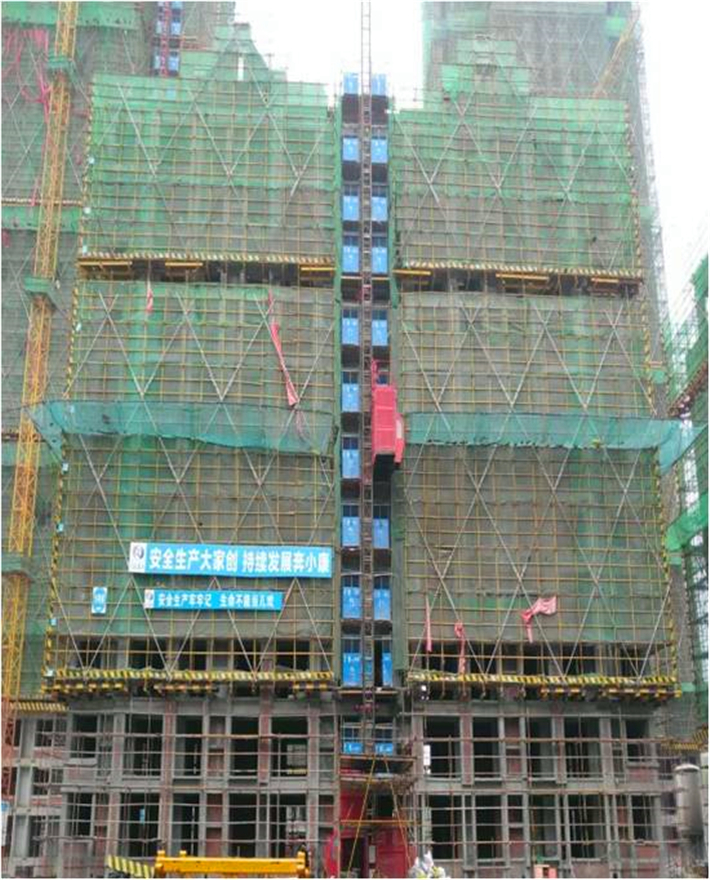

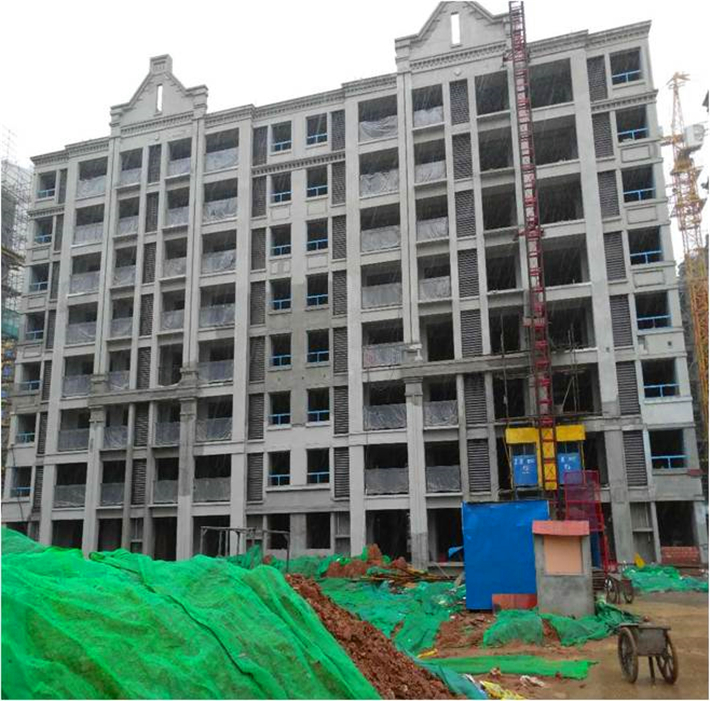

5#

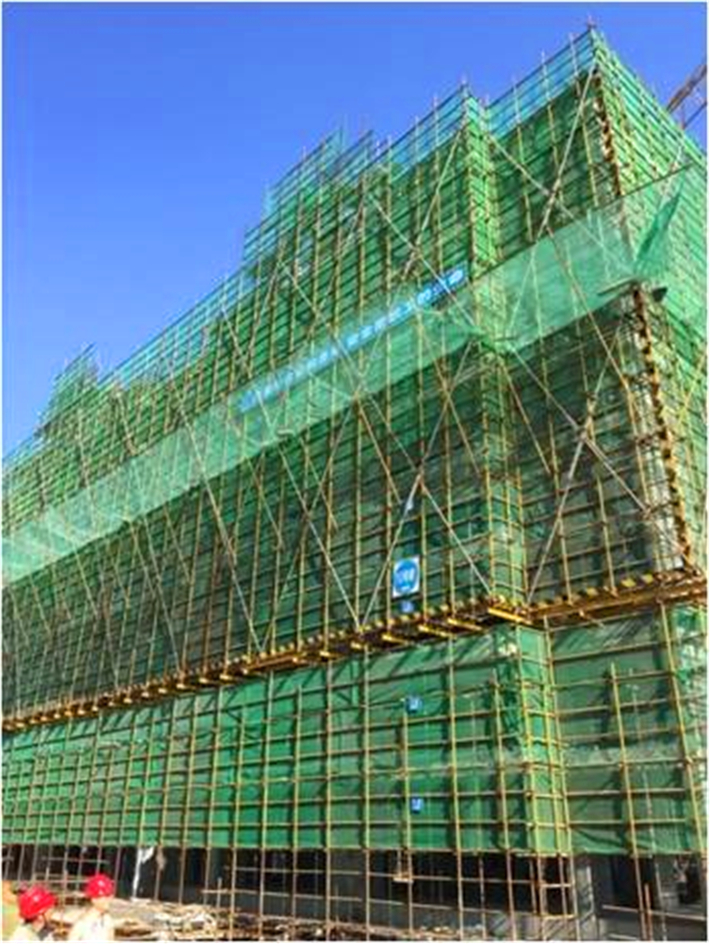

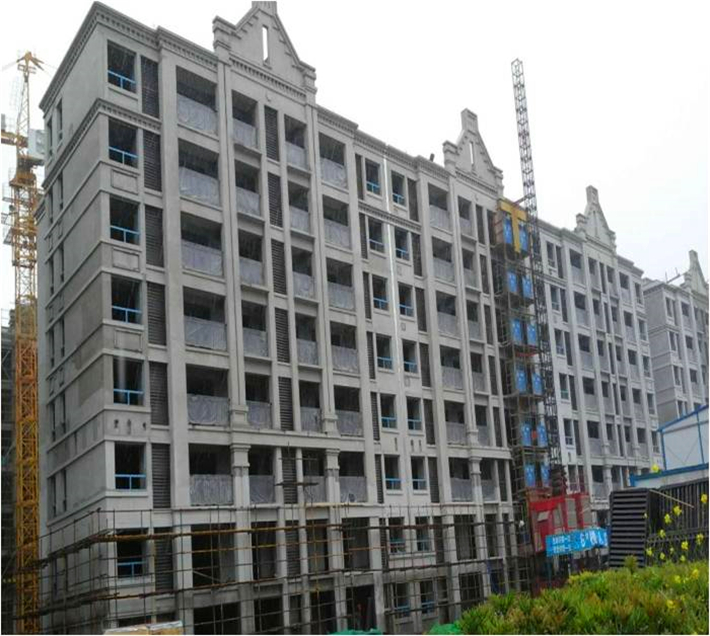

6#



    4#、8#、9#、12#楼:
    1、4#外墙粉刷到一层,内粉六层抹灰施工、底层外架拆除、外保温批腻子;
    2、8#、12#外墙粉刷悬挑层以上完成,内墙粉刷85%,外保温板铺贴完成;
    3、9#楼内墙抹灰基本完成,外墙线条抹灰50%,东西墙网格布铺贴完成。

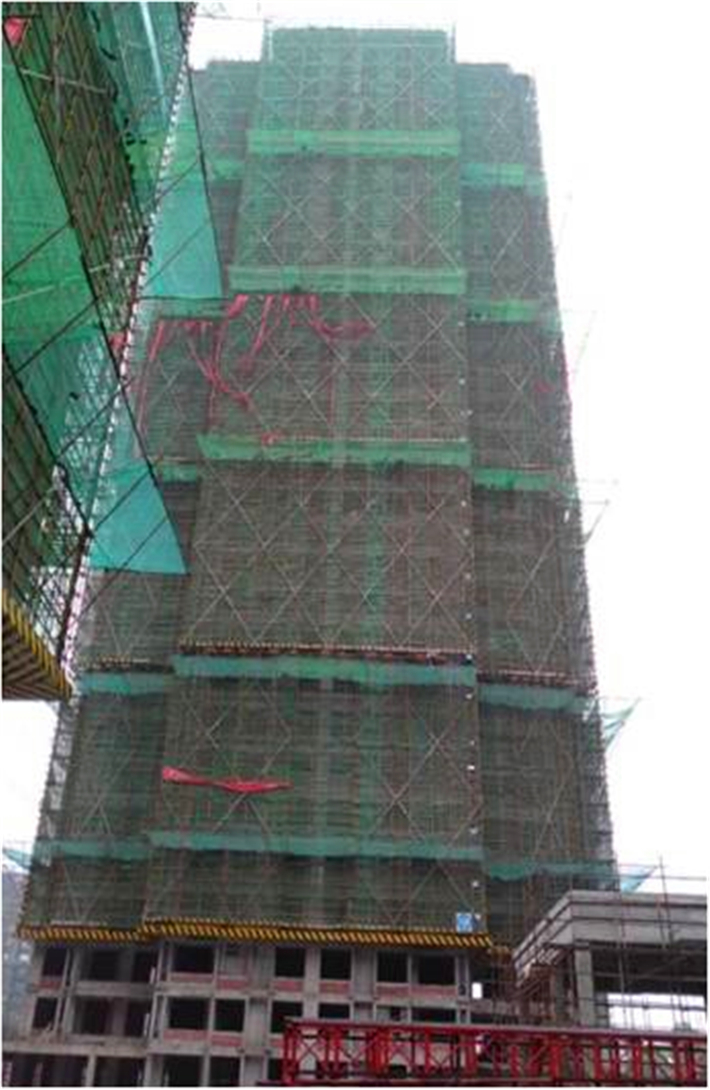

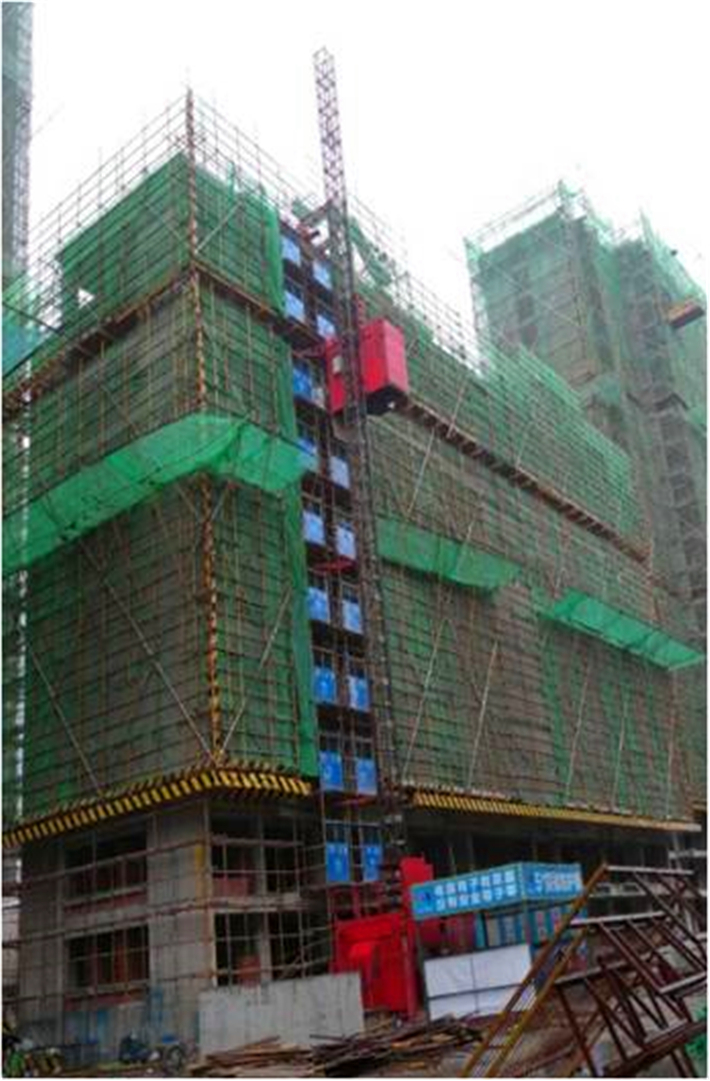

4#

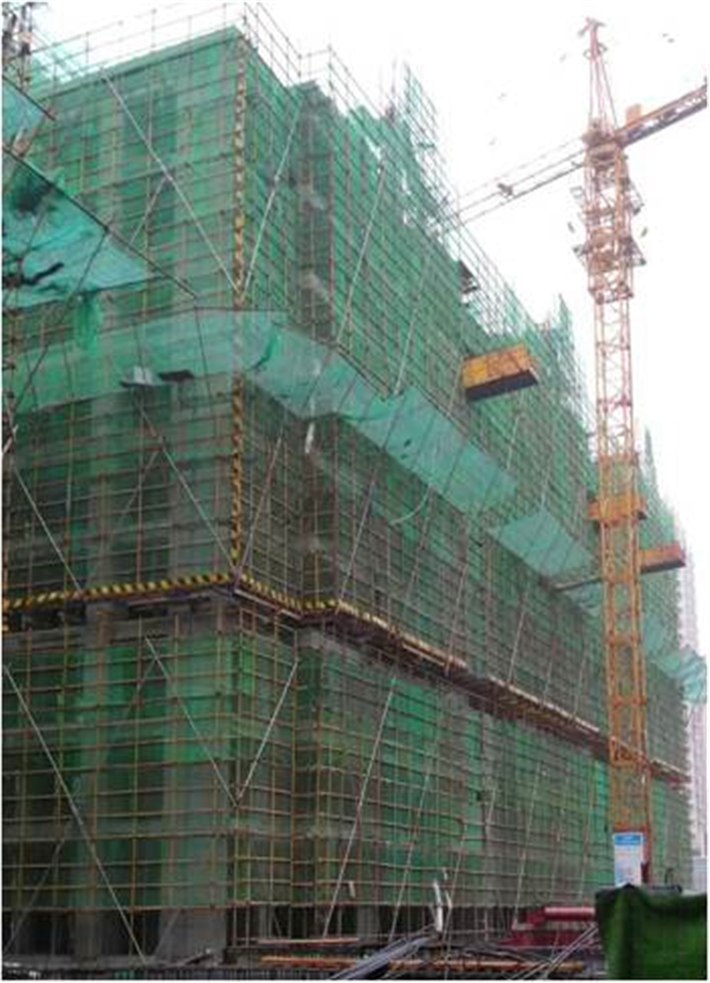

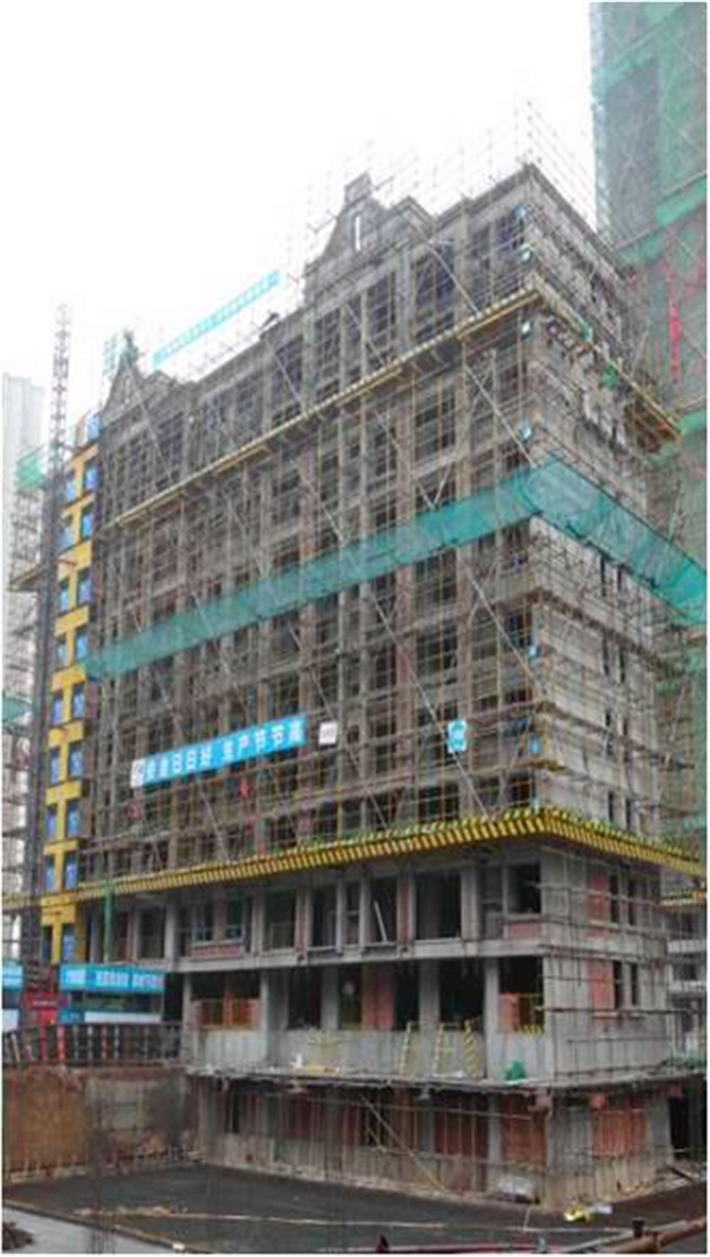

8#

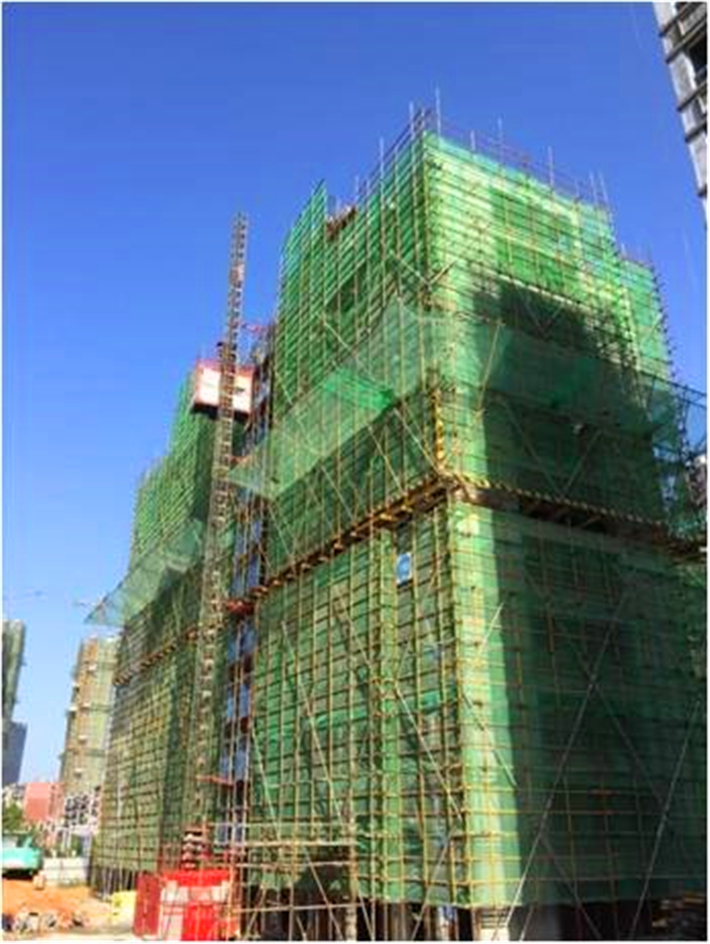

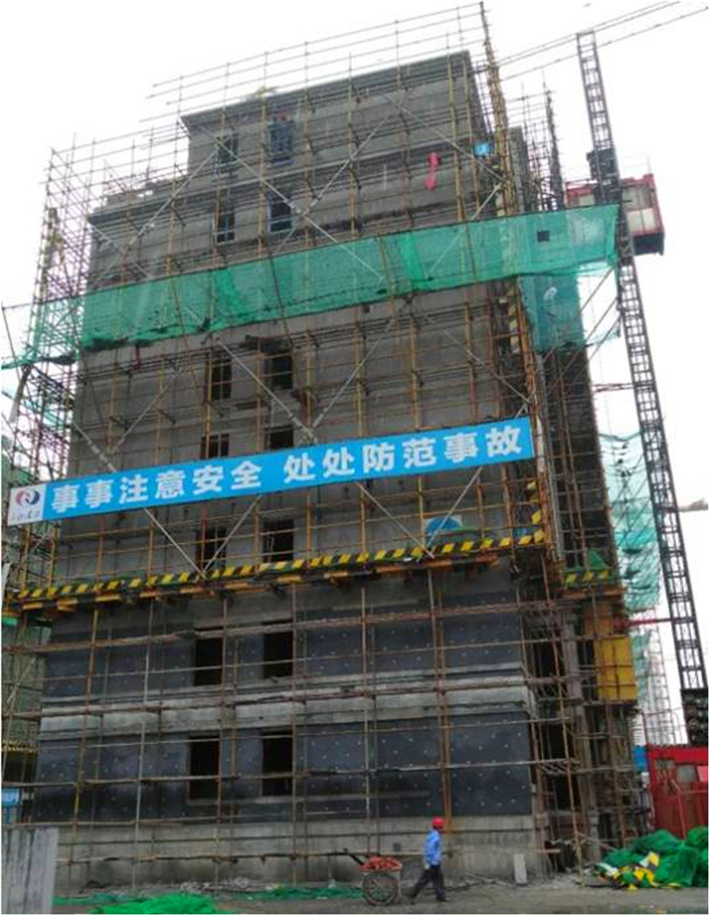

9#

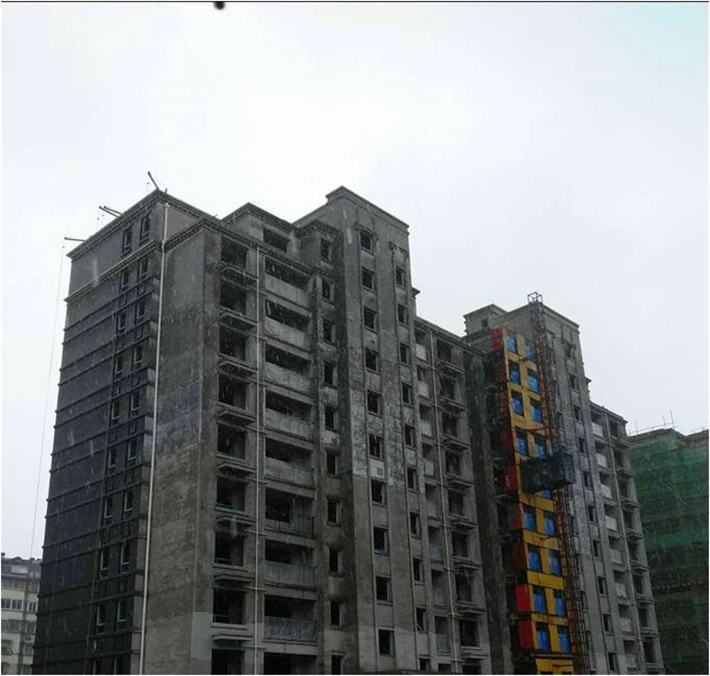

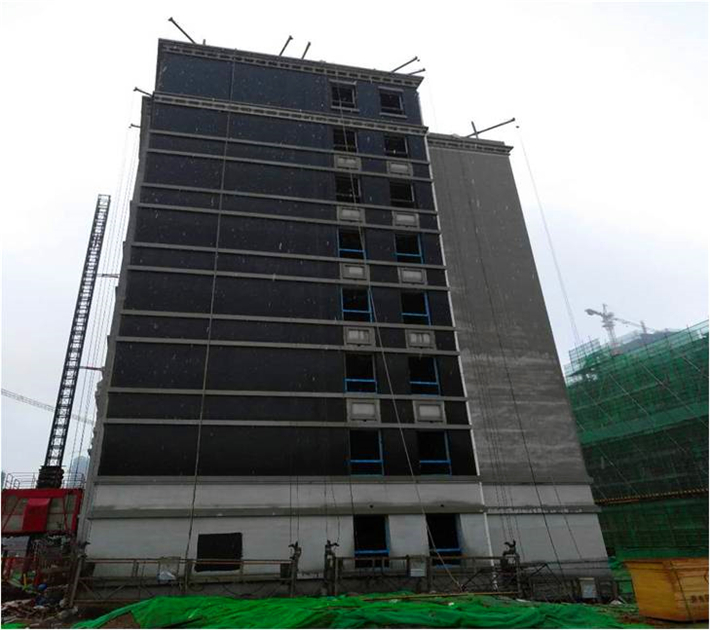

12#



    13#、16#楼:
    1、13#楼外墙线条施工30%,13#三层以上外墙网格布铺贴完成;
    2、16#楼一、二层以上外墙抹灰完成,保温板铺贴完成,保温钉施工,内墙抹灰到10/11层。

13#



16#



    17#、19#、20#、21#:
    1、17#墙体砌筑到九层,二次结构四层;
    2、19#楼墙体砌筑至20层,21#楼墙体砌筑施工至17层,二次立模到12层;
    3、20#楼主体结构施工至34层顶板钢筋绑扎,墙体砌筑到11层。

17#



19#



20#



21#



    1#、10#、14#、21#:
    1、10#、14#楼二层开始砼浇筑止水带,弹线植筋;
    2、1#楼11层墙体砌筑至5层,二次结构三层;
    3、18#楼:21层砼浇筑完成。



1#



10#



14#



18#
