淮南英伦联邦4月上半月工程进度播报

2018.04.16文章来源:   阅读次数:

淮南英伦联邦4月上半月工程进度播报



    各楼栋形象进度:


    26#、27#、30#、31#楼:
    1、楼防火门安装完成,入户门安装完成95%;
    2、外墙面漆完成约97%,公区铺装完成约82%。

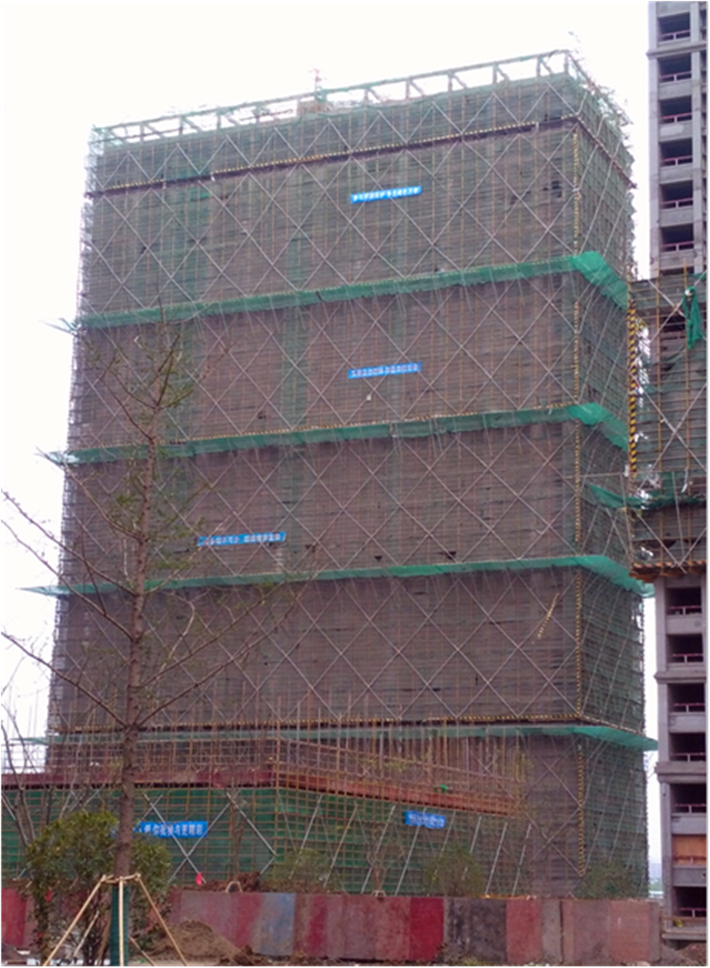

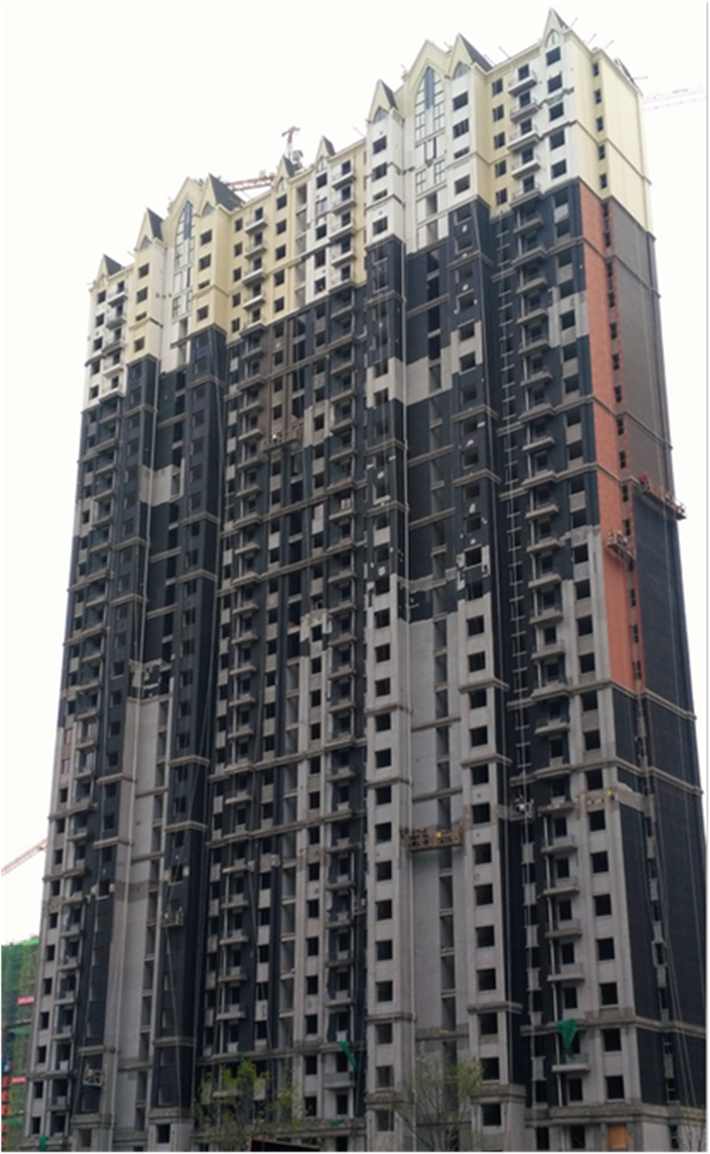

26#

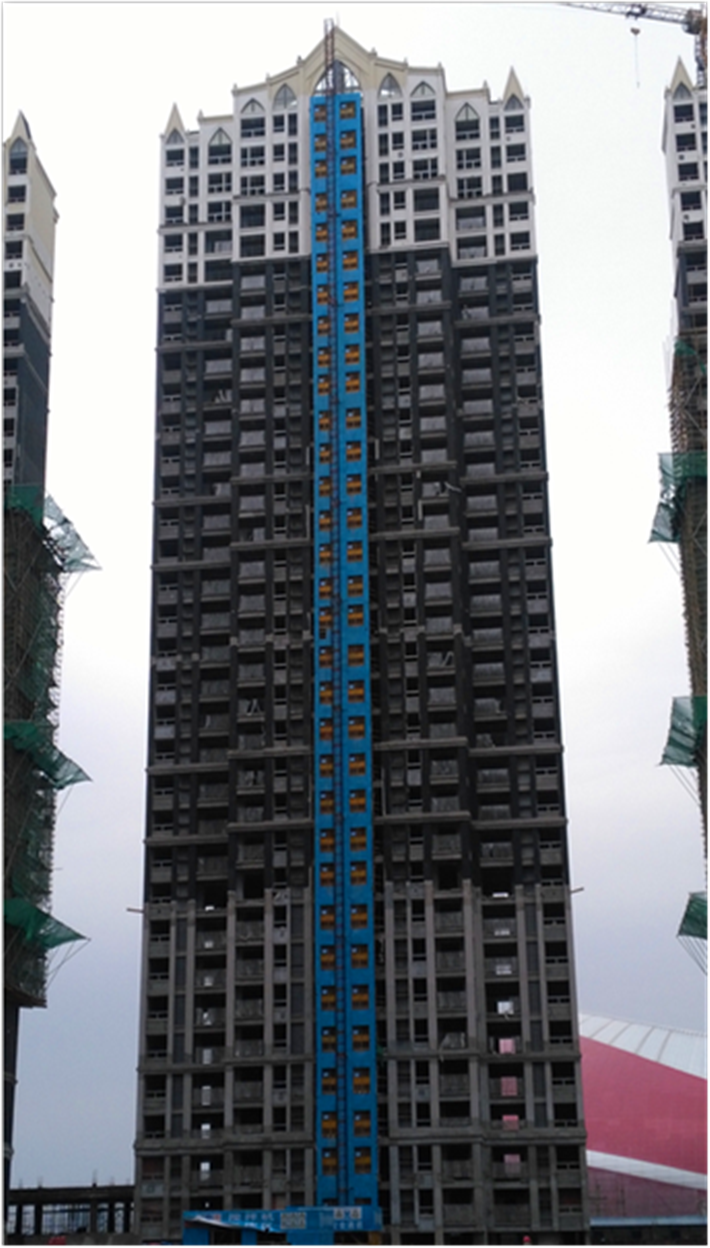

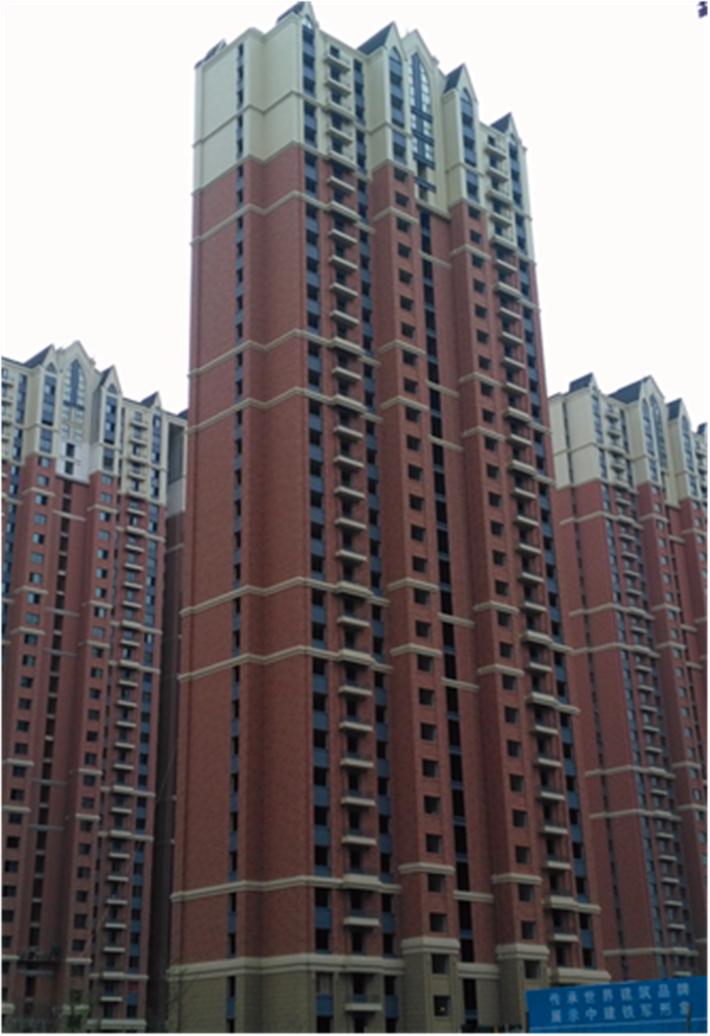

27#

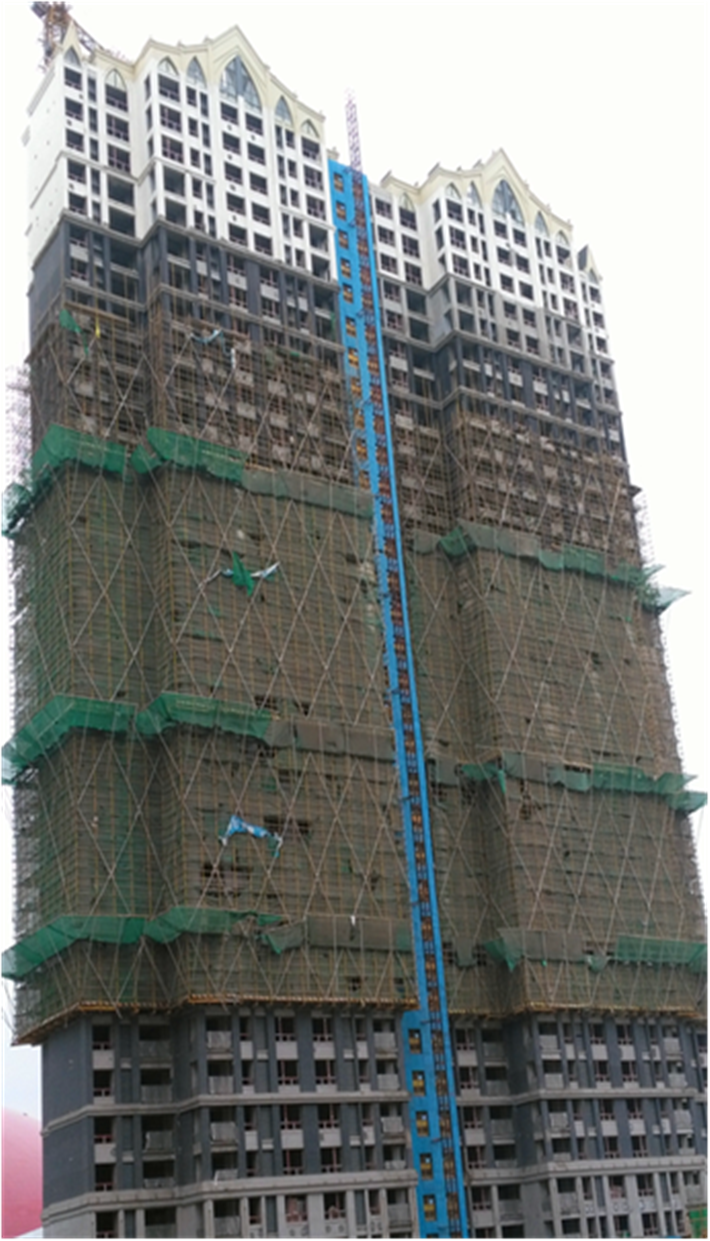

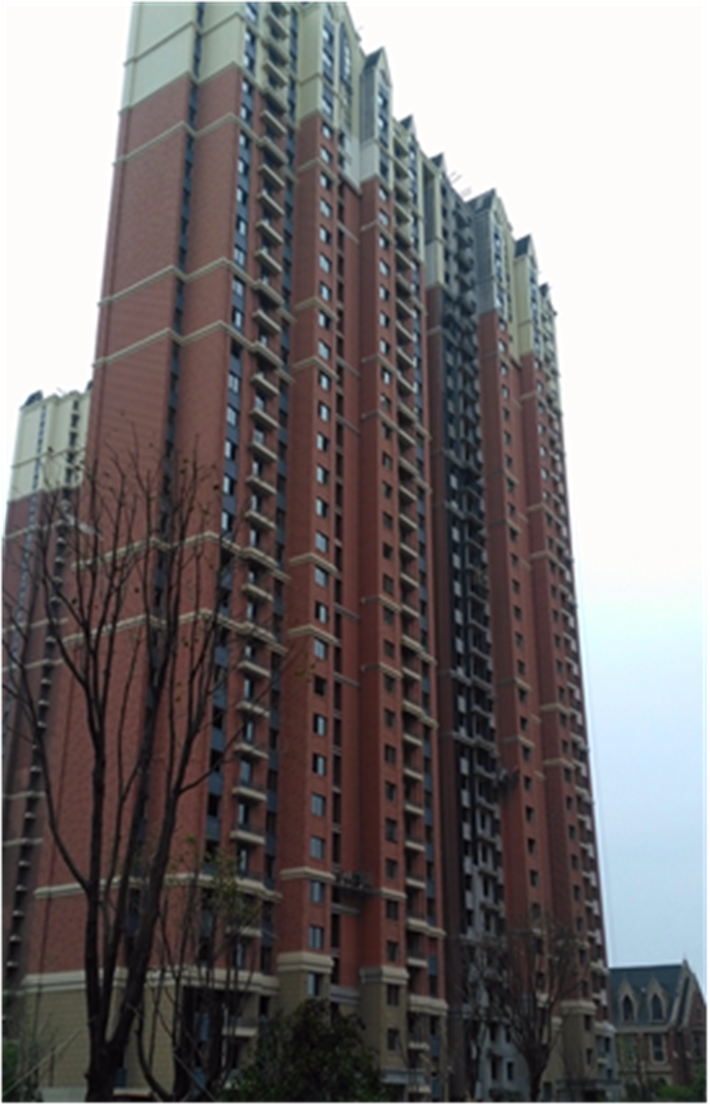

30#

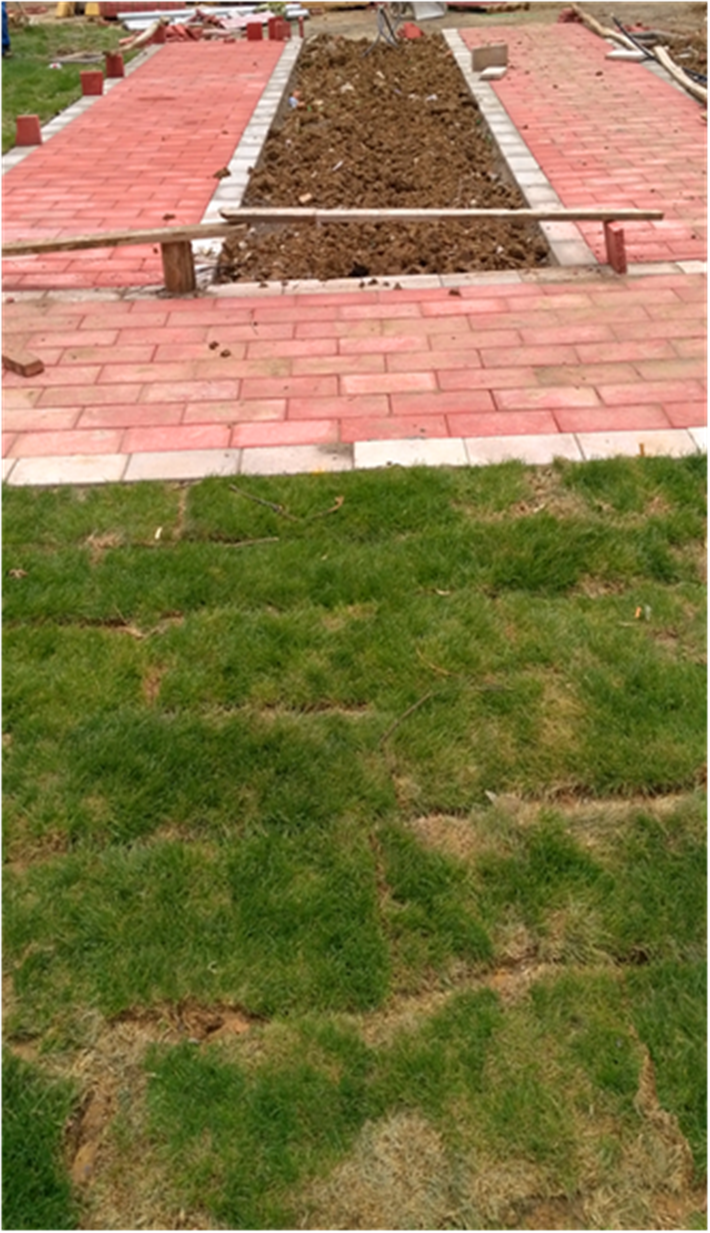

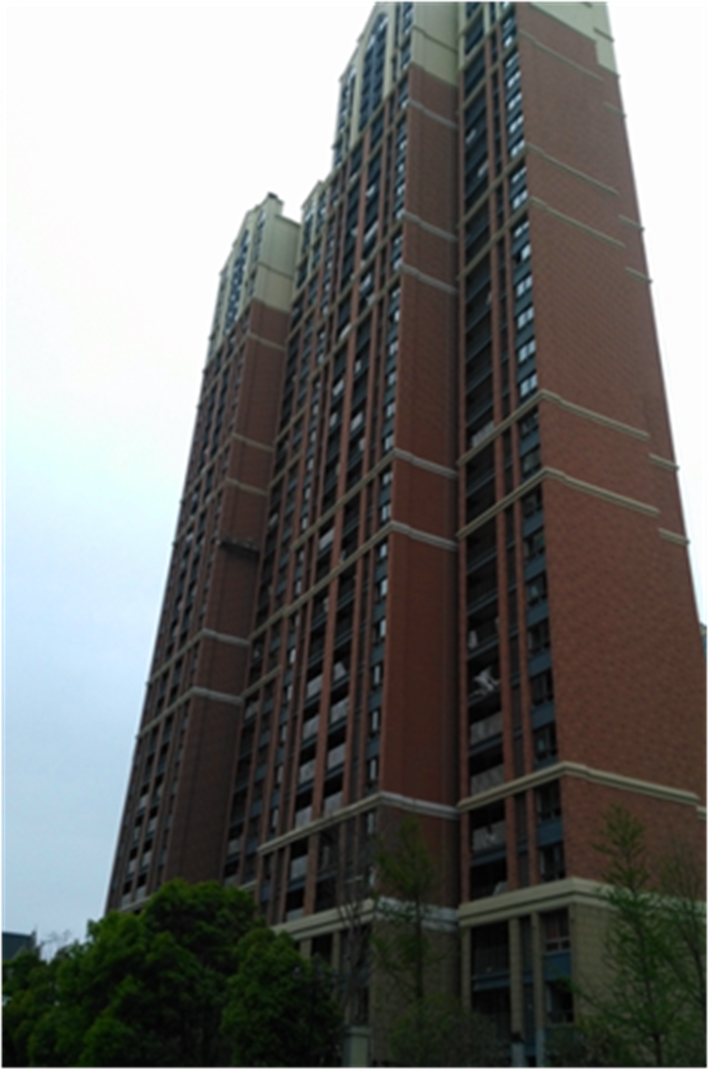

31#



    28#、29#、35#楼:
    1、28、29、35#楼地坪完成,栏杆安装完成;
    2、28#、29#、35#楼外墙腻子施工完成,底漆完成约60%、电梯安装中。

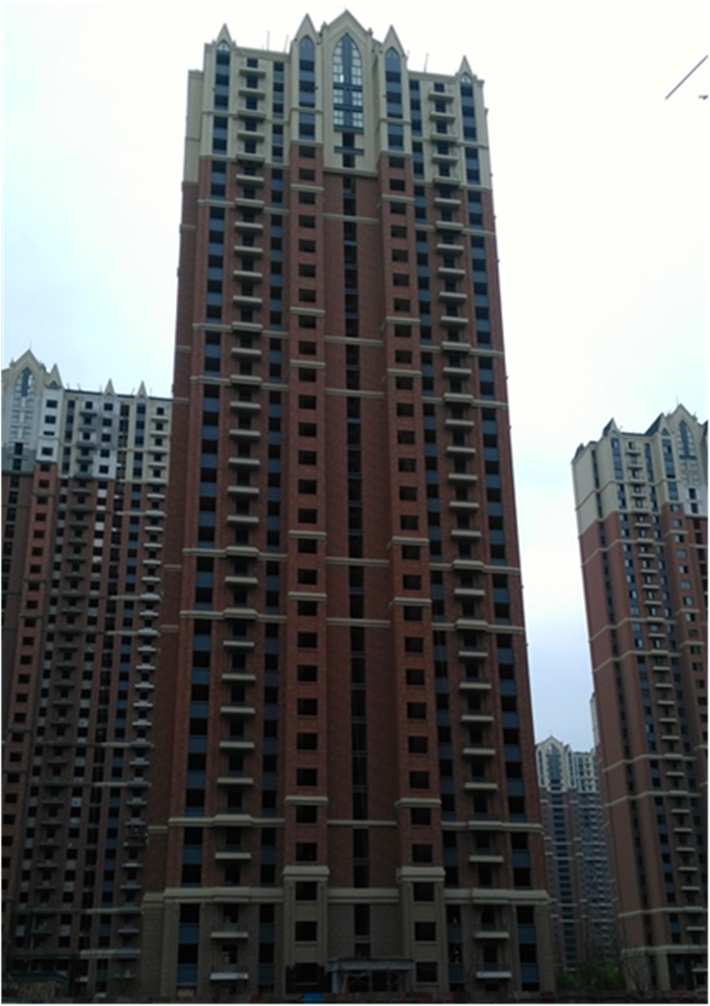

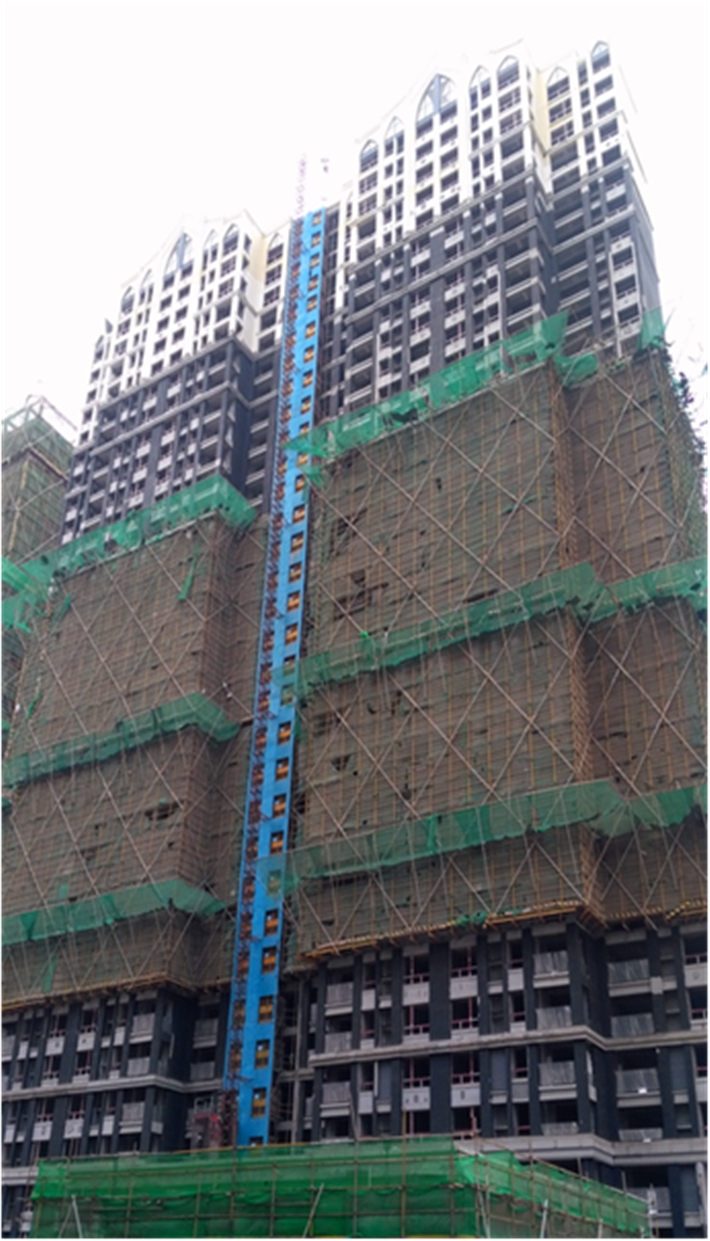

28#

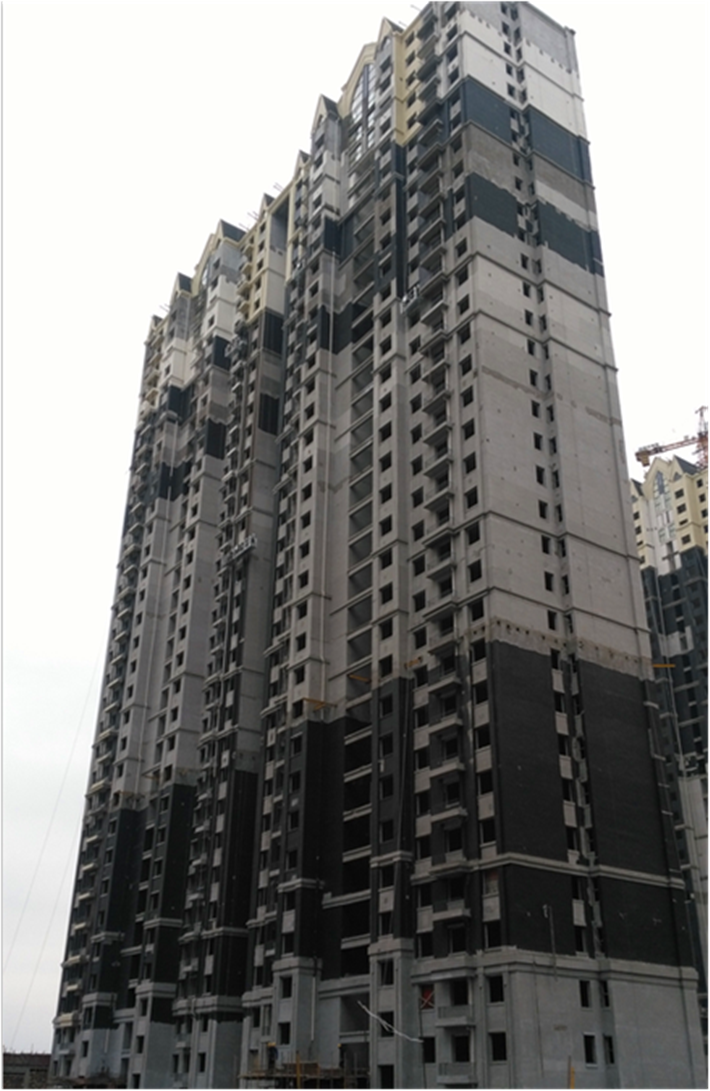

29#

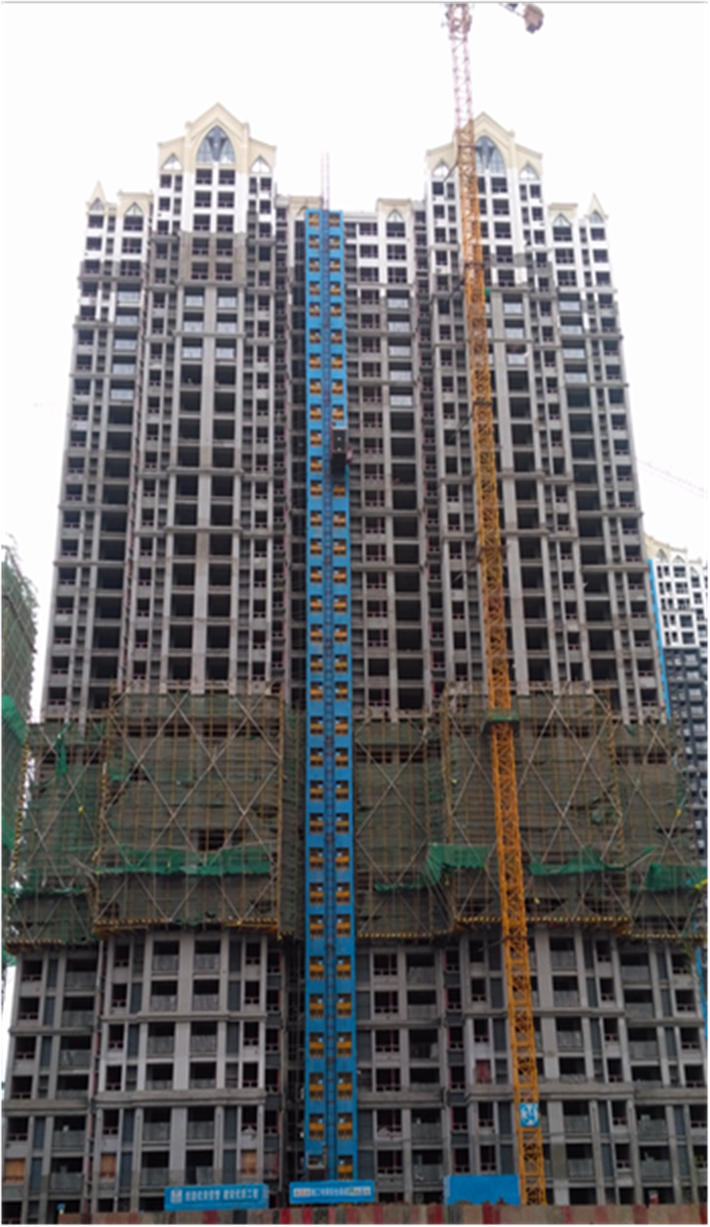

35#



    34#、36#、37#、38#楼:
    1、外保温完成,34#楼外墙腻子完成80%;36#楼外墙腻子完成80%;
    37#楼外墙腻子完成;38#楼外墙腻子完成60%;地坪开始施工;
    2、34#楼栏杆安装完成30%;36#楼栏杆安装完成40%;
    37楼楼栏杆安装完成80%;38#楼栏杆安装完成30%。

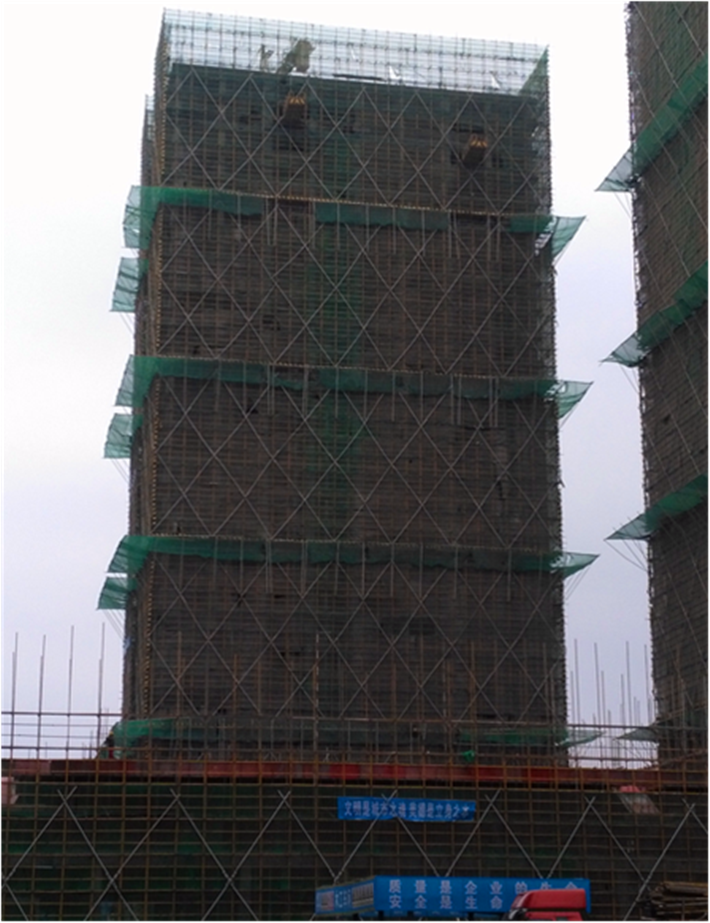

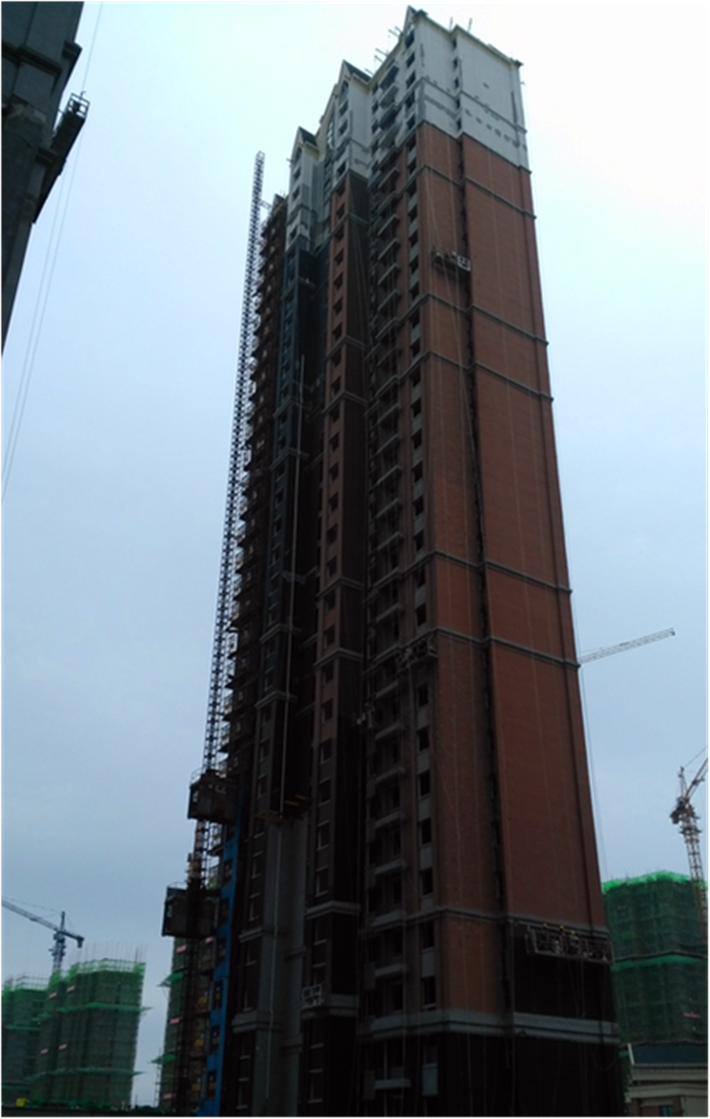

34#



36#



37#



38#



    39#、40#楼:
    1、39#楼墙体砌筑及二次结构完成,内墙粉刷样板施工完成;
外墙底糙完成10%,窗框安装完成20%;
    2、40#楼墙体砌筑及二次结构完成90%,屋面构架施工。

39#



40#

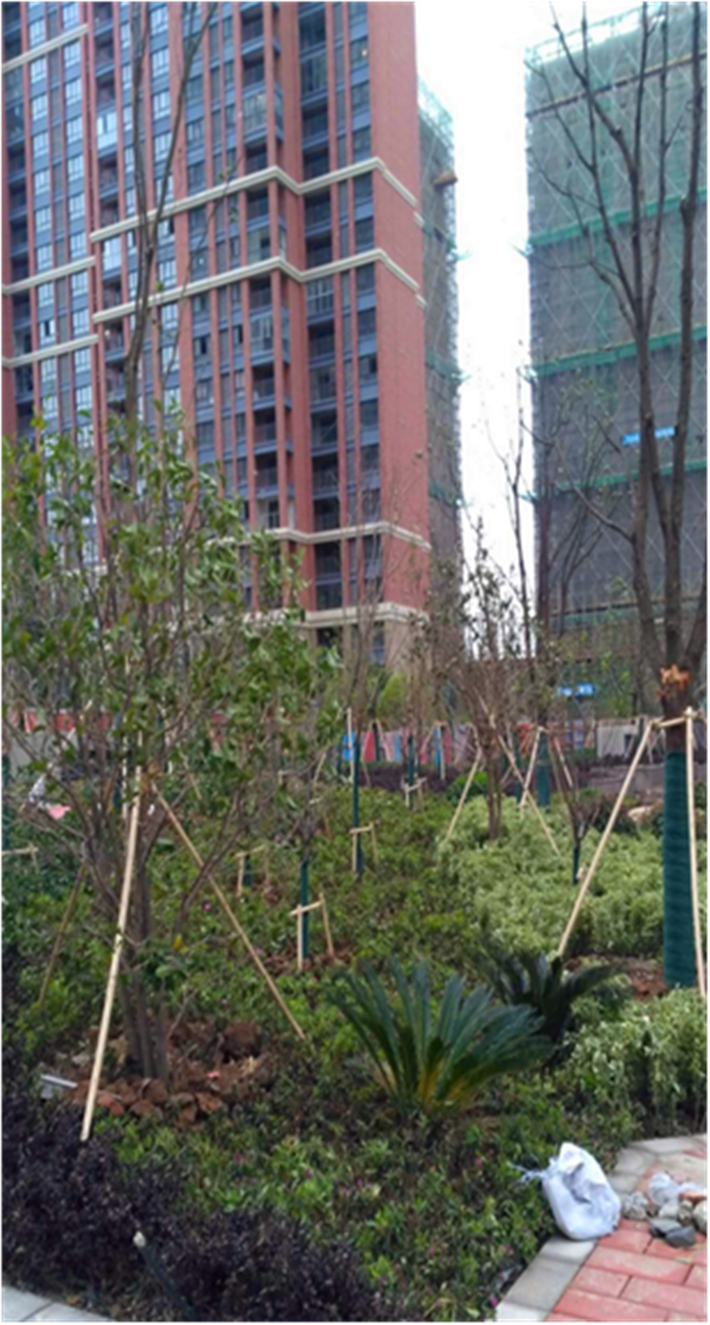

    景观施工:
    26#、27#、30#、31#楼周边景观铺装,26#、27#、30#、31#楼周边苗木种植;景观地形整理完成,南侧围墙外侧苗木种植。
