亳州时代公馆4月上半月工程进度播报
各楼栋形象进度:
1#、2#楼:
1、1层门厅粉刷完成,室内顶棚第2遍腻子完成,防水准备施工;
2、地砖铺贴准备;木质防火门安装完成;
3、入户门安装完成;1#楼门厅雨棚钢构完成。

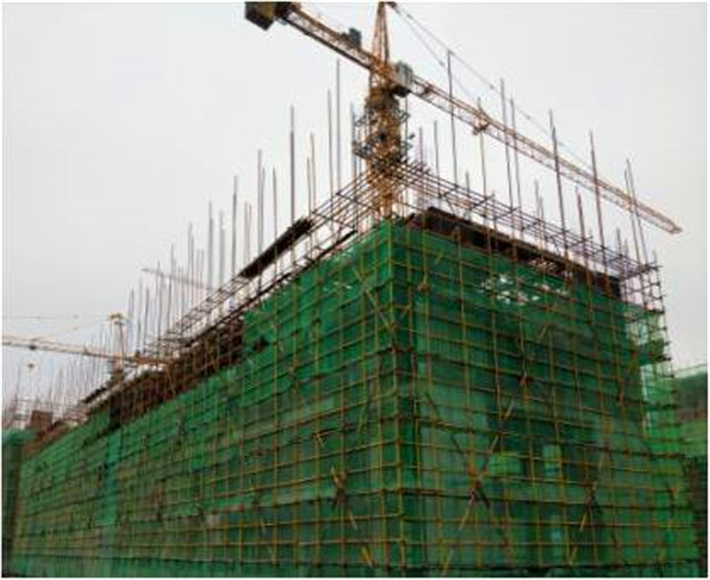

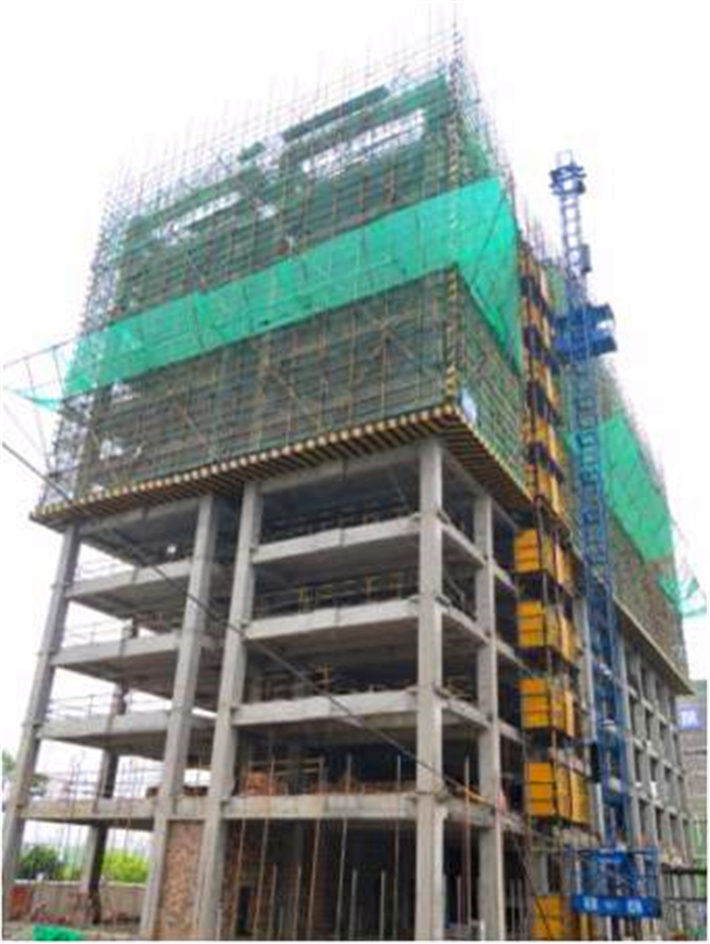

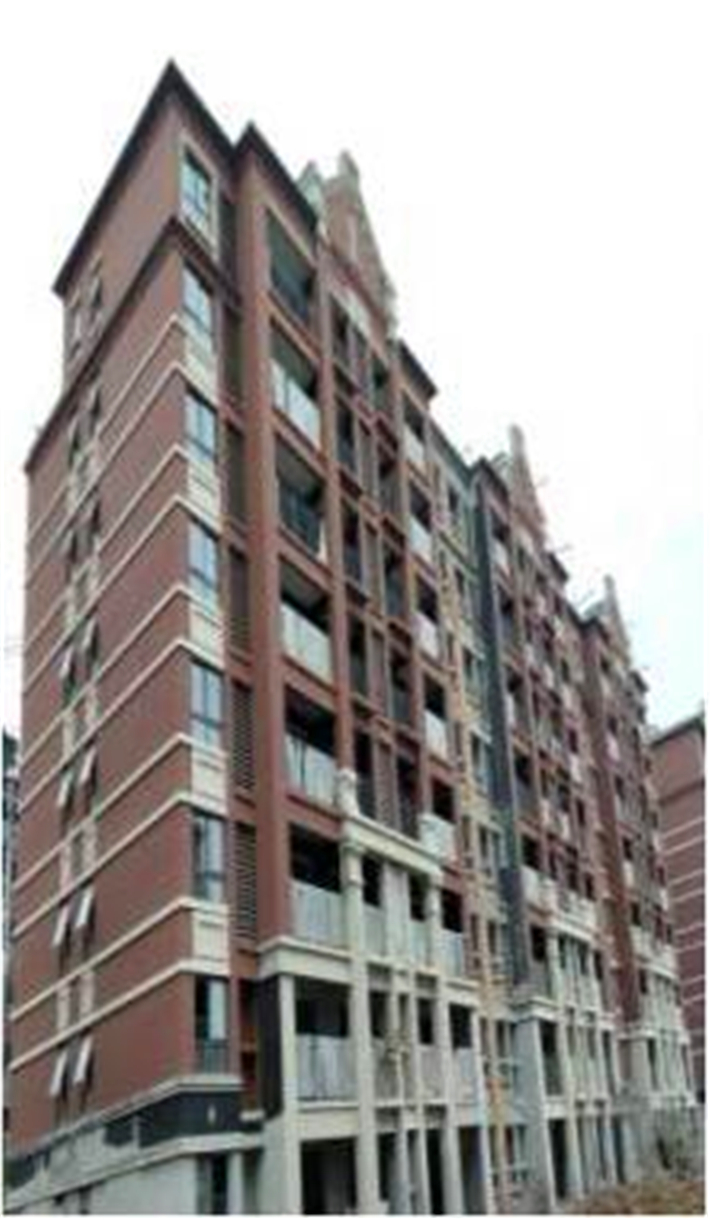

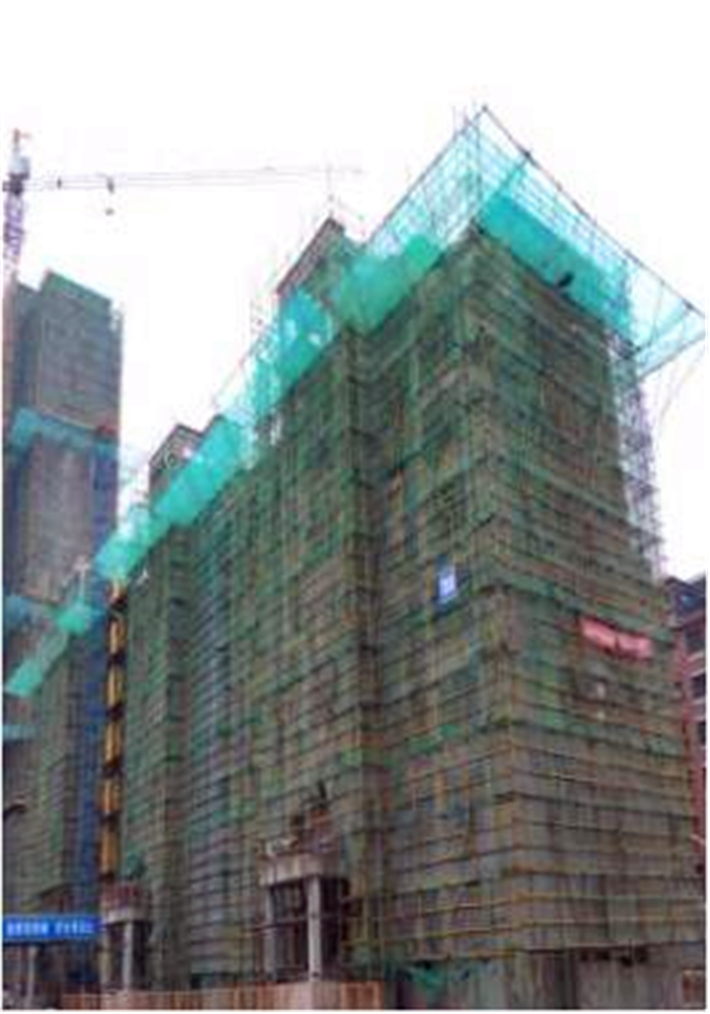

1#

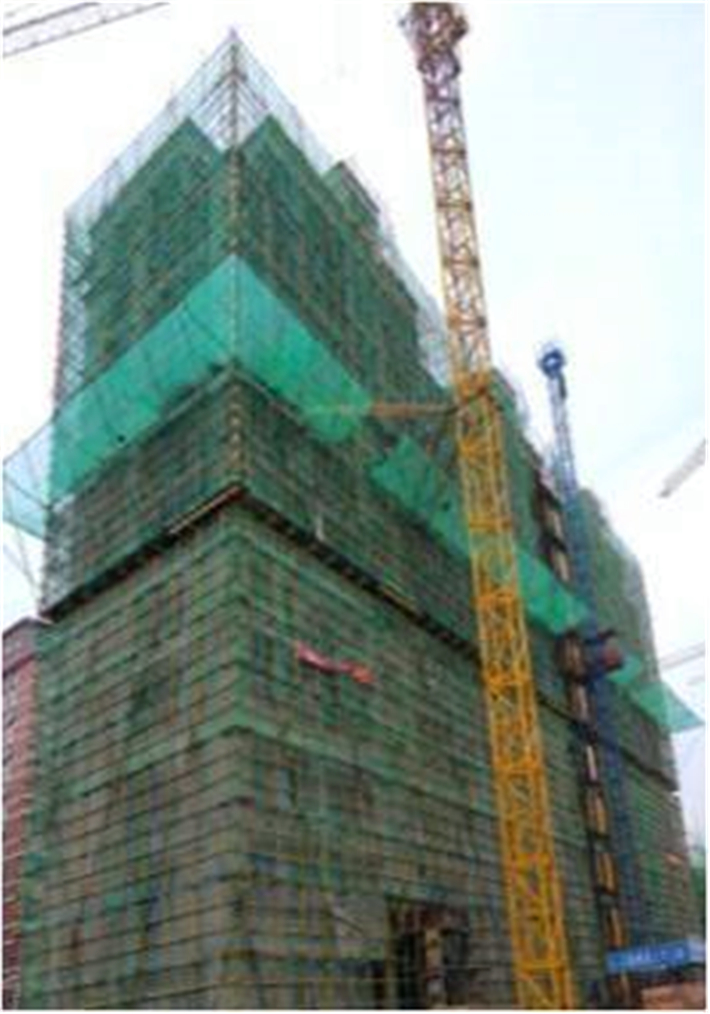

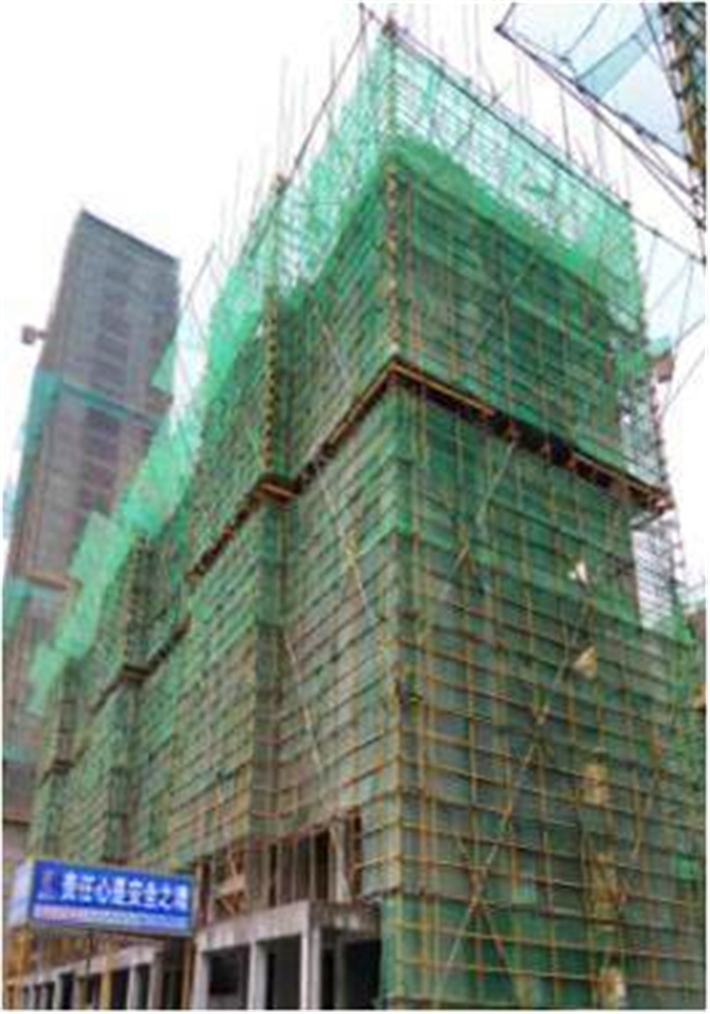

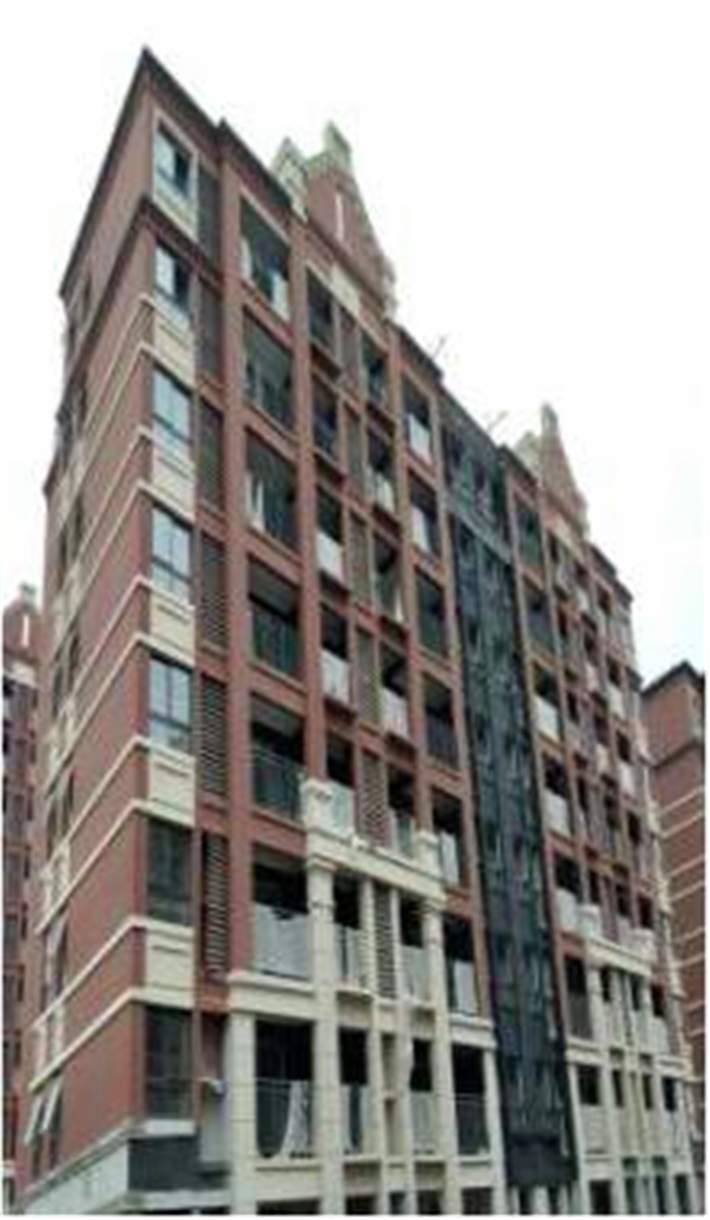

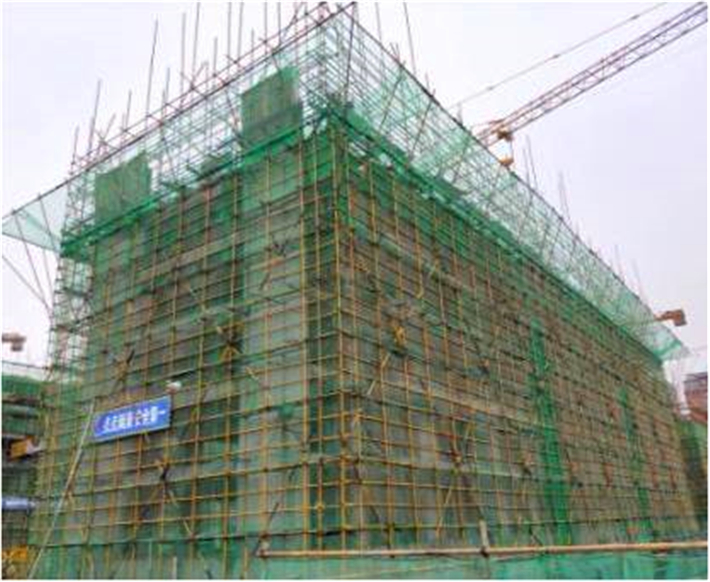

2#
3#、4#楼:
1、1层门厅粉刷, 3#楼室内顶棚第2遍腻子完成,4#楼室内顶棚第1遍腻子完成4层;
2、3#楼外墙真石漆局部修补,4#楼外墙真石漆大面完成90%;
3、地坪施工已完成,4#楼阳台推拉门门框安装完成。
4、4#楼公区地砖铺贴完成;3#、4#楼防火门、入户门安装完成。

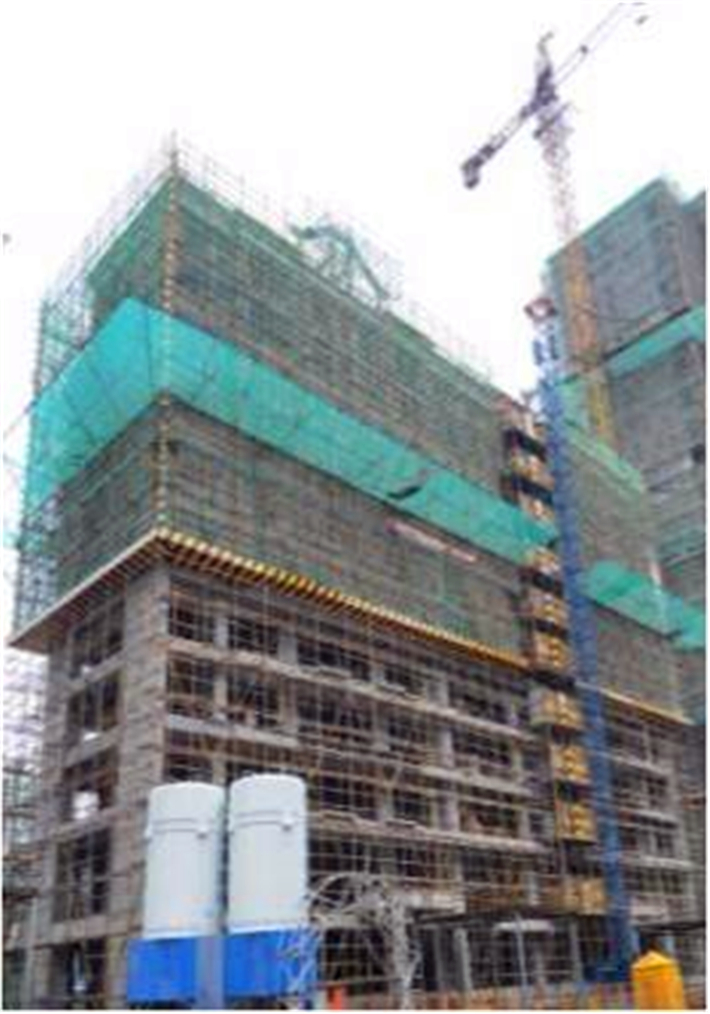

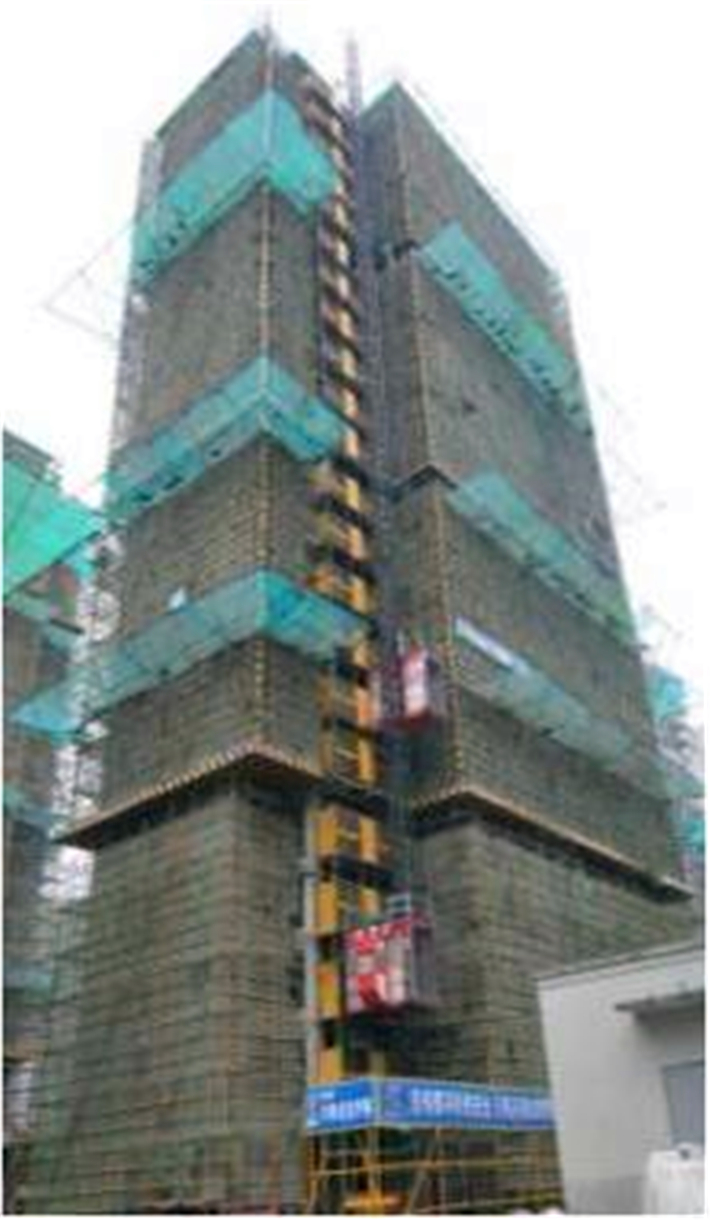

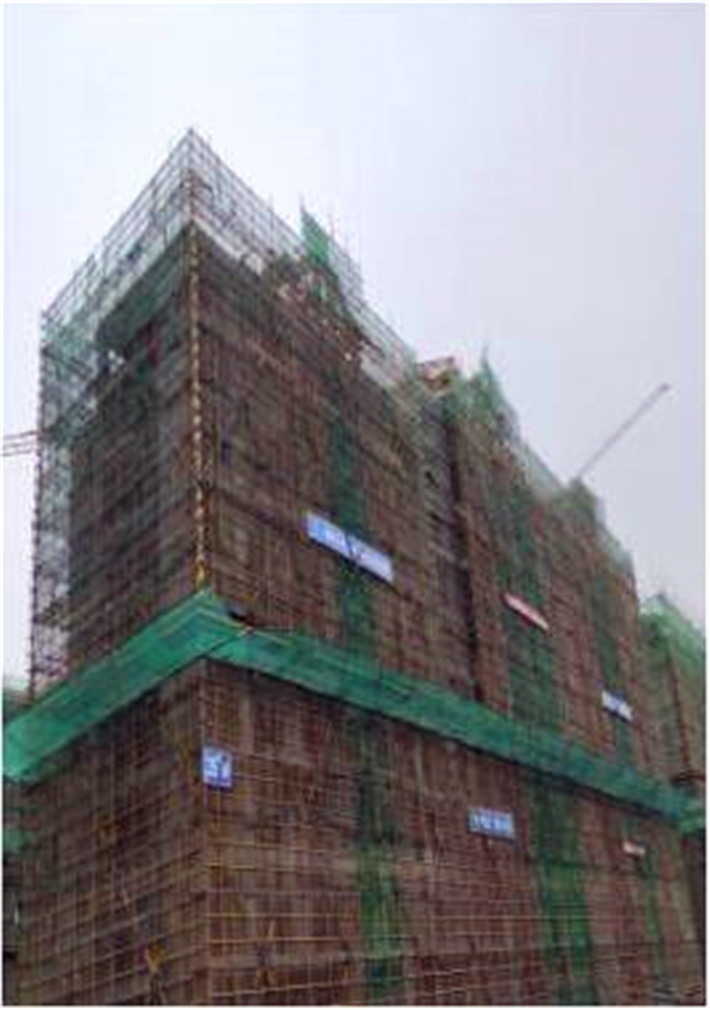

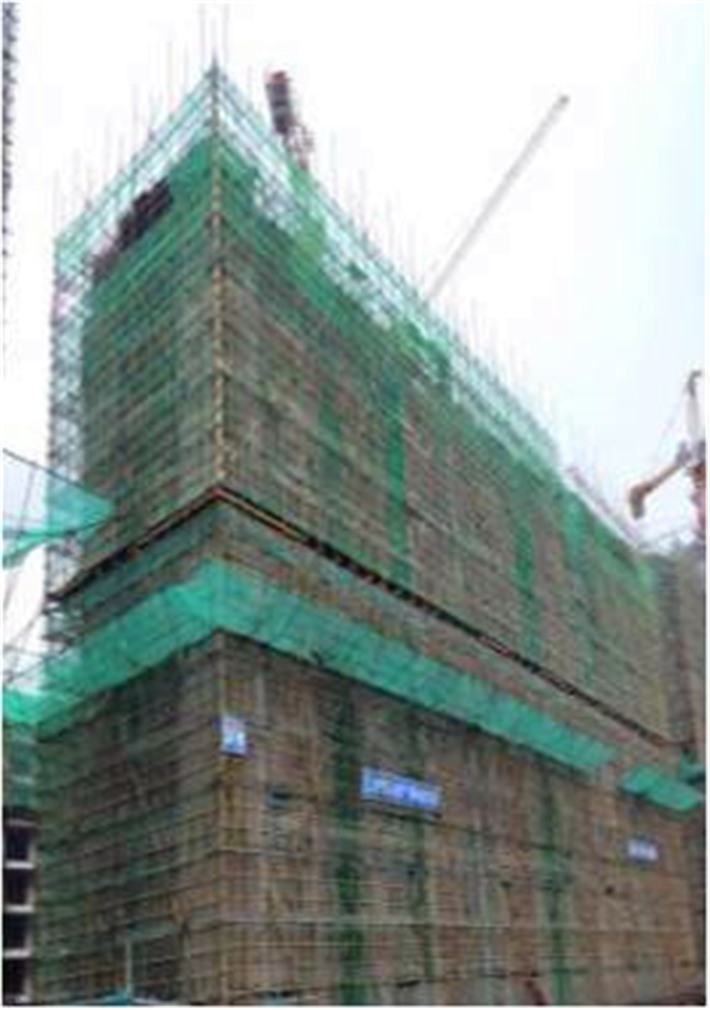

3#

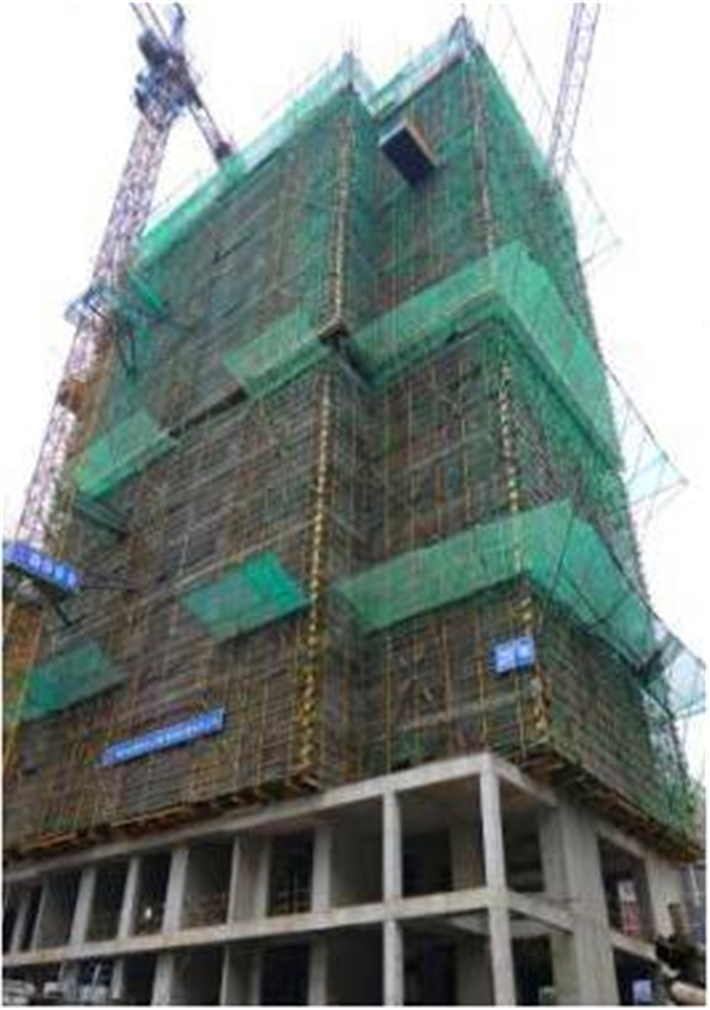

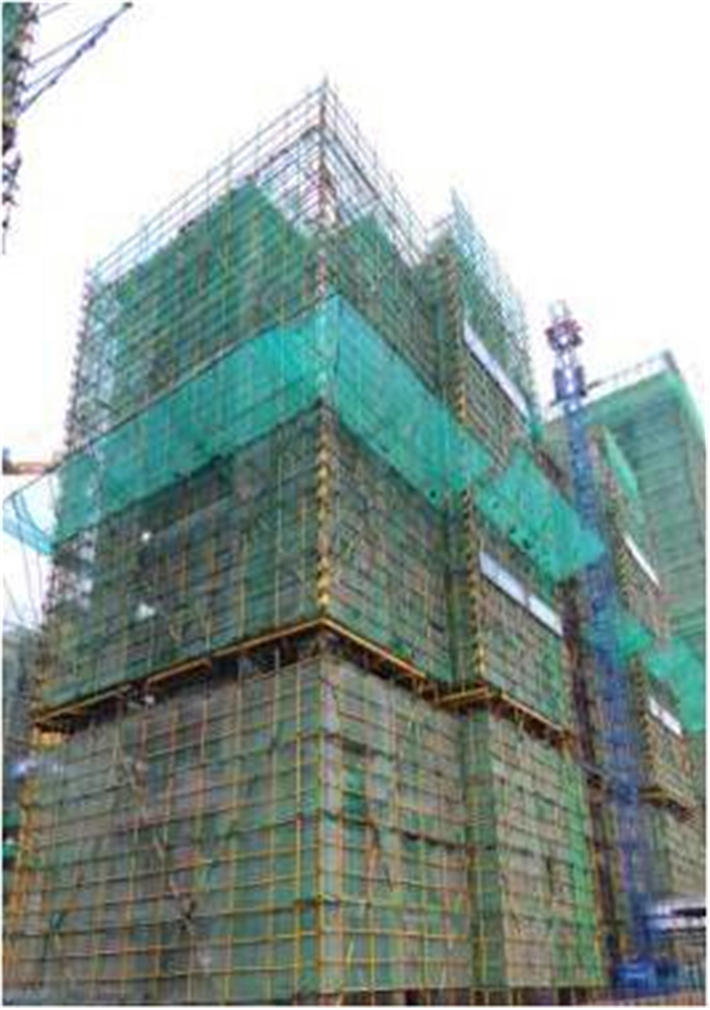

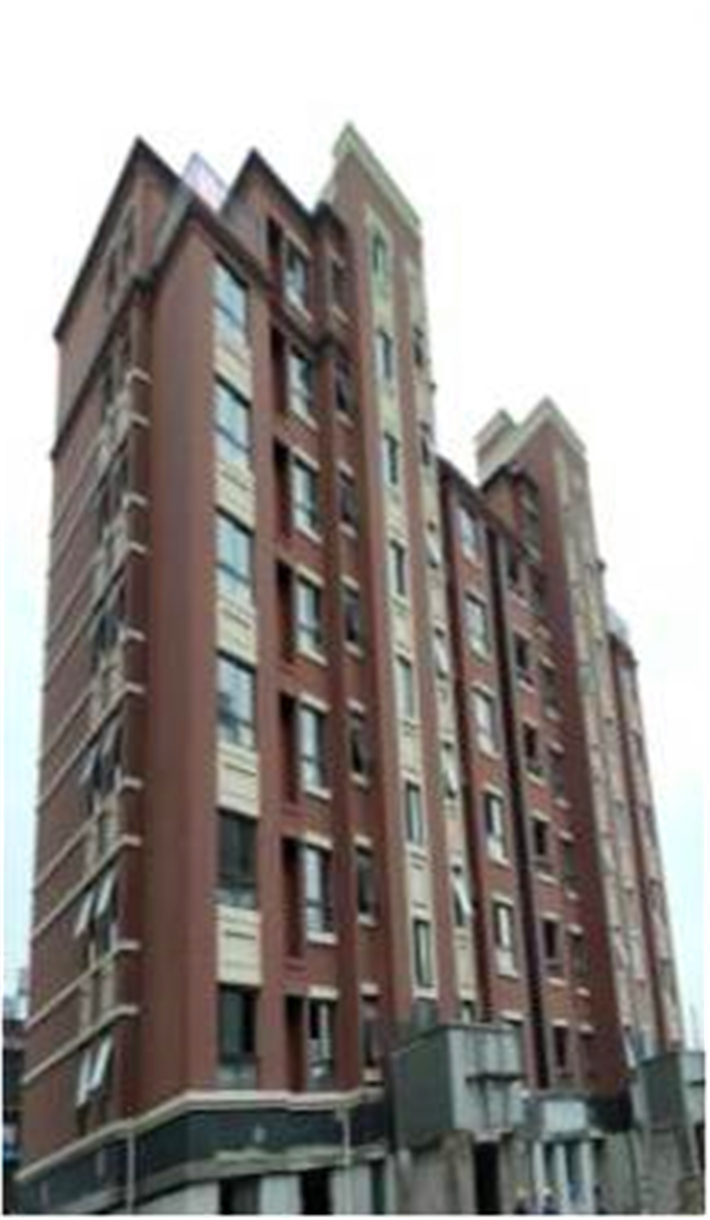

4#
5#、6#楼:
1、1层门厅粉刷完,室内顶棚第二遍腻子完成50%;
2、外墙真石漆施工完成90%;阳台推拉门门框安装完成;
3、6#楼楼梯栏杆安装完成,空调机位百叶南立面2-11层安装完成,北立面8-11层安装完成;
4、5#楼公区地砖铺贴完成,5#、6#楼楼梯栏杆、入户门木质防火门安装完成。

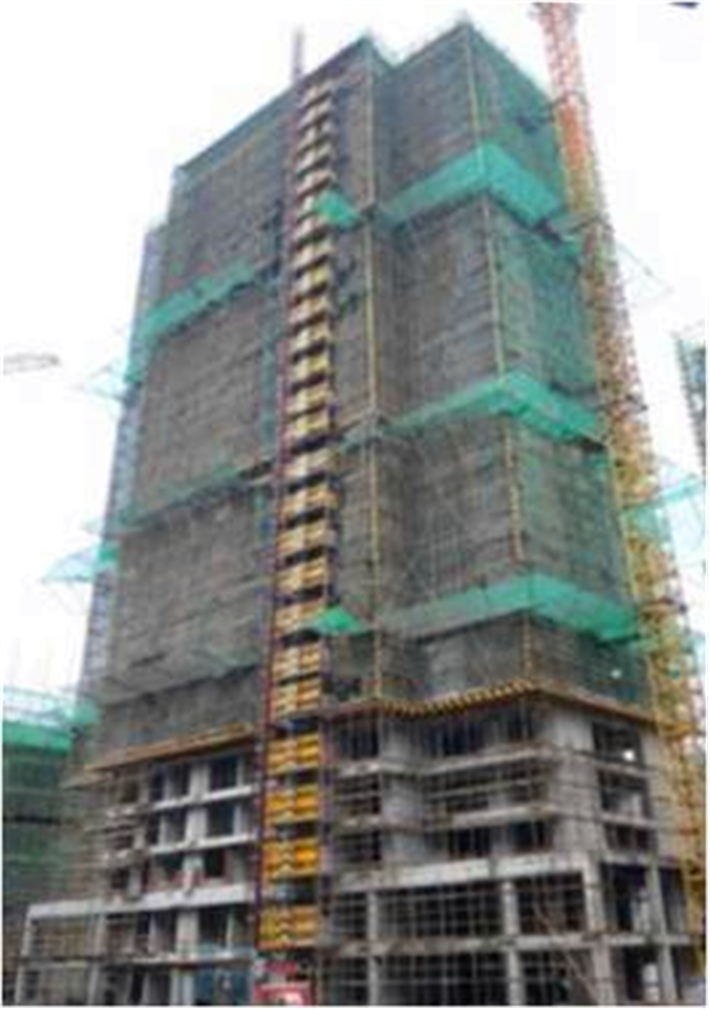

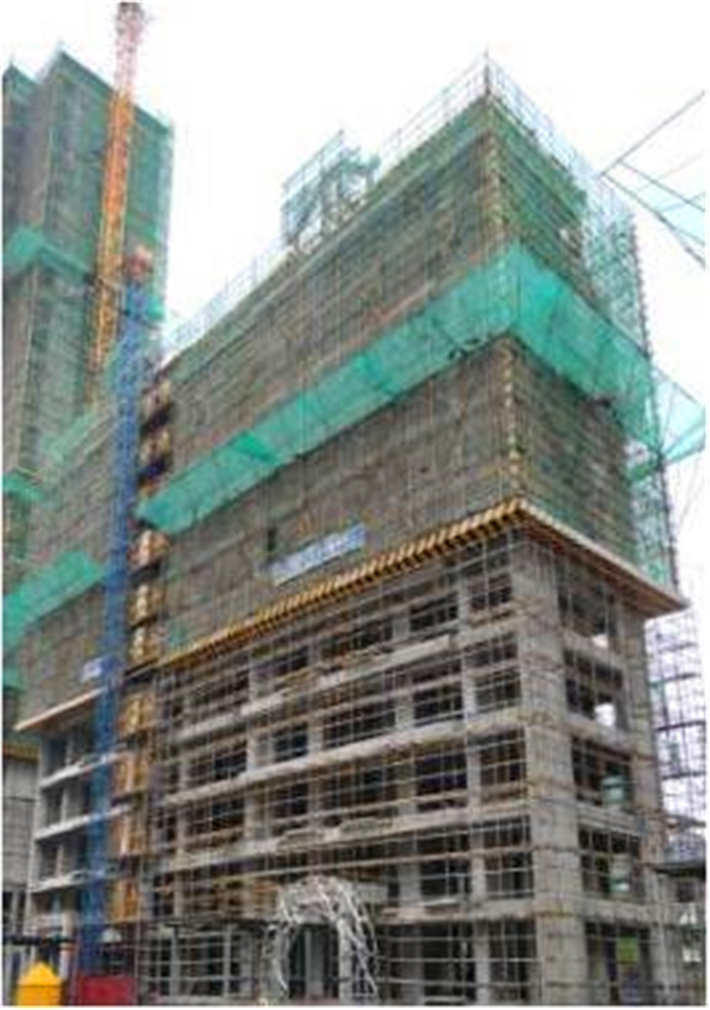

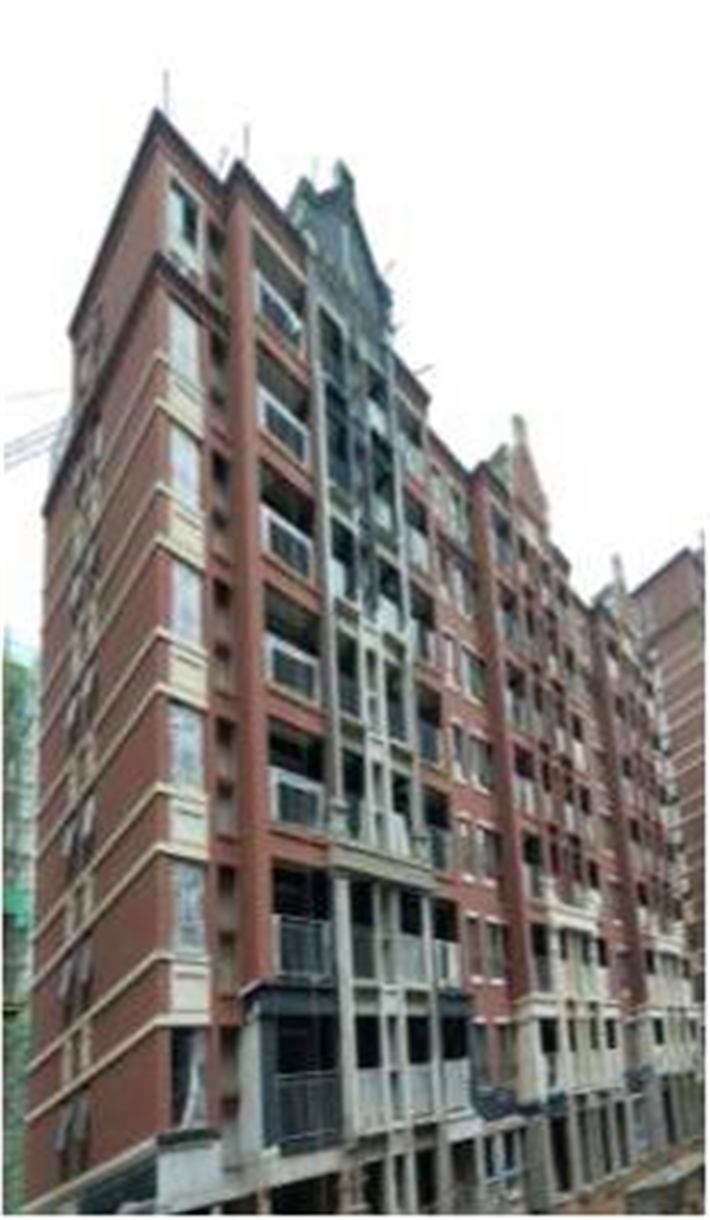

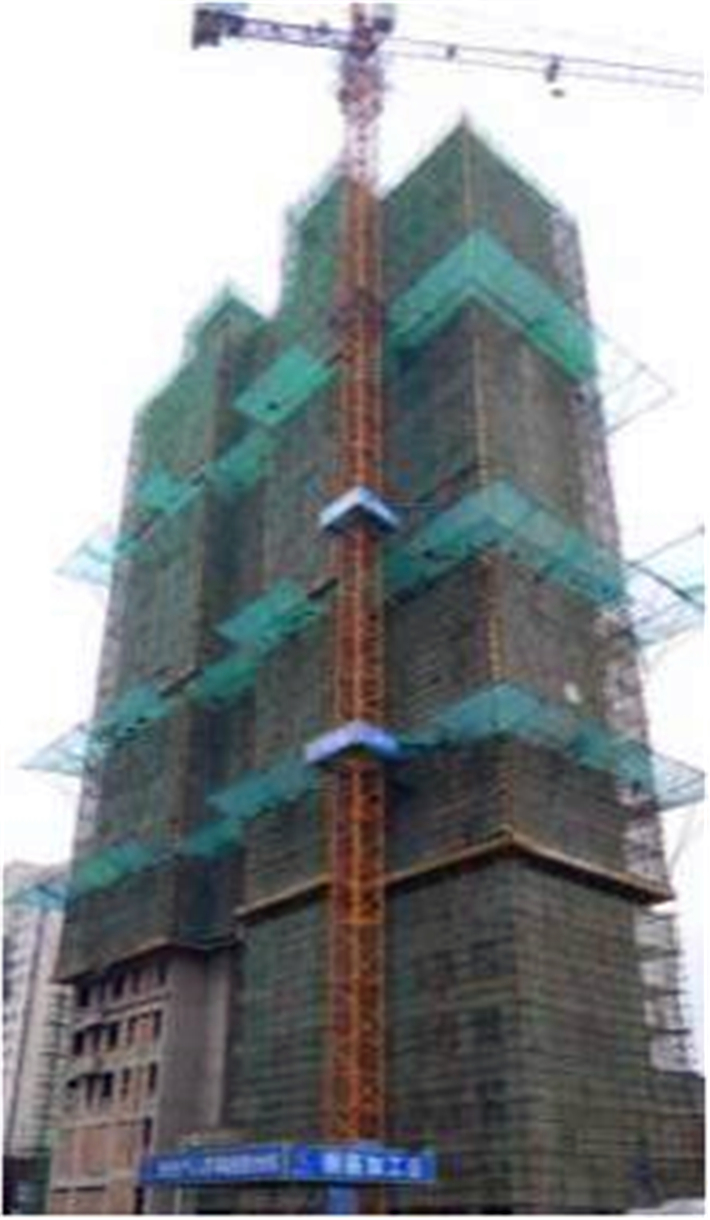

5#

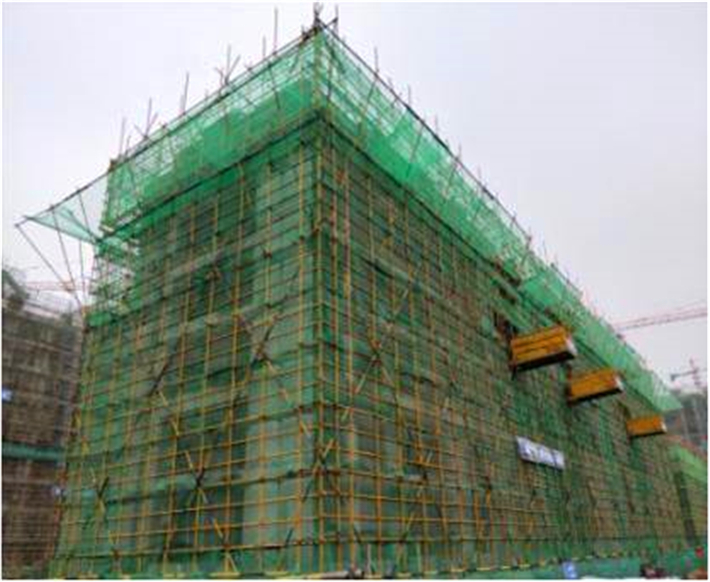

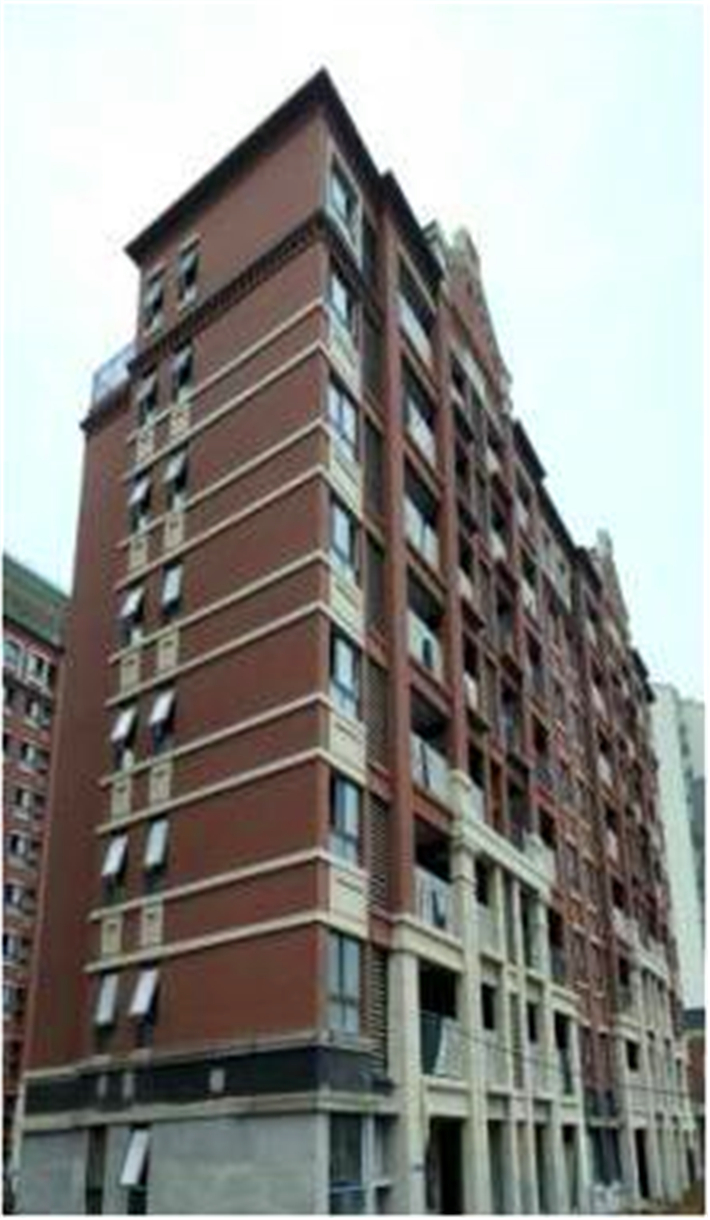

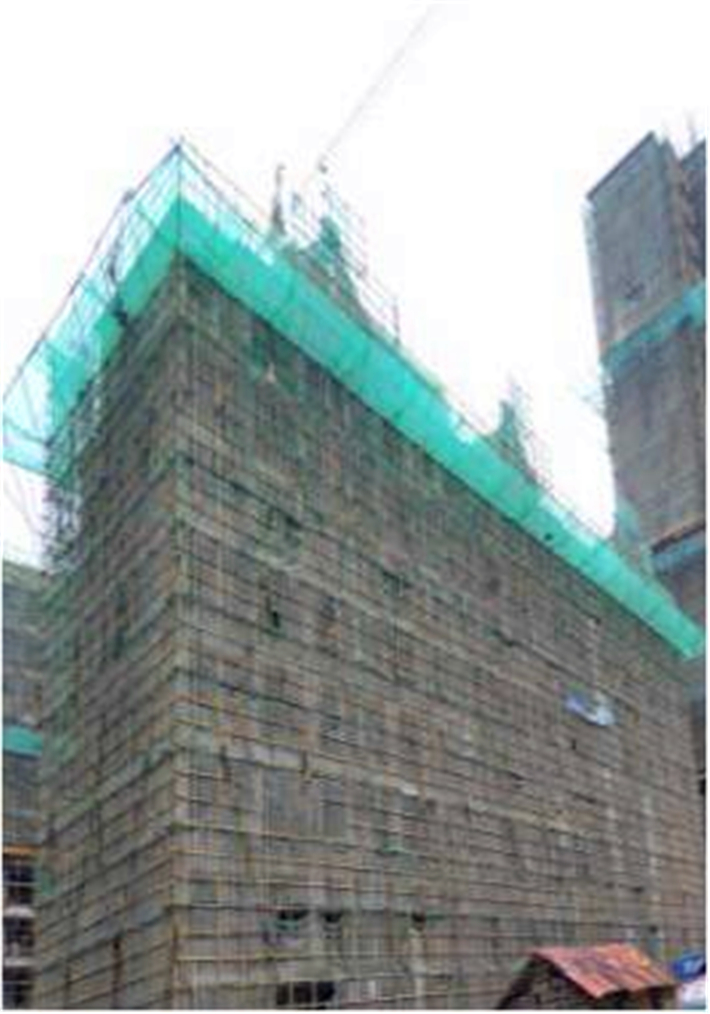

6#
7#、8#楼:
1、7#楼1层门厅粉刷完成,室内顶棚第二遍腻子完成50%;
2、7#楼真石漆施工完成60%;8#楼真石漆施工完成80%;
3、7#、8#室内护窗栏杆、入户门安装、木质防火门安装完成;8#楼公区地砖完成。

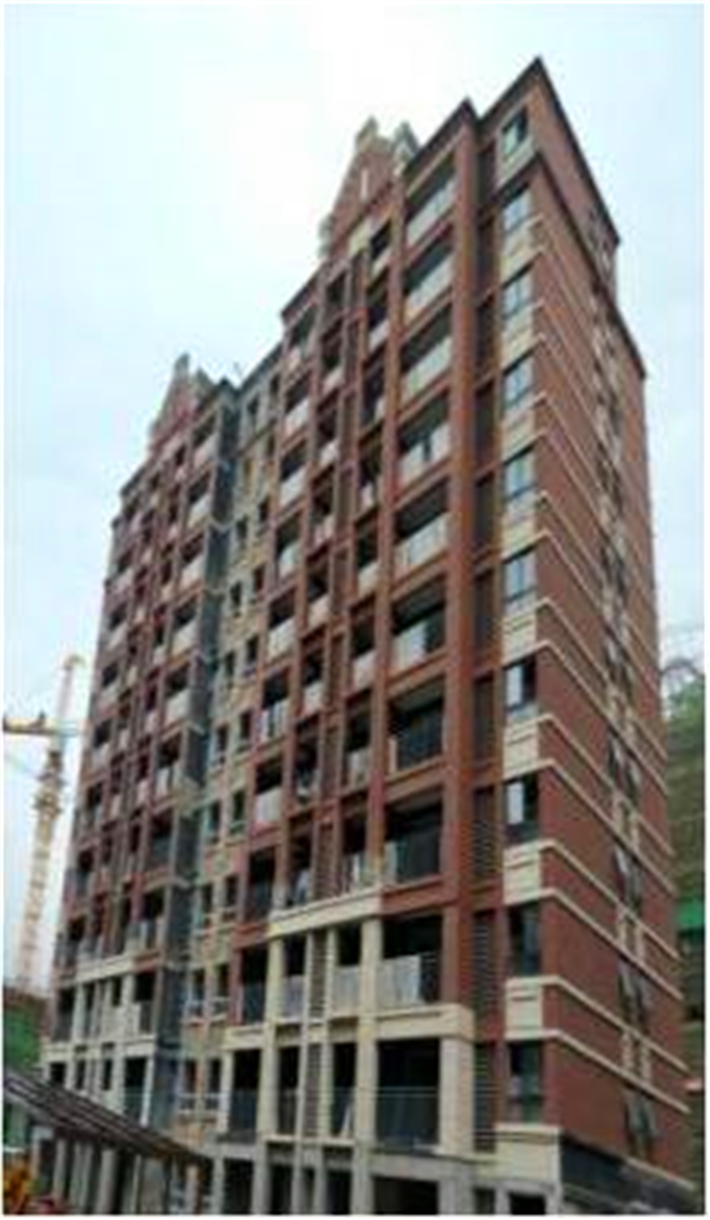

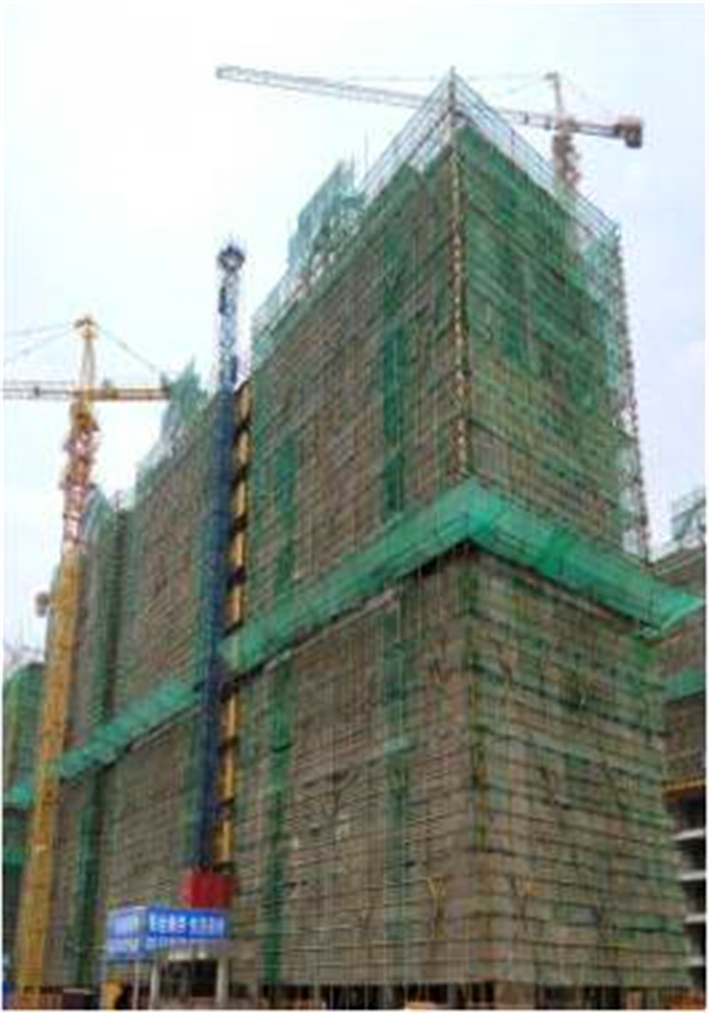

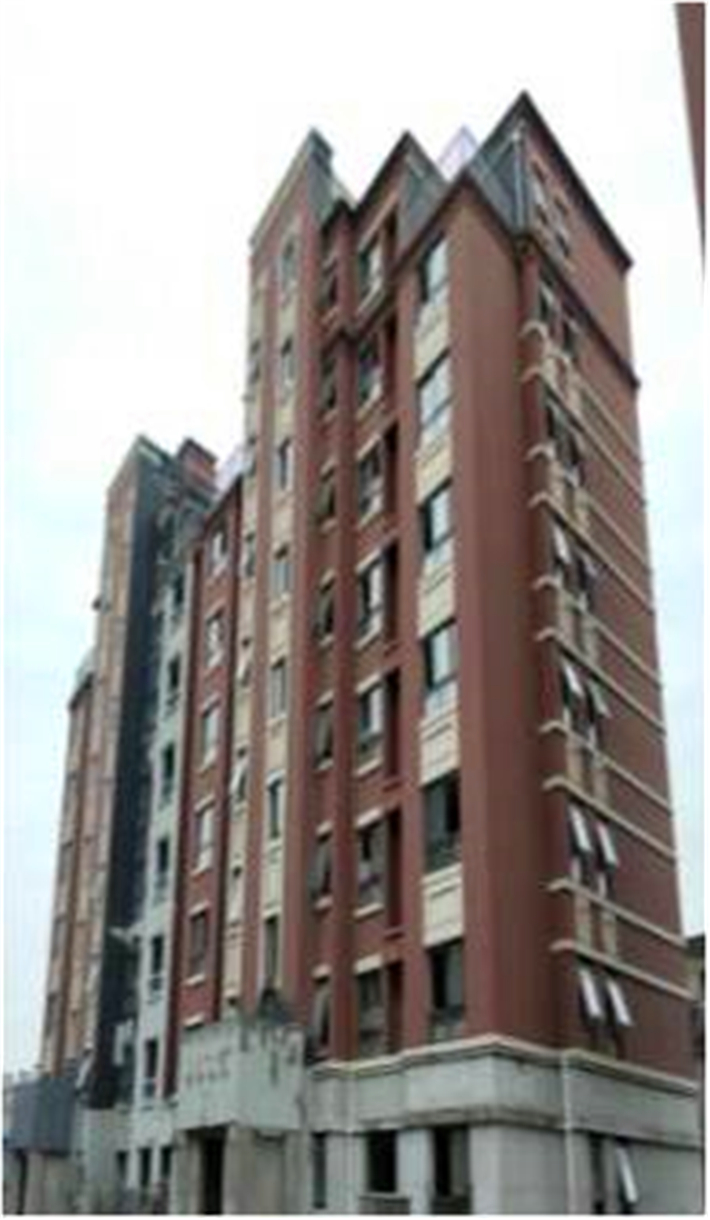

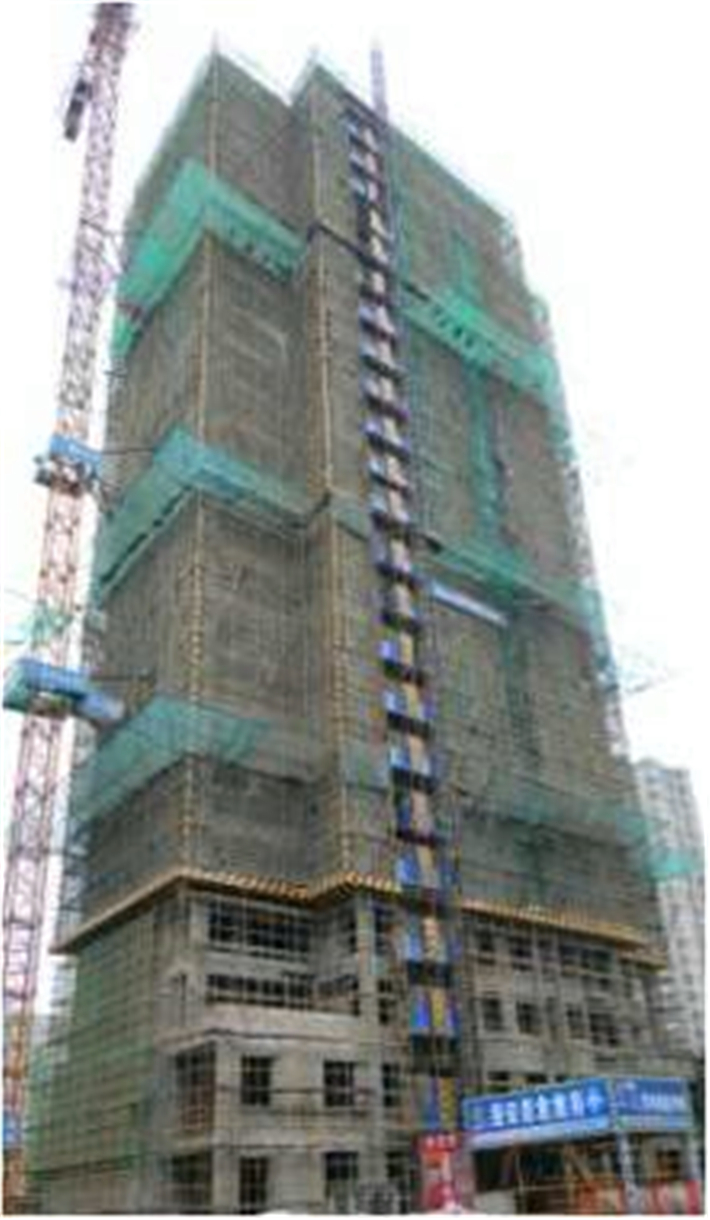

7#

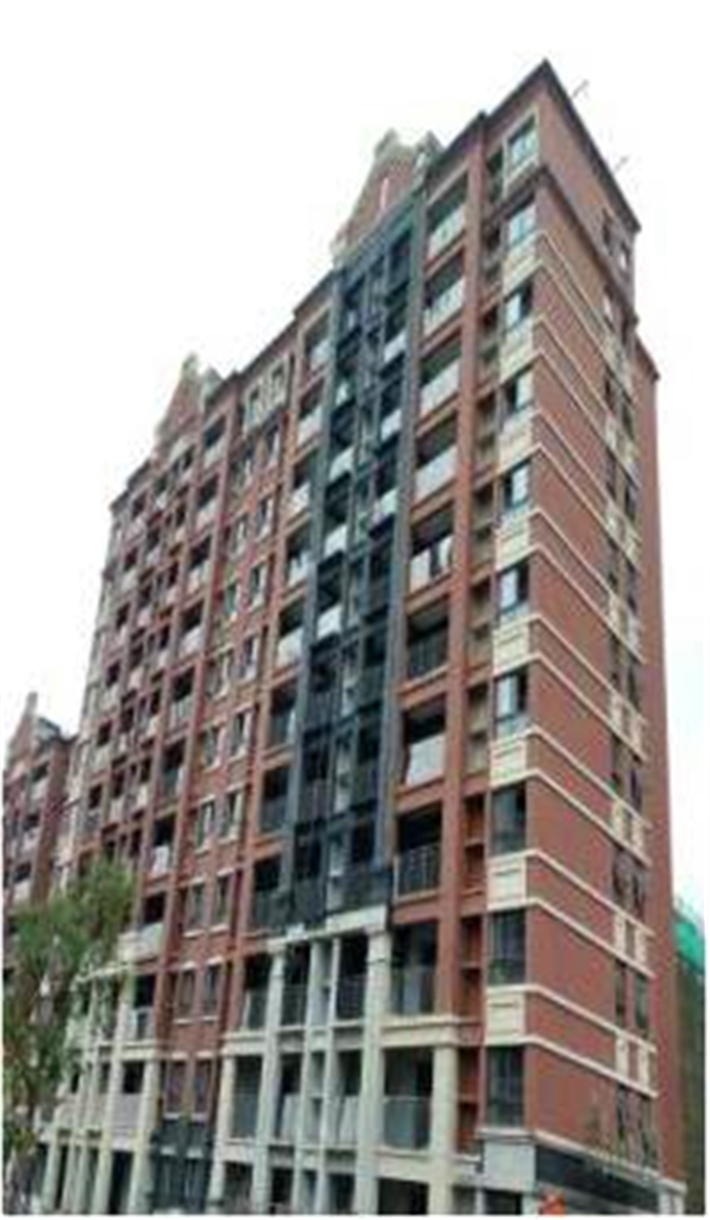

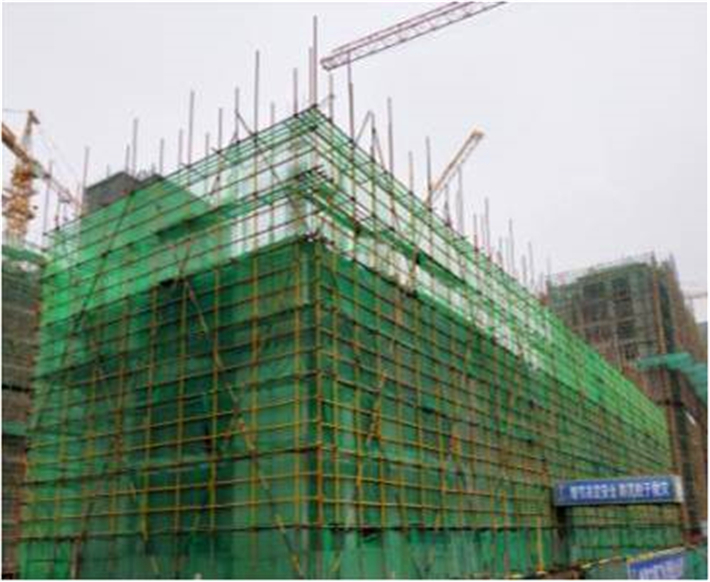

8#
11#、14#、18#楼:
1、外墙保温:11#楼20-22层完成,14#楼18-22层完成,18#楼19-23层完成;
2、外墙抹灰:外墙找平完成;
3、内墙抹灰:11#楼21-22层完成,14#楼17-22层完成;18#楼22-23层完成;
4、门窗:11#楼20-22层外窗框安装完成,18#楼15-23层外窗框安装完成;
5、顶棚腻子:14#楼顶棚腻子完成。

11#

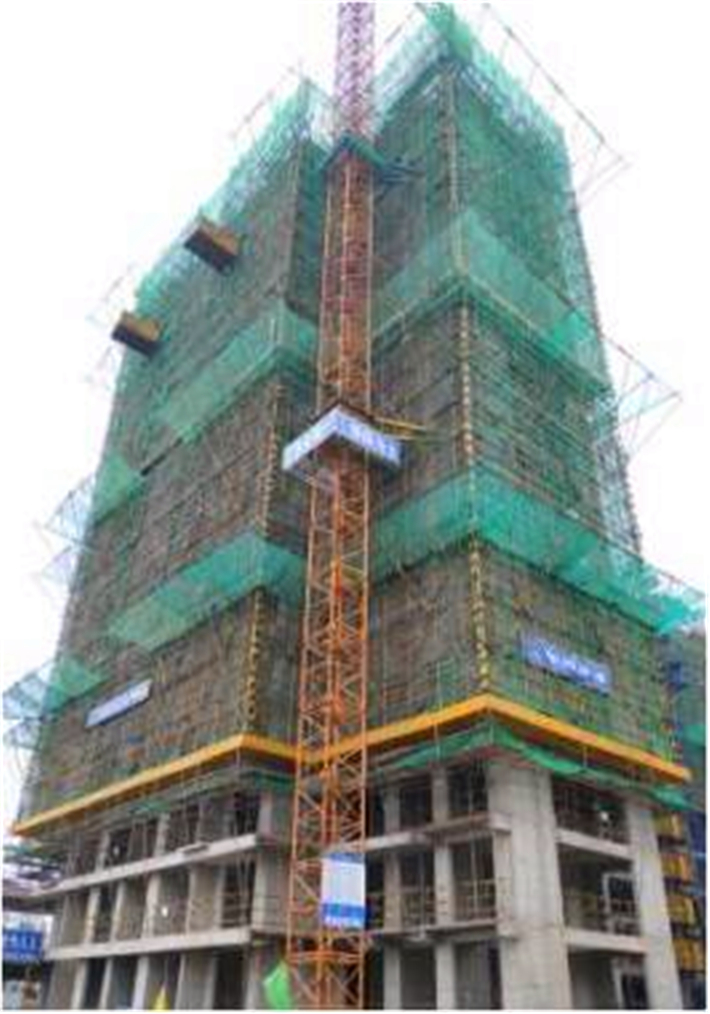

14#

18#
9#、10#)、12#楼:
1、9#楼2-6层墙体砌筑完成;
2、10#楼2-8层墙体砌筑完成;
3、12#楼2-7层墙体砌筑完成。

9#

10#

12#
13#、16#、17#楼:
1、13#楼1层墙体砌筑完成;
2、16#屋面结构施工;
3、17#楼8-11层墙体砌筑完成。

13#

14#

16#

17#
15#楼:24-26层填充墙砌筑完成。

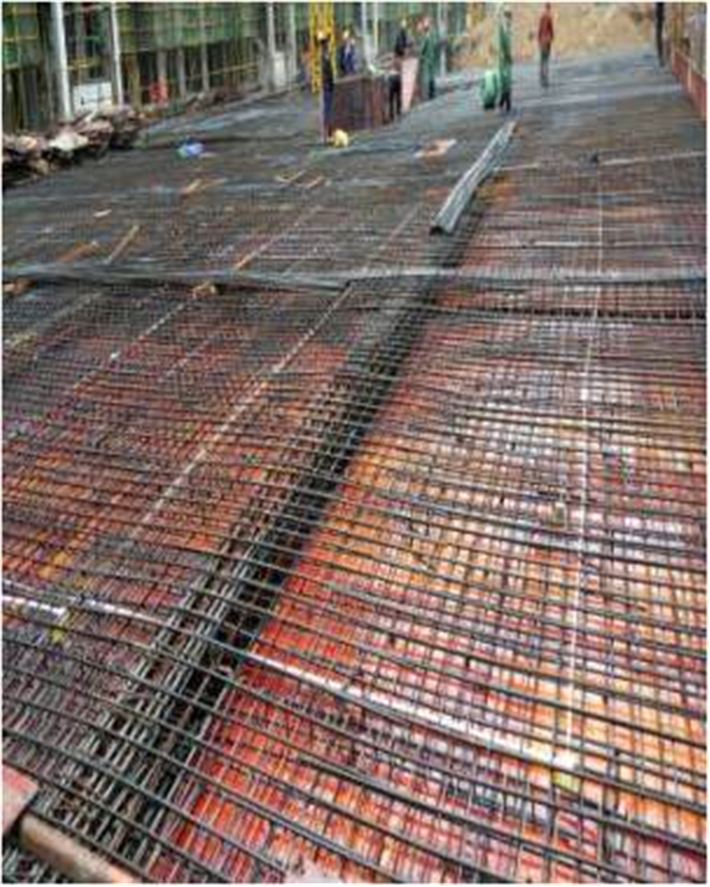

1#-8#楼室外景观:

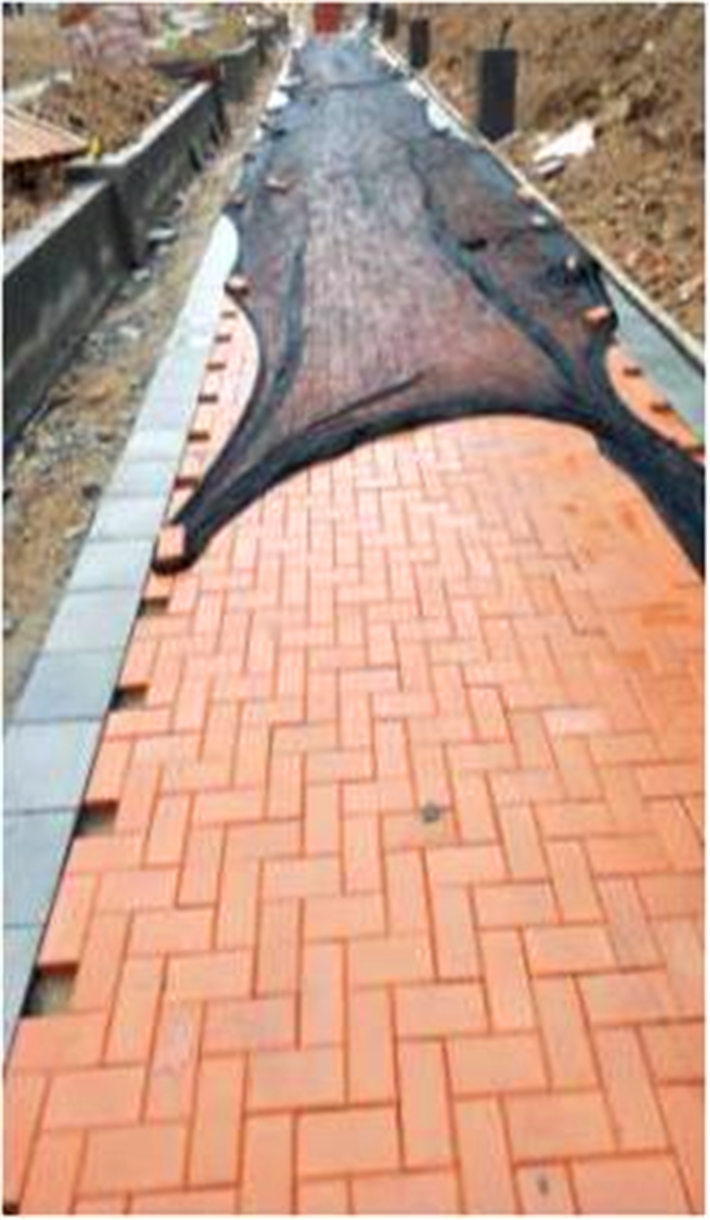

1、主景观带道路铺装完成30%;
2、8#楼北侧车位砖开始铺设;
3、主景观带景亭柱混凝土浇筑完成;
4、绿化树木进场。

34#、35#、36#楼:
1、34#楼10层结构施工;
2、35#楼屋面构架施工;
3、36#楼18层结构施工。

34#

35#

36#
37#、38#、39#楼:
1、37#楼9层结构施工;
2、38#楼物料提升机安装完成,通道平台搭设完成;
3、39#楼18层结构施工。

37#

38#

39#
40#楼:物料提升机安装完成,楼层垃圾开始清理,填充墙样板砌筑准备。

40#
29#、30#楼:
1、29#楼4层结构施工;
2、30#楼6层结构施工。

29#

30#
31#、32#楼:
1、32#楼6层结构施工;
2、31#楼4层结构施工。

31#

32#
21区地库:结构施工。
