青岛书院壹号4月上半月工程进度播报
各楼栋形象进度:

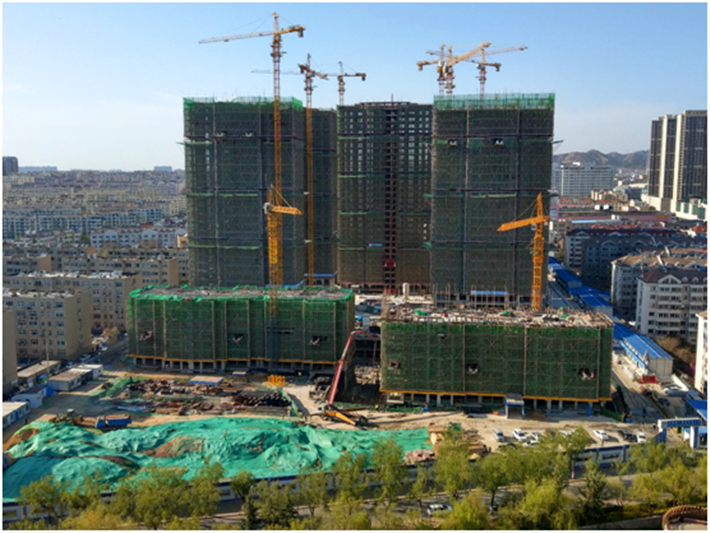

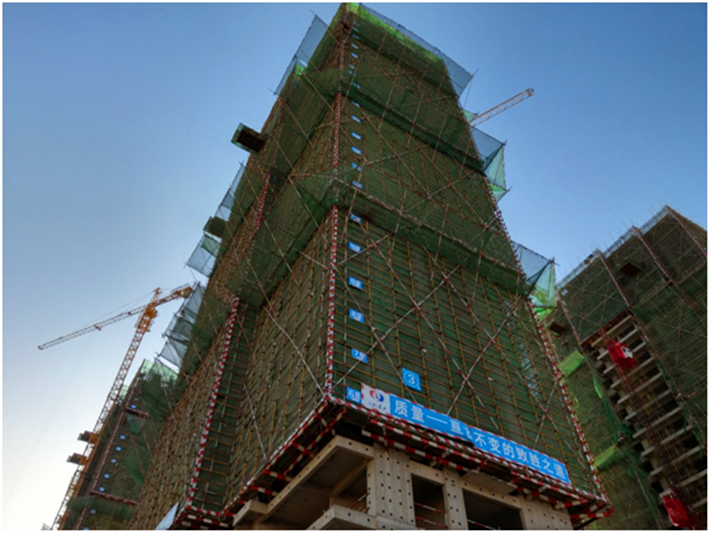

鸟瞰图

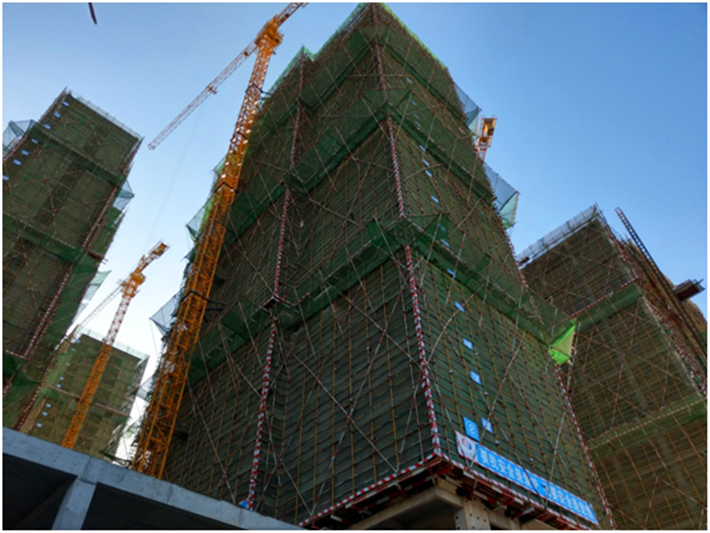

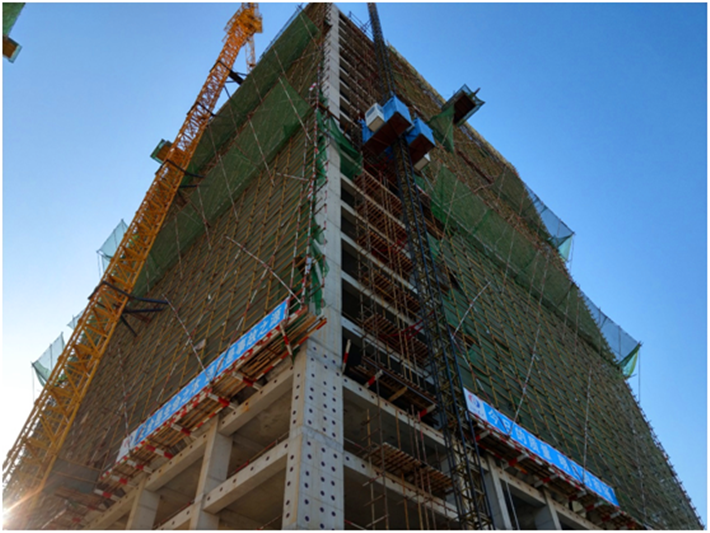

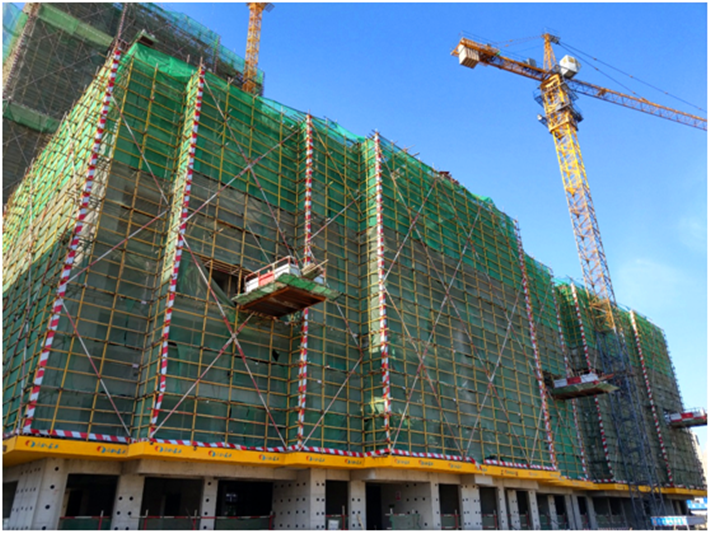

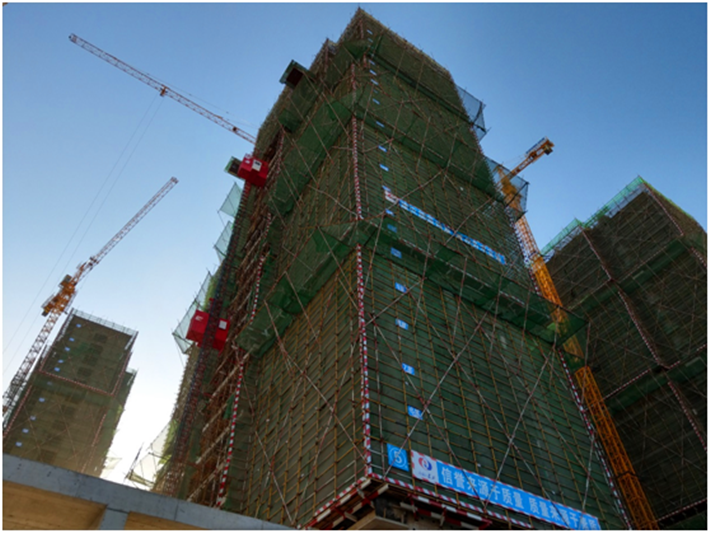

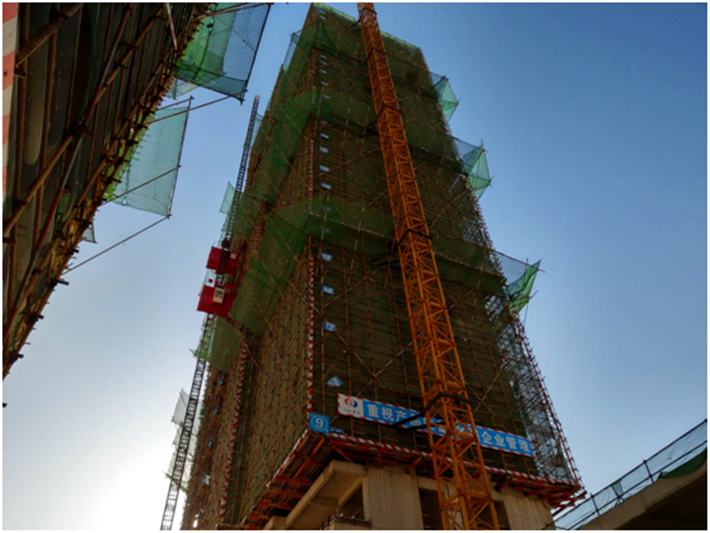

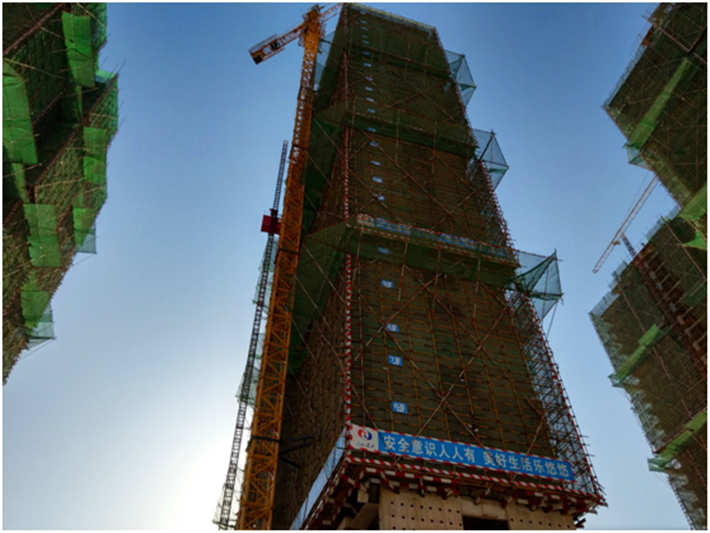

1#楼:7层结构完成,共25层。

2#楼:7层墙柱合模,共29层。

3#楼:26层顶板模板铺设30%,共27层。

5#楼:27层结构完成,共27层。施工电梯安装完成,外架搭设中。

7#楼:29层结构完成,共29层。施工电梯安装完成,外架搭设中。

8#楼:27层结构施工完成,共27层。施工电梯安装完成,外架搭设中。

9#楼:27层结构完成,共27层。施工电梯安装完成,外架搭设中。

10#楼:21层结构完成,共21层。施工电梯安装完成,外架搭设中。

中央景观墙:施工完成。
