蚌埠新地城市广场4月上半月工程进度播报

2018.04.16文章来源:   阅读次数:

蚌埠新地城市广场4月上半月工程进度播报



    各楼栋形象进度:

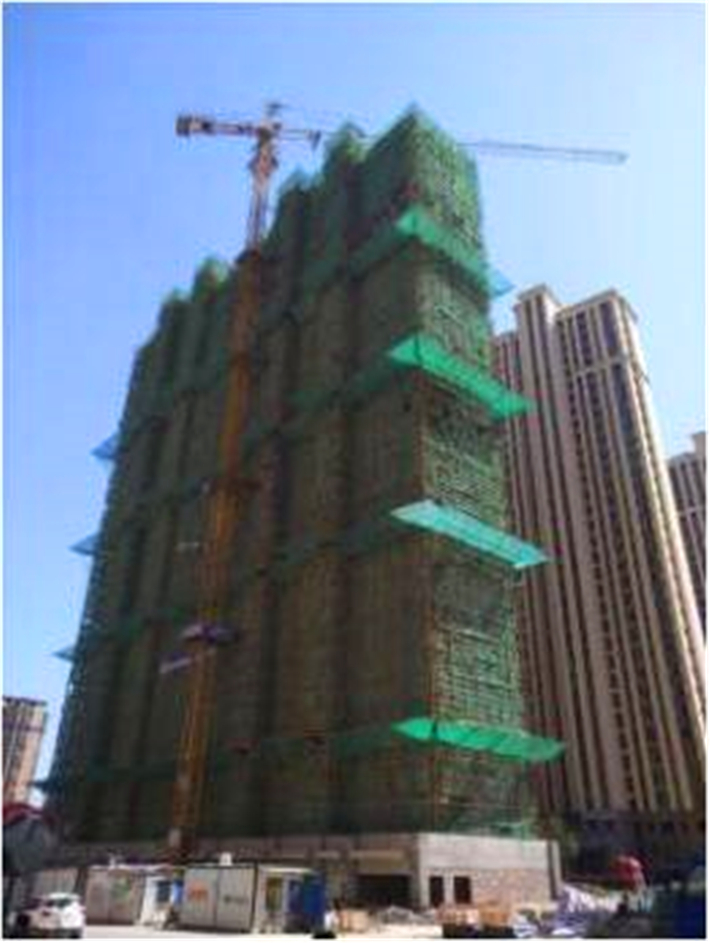

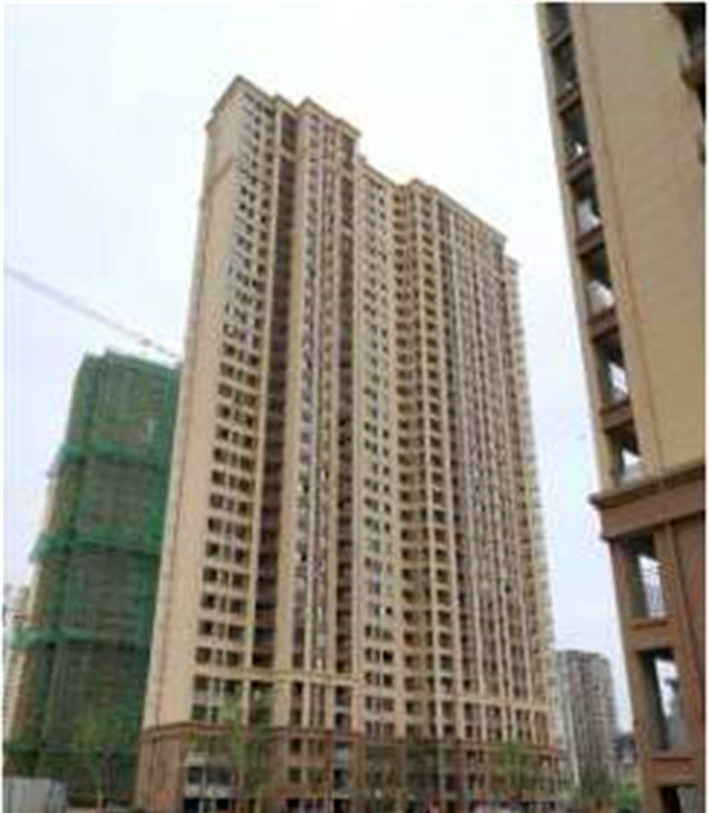

    B地块2#楼:
    1、首层梁板模板已完成;
    2、现场内临时道路、场地硬化施工完成;
    3、钢筋除锈工作已完成;
    4、塔吊基础施工完成,塔吊准备安装。

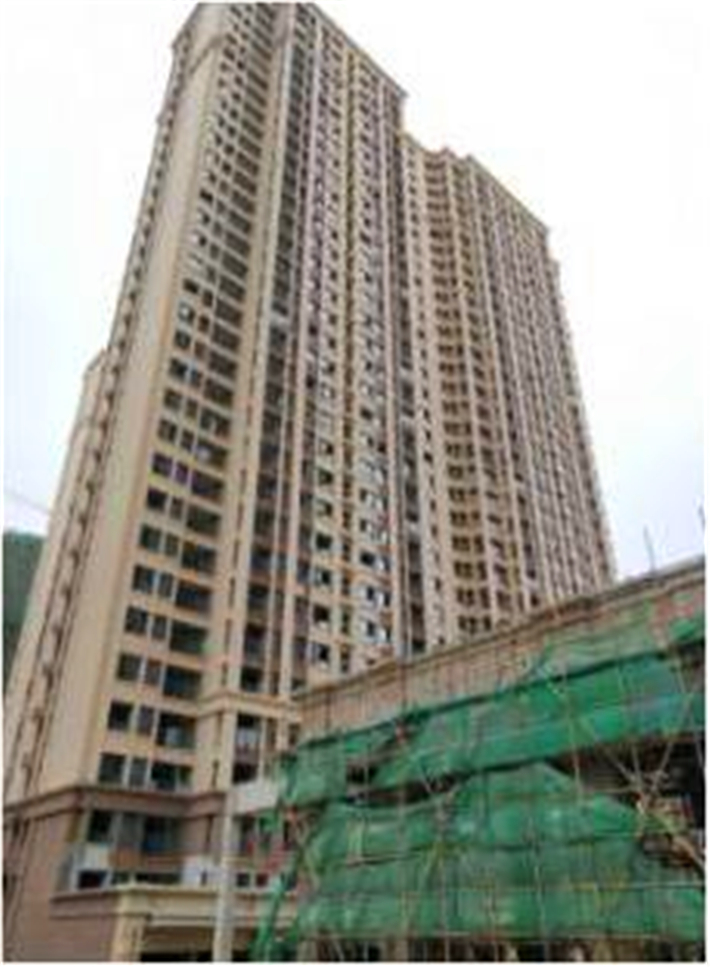

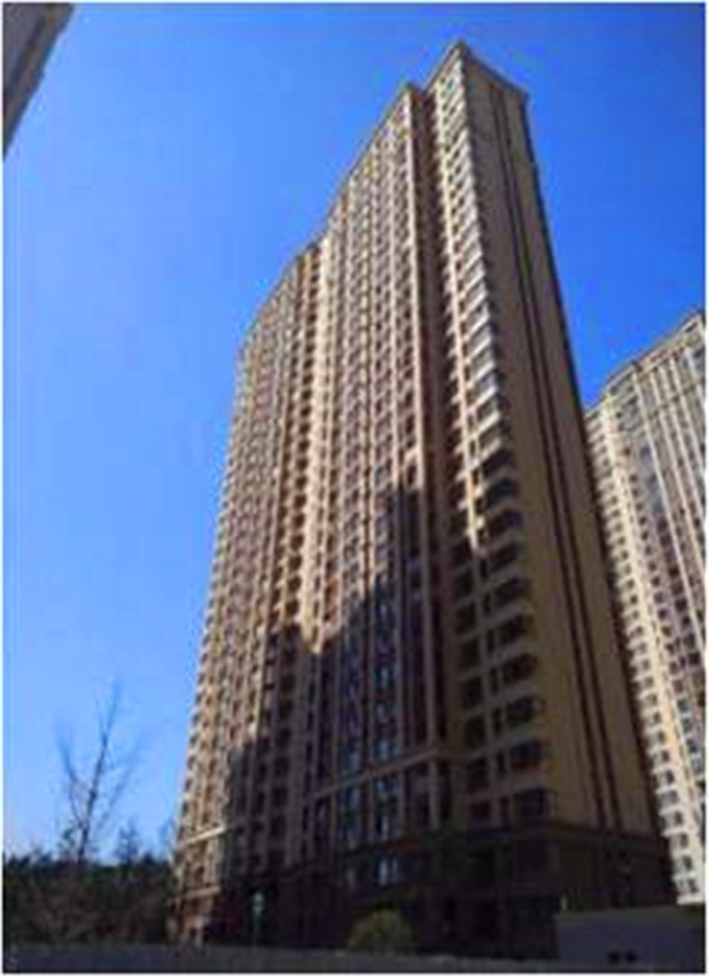

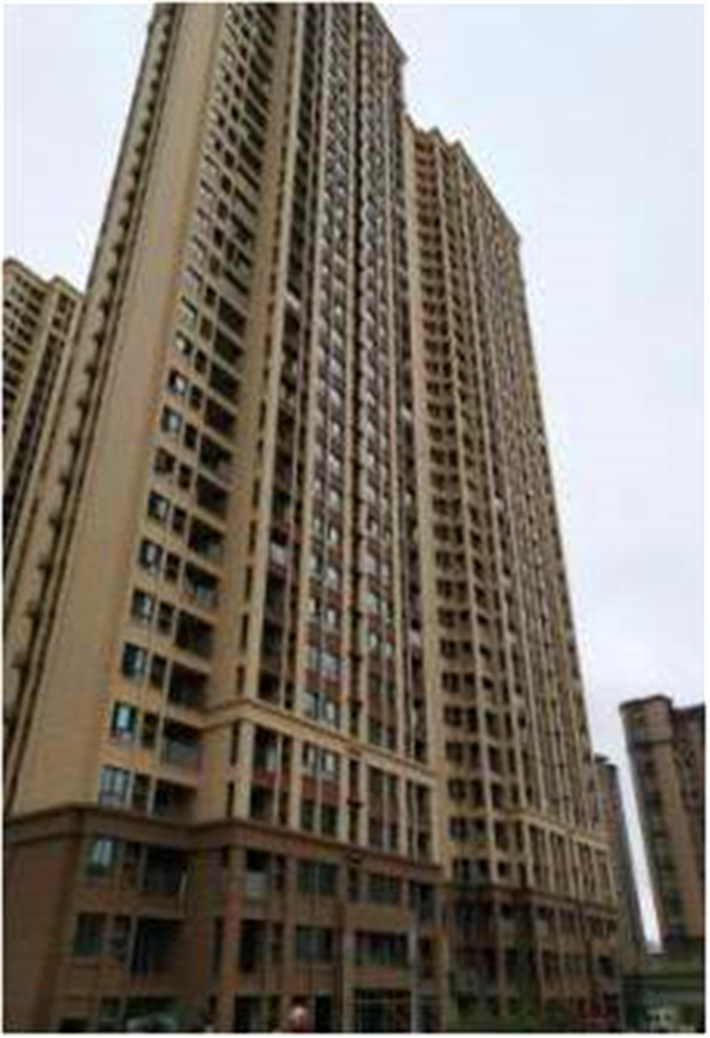

    A2地块1#楼:
    1、进户门安装:安装完成;

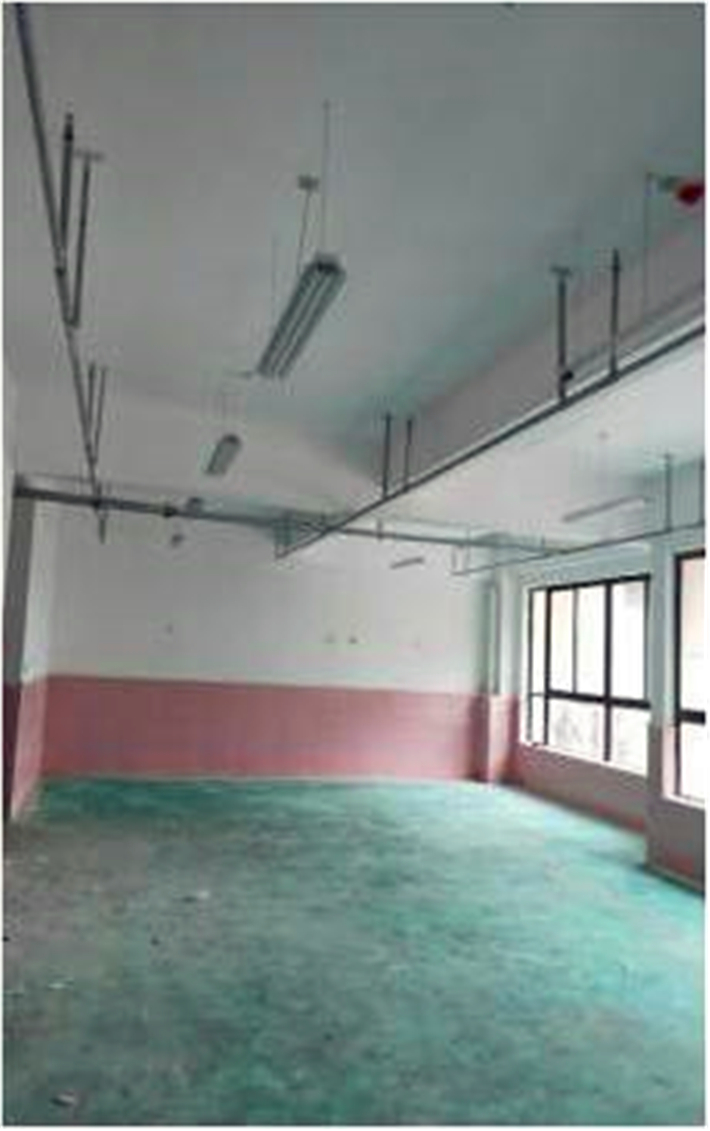

    2、室内收口:室内收口基本完成;
    3、外装工程:外墙涂料已完成;
    4、公区精装:公区二遍腻子施工完成;地砖铺贴完成,踢脚线基本完成;
    5、门窗工程:阳台推拉门扇及固玻安装完成90%;防火门扇安装完成;
    6、大堂精装:墙砖、地砖、吊顶施工已完成。

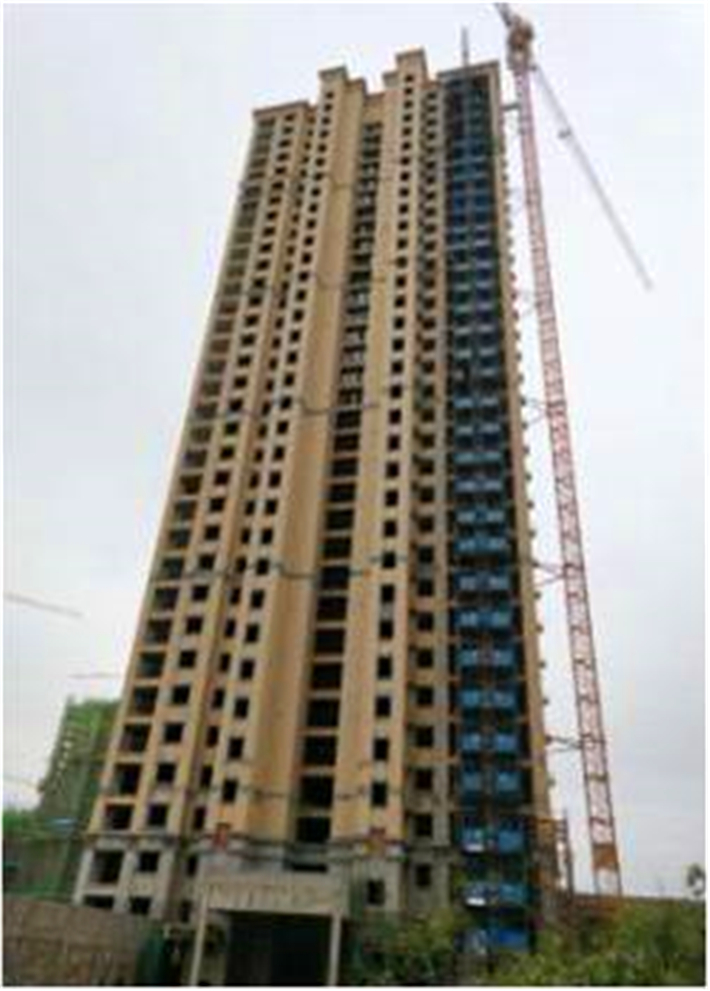

    A2地块4#楼:
    1、室内精装:公区批白完成;地砖施工完成;
    2、外装工程:外墙涂料施工基本完成;
    3、栏杆百叶:栏杆施工完成;百叶安装完成90%;楼梯扶手完成;
    4、大堂施工:大堂吊顶已完成;墙、地砖施工基本完成;
    5、门窗工程:门扇完成70%,一层门窗框安装完成;
    6、楼内收口:楼内门窗边收口基本完成;进户门边收口完成20%;
    7、拉链扣施工:拉链口施工基本完成。

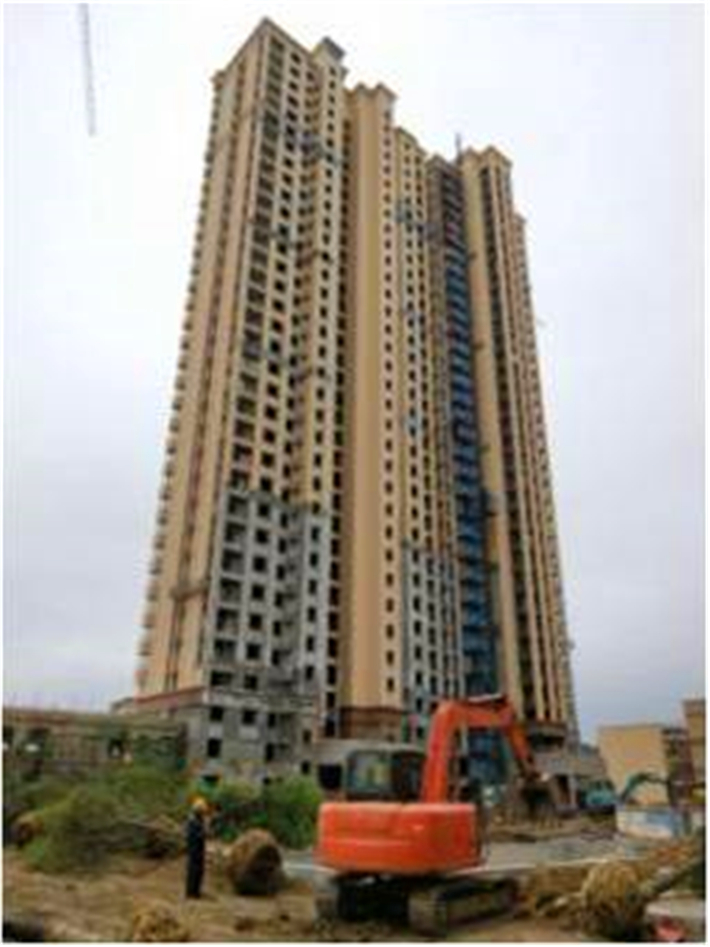

    A2地块6#楼:
    1、外装工程;外墙面涂基本完成;
    2、栏杆百叶:栏杆安装基本完成;百叶安装完成85%;楼梯扶手安装完成34-2层;
    3、门窗工程:窗扇安装完成95%;推拉门固玻及门扇安装完成70%;
    4、首层施工:内墙及外墙粉刷完成;地坪施工完成;
    5、大堂精装:吊顶施工完成;墙砖完成80%;
    6、精装施工:地砖铺贴完成34-2层;二遍腻子施工完成;公区吊顶施工完成;
    7、拉链扣施工:拉链扣施工基本完成。







    A2地块8#楼:

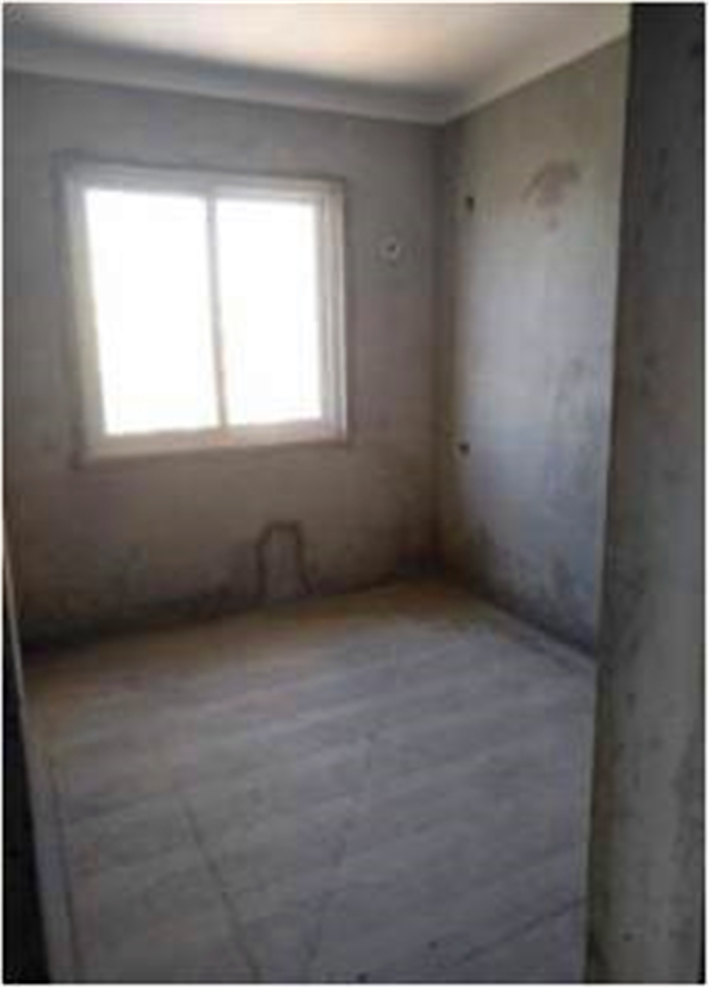

    1、公区精装:地砖累计铺贴完成;公区二遍批白施工完成;踢脚线施工完成;
    2、外墙工程:外墙面涂施工基本完成;
    3、门窗工程:窗扇安装基本完成;阳台推拉门扇及固玻安装完成10层;进户门、防火门扇安装完成;五金开始安装;
    4、楼梯施工;楼梯粉刷已完成;
    5、拉链扣施工:拉链扣施工基本完成。





    A2地块10#楼:
    涂料完成50%;地坪施工完成16层;管道井防火门框安装完成;
    一层土方回填完成,墙体砌筑完成;公区精装准备施工样板。





A2地块2#楼:
保温板施工完成,一遍抗裂,二遍抗裂施工完成29-24层;
内粉累计完成15层;窗框安装完成。





    A2地块11#楼:
    34-2底漆完成;外架拆除、窗框安装、屋面施工完成;地坪施工完成13层。





    幼儿园形象进度:

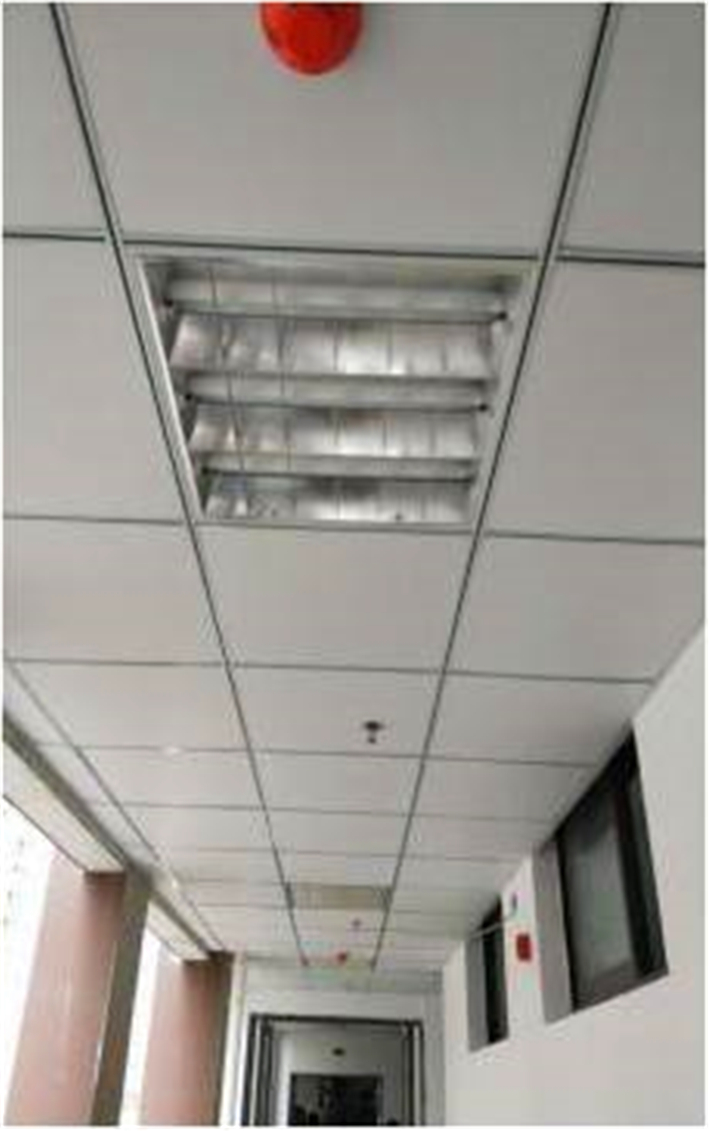

    面漆大面施工完成;门窗、消防工程:安装完成;
    公共过道吊顶施工基本完成;楼梯地砖、墙砖完成,外立面涂料找补完成90%;幼儿园洁具安装基本完成;
    幼儿园区内硬化完成90%;围墙砼完成90%。
