铜陵滟澜公馆4月下半月工程进度播报
各楼栋形象进度:

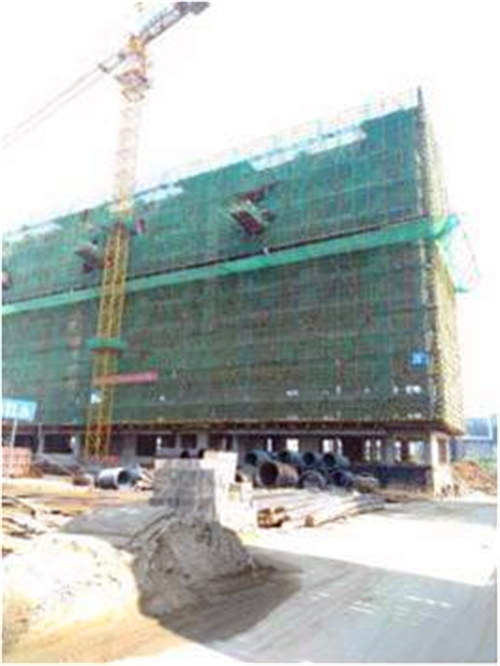

1#楼:主体结构验收。

3#楼:

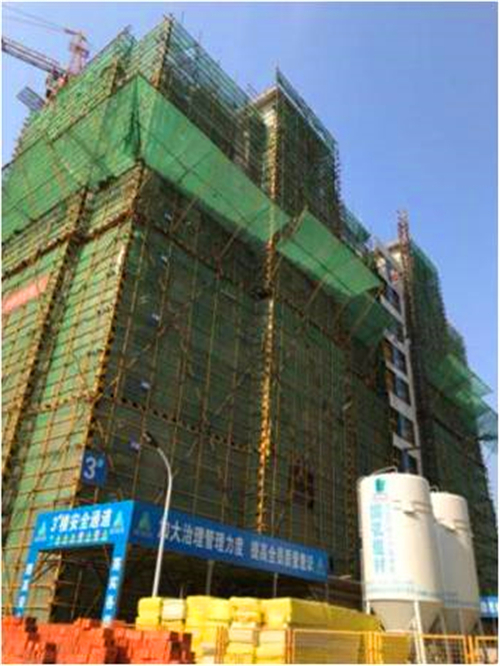

1层内墙砌筑,楼梯间粉刷、零星扫尾,地坪开始施工;
屋面SBS卷材施工;外墙腻子施工至3层;
阳台栏杆预埋件完成;外脚手架准备拆除。

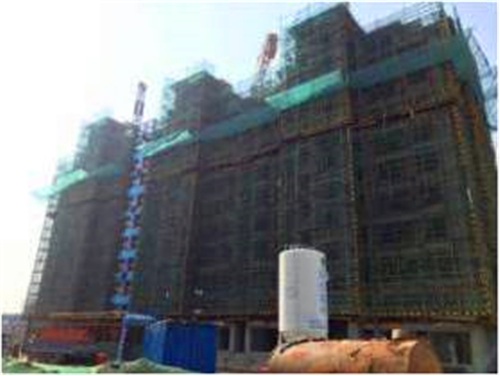

4#楼:主体结构验收。

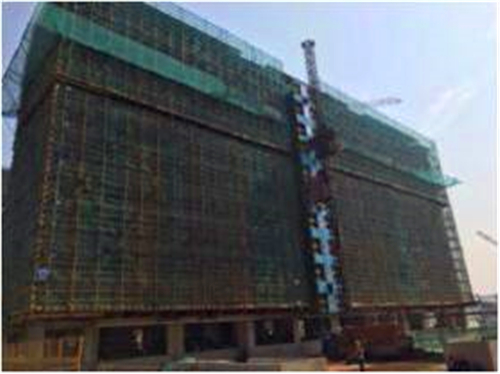

7#楼:主体结构验收。

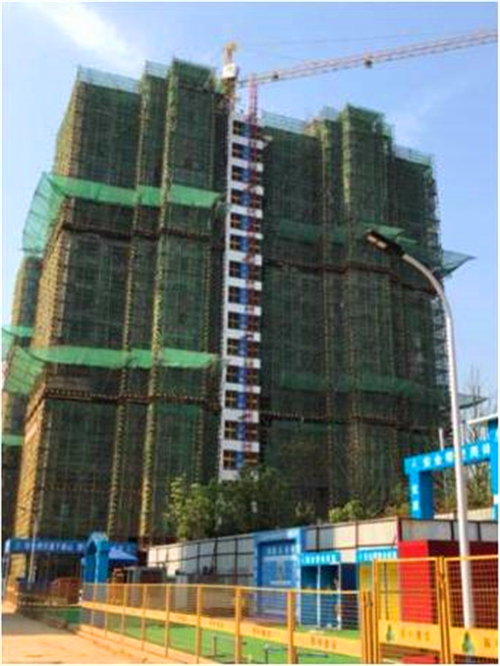

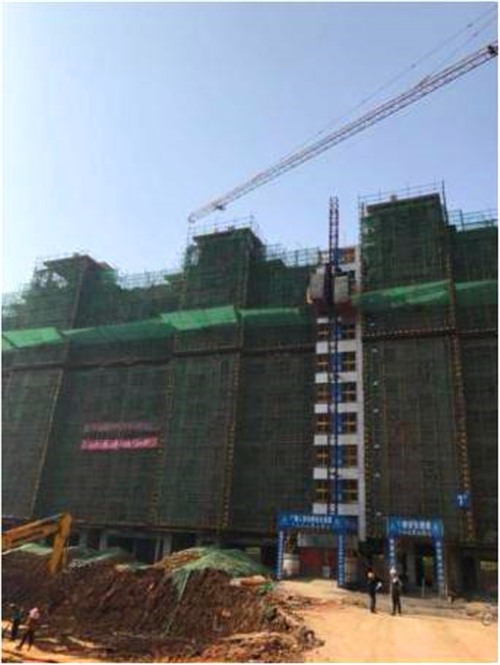

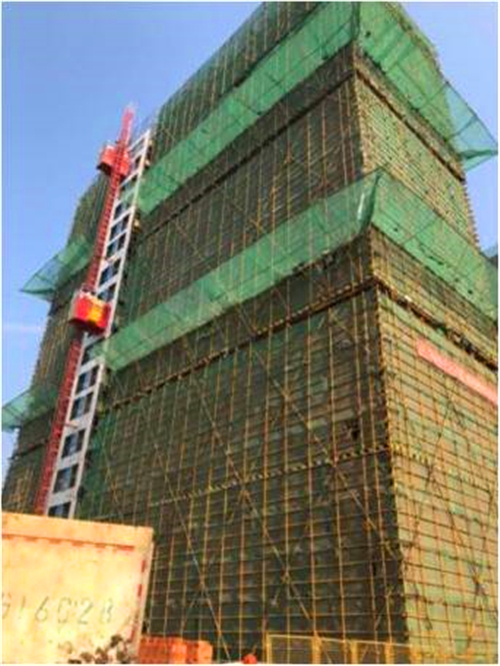

5#楼:人货电梯备案完成,开始砌筑。

8#楼:5层墙体砌筑。

13#楼:6层墙体砌筑。

17#楼:3层墙体砌筑。

22#楼:九层顶梁板钢筋安装。

23#楼:十层顶结构混凝土浇筑。

26#楼:屋面机房层墙柱钢筋绑扎。

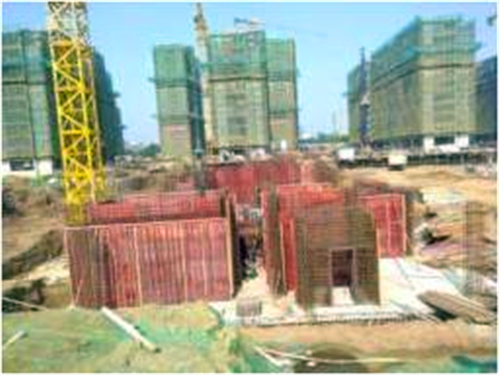

9#楼:地下室墙柱墙板模板安装、排架搭设。

14#楼:防水保护层完成,塔吊安装。

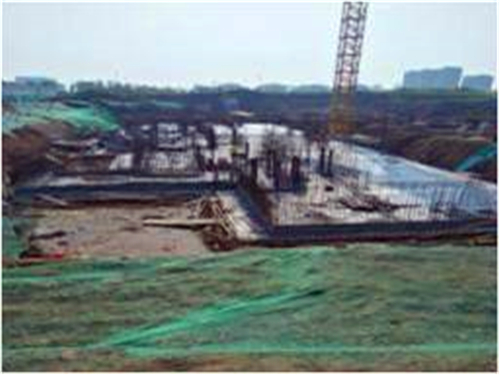

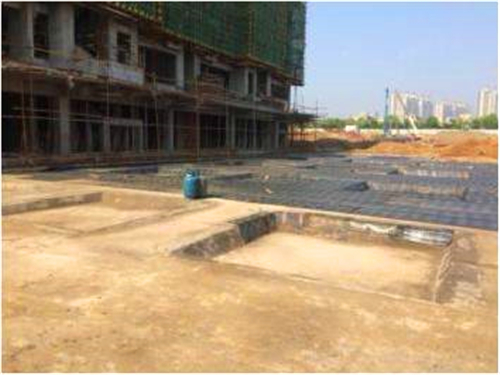

18#楼:底板混凝土浇筑完成。

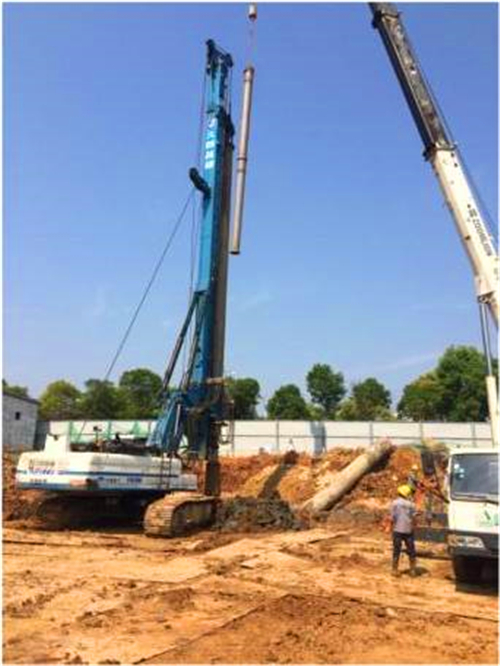

24#楼:完成7根桩。

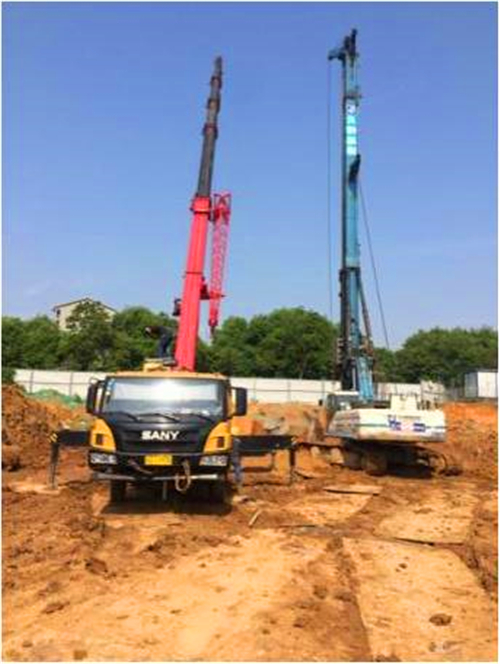

30#楼:完成13根桩。

26#楼北侧地库:防水卷材铺贴施工。

幼儿园:一层顶模板铺设。
