合肥滨湖新地城市广场4月下半月工程进度播报
各楼栋形象进度:
1#楼:
1、3至38层墙体及二次结构完成,27、32、33、38层抹灰正在施工,屋面防水施工完成;
2、4至30层地坪施工完成,31-38层正在施工;
3、塔吊正在拆除;

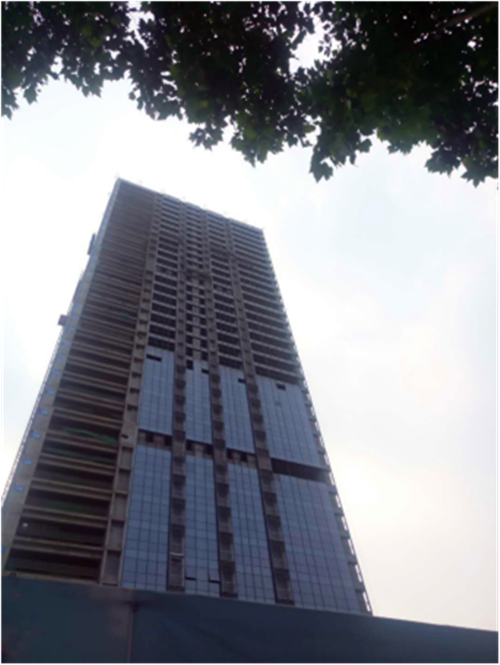

4、四个立面20-38层保温、避雷、背衬板、窗框完成,固定玻璃正在安装;
5、公区装饰3-38层正在施工。


2#楼:

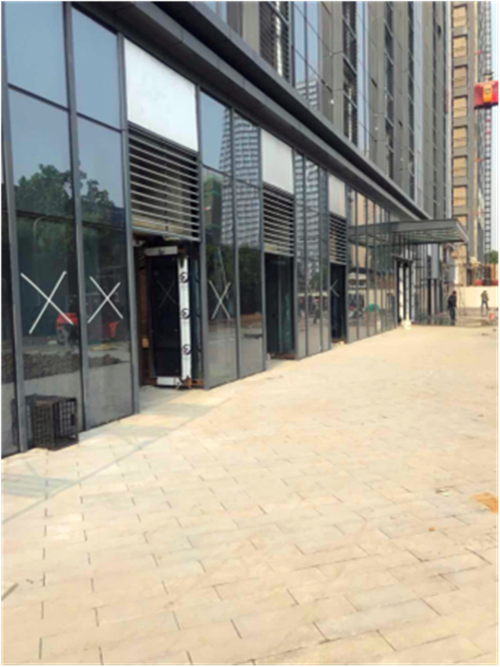

1、东南侧铺装正在收口施工;
2、AB区地坪施工基本完成;

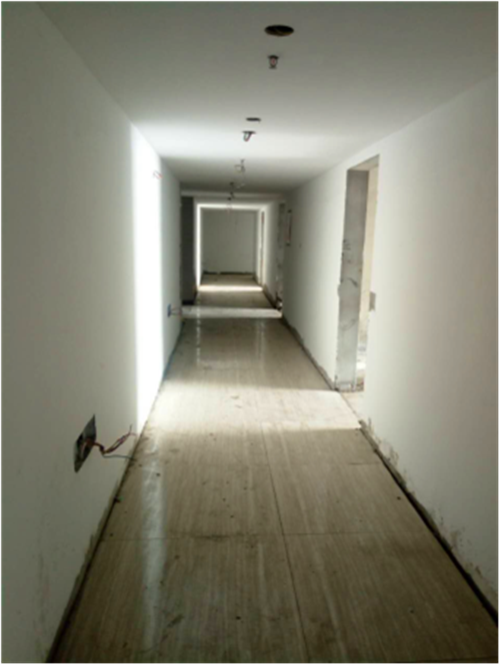

3、夹层库房墙顶施工基本完成;
4、夹层防火门安装完成80%;
5、楼层正在卫生清理、公区精保洁至31层。
