铜陵紫金公馆4月下半月工程进度播报
各楼栋形象进度:

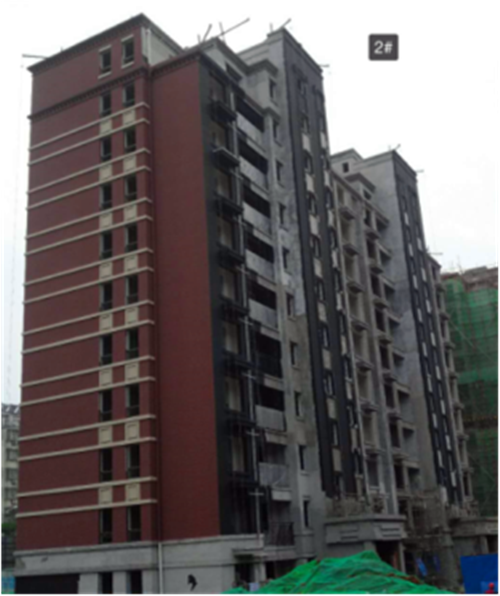

2#楼:外墙涂料施工30% ,电梯底坑内缓冲装置、导轨完成,一台电梯轿厢拼装完成。

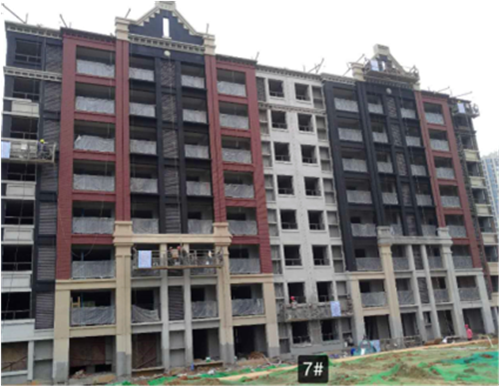

7#楼:外墙涂料施工30%,公装样板施工,楼梯栏杆施工。

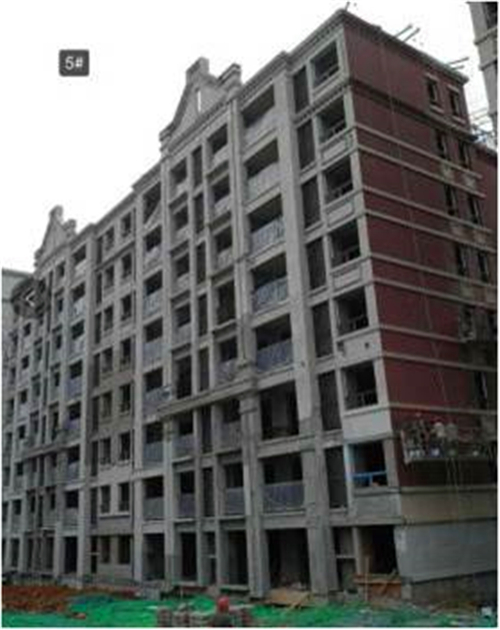

5#楼:东西外墙涂料施工80%,零星找补维修。

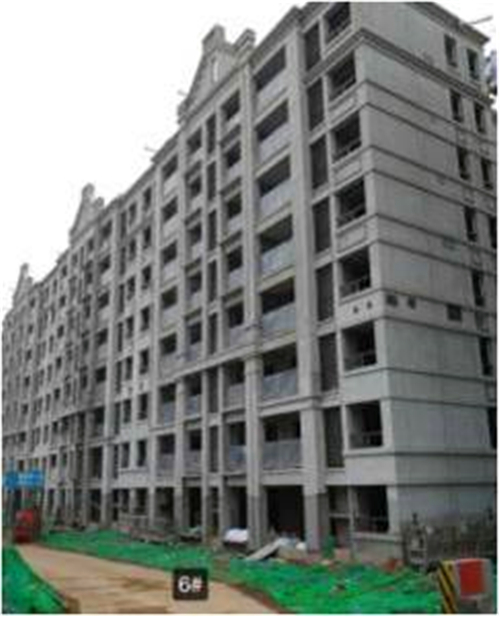

6#楼:东立面底漆施工完成30%,零星找补维修。

4#楼:屋面施工完成,地坪完成一层,内粉施工剩余两层。

8#楼:悬挑层外架拆除,地坪准备清理。

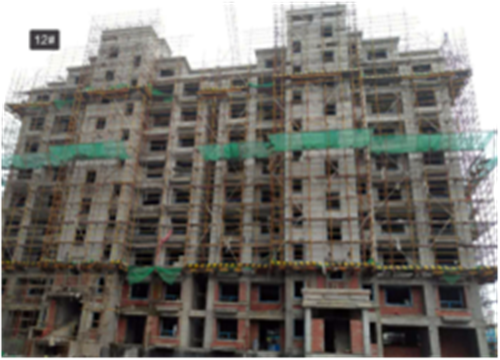

12#楼:悬挑层外架拆除,地坪准备清理。

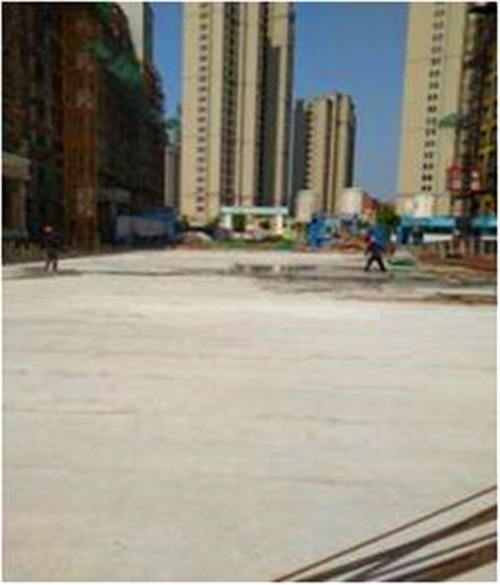

9#楼:外架拆除基本完成,地坪开始施工。

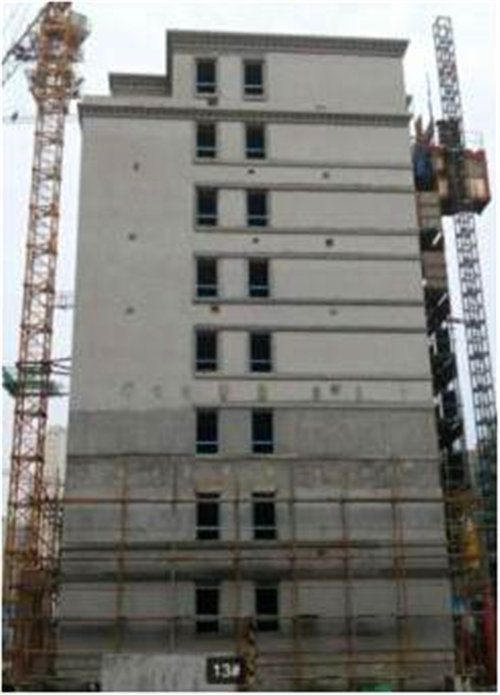

13#楼:屋面施工完成,外架拆除基本完成,地坪开始施工。

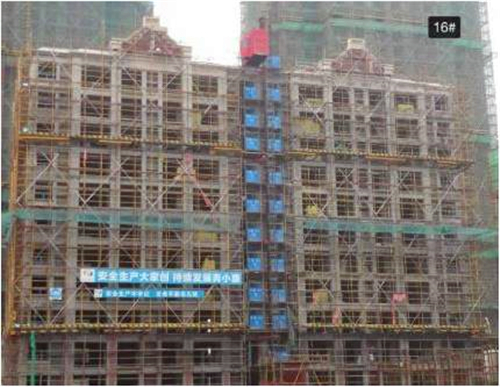

16#楼:屋面施工完成,内粉完成80%,顶层槽钢外架拆除。

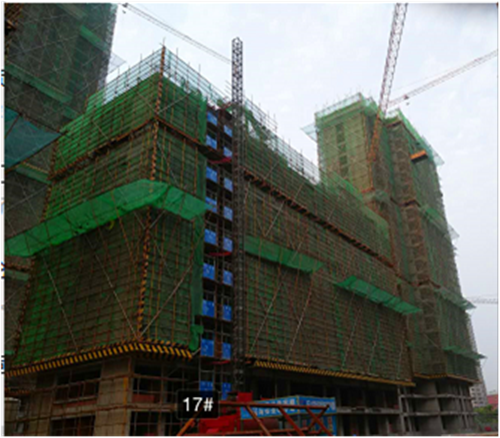

17#楼:墙体砌筑到10层,二次结构7层。

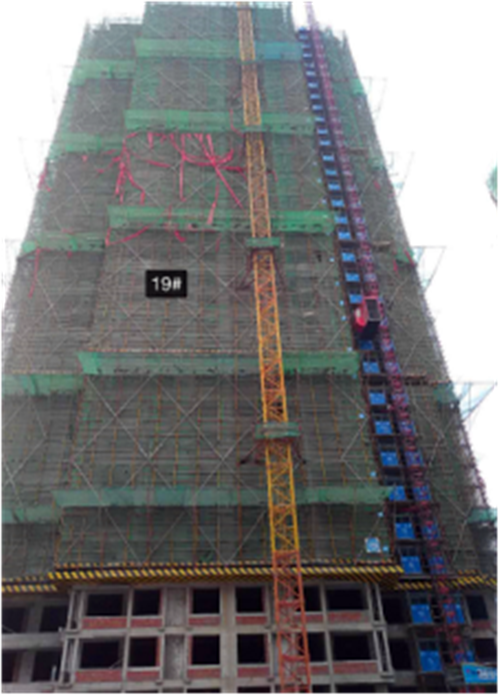

19#楼:墙体砌筑至23层,二次结构15层。

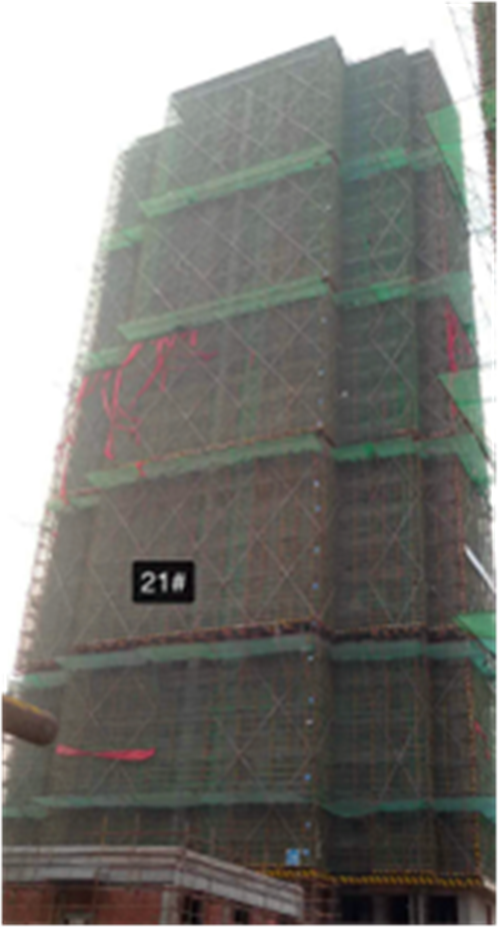

21#楼:墙体砌筑施工18层,二次立模到14层。

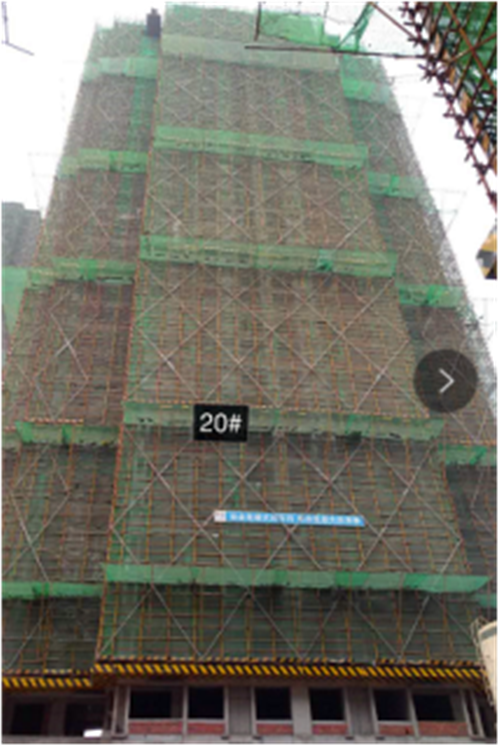

20#楼:主体封顶,墙体砌筑到14层,二次结构10层。

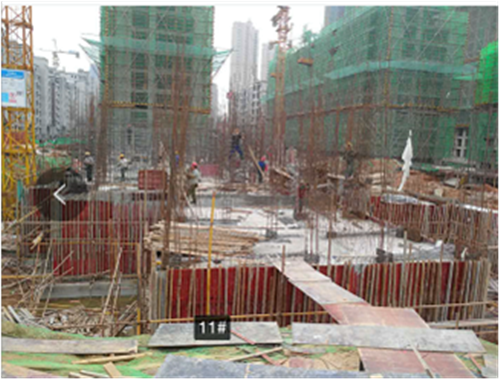

11#楼:一层墙柱钢筋绑扎焊接。

15#楼:6层顶板砼浇筑完成。

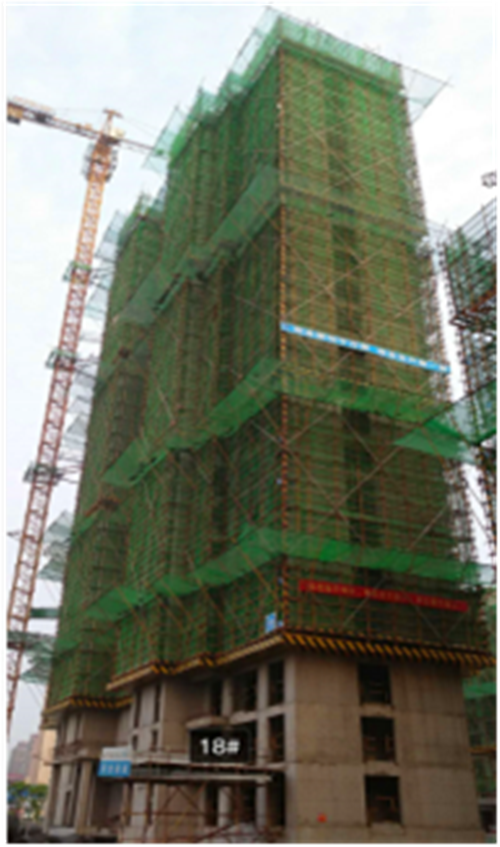

18#楼:23层顶板砼浇筑完成。

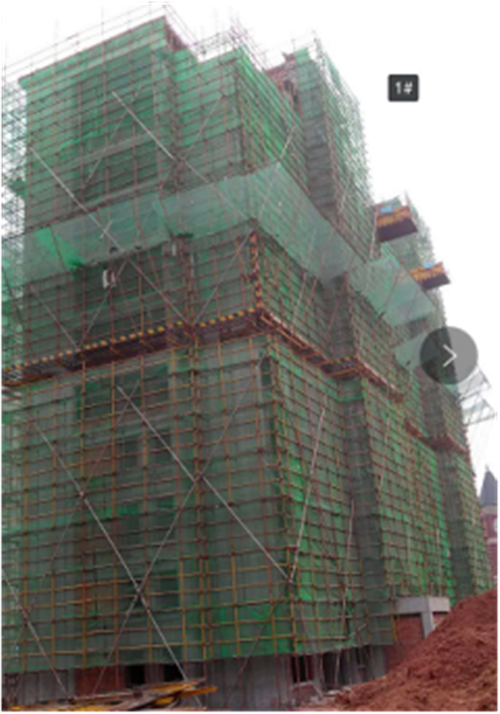

1#楼:墙体砌筑至7层,二次结构3层。

10#楼:墙体砌筑至2层。

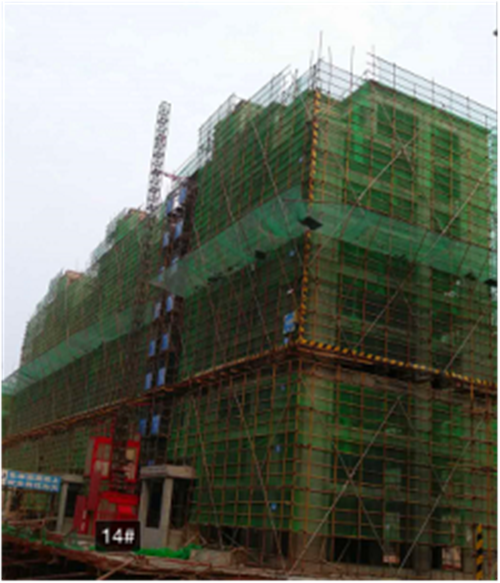

14#楼:二层墙体砌筑。

8#-12#楼地库;顶板砼浇筑完成。

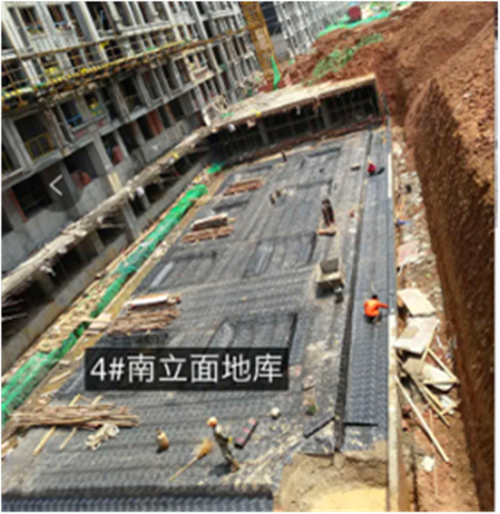

4#楼地库;南侧基槽防水卷材施工完成。

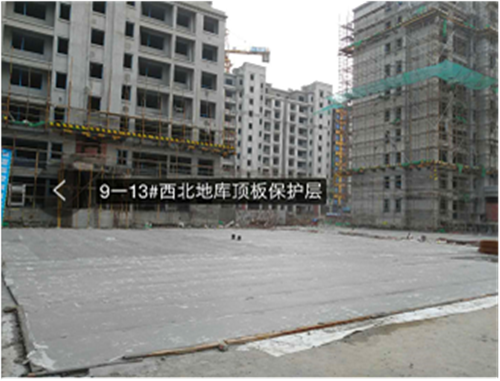

9-13#楼西北地库;顶板防水保护层浇筑完成。
