淮南英伦联邦5月上半月工程进度播报

2018.05.17文章来源:   阅读次数:

淮南英伦联邦5月上半月工程进度播报



    各楼栋形象进度:

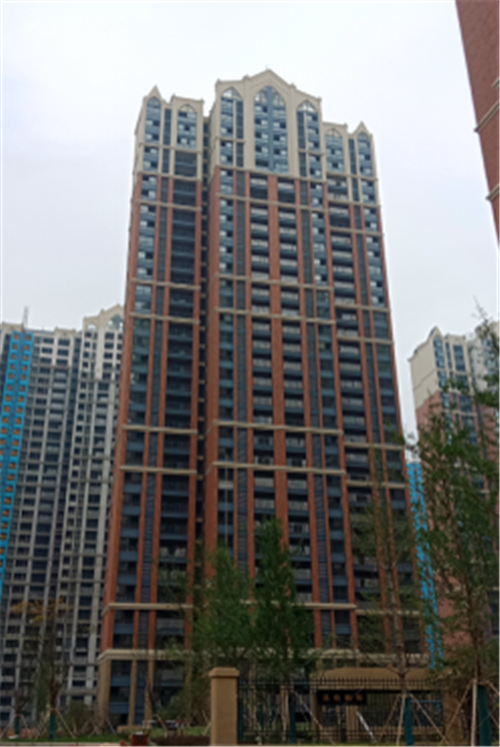

    26#楼:
    1、外墙装饰:外墙腻子、底漆完成、面漆完成;
    2、公区装饰:地砖完成;踢脚线及电梯门槛石收口,一遍涂料完成60%;
    3、电梯工程:电梯设备安装完成,调试使用;
    4、室内阳台及卫生间二遍防水施工完成30%;
    5、进户门安装完成、防火门五金配件完成、塑钢门窗扇及玻璃完成;
    6、室内水电穿线,楼层内第一遍维修开始;
    7、各专项验收进行中。

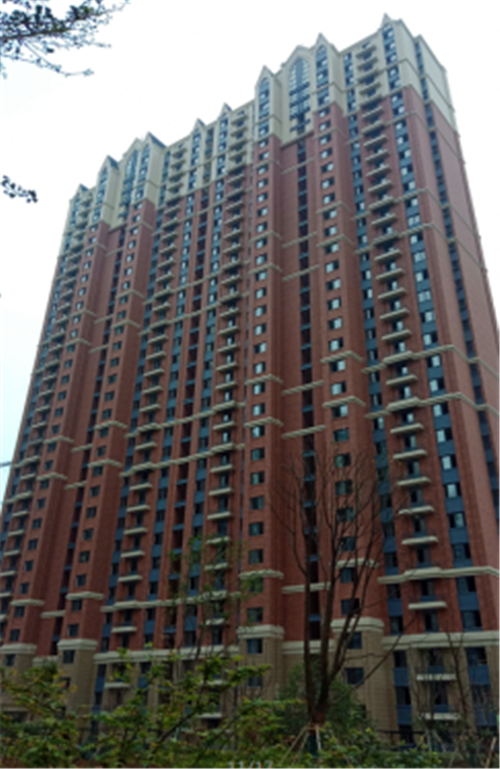

    27#楼:
    1、外墙装饰:外墙腻子、底漆完成、面漆完成;
    2、公区装饰:地砖完成;踢脚线及电梯门槛石收口,一遍涂料完成70%;
    3、电梯工程:电梯设备安装完成,调试使用;
    4、室内阳台及卫生间二遍防水施工完成40%;
    5、进户门安装完成;防火门五金配件完成;塑钢门窗扇及玻璃完成;
    6、室内水电穿线,楼层内第一遍维修开始;
    7、各专项验收进行中。

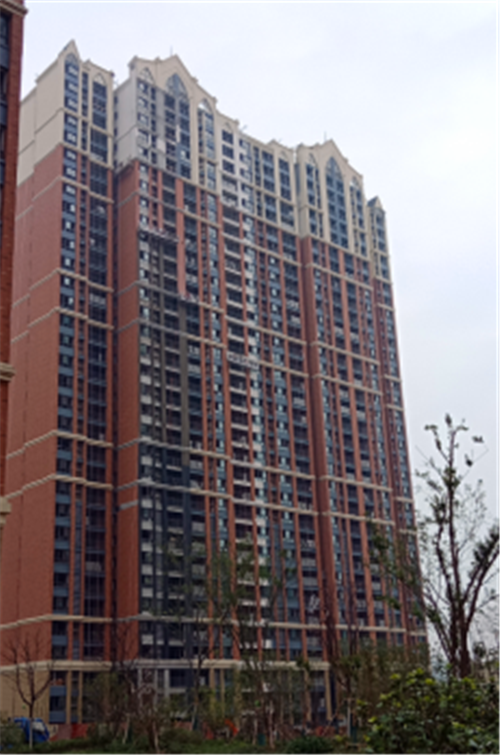

    30#楼:
    1、外墙装饰:外墙腻子、底漆完成、面漆完成;
    2、公区装饰:地砖完成、踢脚线及电梯门槛石收口,一遍涂料完成60%;
    3、电梯工程:电梯设备安装完成,调试使用;
    4、室内阳台及卫生间二遍防水施工完成50%;
    5、进户门安装完成;防火门五金配件完成;塑钢门窗扇及玻璃完成;
    6、室内水电穿线,楼层内第一遍维修开始;
    7、各专项验收进行中。

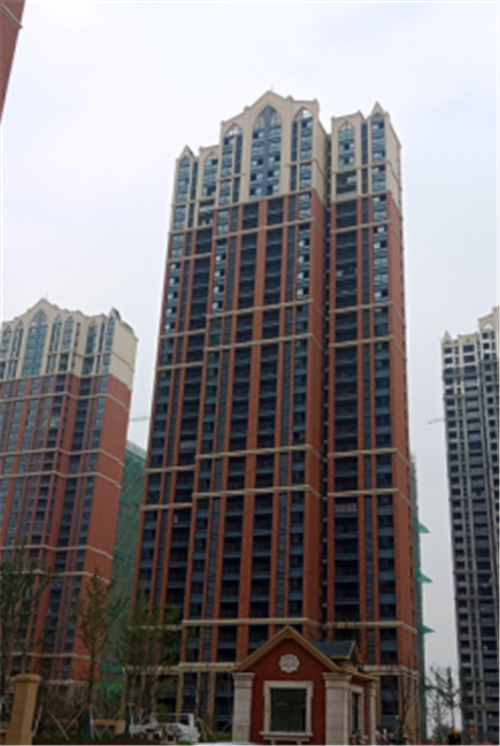

    31#楼:
    1、外墙装饰:外墙腻子、底漆完成、面漆完成;
    2、公区装饰:地砖完成、踢脚线及电梯门槛石收口,一遍涂料完成60%;
    3、电梯工程:电梯设备安装完成,调试使用;
    4、室内阳台及卫生间二遍防水施工完成50%;
    5、进户门安装完成;防火门五金配件完成;塑钢门窗扇及玻璃完成;
    6、室内水电穿线,楼层内第一遍维修开始;
    7、各专项验收进行中。

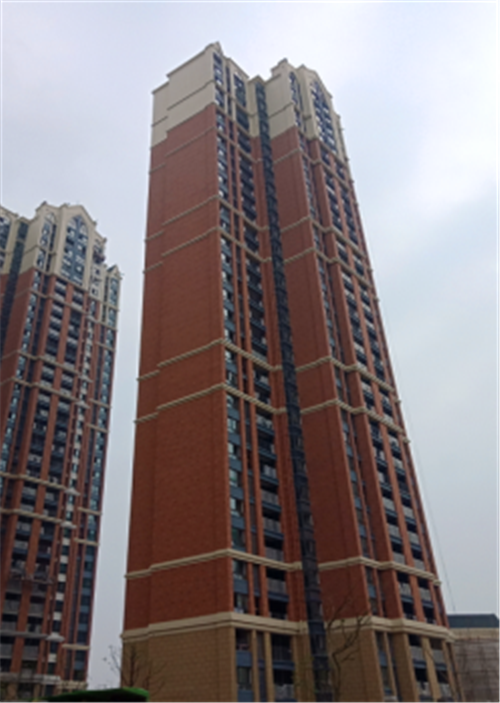

    28#楼:
    1、外墙底漆完成,外墙面漆完成95%;电梯门洞及召唤孔封堵完成;
    2、楼梯间防火门安装70%,阳台塑钢门及公区门联窗安装完成70%;
    3、公共区域地砖铺贴完成30%。





    29#楼:
    1、外墙底漆完成,外墙面漆完成90%,电梯门洞及召唤孔封堵完成;
    2、阳台塑钢门及公区门联窗安装完成70% ,地砖铺贴完成30%。

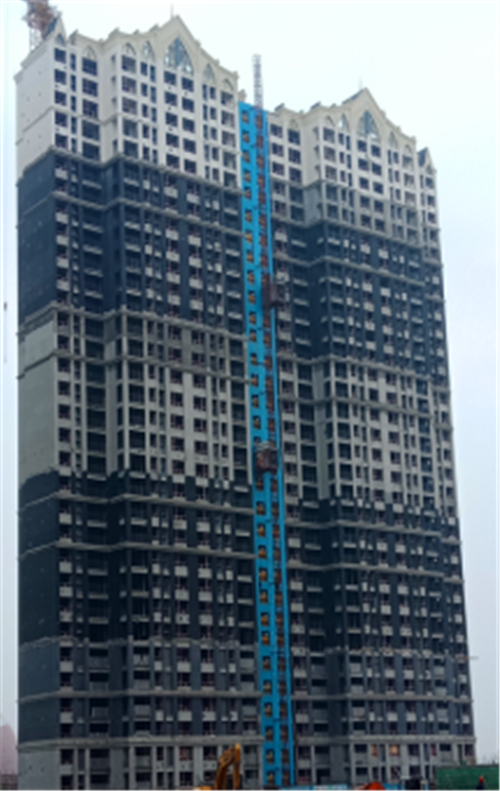

    35#楼:

    1、外墙底漆完成,外墙面漆施工完成90%,电梯设备安装;
    2、阳台塑钢门及公区门联窗安装完成40%,疏散楼梯开始粉刷。





    34#楼:
    1、外墙面漆开始施工,栏杆安装完成90%,塔吊拆除完成,
    2、地坪施工完成50%,楼梯踏步粉刷完成40%。





    36#楼:
    栏杆安装完成70%,外架拆除完成,外墙底漆完成60%,地坪施工完成40%。





    37#楼:
    外墙保温完成,栏杆安装完成90%,外墙底漆完成60%,地坪施工完成60%。





    38#楼:
    1、外墙保温完成,栏杆安装完成80%,外架拆除完成;
    2、外墙底漆完成70%,地坪施工完成50%。





    39#楼:
    1、墙体砌筑及二次结构完成,内墙完成20%,外墙底糙完成70%;
    2、外墙保温开始施工,窗框安装完成70%。





    40#楼:
    墙体砌筑及二次结构完成90%,窗框安装完成20%,内墙粉刷样板施工。





    室外工程:
    1、28#、29#楼间、35#南、北、西侧土方回填完成;
    2、35#楼东侧北侧、29#北侧、28#楼南侧雨污管网完成,燃气、自来水管网施工;
    3、26#-31#、35#楼周边道路硬化完成,28#、29#、35#景观铺装及绿化施工。
