蚌埠新地城市广场5月下半月工程进度播报

2018.06.04文章来源:   阅读次数:

蚌埠新地城市广场5月下半月工程进度播报

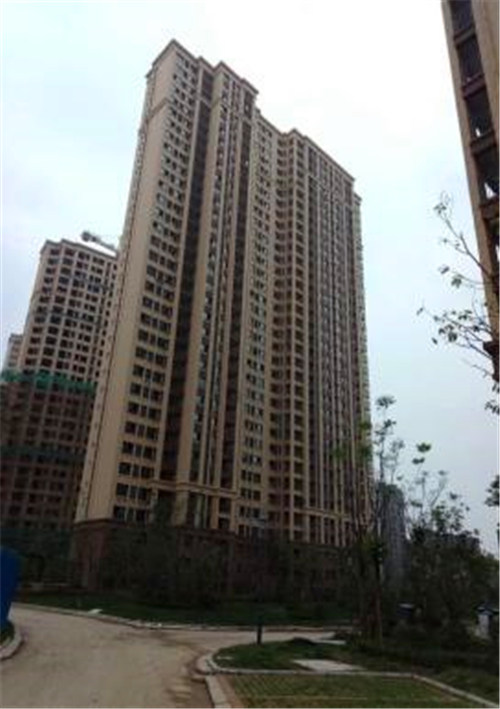

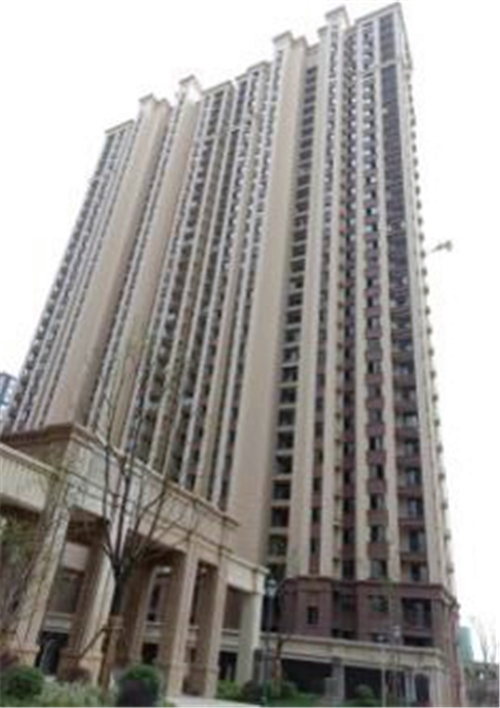

    各楼栋形象进度:

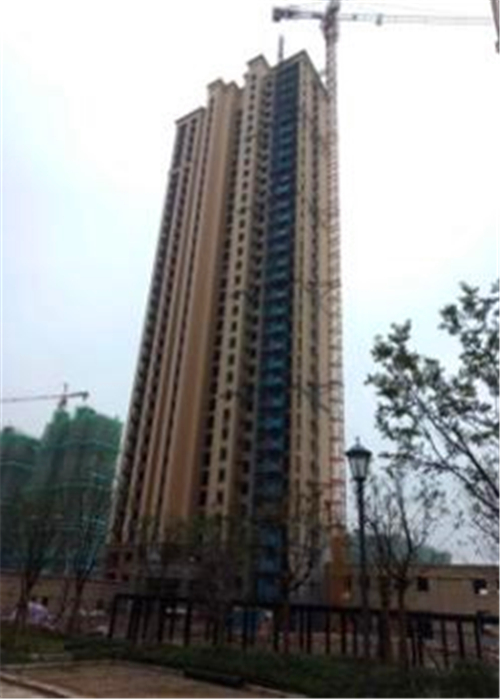

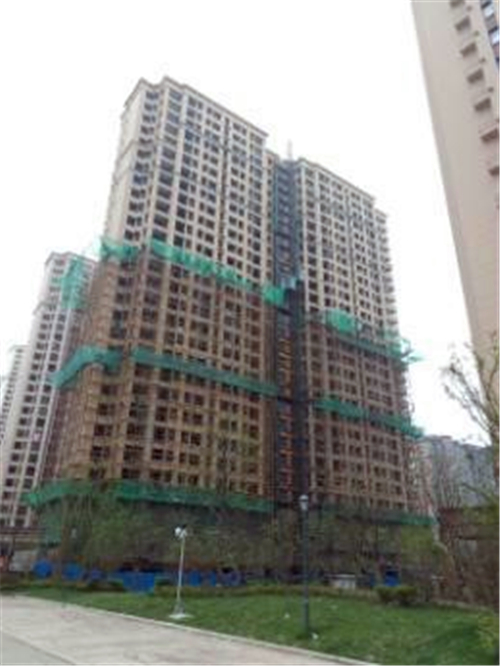

    B地块2#楼:

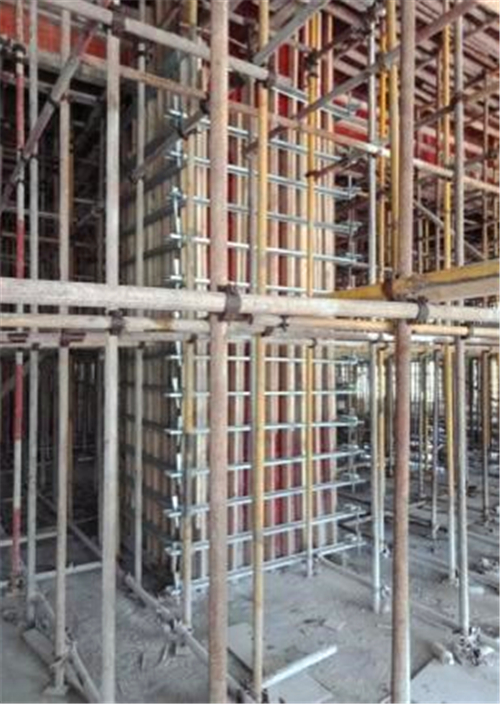

    1、三层混凝土浇筑完成;首层模板开始拆除;
    2、四层墙柱钢筋绑扎完成30%。

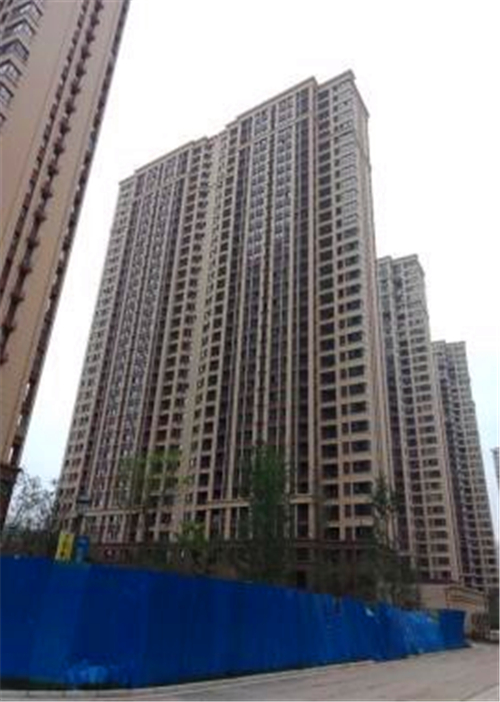

    A2地块二组团1#楼:
    1、进户门安装:进户门异响、五金维修完成;

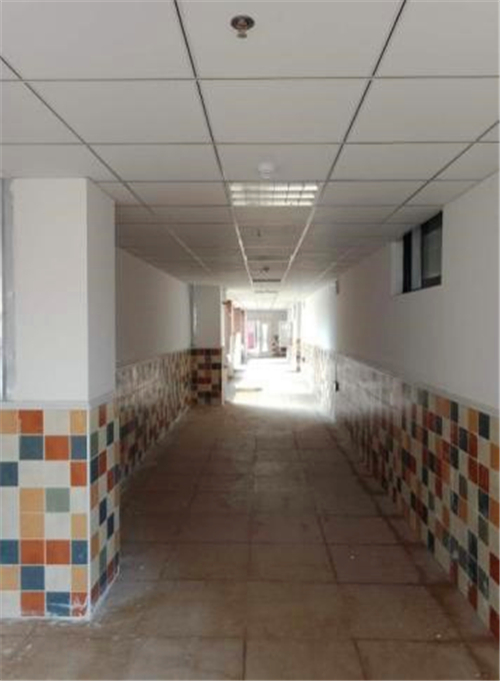

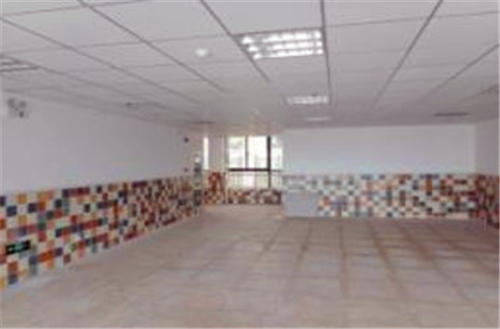

    2、室内公区:公区精修完成;东单元精保洁完成;
    3、外装工程:外立面施工完成,小天井精修完成、外立面精修完成30%;
    4、门窗工程:防火门五金安装完成;窗扇及推拉门扇安装完成,五金安装完成;
    5、室内防水:阳台及卫生间二遍防水施工完成,闭水试验完成50%;
    6、分户验收:分户验收完成70%;二遍精修完成30%。





    A2地块二组团4#楼:
    1、进户门安装:进户门异响、五金维修已完成;
    2、室内公区:腻子找补完成,公区地砖维修完成34-12层;
    3、外装工程:外立面涂料已完成;小天井精修完成;
    4、门窗工程:防火门五金安装完成;窗扇及推拉门扇安装完成,五金安装完成;
    5、室内防水:阳台及卫生间二遍防水施工完成;
    6、分户验收:分户验收完成;精修完成60%。





    A2地块二组团6#楼:
    1、进户门安装:进户门异响、五金维修更换完成;
    2、室内公区:腻子找补完成;公区精修完成;
    3、外装工程:外立面涂料已完成;小天井精修完成40%;
    4、门窗工程:防火门五金安装完成;窗扇及推拉门扇安装完成,五金安装完成;
    5、室内防水:阳台及卫生间二遍防水施工完成;
    6、分户验收:分户验收已完成,精修西单元34-9层完成;东单元自查问题34-15层完成。





    A2地块二组团8#楼:
    1、进户门安装:安装完成;进户门灌浆完成;
    2、室内公区:腻子找补完成;公区地砖精修完成34-12层;
    3、外装工程:外立面涂料已完成;阳台及采光井精修完成40%;
    4、门窗工程:防火门五金安装完成;窗扇及推拉门扇安装完成,五金安装完成;
    5、室内防水:阳台及卫生间二遍防水施工完成;
    6、分户验收:分户验收完成;
    7、户内精修:分户验收精修西单元完成34-5层。

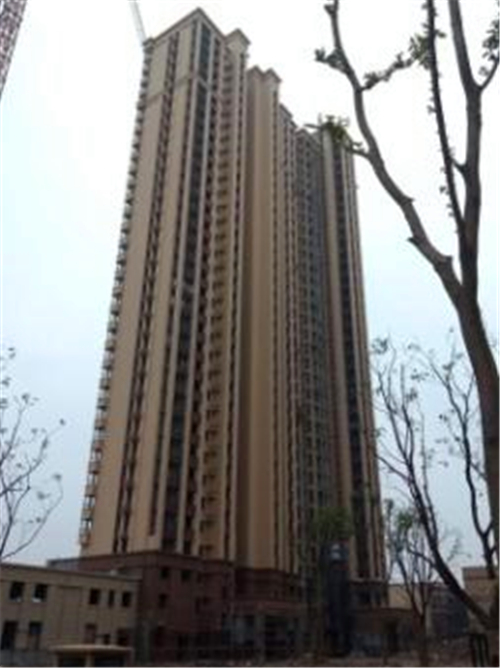

    A2地块三组团10#楼:
    涂料完成95%;地坪施工完成29层;管道井防火门框及过道安装完成;
    公区精装样板施工完成;内墙粉刷34-2层完成;
    阳台推拉门安装完成;户内窗边收口完成,门边收口完成25%。

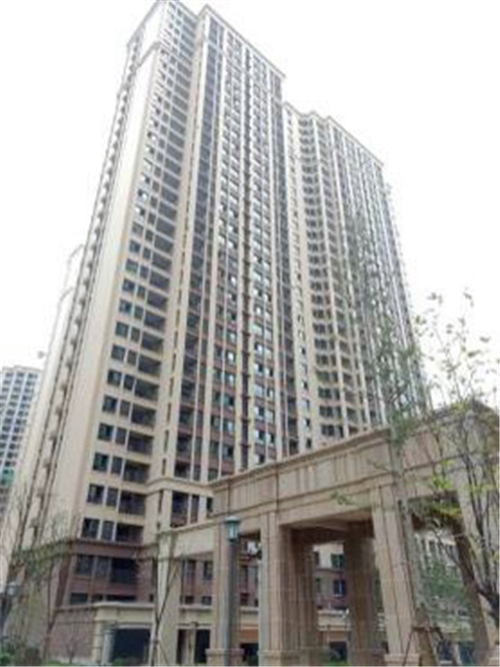

    A2地块三组团2#楼:
    保温施工完成、底漆施工完成;内墙粉刷基本完成;
    外架29-17层拆除完成;电梯层门安装完成;地坪清理完成7层。





    A2地块三组团11#楼:
    外墙涂料施工完成85%;栏杆百叶安装完成90%;
    过道及管井防火门框安装完成;地砖施工完成;
    电梯验收完成;人货电梯准备拆除。





    A2地块二期景观:
    1、1-4-6-8#楼之间道路侧石及平石整改完成60%;
    2、交付区域内,苗木、草皮修整完成20%;
    3、园区道路、登高台及广场铺装精修施工完成50%。







    A2地块幼儿园:
    外墙工程:面漆施工完成,精修找补完成  30%;
    精装施工:已完成;
    室外施工,栏杆安装完成;幼儿园区内硬化完成;乔木栽种完成。
