亳州时代公馆5月上半月工程进度播报
各楼栋形象进度:
1#、2#楼:
1、土建施工:卫生间、阳台防水施工完成。
2、公区装饰:1-8层地砖铺贴完成,电梯门套完成,二遍腻子施工。
3、门窗工程:推拉门扇及固定窗安装完成。
4、外装施工:门厅吊顶石膏板安装完成;门厅雨棚完成。

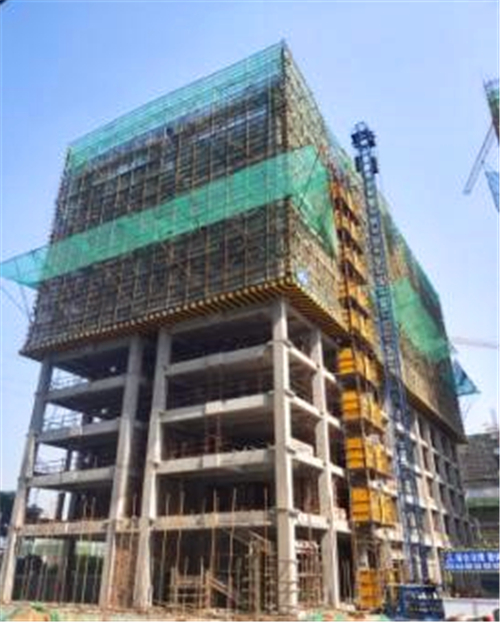

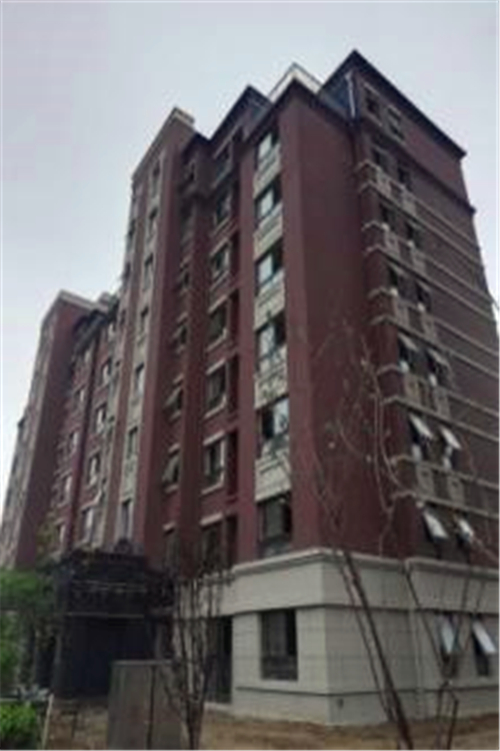

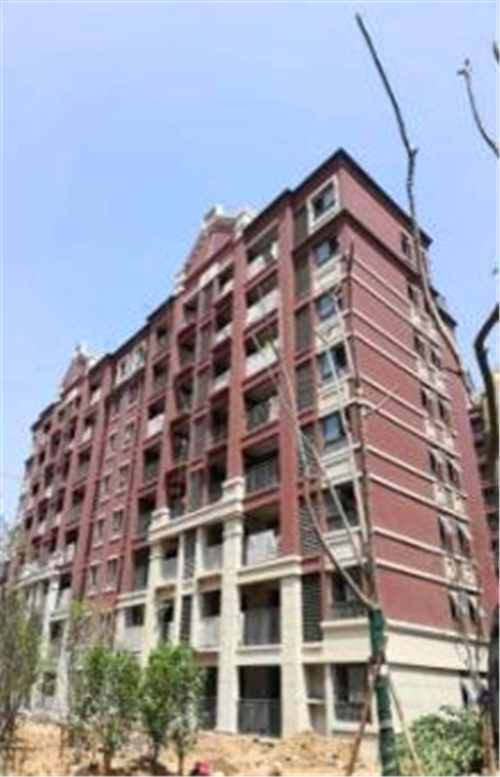

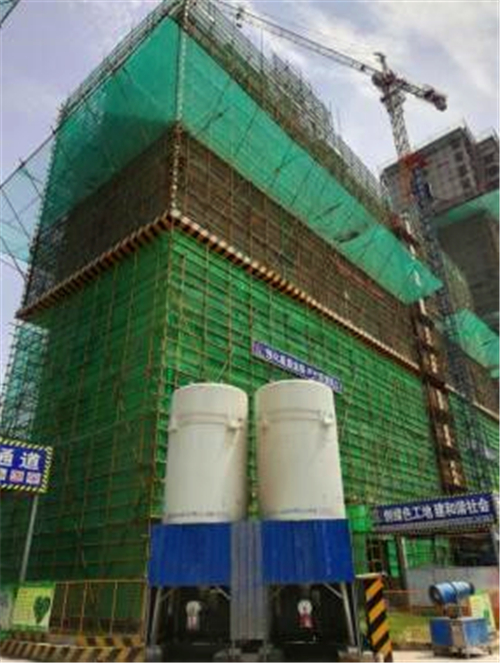

1#

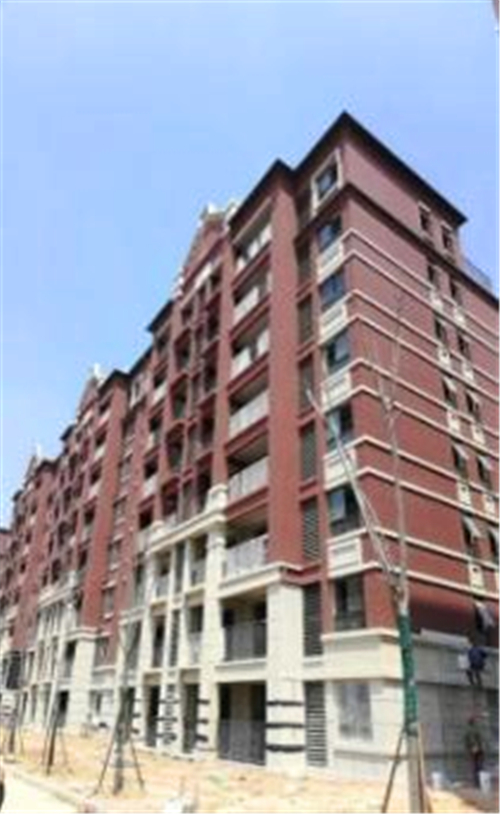

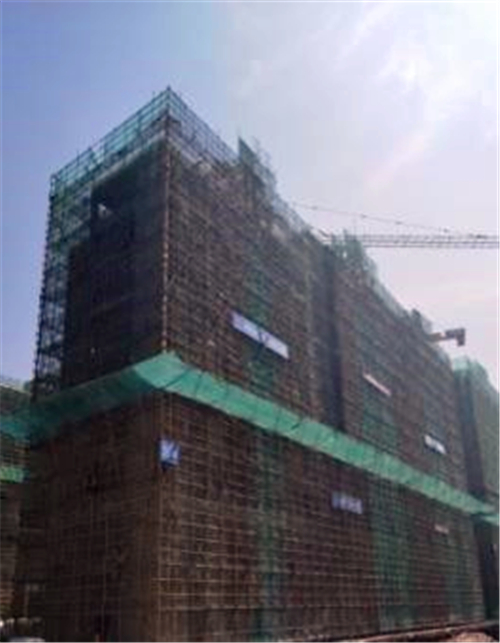

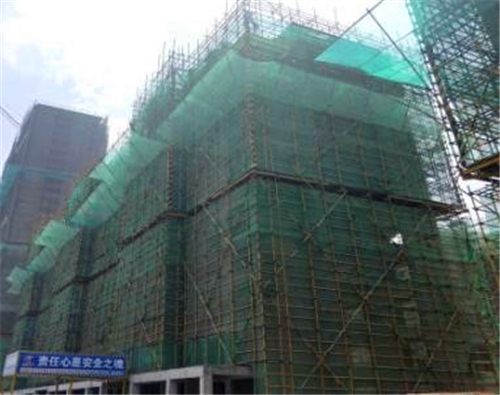

2#
3#、4#楼:
1、土建施工:门厅雨棚完成,卫生间、阳台防水施工完成。
2、外装施工:一层外墙真石漆施工,阳台真石漆完成。
3、门窗工程:楼固定窗安装完成;3#楼东单元推拉门扇安装完成。
4、公区装饰:门厅吊顶石膏板安装完成;4#楼公区地砖铺贴完成。

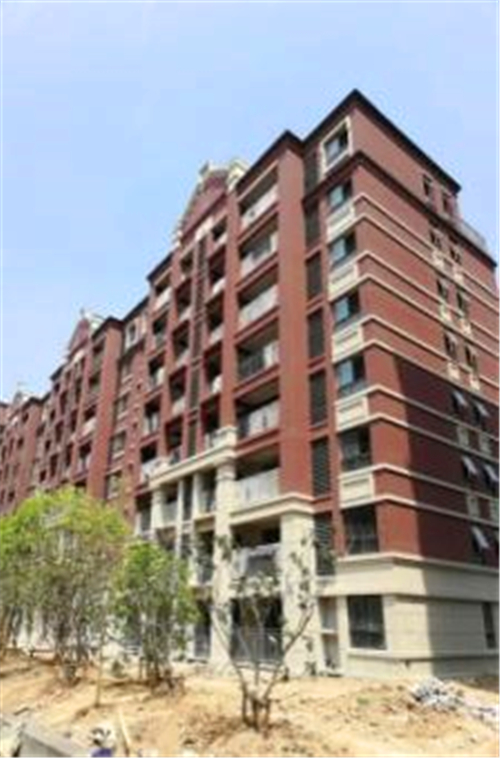

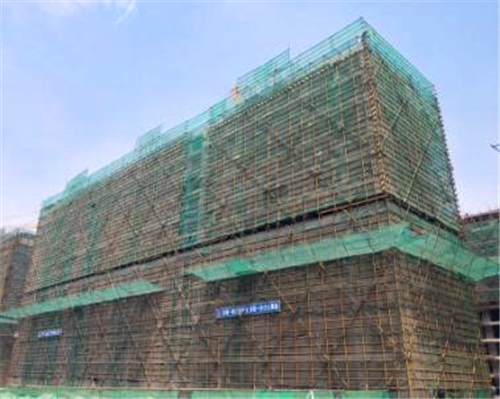

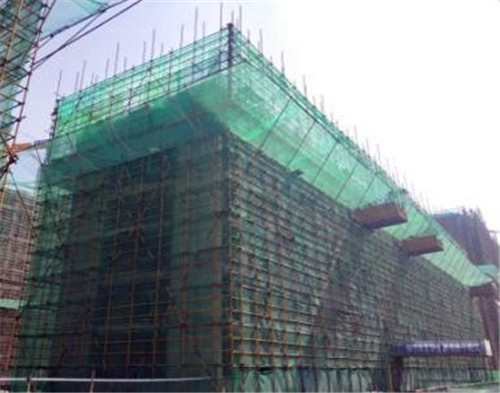

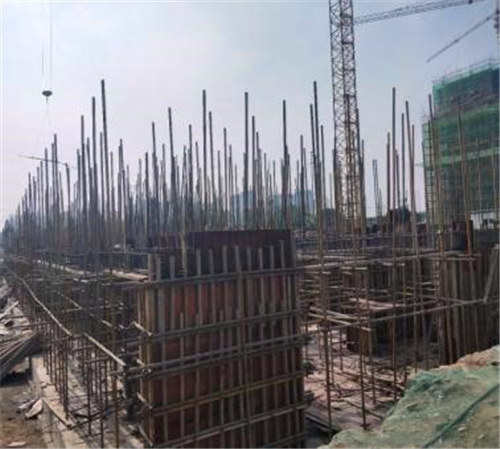

3#

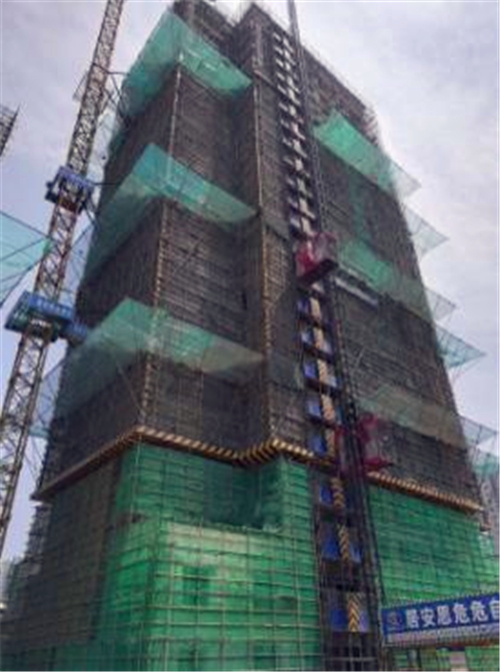

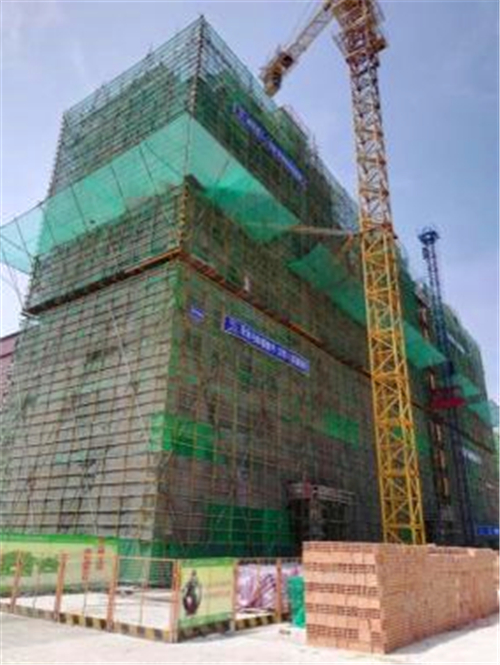

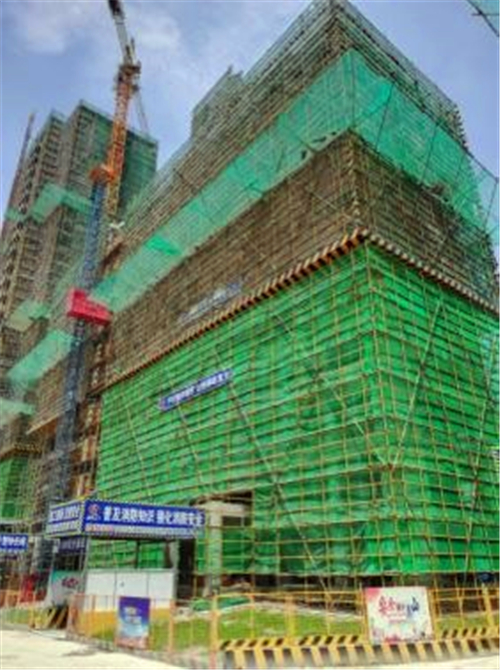

4#
5#、6#楼:
1、土建施工:门厅雨棚完成;卫生间、阳台防水完成;
2、外装施工:一层外墙真石漆施工;阳台真石漆完成;
3、门窗工程:固定窗安装完成;5#楼西单元阳台推拉门扇安装完成;
4、空调机位百叶施工:正在施工中;
5、公区装门厅吊顶石膏板安装完成;5#楼公区地砖铺贴完成,门厅吊顶石膏板完成。

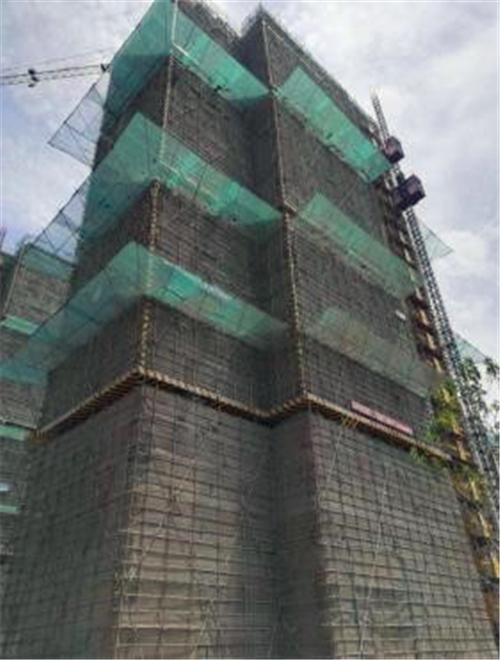

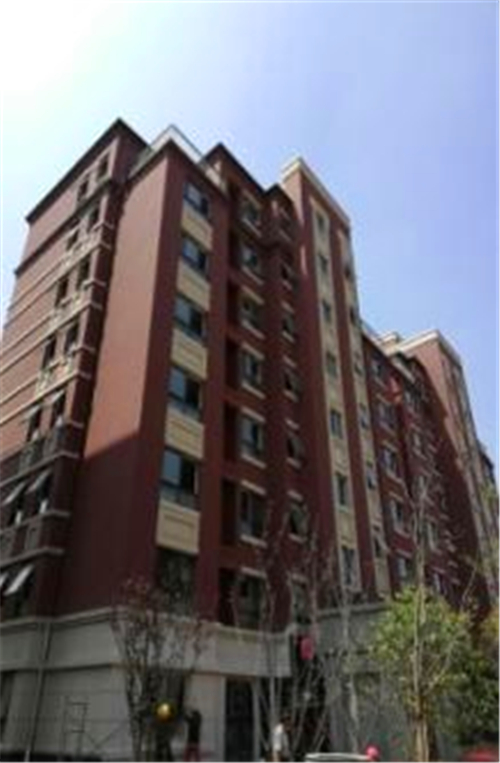

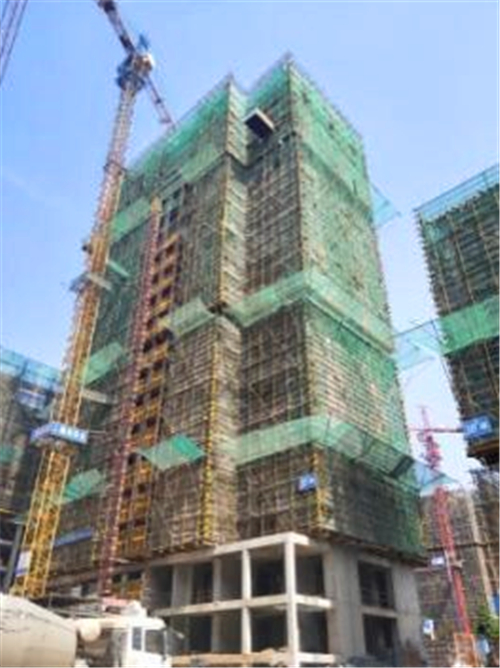

5#

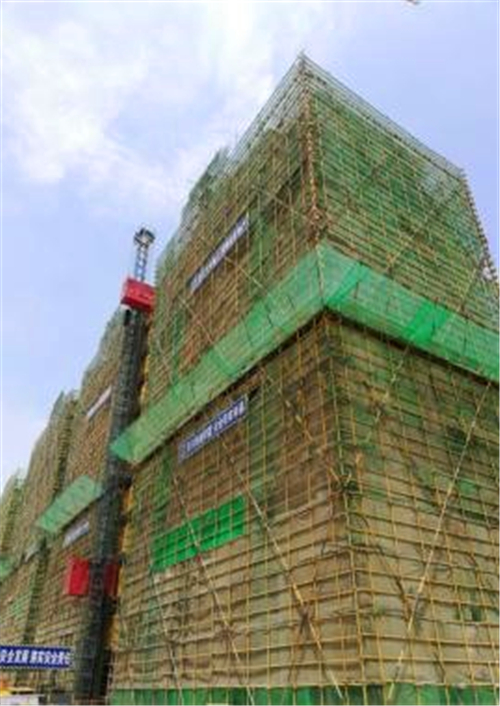

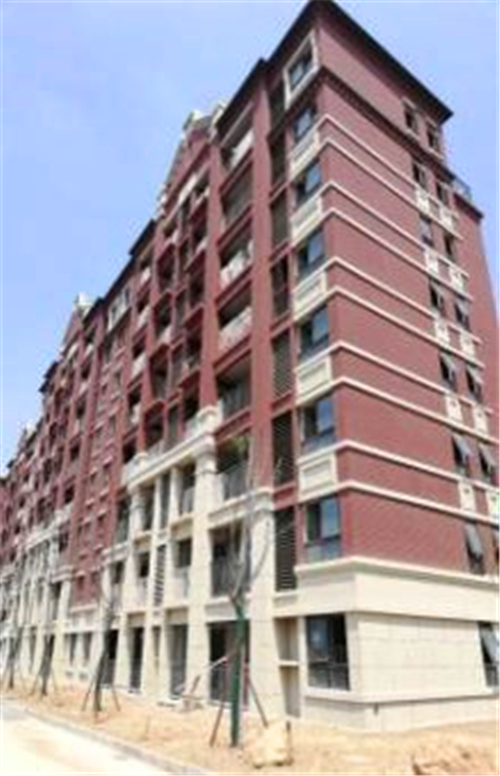

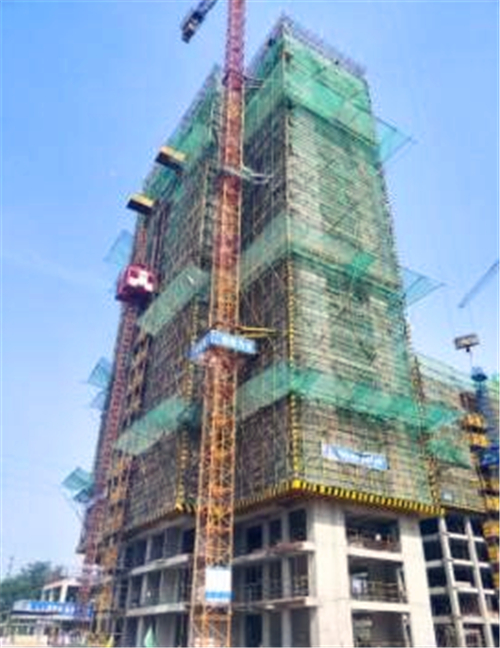

6#
7#、8#楼:
1、土建施工:门厅雨棚完成,顶棚第二遍腻子完成,卫生间、阳台防水完成;
2、外装施工:一层外墙真石漆施工;
3、门窗工程:推拉门扇、固定窗安装完成;
4、公区装饰:入户门安装完成,门厅吊顶石膏板完成公区地砖完成。

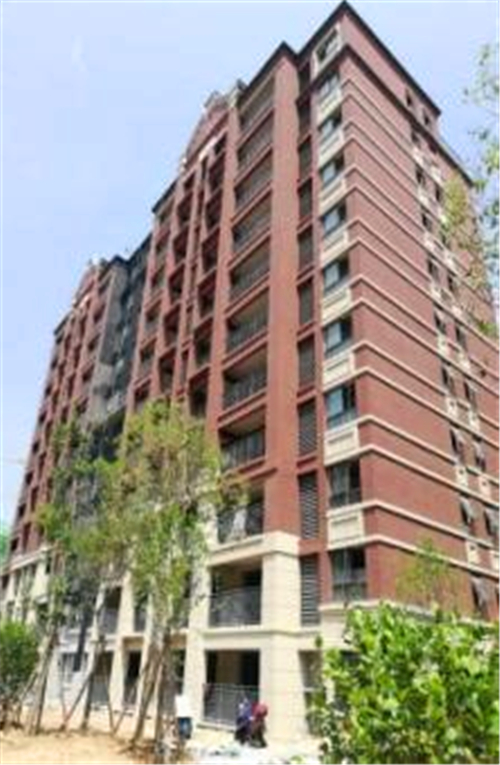

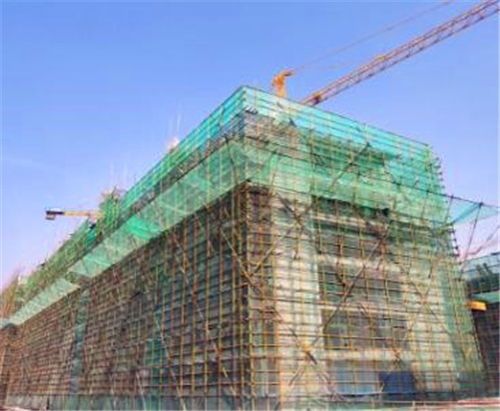

7#

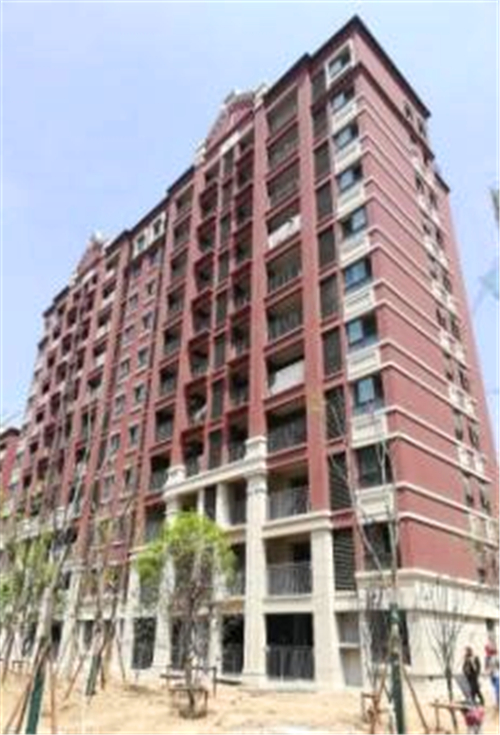

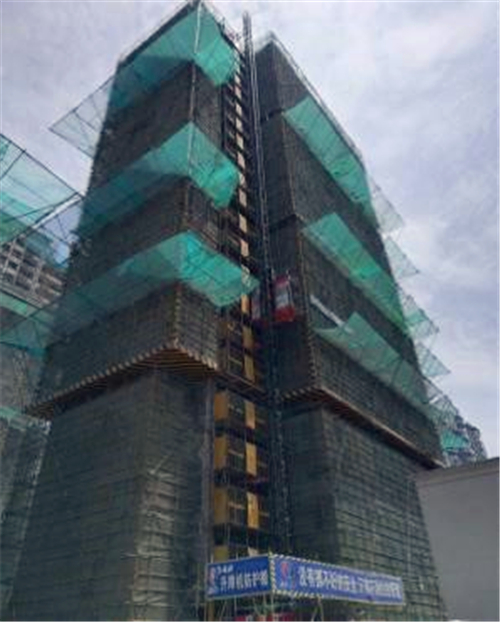

8#
11#、14#、18#楼:
1、外墙保温:11#楼12-22层腻子完成;14#楼6-22层施工中;18#楼5-23层施工中;
2、内墙抹灰:11#楼12-22层完成;14#楼8-22层完成;18#楼8-23层完成;
3、门窗:11#、14#楼3-22层外窗框安装完成;18#楼外窗框安装完成;
4、顶棚腻子:11#楼2-16层完成;14#楼13-22层一遍完成;18#楼15-23层一遍完成。

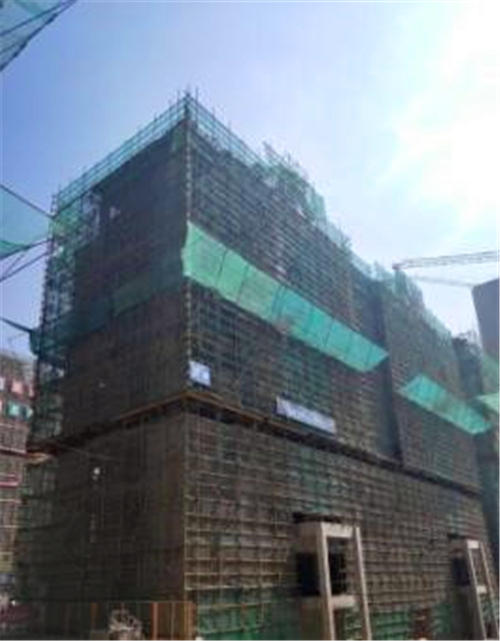

11#

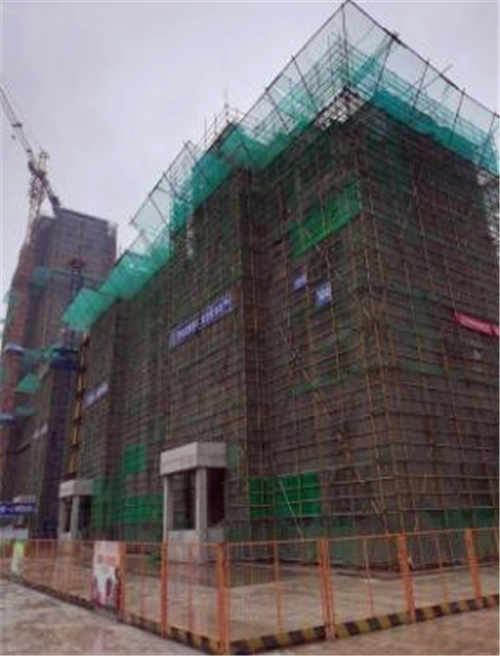

14#

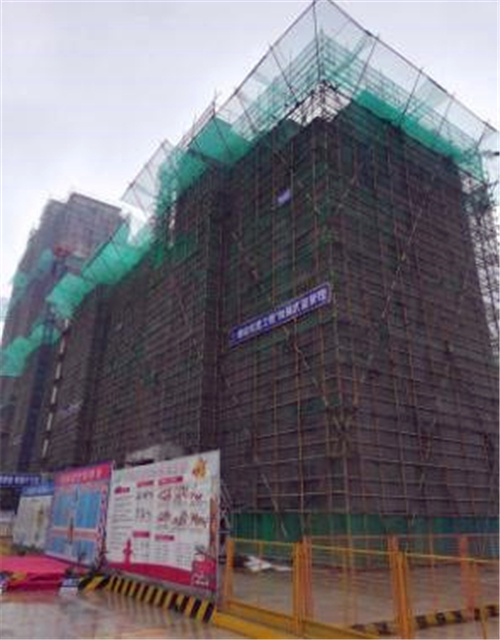

18#
9#、10#、12#楼:
1、9#楼2-10层墙体砌筑完成;
2、10#楼2-8层墙体砌筑完成;
3、12#楼2-11层墙体砌筑完成。

9#

10#

12#
13#、16#、17#楼:
1、13#楼2-8层墙体砌筑完成;
2、16#楼7-11层墙体砌筑完成;
3、17#楼2-11层墙体砌筑完成。

13#

16#

17#
15#楼:16-26层墙体砌筑完成。

1#-8#楼室外景观工程:
1、园建:1#-8#楼入户通道铺贴完成;景墙铺贴完成;园路平台铺贴;
2、绿化:灌木种植完成60%,草皮种植完成20%。


36#、39#楼:
1、36#楼22层结构施工;
2、39#楼21层结构施工。

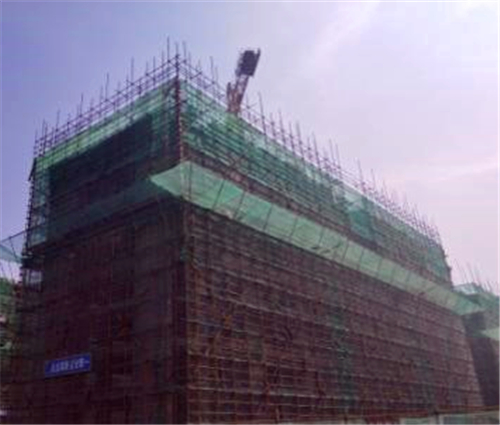

36#

39#
40#、38#、35#楼:
1、40#楼11层填充墙砌筑完成;
2、38#楼三层填充墙样板砌筑;
3、35#楼填充墙样板砌筑准备。

40#

38#

35#
34#、37#楼:
1、34#楼屋面构架施工;
2、37#楼11层结构施工。

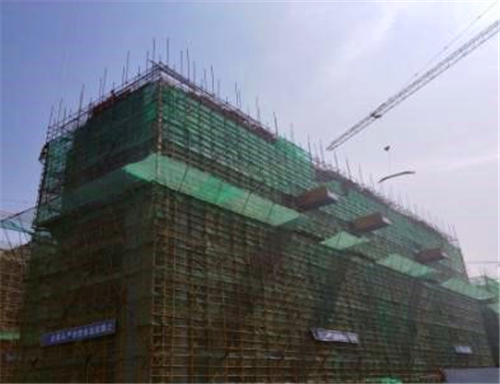

34#

37#
31#楼、32#楼:
1、31#楼8层结构施工;
2、32#楼9结构施工。

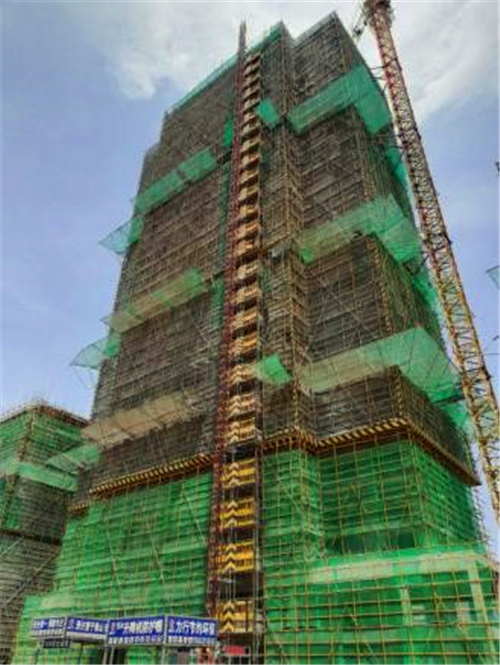

31#

32#
29#、30#楼:
1、29#楼7层结构施工;
2、30#楼9层结构施工。

29#

30#
24#楼:筏板浇筑完成,地下结构施工。
