淮南英伦联邦8月下半月工程进度播报
各楼栋形象进度:

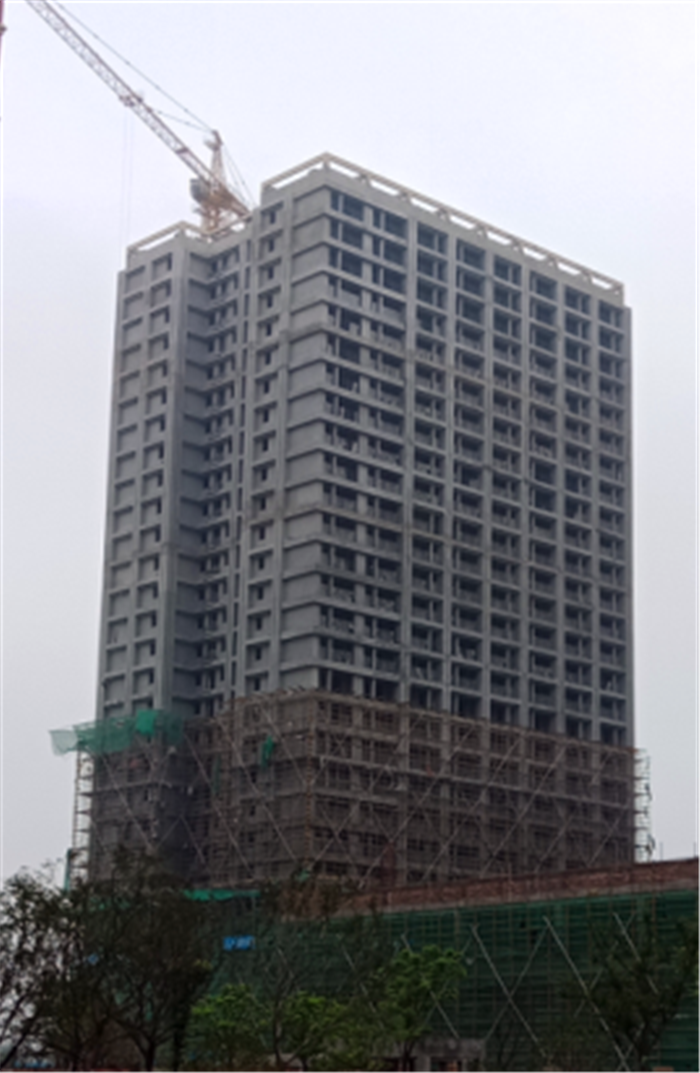

34#楼:
1、外墙面漆施工完成90%;
2、外窗扇安装完成60%,进户门开始安装完成;
3、疏散楼梯粉刷,楼梯间腻子、室内顶棚施工中;
4、公装材料备料、运输,一遍腻子施工完成;
5、南侧景观施工。

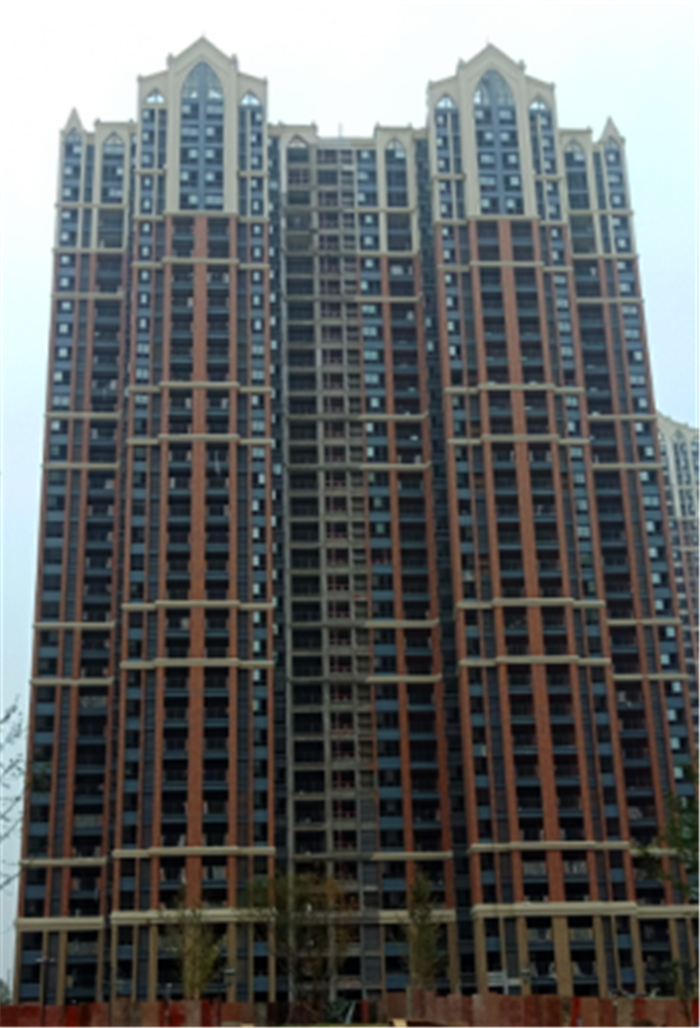

36#楼:
1、外墙面漆施工完成90%;
2、防火门扇安装完成50%;
3、楼梯间腻子施工完成85%,室内顶棚施工85%;
4、楼层门联窗框安装,塑钢窗扇进场;
5、公共部位装饰地砖施工完成60%,腻子一遍完成。

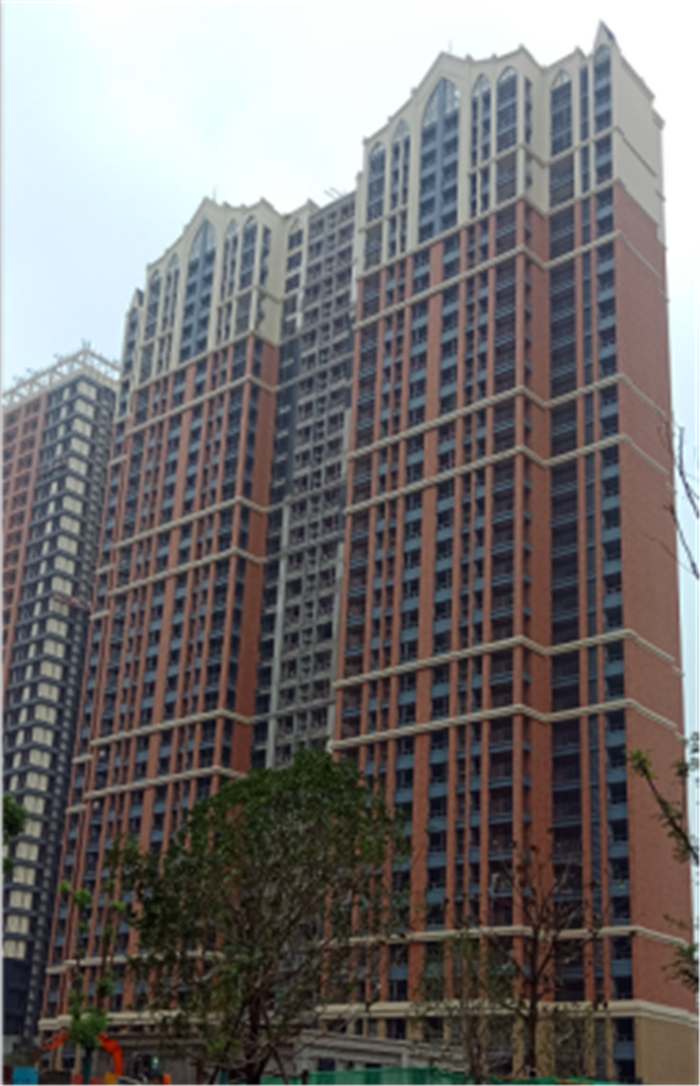

37#楼:
1、防火门进进场开始安装;
2、外墙面漆施工完成90%;
3、楼梯间腻子施工85%,室内顶棚施工85%;
4、公共部位地砖施工85%,一遍腻子施工完成;
5、楼层窗扇开始安装,进户门安装完成。

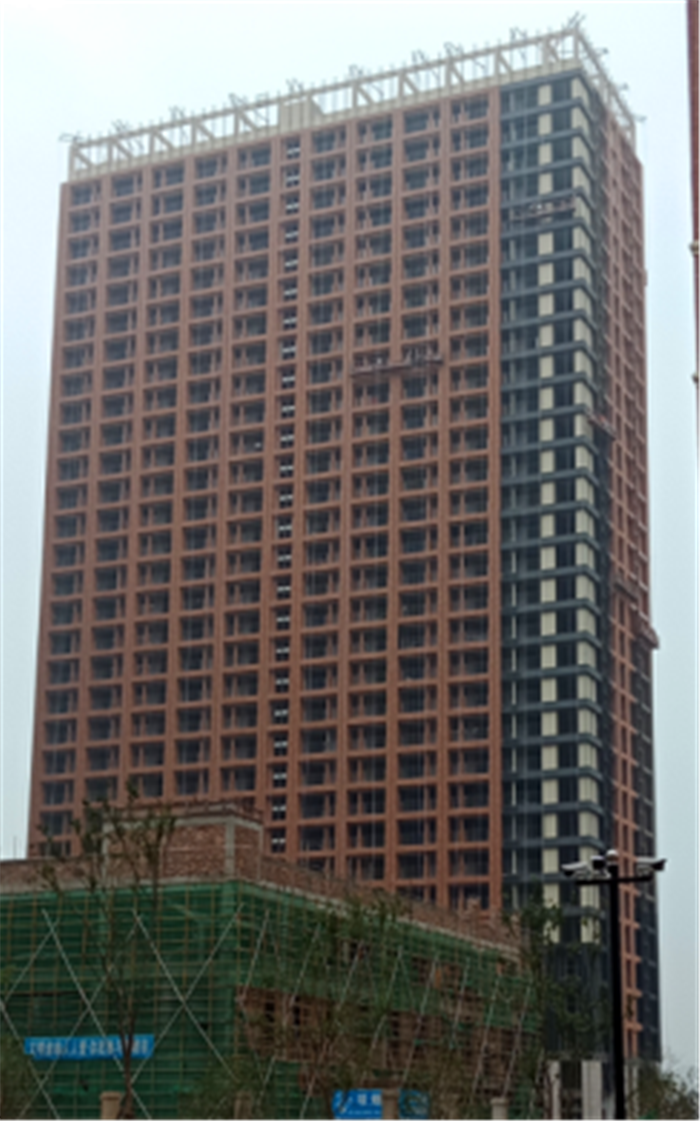

38#楼:
1、外墙面漆施工完成90%;
2、楼梯间腻子施工70%,室内顶棚施工70%;
3、防火门安装完成60%;
4、公共部位装饰一遍腻子施工开始;
5、南侧道路施工,管网施工。

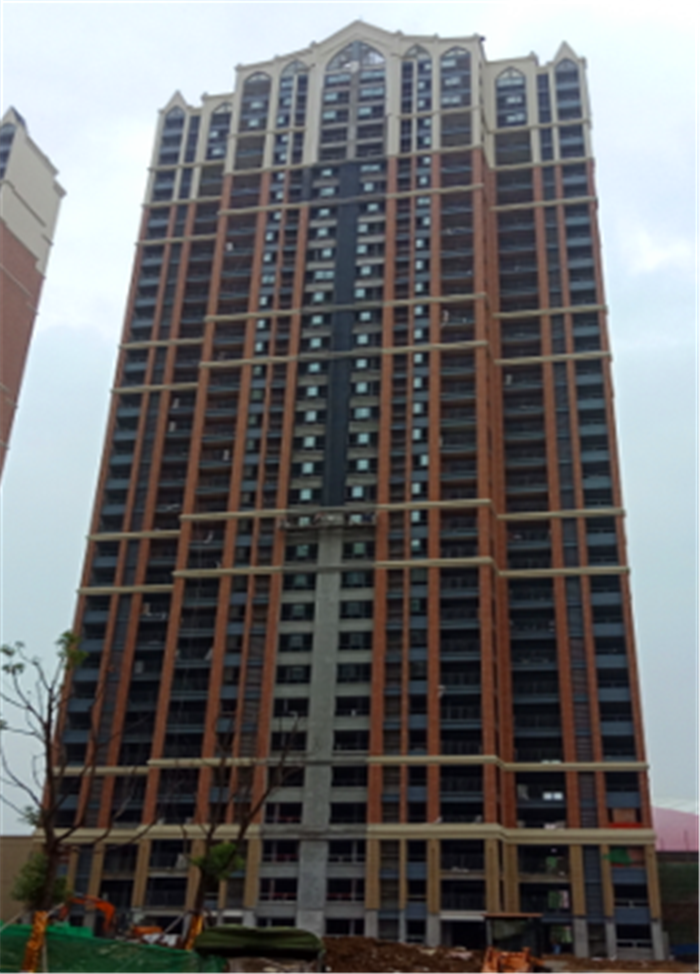

39#楼:
1、外墙底漆施工,外墙面漆施工完成40%;
2、幕墙施工,室内修补收口;
3、阳台护栏安装,塑钢窗框安装,室内顶棚腻子施工;
4、公共部位地砖铺贴施工。

40#楼:
1、室内地坪施工完成7层,楼层护栏安装;
2、室内电梯安装,水电安装施工;
3、外墙线条粉刷修补,外墙腻子施工完成40%;
4、外架拆除至12层。
