亳州时代公馆8月下半月工程进度播报
各楼栋形象进度:

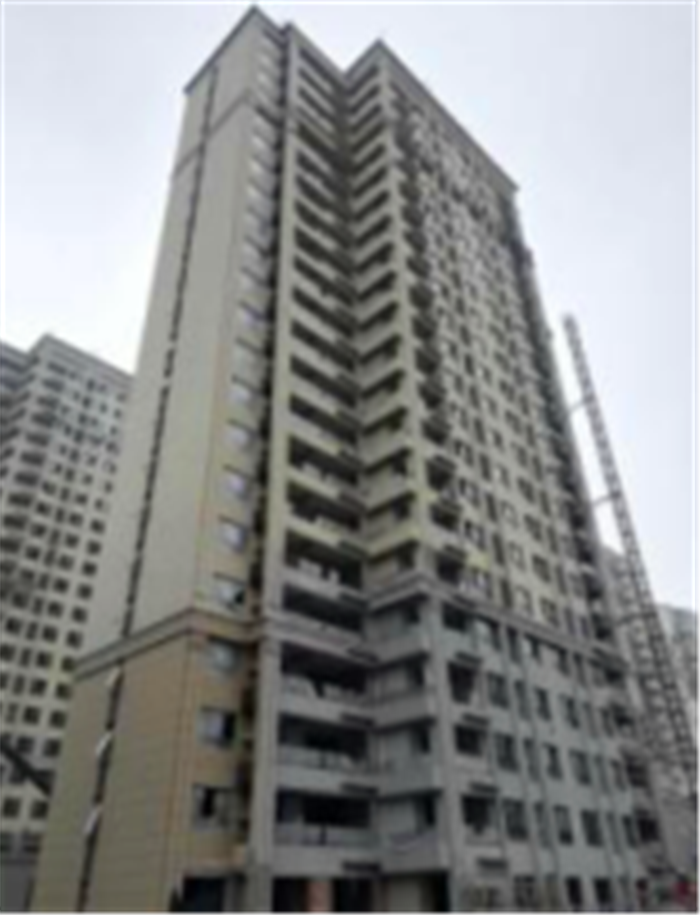

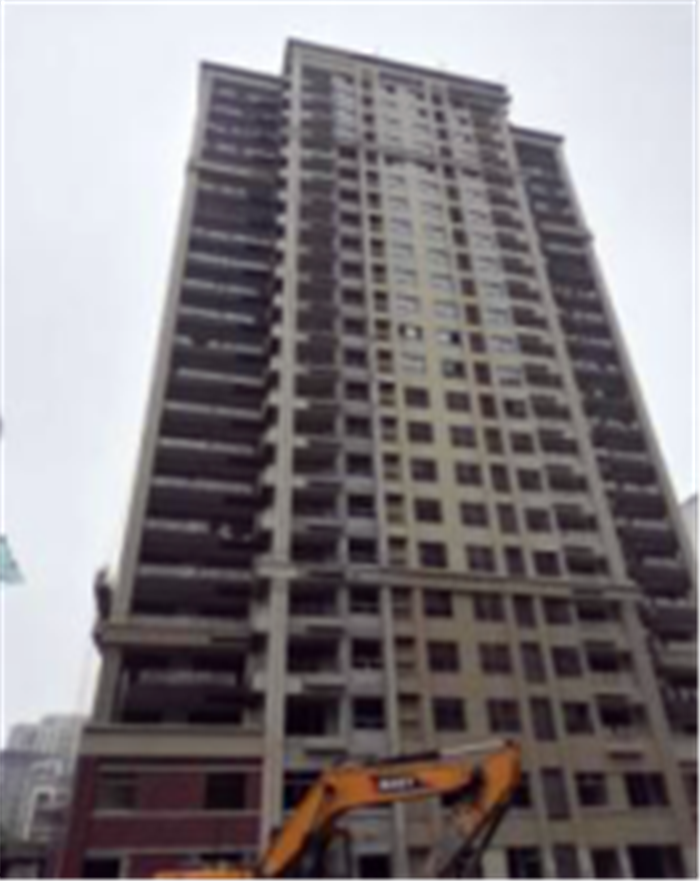

1#-8#楼:竣工验收已完成,正在进行维修整改。

11#楼:

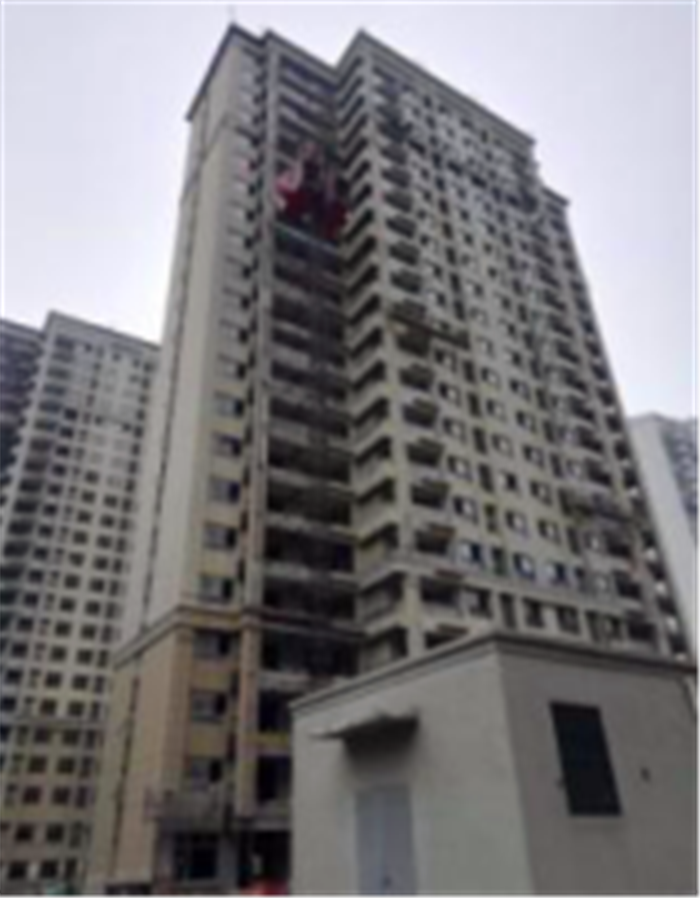

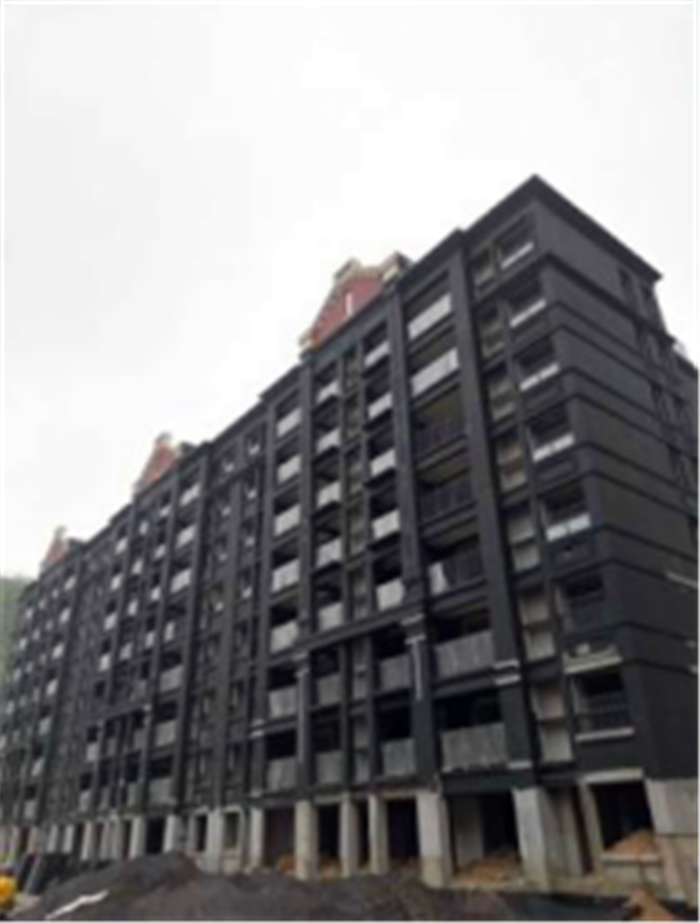

1、外墙保温:东西北面真石漆施工完成,南立面真石漆施工;
2、门窗:3-22层窗扇安装完成;
3、顶棚腻子:3-22层完成;
4、阳台栏杆:安装完成20层;
5、公共部位装饰:一遍腻子完成,二遍腻子施工;
6、室内防水:室内防水施工完成。

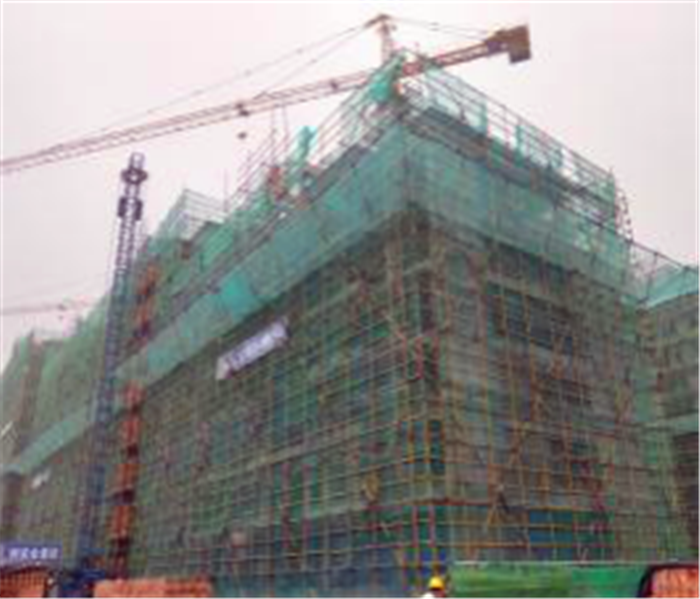

14#楼:
1、外墙保温:东西、北面真石漆施工完成,南立面真石漆施工;
2、门窗:3-22层窗扇安装完成;
3、顶棚腻子:3-22层完成;
4、阳台栏杆:安装完成20层;

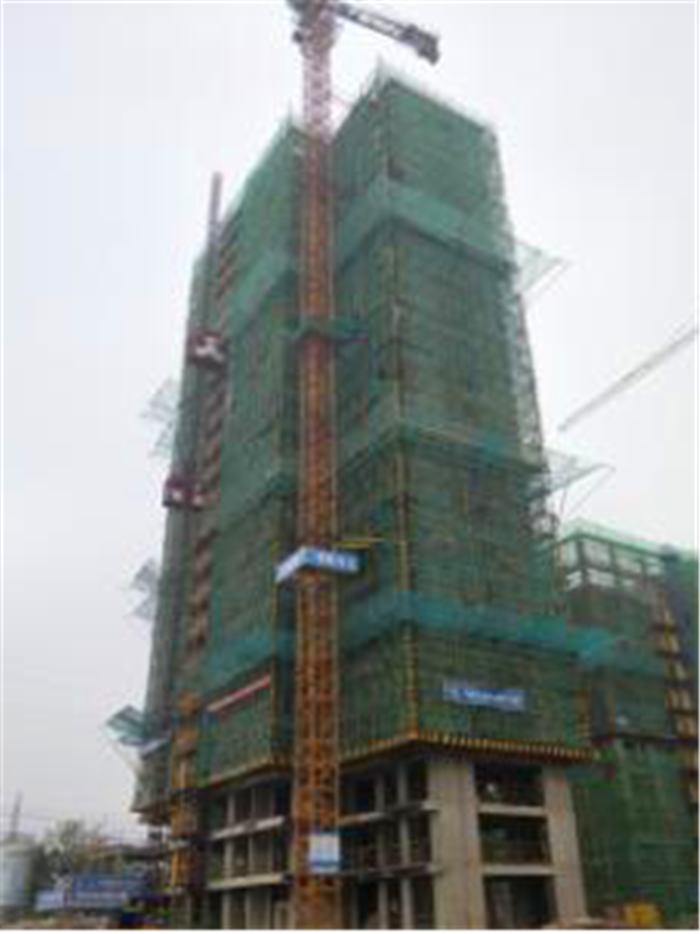

5、公共部位装饰:一遍腻子完成,二遍腻子施工;
6、室内防水:室内防水施工完成。

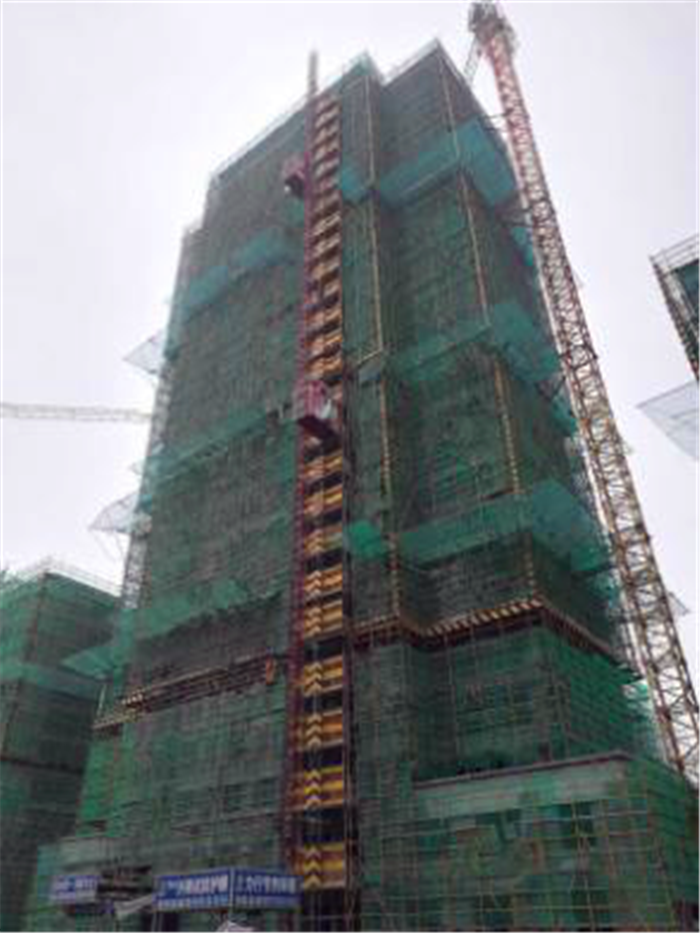

18#楼:
1、外墙保温:东西、北面真石漆施工完成,南立面真石漆施工;
2、门窗:3-22层窗扇安装完成;
3、顶棚腻子:3-23层完成;
4、阳台栏杆:安装完成21层;
5、公共部位装饰:一遍腻子完成,二遍腻子完成;
6、室内防水:室内防水施工完成。

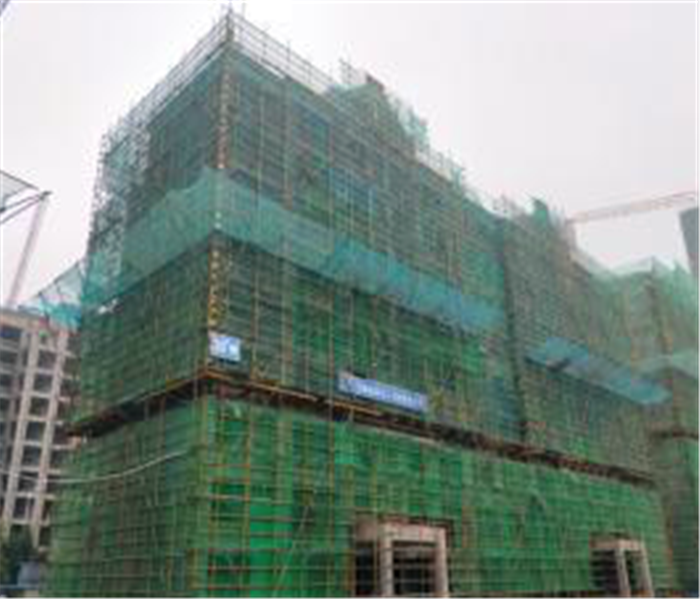

9#楼:窗框安装完成10层。

10#楼:内粉施工完成,东西立面保温板铺贴完成。

12#楼:窗框安装完成6层。

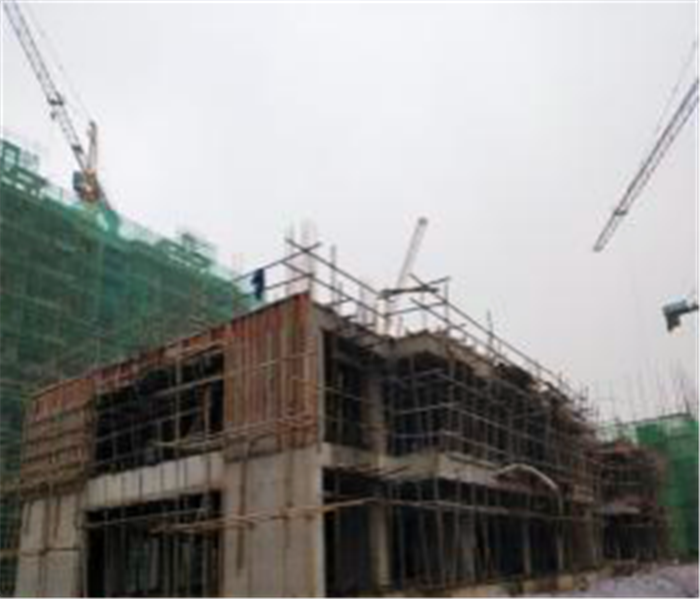

13#楼:2-8层窗框安装、内粉、弹线完成,1-8层外墙底漆完成。

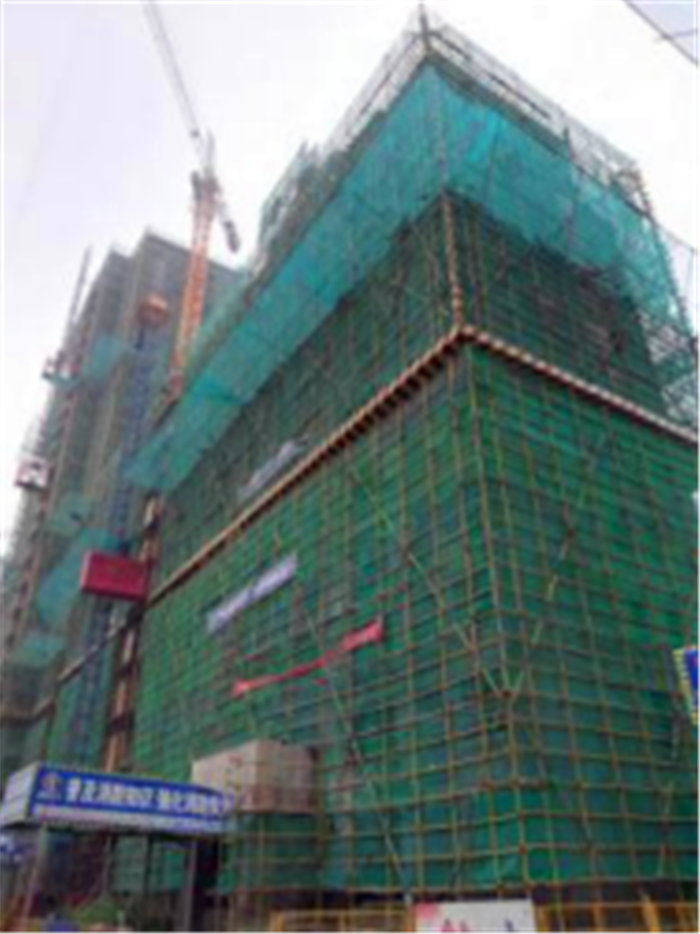

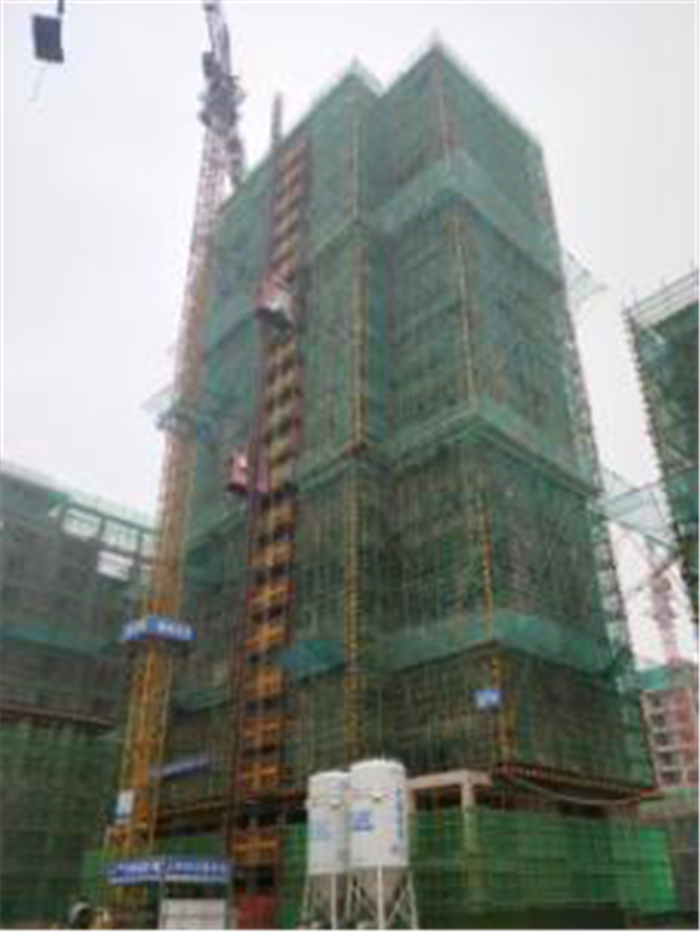

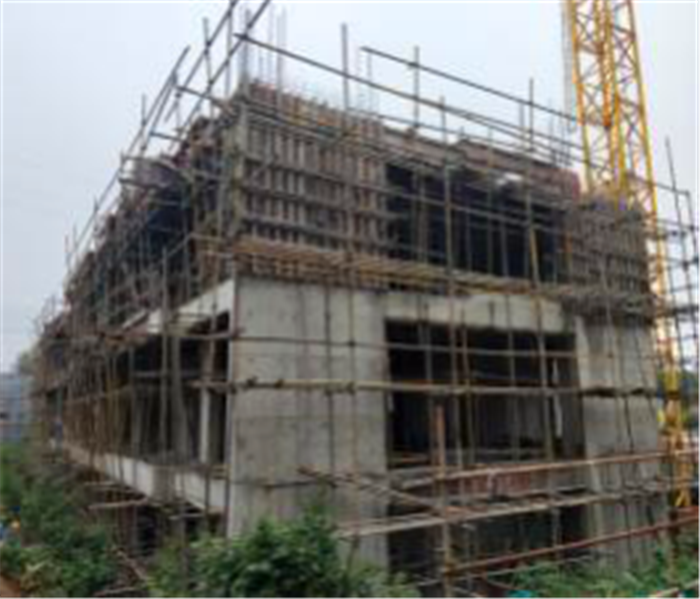

16#楼:7-8层外粉施工。

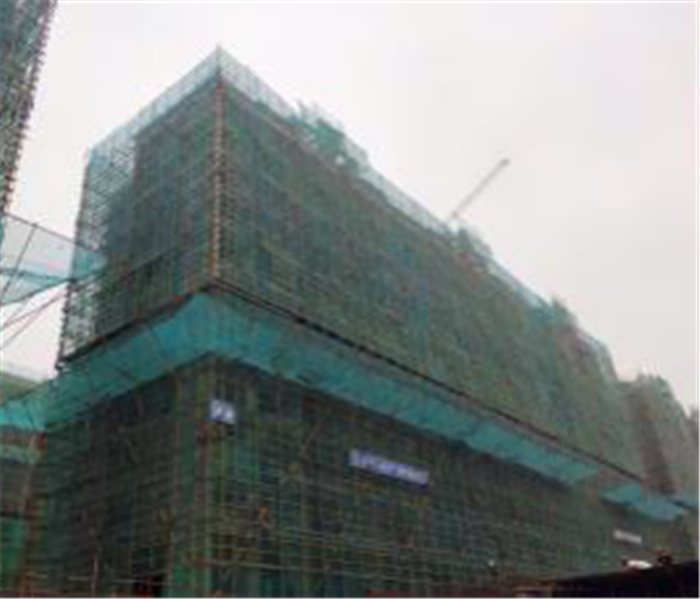

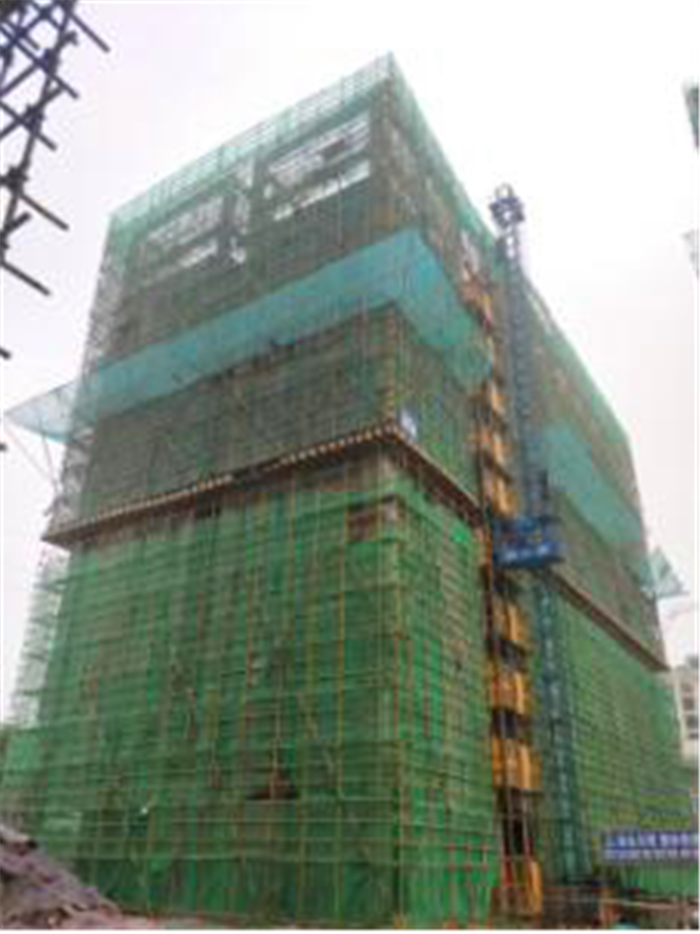

17#楼:保温板6-7层铺贴完成,8-11层抗裂砂浆、内粉完成。

15#楼:墙体砌筑完成,二次结构完成。

室外景观:
1、园建:所有铺装及构筑物均完成,细部维修整改;
2、绿化:所有苗木及草皮均种植完成,苗木持续养护。

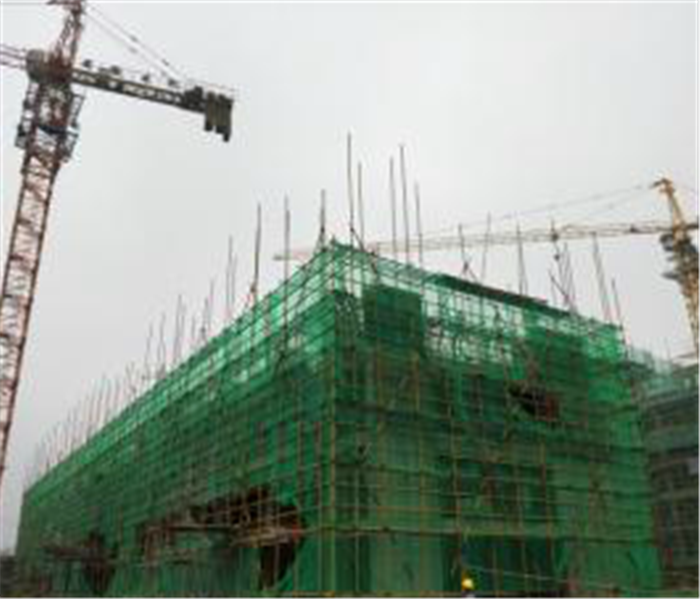

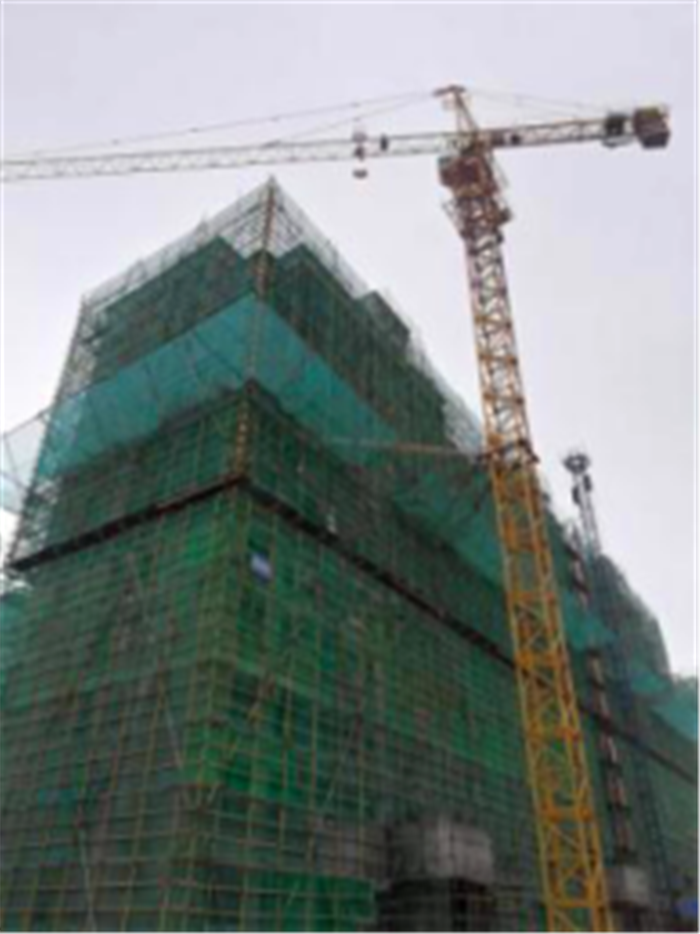

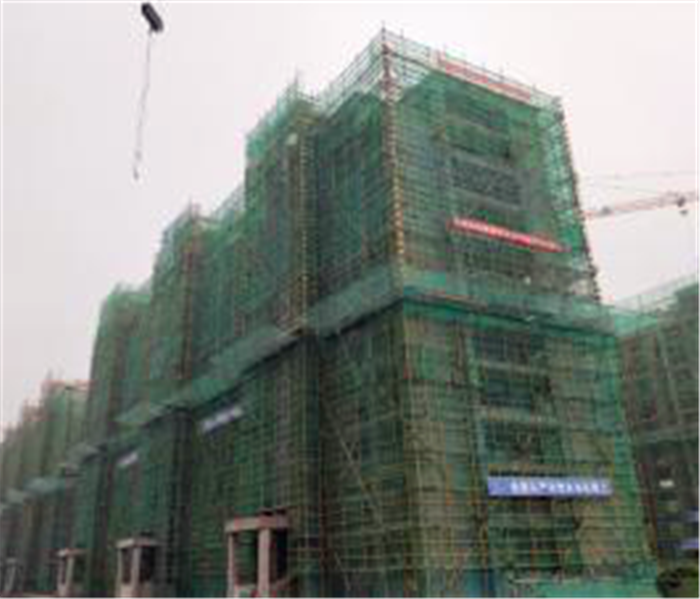

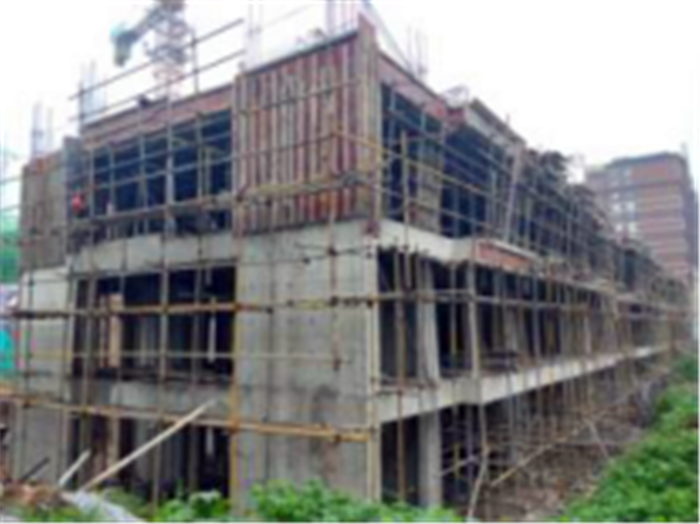

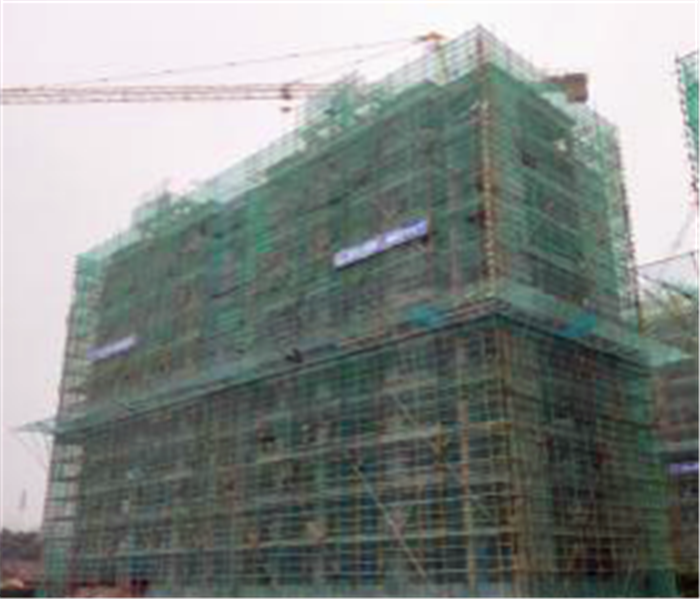

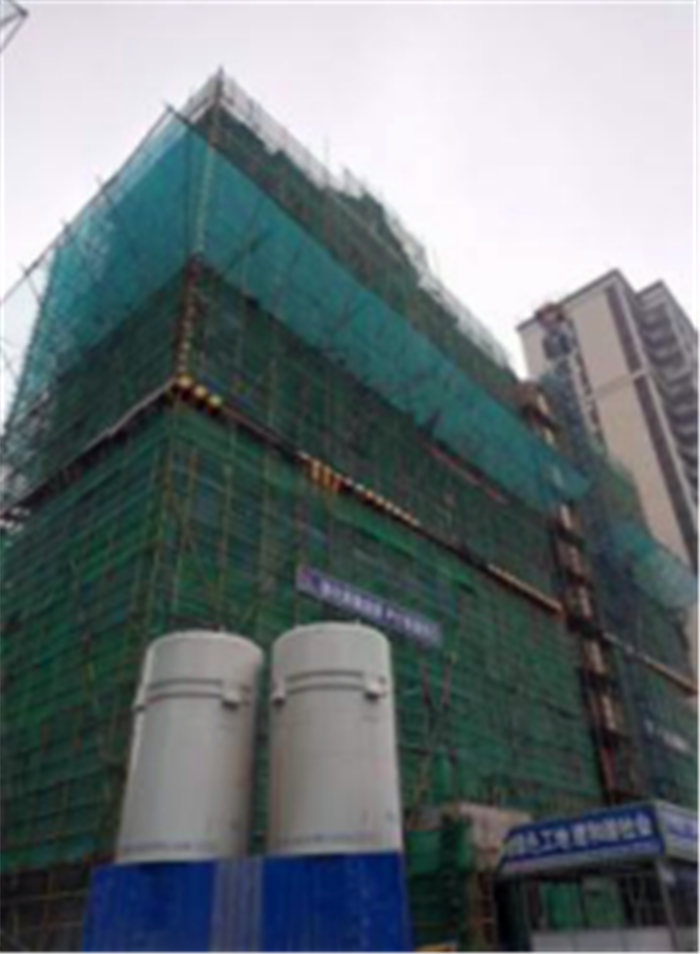

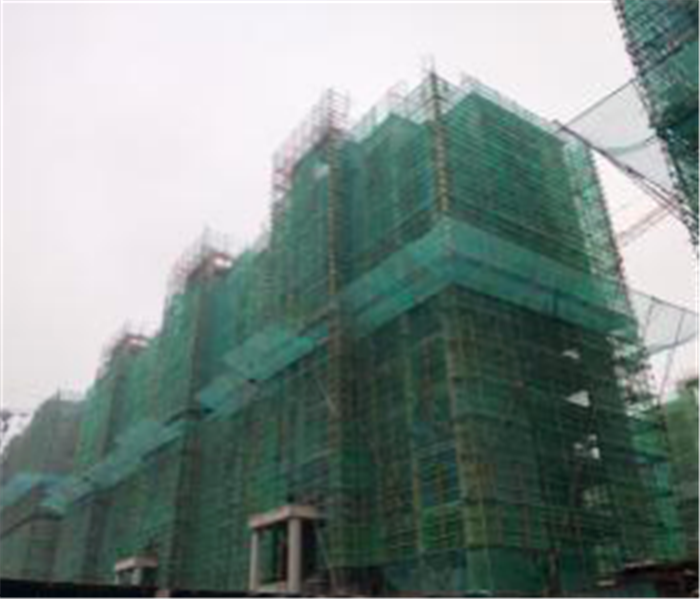

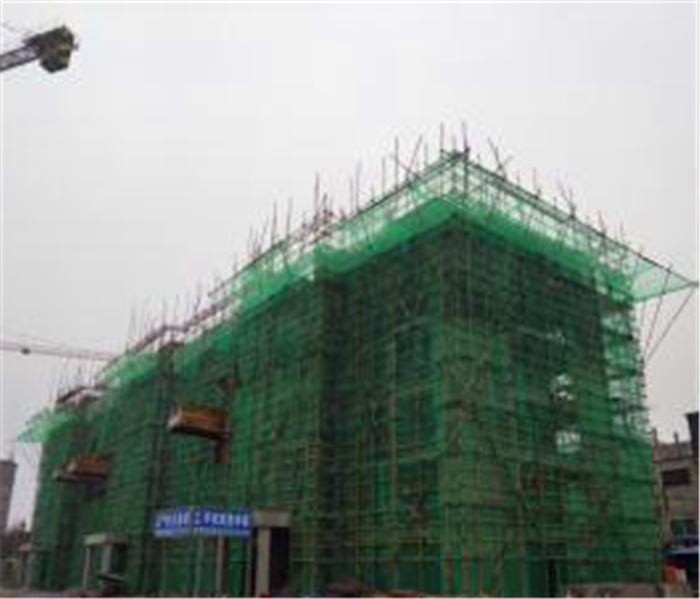

36#楼:5-13层、16-23层二次结构完成。

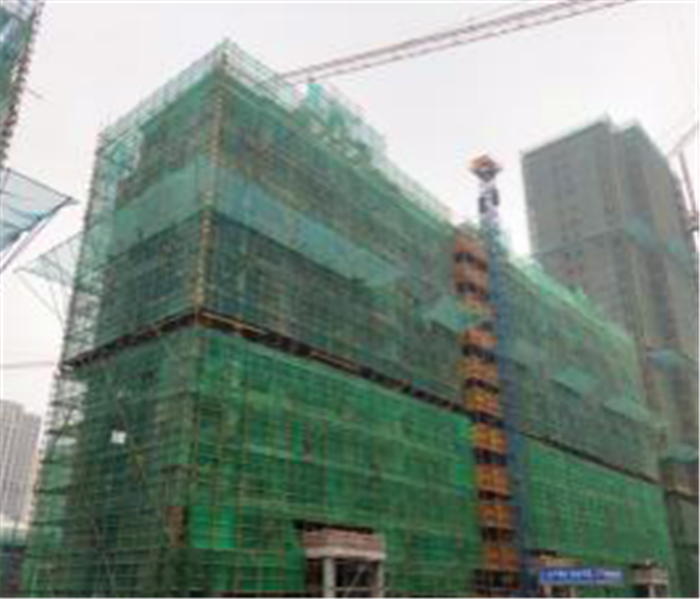

39#楼:4-13层、16-22层二次结构完成。

40#楼:6-10层垃圾清理完成。

38#楼:1层墙体砌筑完成,4-9层垃圾清理完成。

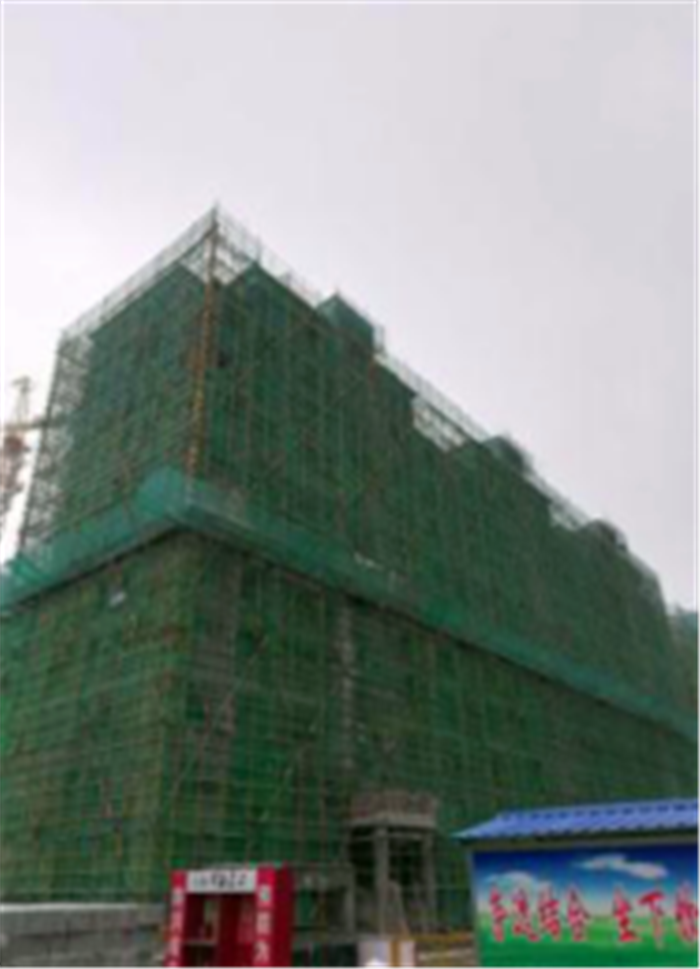

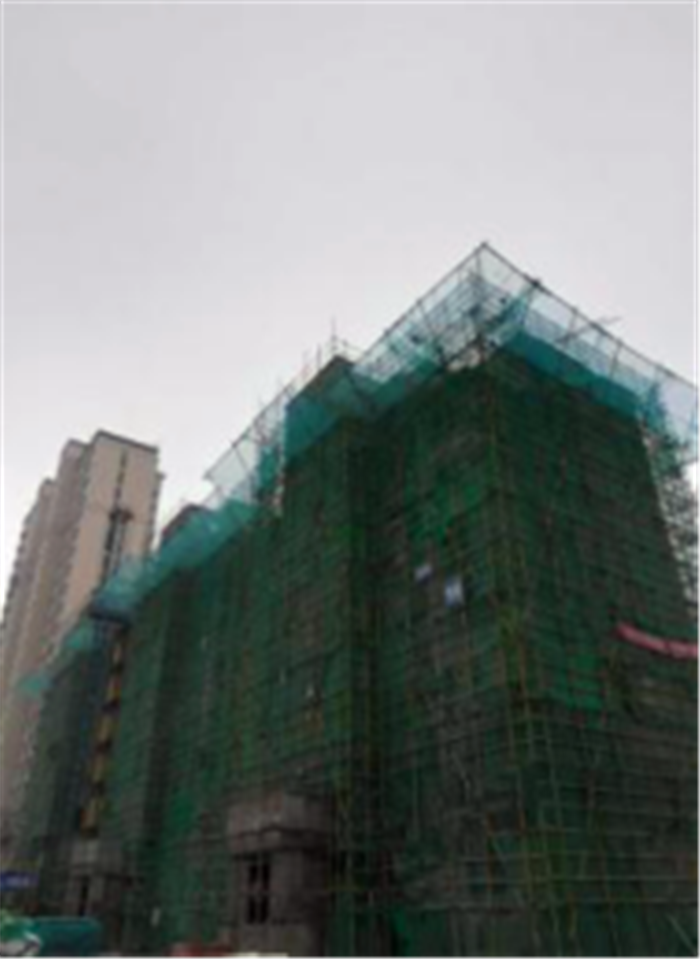

37#楼:2-4层、11层墙体砌筑完成。

35#楼:墙体开始砌筑。

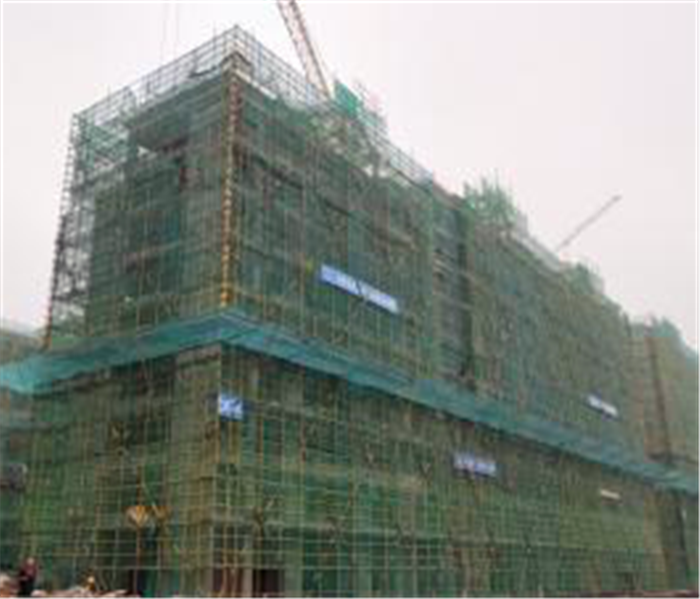

34#楼:9-11层墙体砌筑完成。

32#楼:植筋完成、垃圾清理完成。

31#楼:构造柱开始绑扎。

30#楼:植筋完成、垃圾清理完成。

29#楼:墙体开始砌筑。

25#楼:2层结构混凝土浇筑完成。

24#楼:6层结构施工。

26#楼:4层结构施工。

27#楼:3层结构施工。

23#楼:2层结构施工。

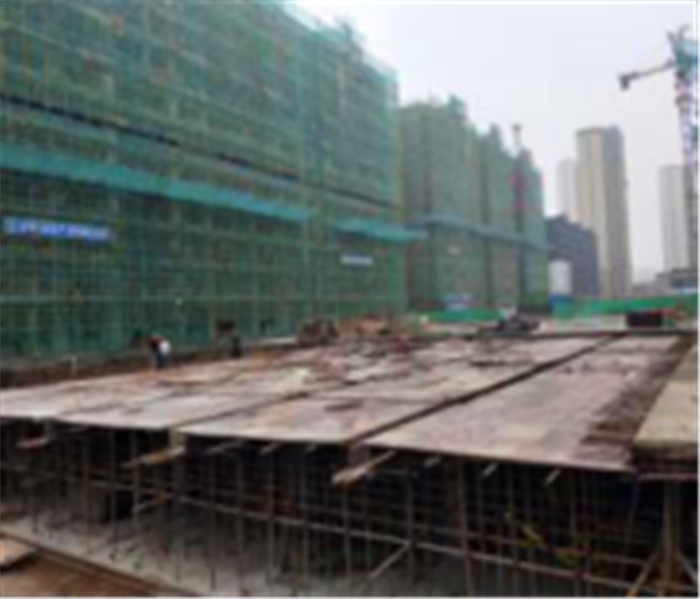

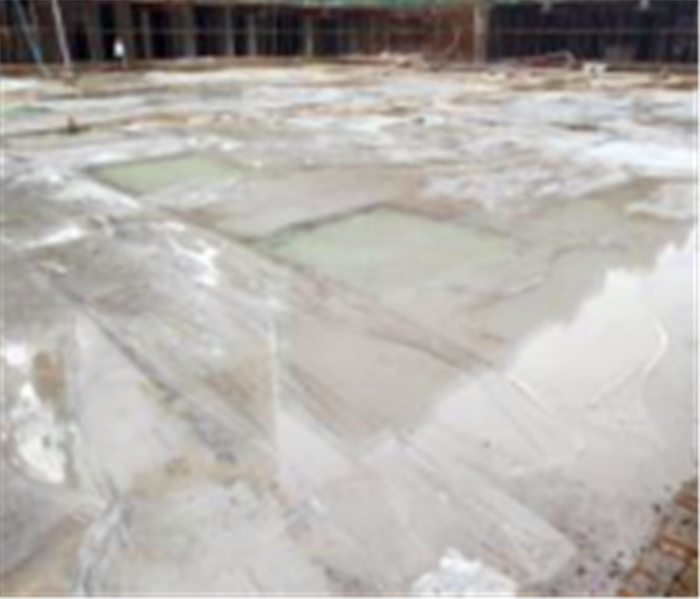

5、23区地库:地库结构施工。

4、22区地库:地库基础垫层浇筑完成。

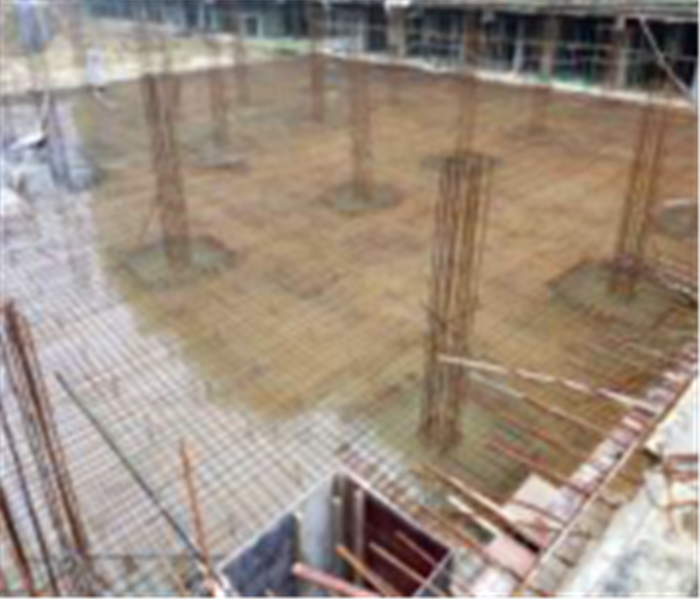

15区地库:筏板钢筋绑扎完成,混凝土浇筑准备。
