铜陵滟澜公馆8月下半月工程进度播报

2018.09.06文章来源:   阅读次数:

铜陵滟澜公馆8月下半月工程进度播报



    各楼栋形象进度:

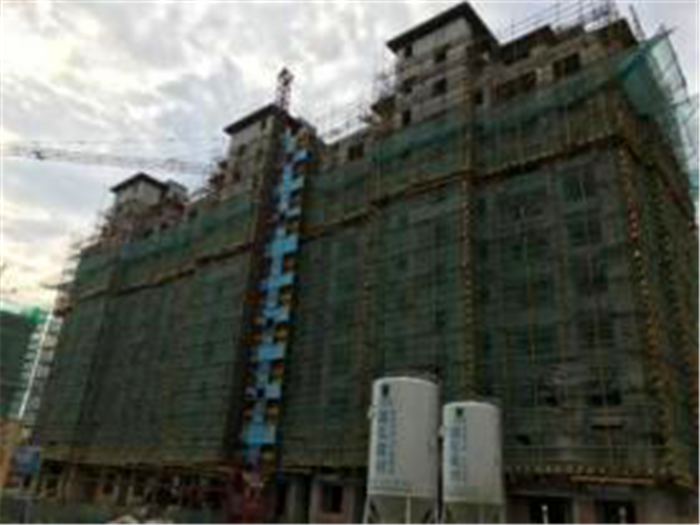

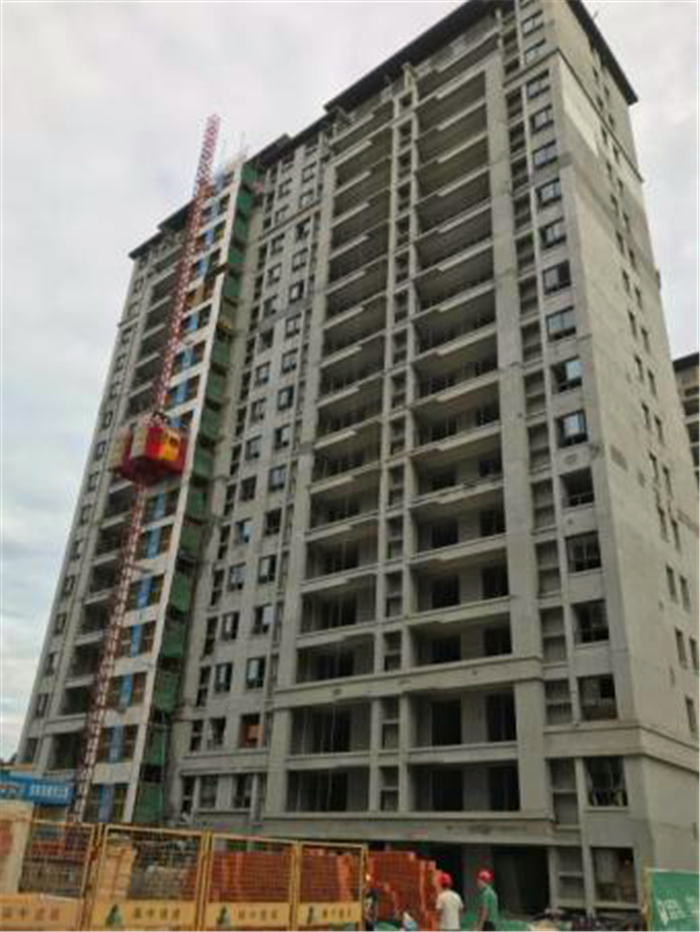

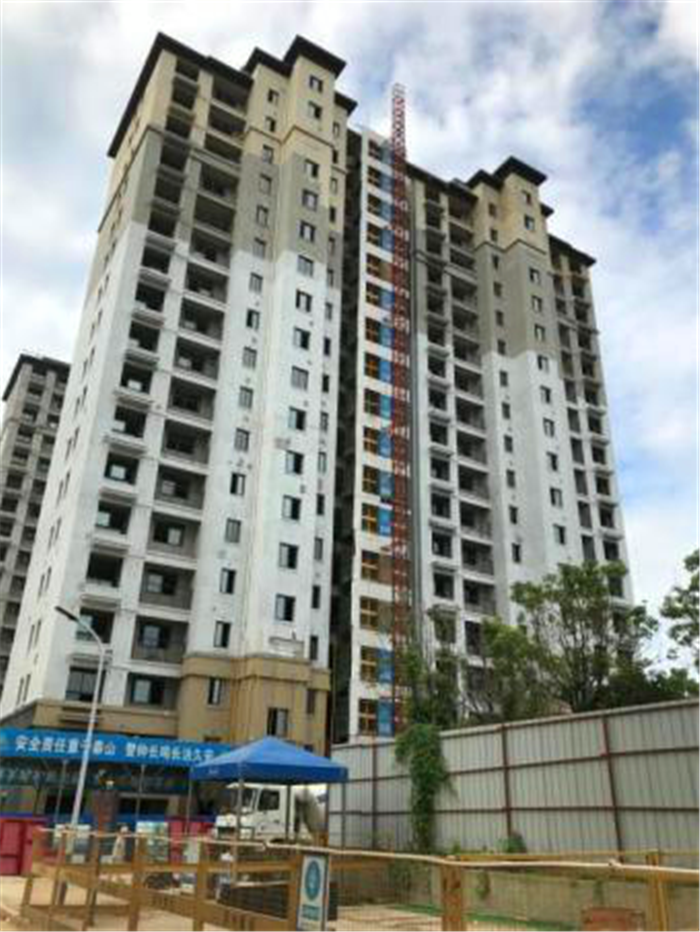

    1#楼:外架拆除完成,阳台栏杆待安装,人货电梯开始拆除。




    3#楼: 屋面瓦施工,公装单位进行材料封样,准备样板施工。

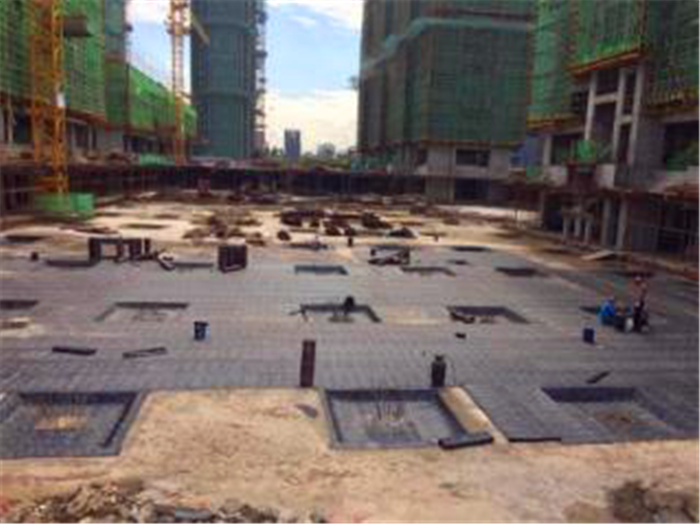

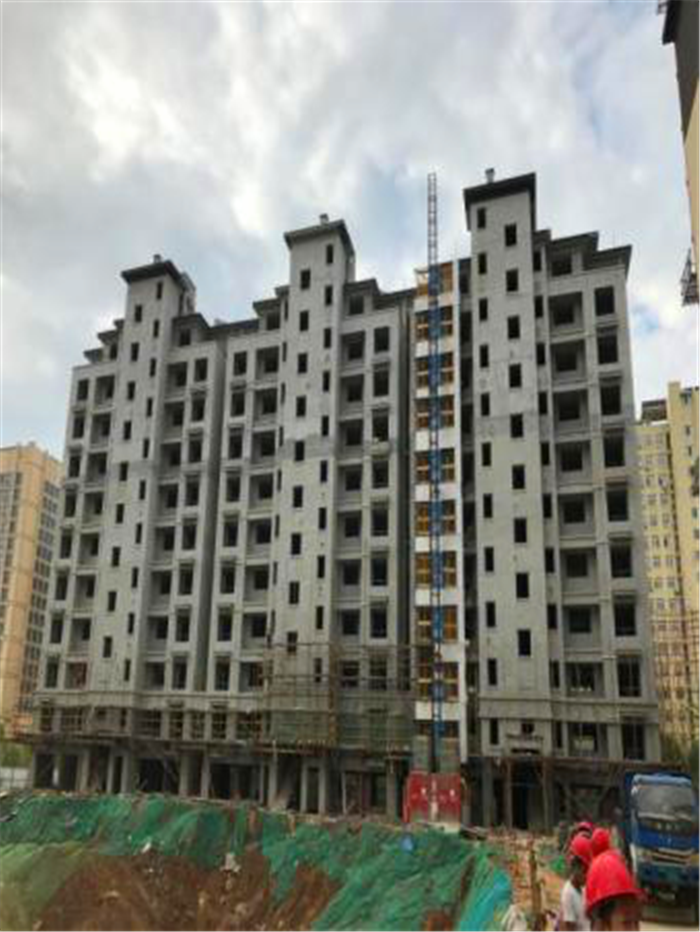

    4#楼:屋面瓦施工,8层以上地坪施工完成,电梯安装,窗扇安装,外装吊篮开始安装,阳台栏杆安装至8层。





    7#楼:屋面瓦施工,3层以上地坪施工完成,电梯安装,窗扇安装,外装吊篮开始安装,阳台栏杆安装至8层。

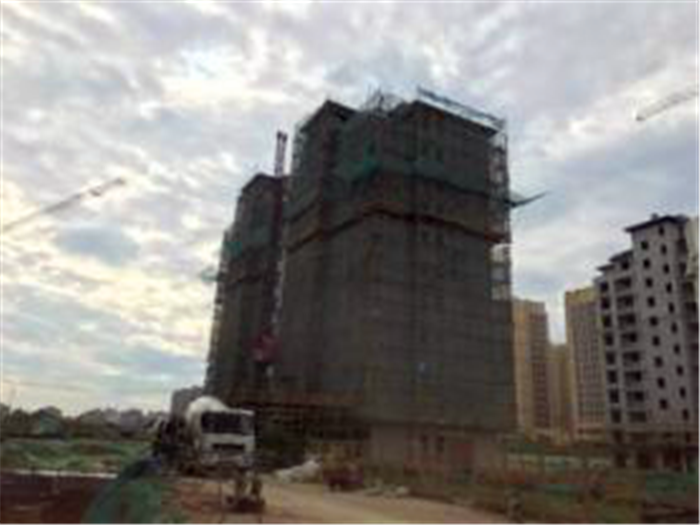

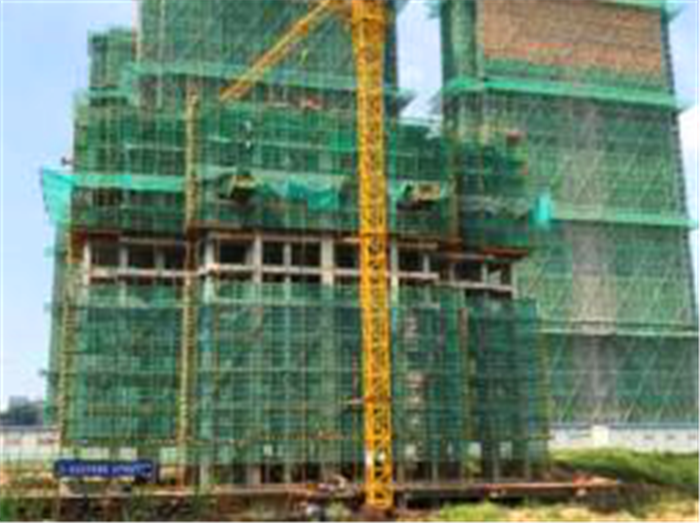

    5#楼: 10层以上内粉施工,3层以上保温板完成,斜屋面防水施工。

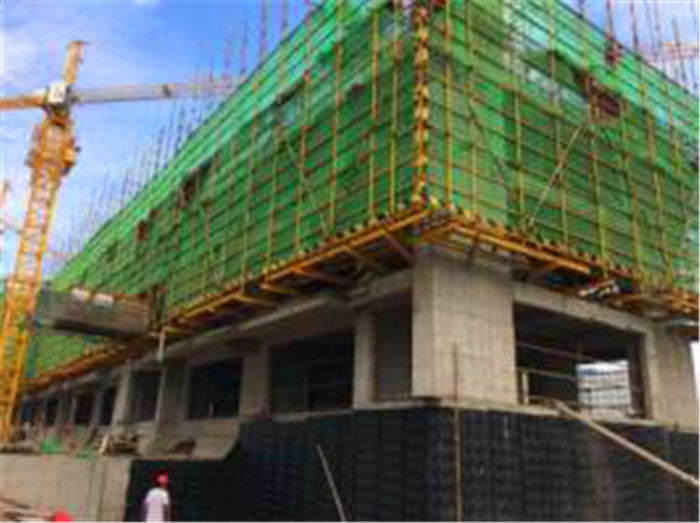

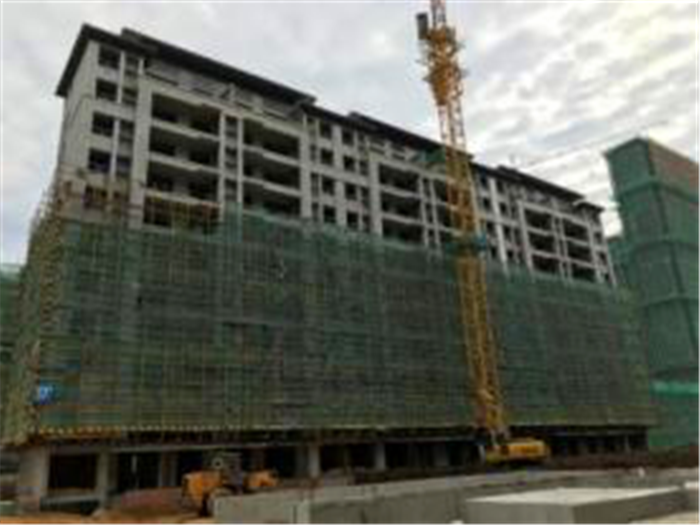

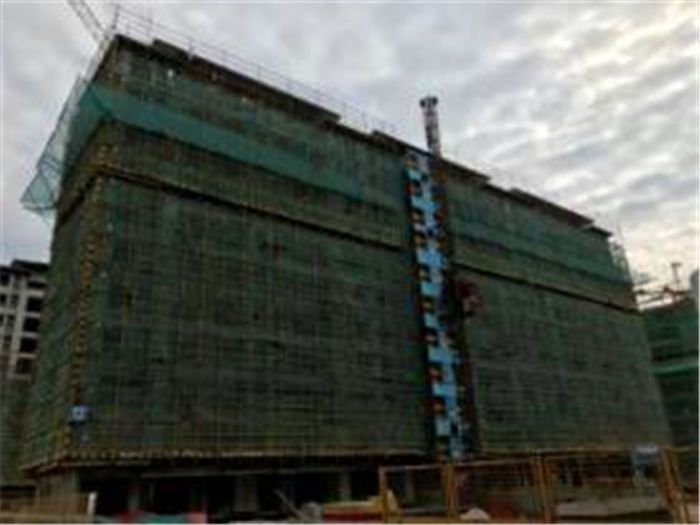

    8#楼:外架拆除,8层以上内粉施工,6层以上外墙抗裂抹面,平屋面JS防水完成。

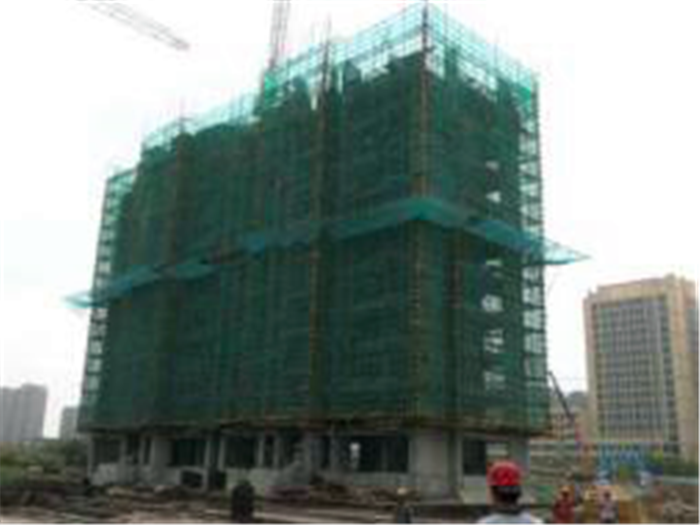

    13#楼:7层以上内粉施工,6层以上外墙腻子,平屋面陶粒层施工。

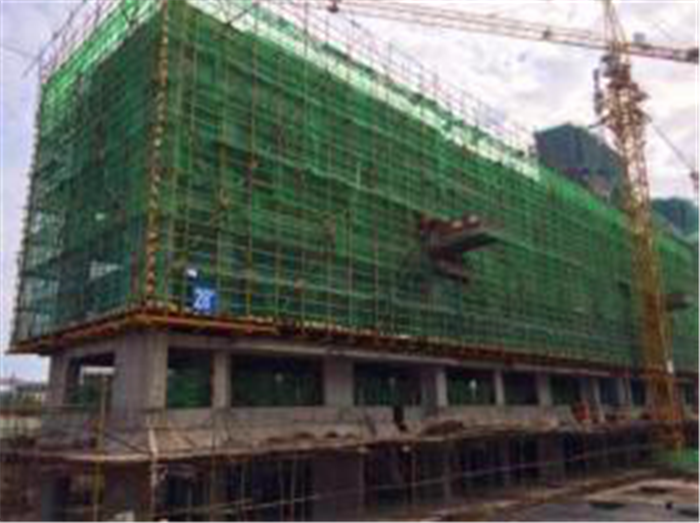

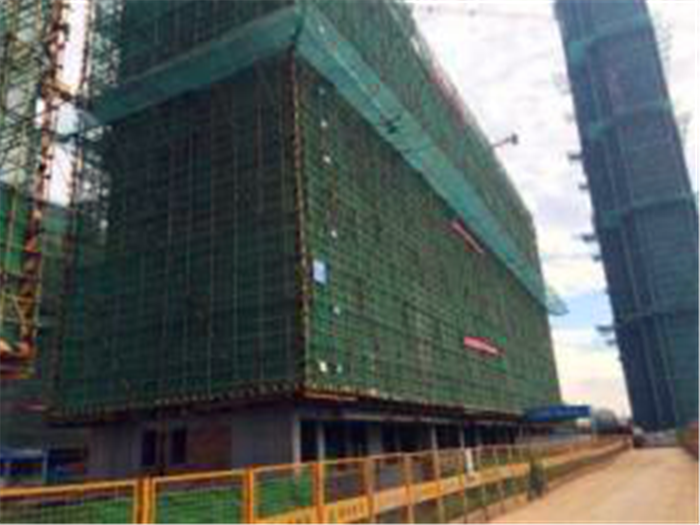

    17#楼:外架拆除,7层以上内粉施工,9层以上外墙腻子,平屋面陶粒层施工。

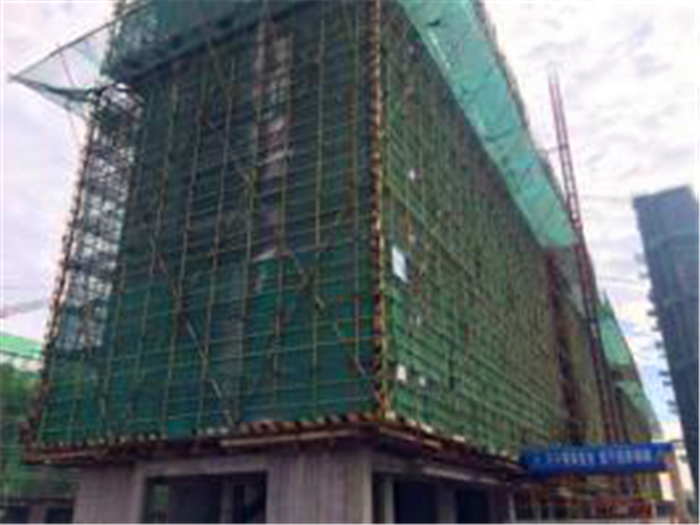

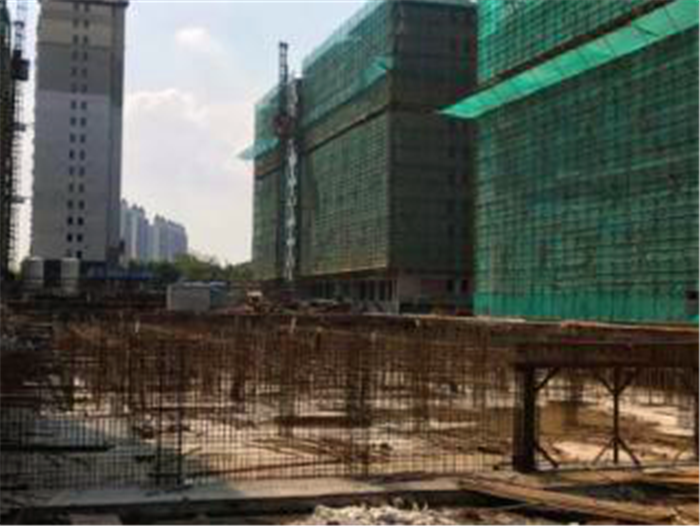

    22#楼:人货电梯安装完成,料台搭设。

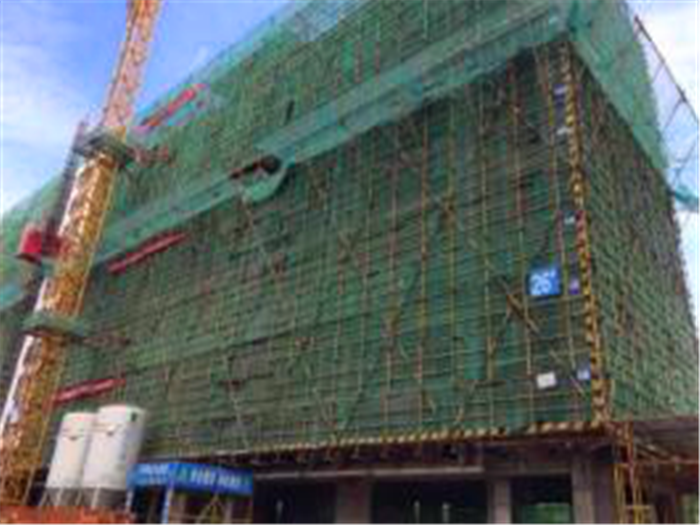

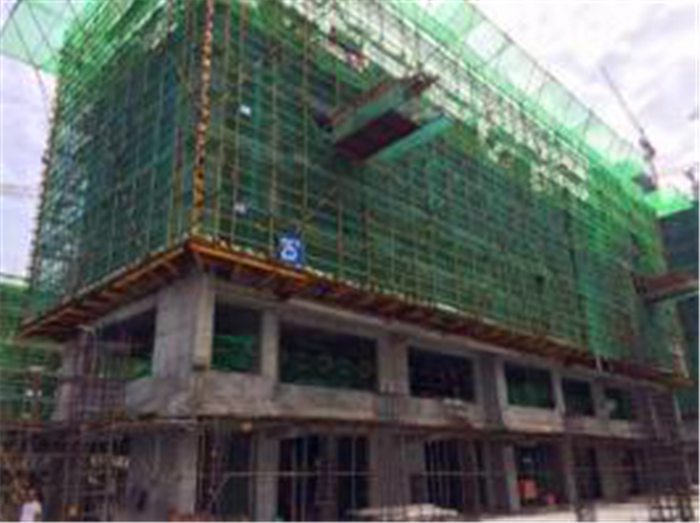

    23#楼:砌筑材料进场,11层墙体砌筑,二次结构完成至8层。





    26#楼:砌筑材料进场,9层墙体砌筑至,二次结构至5层。





    25#楼:6层墙柱模板安装及排架搭设。





    28#楼:6层顶梁板模板安装及墙柱模板加固。





    29#楼:4层墙柱模板安装及排架搭设。

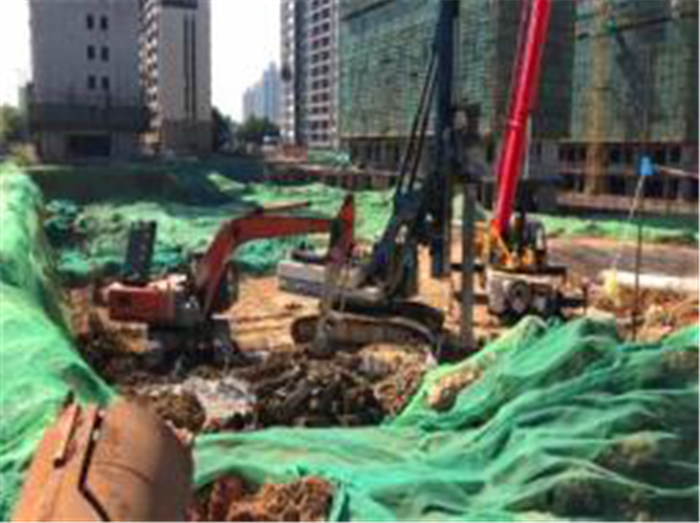

    2#楼: 桩基完成108根。




    9#楼:  11层顶梁板钢筋绑扎。





    14#楼:10层墙柱钢筋绑扎。





    18#楼:12层顶梁板钢筋绑扎。

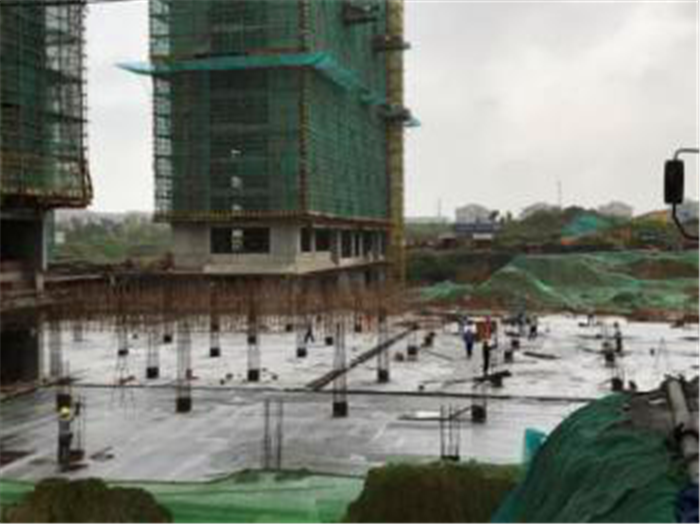

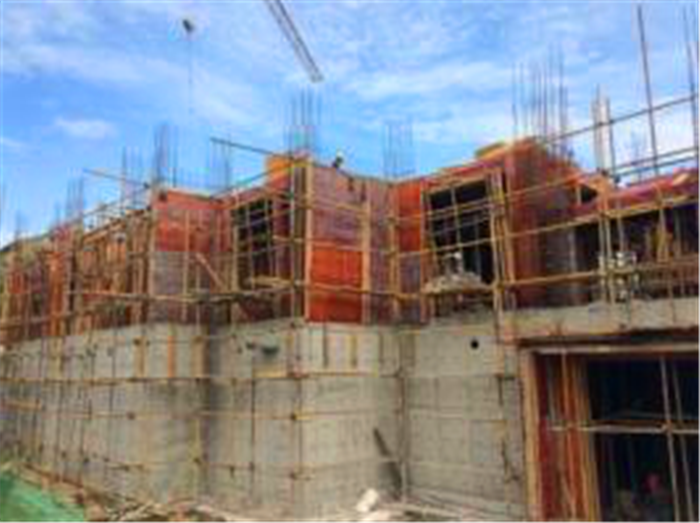

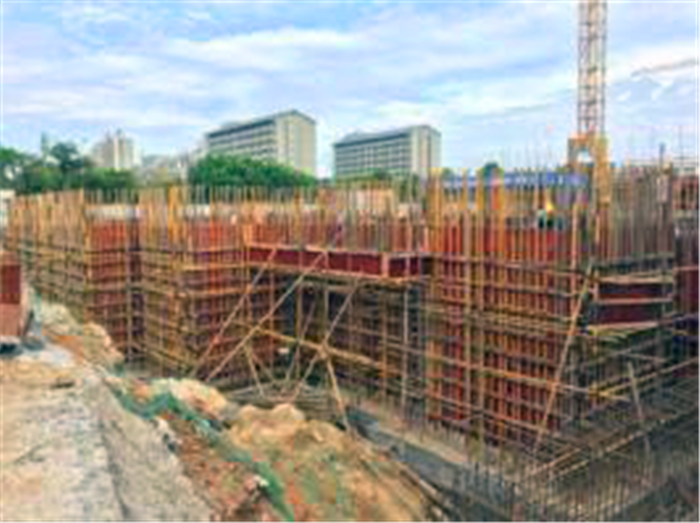

    21#楼:地下室顶板混凝土浇筑。

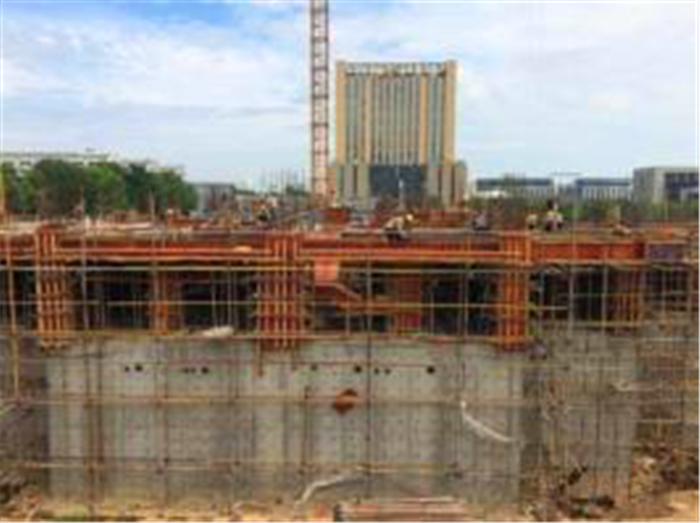

    24#楼:1层顶梁板模板安装及梁钢筋绑扎。





    27#楼:1层顶板钢筋绑扎。





    30#楼:1层顶梁板模板安装及墙板模板加固。





    33#楼:防水保护层浇筑完成。





    3号地库:底板防水卷材施工。





    8#-9#楼南侧地库:筏板浇筑完成,排架搭设。





    9#楼北侧地库梁板钢筋绑扎。
