蚌埠新地城市广场10月下半月工程进度播报

2017.11.02文章来源:   阅读次数:

蚌埠新地城市广场10月下半月工程进度播报



  A2地块一组团楼栋形象进度:

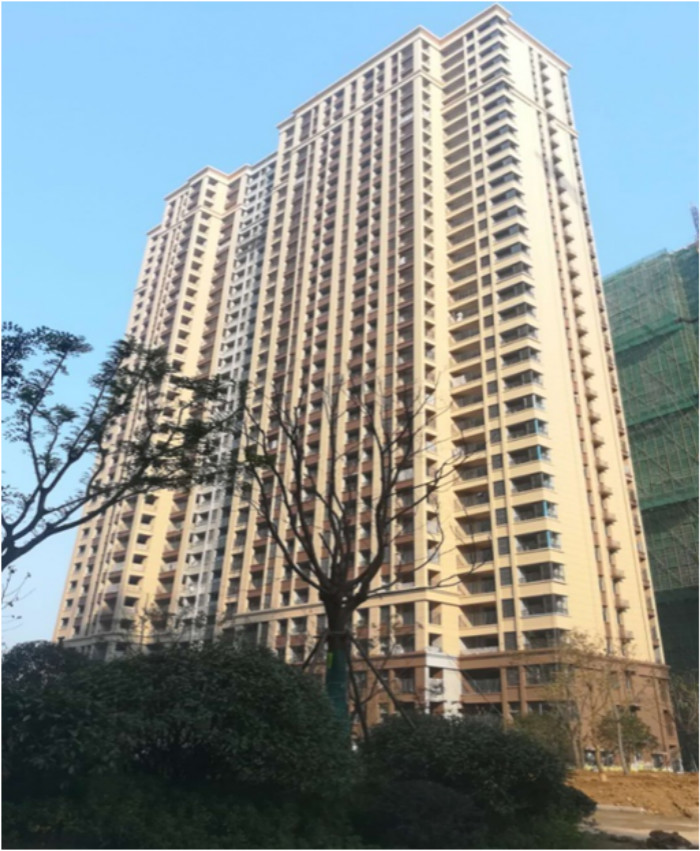

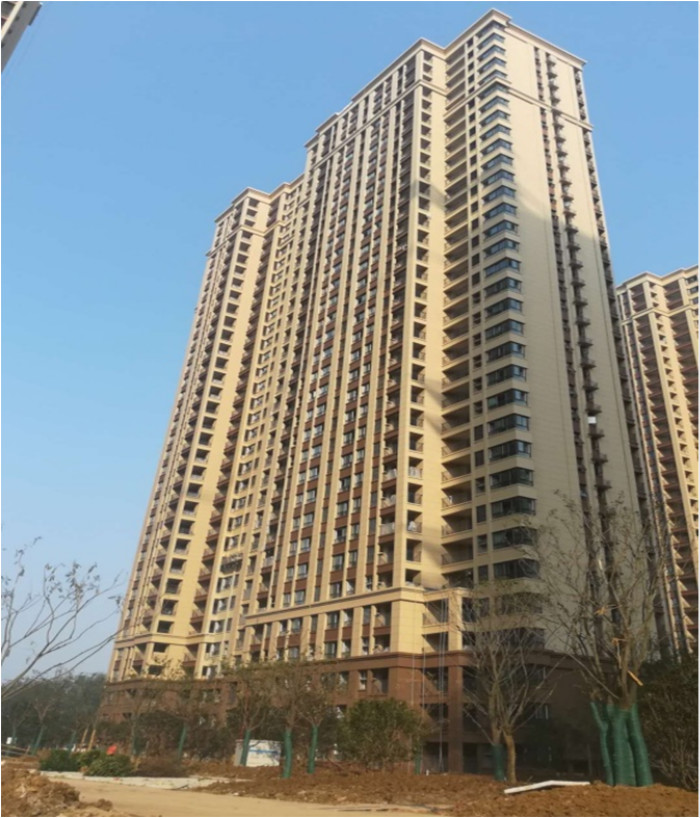

  3#楼:

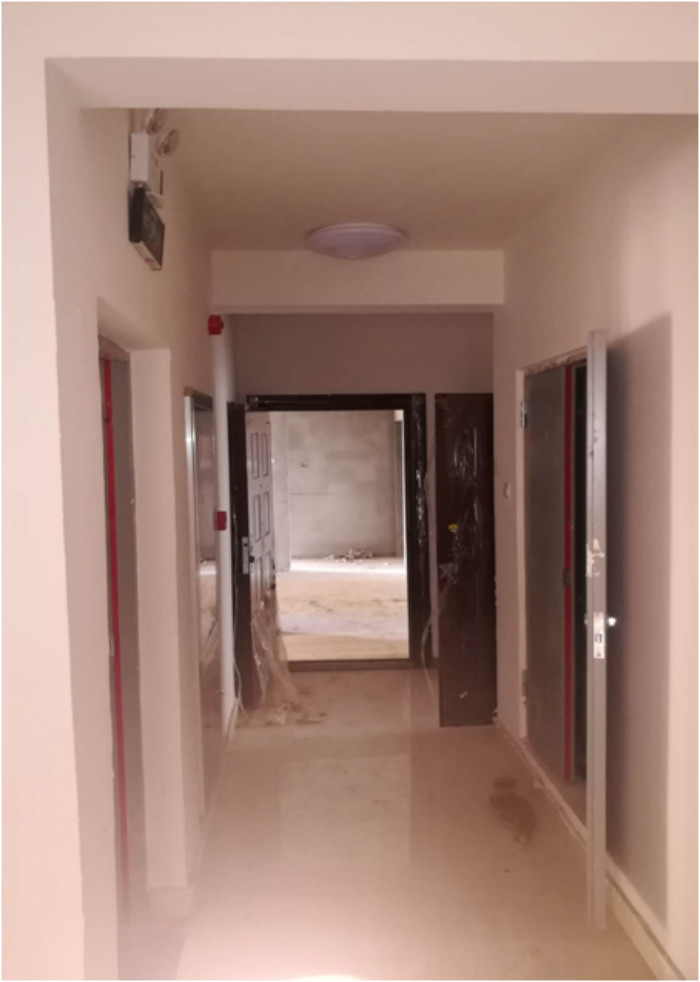

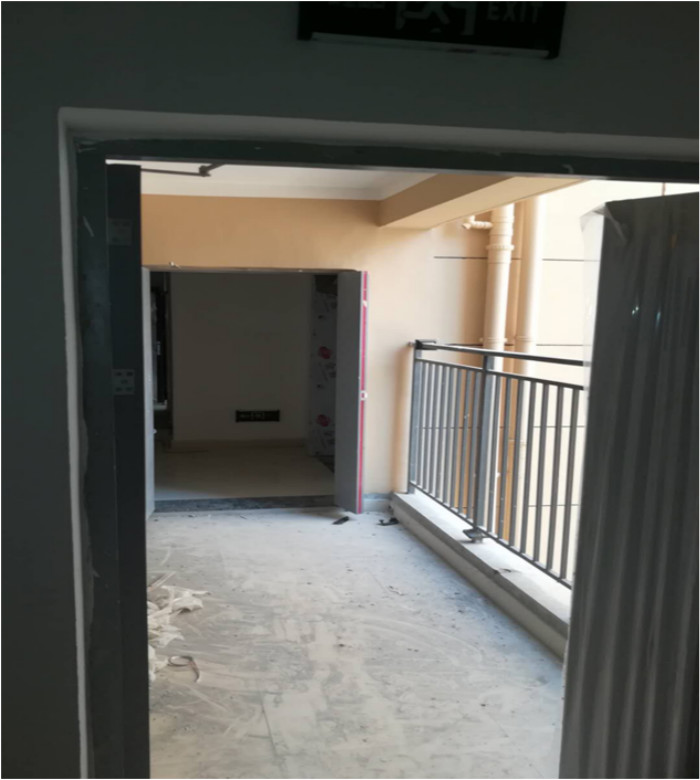

  1、户内工程:已进入工程收尾及维修阶段,计划11月5日完成;
  2、公区装饰:二遍腻子全部完成,大堂施工完成;
  3、外墙工程:外墙涂料基本完成;采光井内涂料大面已完成;正在找补施工;
  4、百叶工程:百叶安装完成80%;

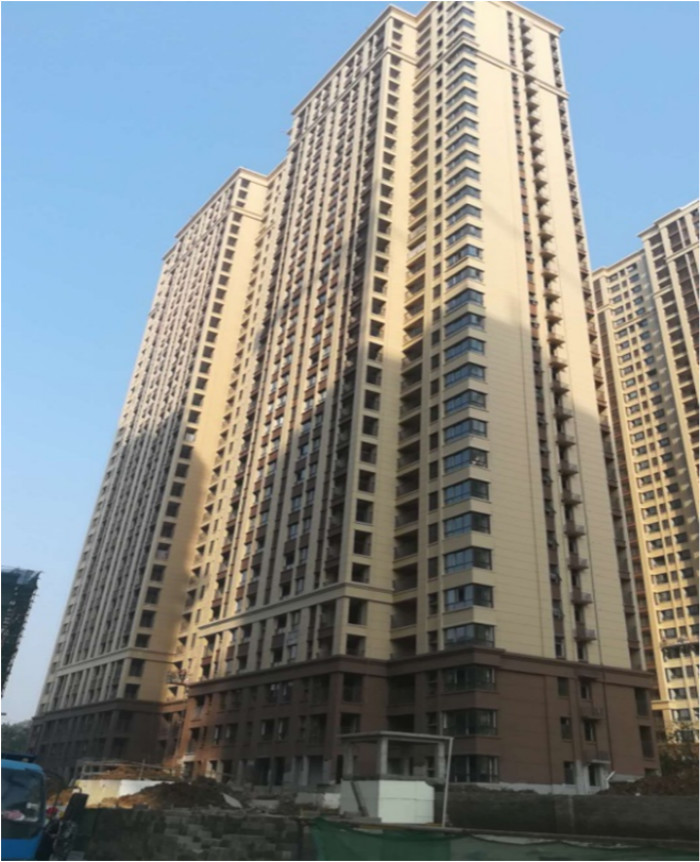

  5#楼:
  1、户内工程:已进入工程收尾及维修阶段,计划10月30日完成;
  2、公区精装:二遍腻子全部完成,大堂施工完成;
  3、外墙工程:涂料施工基本完成;采光井内涂料施工基本完成;







  7#楼:
  1、户内工程:已进入工程收尾及维修阶段,计划10月30日完成;
  2、公区装修:二遍腻子全部完成,大堂施工完成;
  3、外墙工程:涂料基本完成;采光井内涂料施工基本完成;

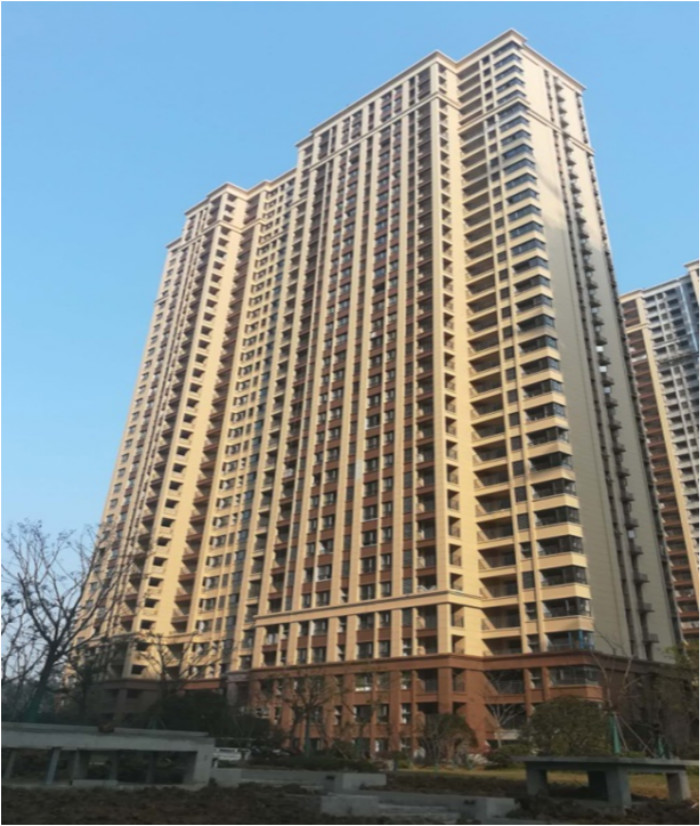

  9#楼:
  1、户内工程:已进入工程收尾及维修阶段,计划10月30日完成;
  2、公区装修:二遍腻子全部完成,大堂施工完成;
  3、外墙装饰:涂料基本完成;采光井内涂料施工基本完成,正在进行找补施工;
  4、百叶工程:百叶安装完成80%;

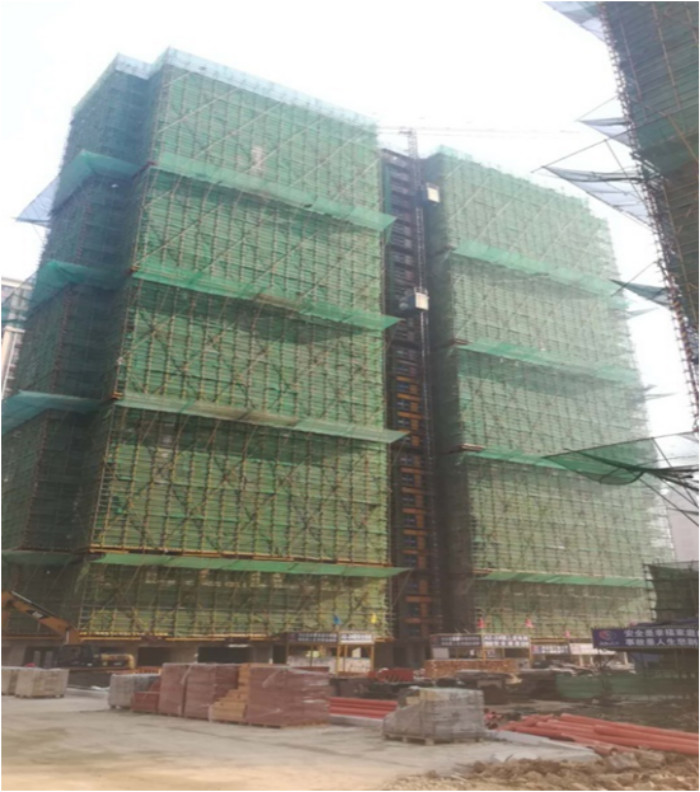

  1#楼:
  1、门窗工程:防火门扇已进场开始安装;
  2、地坪施工:地坪样板正在施工;
  3、外墙保温:保温板施工完成;一遍批网完成;二遍网完成15层左右;
  4、室内电梯:电梯井道正在清理;
  5、屋面工程:屋面找坡完成;

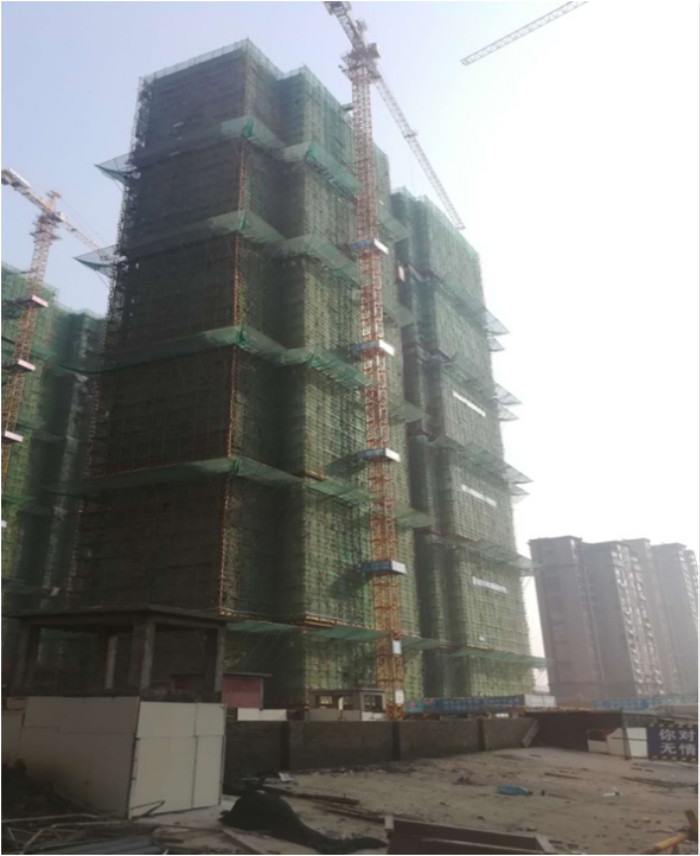

  4#楼:
  1、粉刷施工:34-26层外粉完成;34-33层内粉正在施工;
  2、屋面工程:排气道施工完成;月底前完成找坡施工;
  3、门窗工程:15层以下窗框已进场;
  4、栏杆工程:已进场,15层以下正在安装;
  5、室内电梯:电梯预计10月底进场;井道内垃圾开始清理,计划月底开始切割钢筋网片;

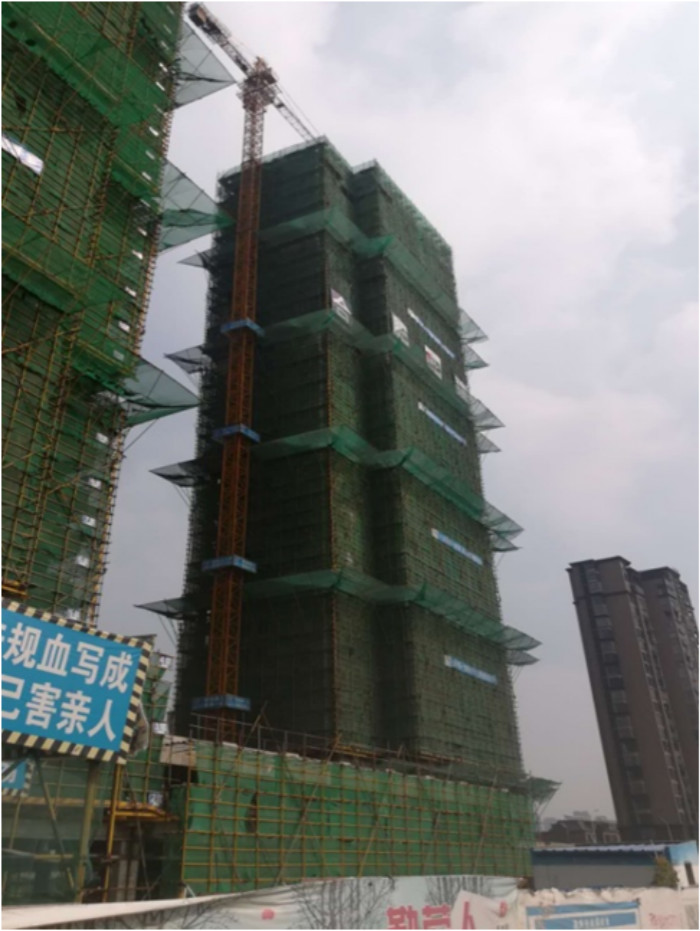

  6#楼:
  1、粉刷施工;15层以下内粉完成12层;34-27层完成;
  2、保温施工;3-15层保温板施工完成,一遍网开始施工;33-29层保温板基本完成;
  3、门窗工程:窗框已进场,已开始安装;
  4、栏杆工程:栏杆已进场;
  5、室内电梯:电梯10月底进场,井道垃圾开始清理,计划月底开始切割钢筋网片;

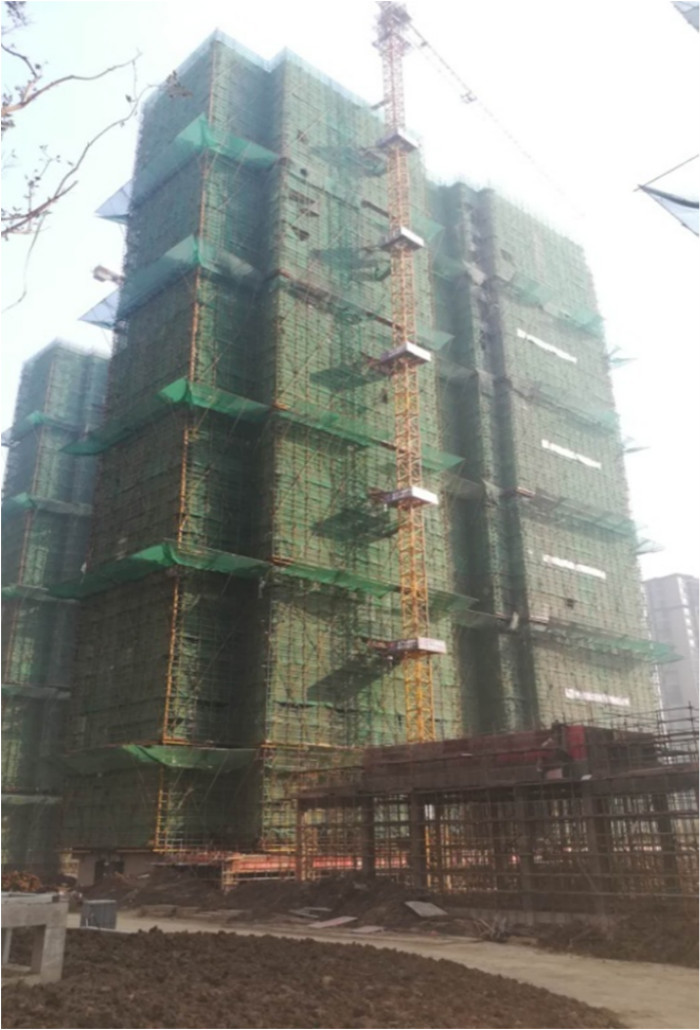

  8#楼:
  1、粉刷施工;15层以下内粉完成 ;外粉34-22层完成;
  2、保温施工:15-3层保温板施工完成;一遍网15-6层完成;
  3、门窗工程:15-4层窗框安装完成;
  4、栏杆工程:15-3层栏杆安装完成;
  5、室内电梯:电梯井道正在清理;预计下月初进场;







  A2地块三、四组团楼栋形象进度:

  三组团:
  10#楼:具备主体结构验收条件;内粉15-8层完成;保温10-15层保温板施工完成;
  四组团:

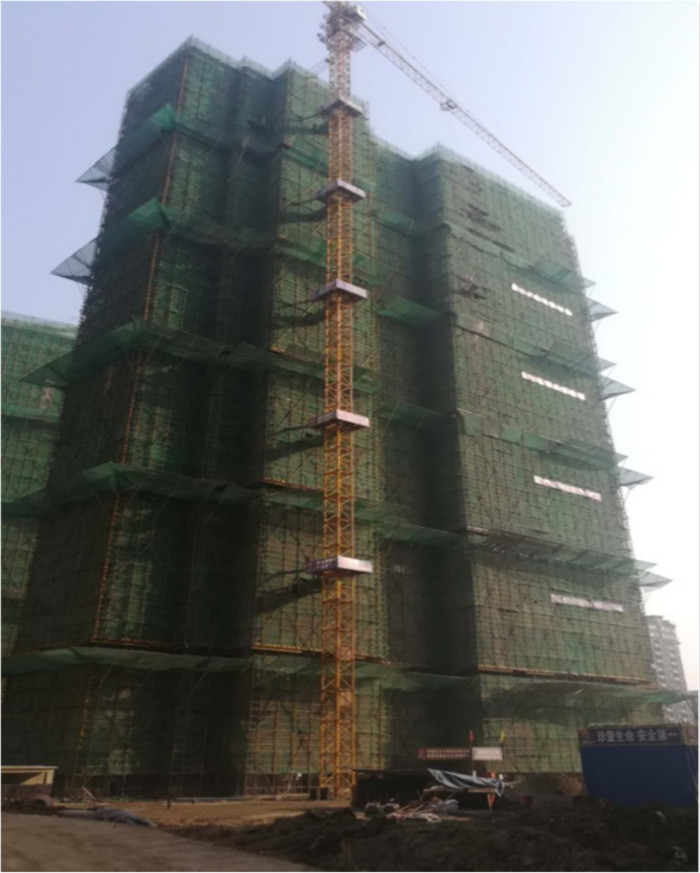

  2#楼:墙体砌筑2-22层;二次结构2-15层完成;预计下月初完成15层以下主体结构验收;

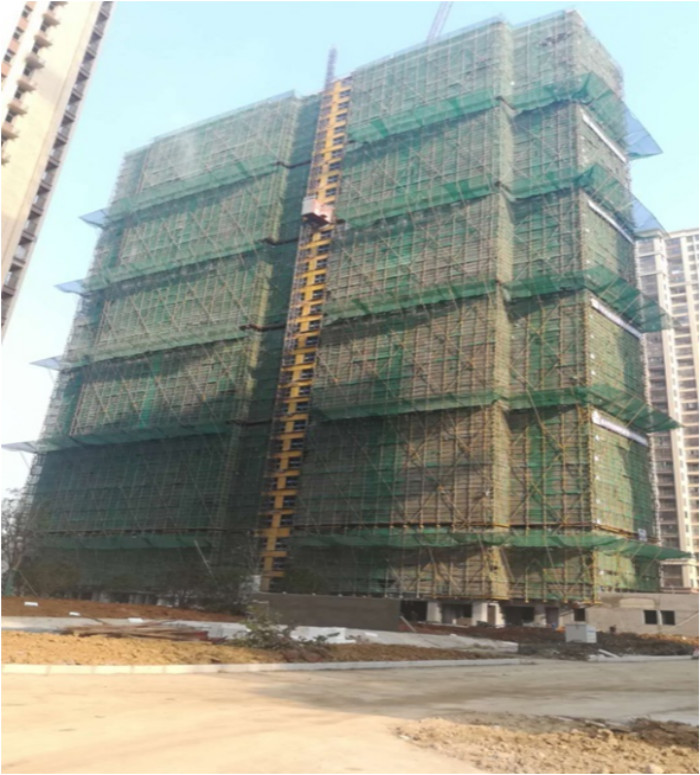

  11#楼:墙体砌筑至34层;内粉15-6层已完成;预计下月初完成主体结构验收;





A2-10#楼

A2-2#楼

A2-11#楼

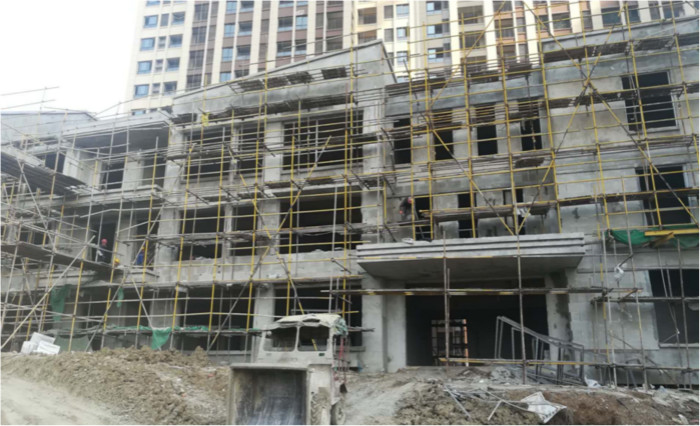

  幼儿园形象进度:
  粉刷施工:内粉完成;
  屋面工程:准备进行卷材施工;
  外墙工程:1-2层保温板施工完成;

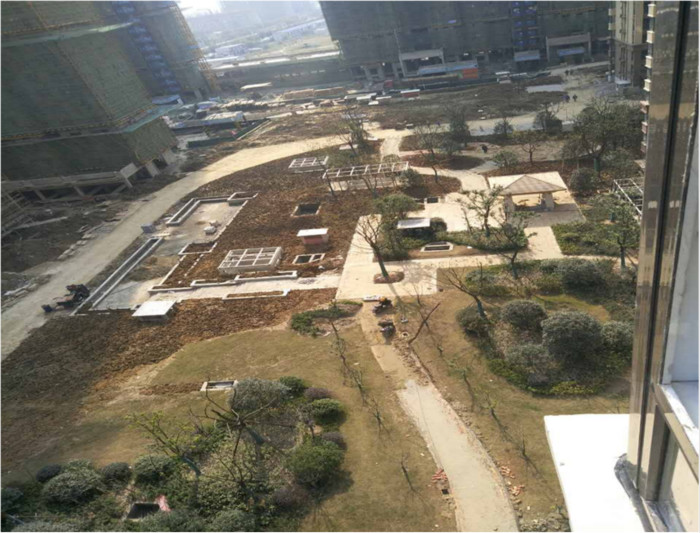

  A2地块一期景观形象进度
  5/7/9号楼东侧园路铺装完成,5/7号楼之间园路铺装完成。
  3/5/7/9号楼球类灌木种植已完成70%,全部球类灌木种植10月28日完成。
