蚌埠新地城市广场11月上半月工程进度播报

2017.11.15文章来源:   阅读次数:

蚌埠新地城市广场11月上半月工程进度播报





  A2地块一组团各楼栋形象进度:

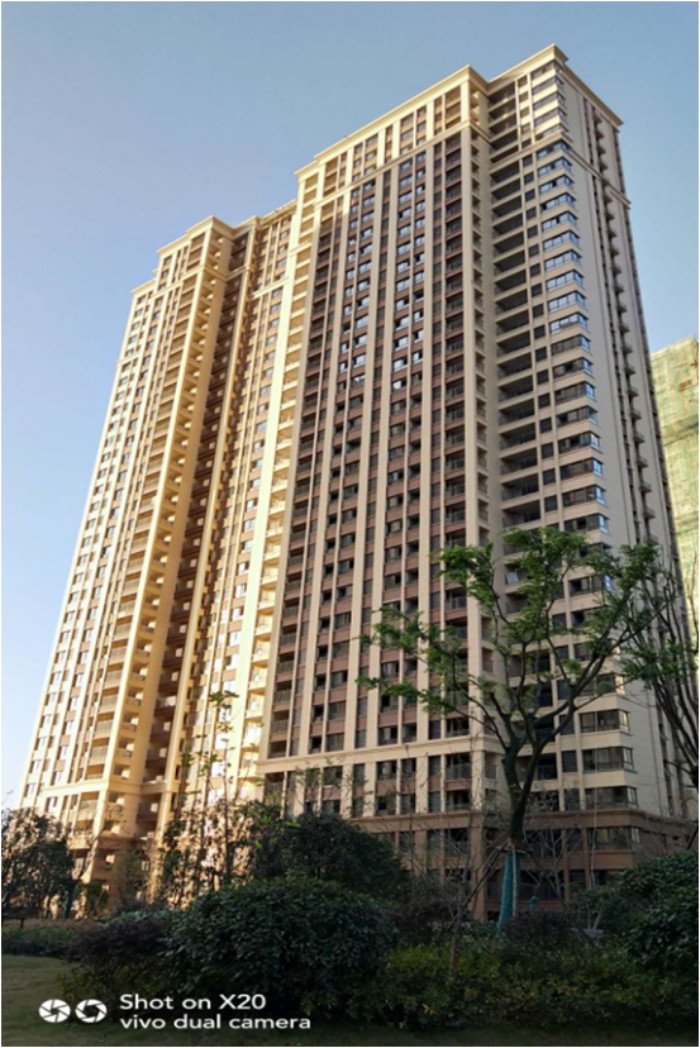

  3#楼:

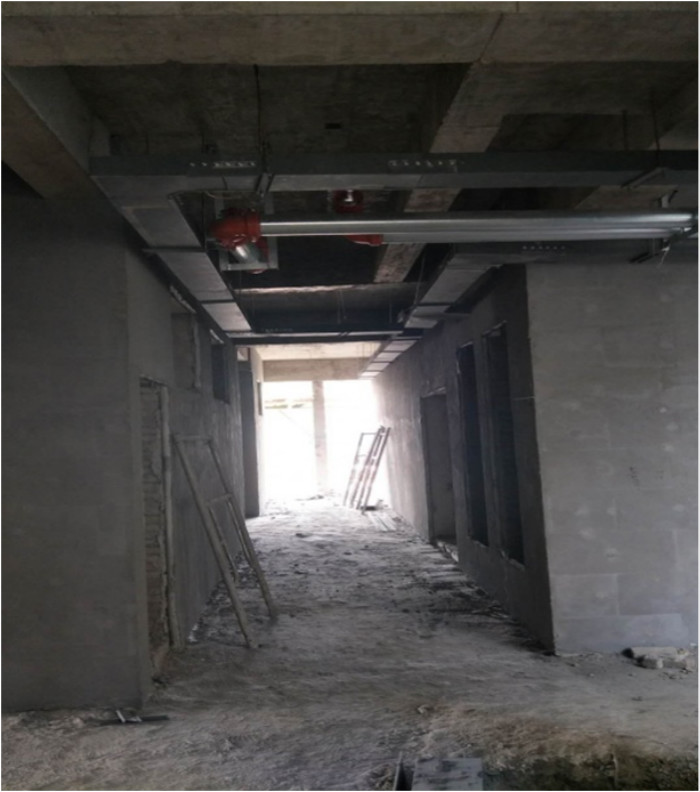

  1、户内工程:分户验收、一遍维修及垃圾清理完成;
  2、公区装饰:开始乳胶漆开始施工;
  3、外墙工程:外装工程进入找补及维修阶段;

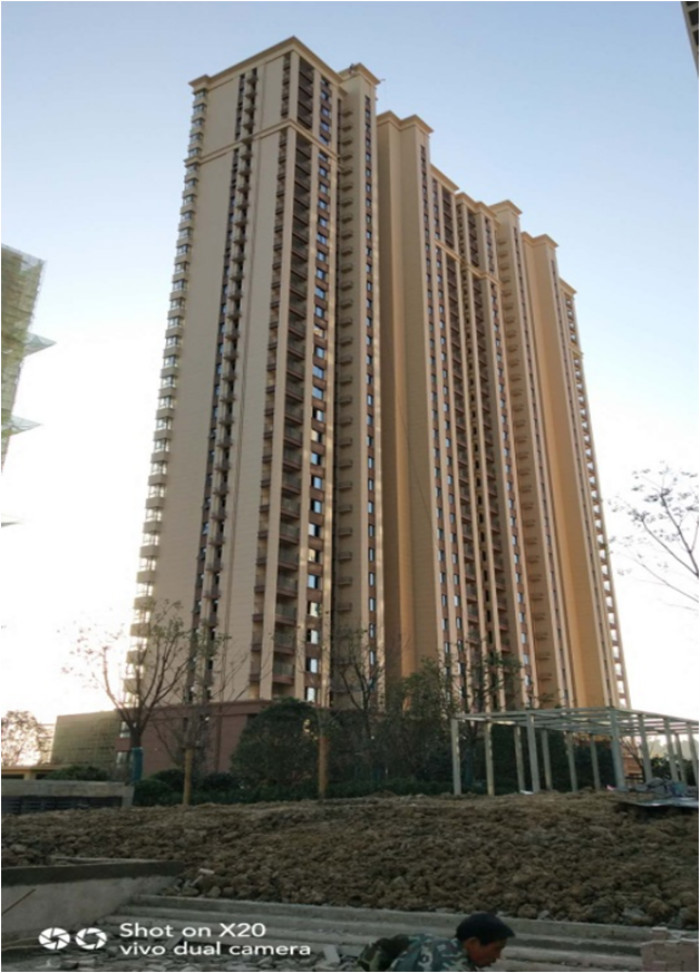

  4、百叶工程:百叶安装基本完成;
  5、进户门及防火门安装:已完成。

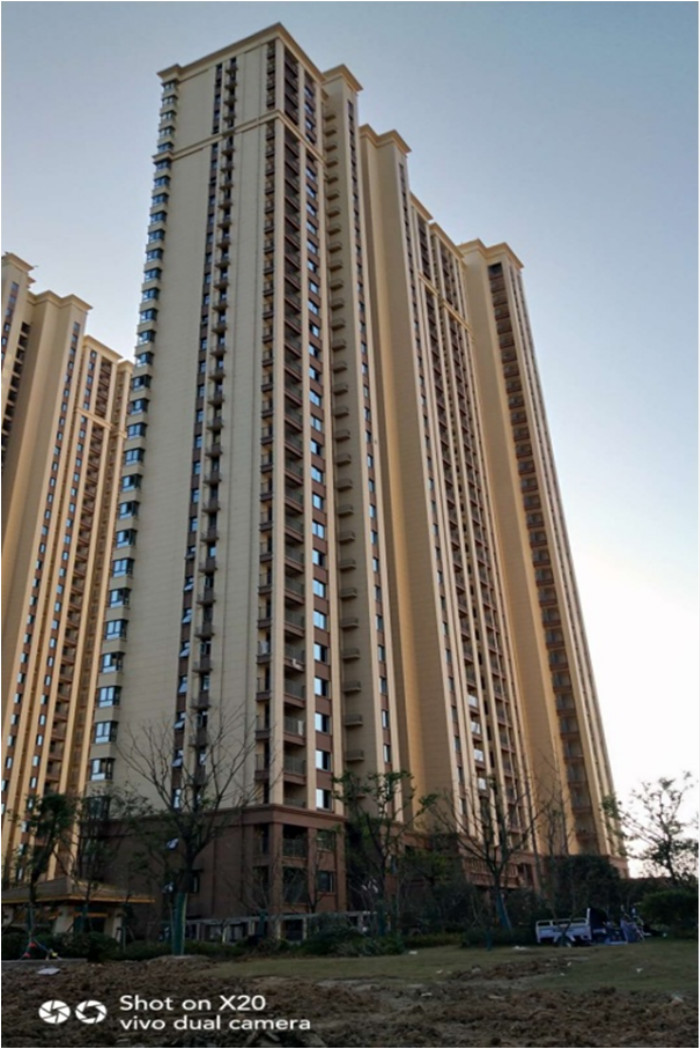

  5#楼:
  1、户内工程:工程收尾及维修阶段,精修工作开始;
  2、公区精装:开始乳胶漆前准备工作;
  3、外墙工程:外装工程进入找补及维修阶段;
  4、门窗工程:窗扇安装完成95%;阳台推拉门已进场;
  5、进户门及防火门安装:已完成;







  7#楼:
  1、户内工程:工程收尾及维修阶段,精修工作开始;
  2、公区装修:乳胶漆正在施工;
  3、外墙工程:涂料及真石漆施工基本完成;
  4、门窗工程:窗扇安装基本完成;阳台推拉门已进场;
  5、进户门及防火门安装:已完成。





  9#楼:
  1、户内工程:分户验收已完成,精修工作开始;
  2、公区装修:,开始乳胶漆前准备工作;
  3、外墙装饰:涂料及真石漆施工基本完成;
  4、百叶工程:百叶安装完成;
  5、进户门及防火门安装:已完成;

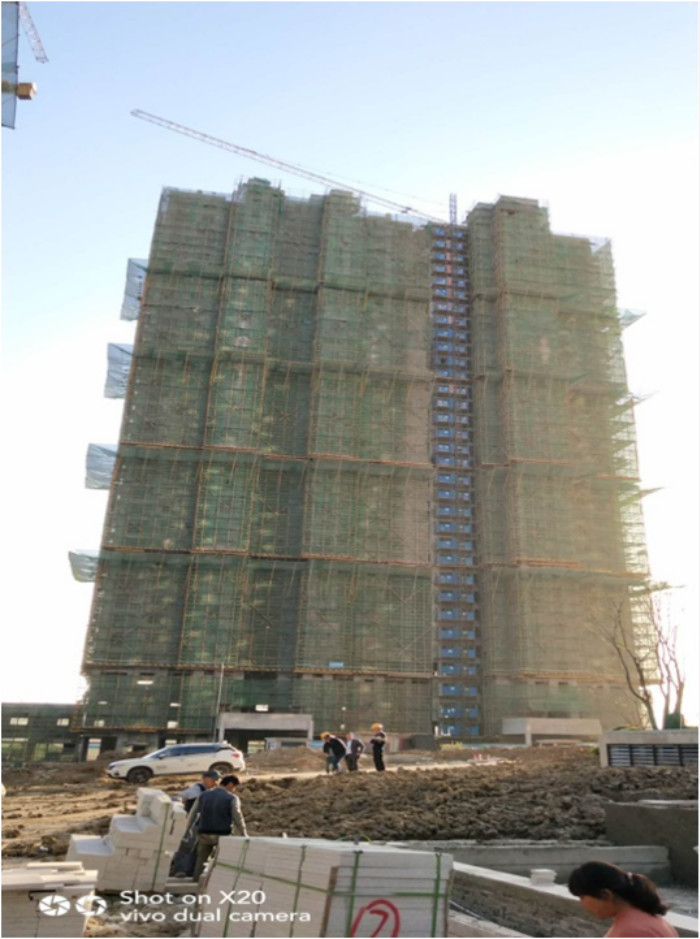

  1#楼:
  1、门窗工程:防火门扇已进场,正在安装;
  2、地坪施工:地坪施工完成10层;
  3、外墙保温:完成80%,具备外架拆除条件;
  4、室内电梯:电梯井道清理完成,电梯正在安装;

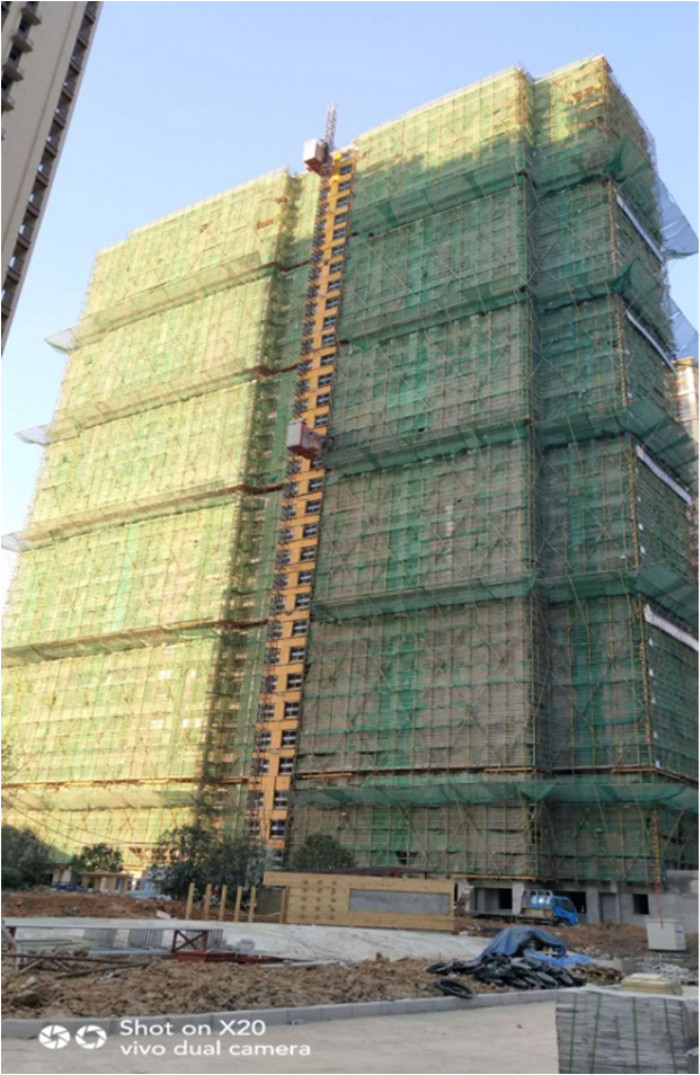

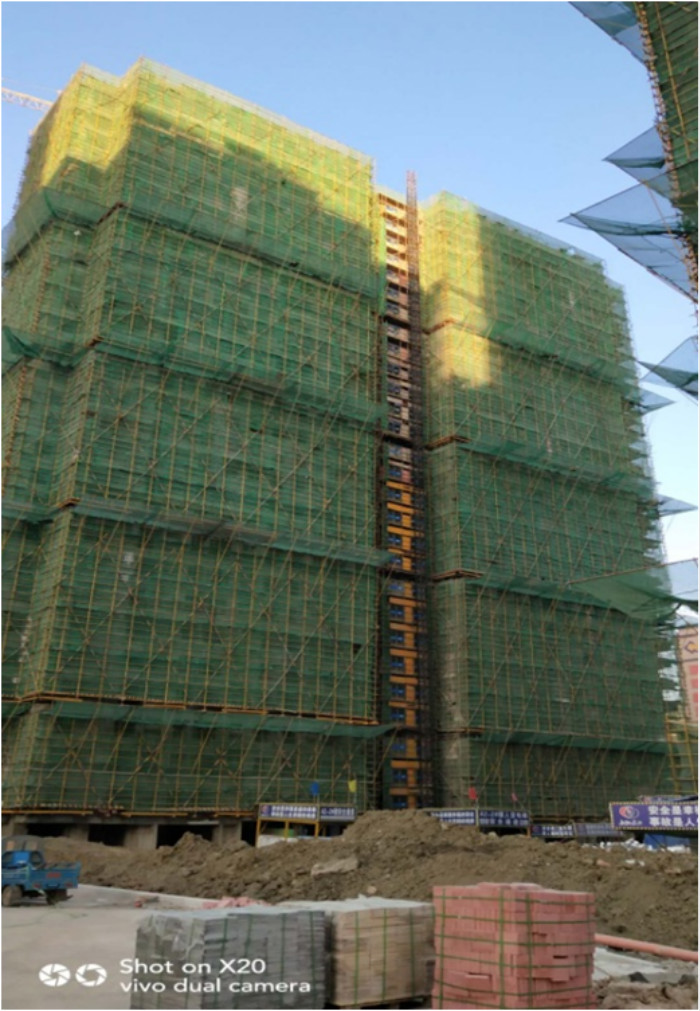

  4#楼:
  1、粉刷施工:外粉完成;34-27层内粉正在施工;
  2、屋面工程:陶粒找坡完成;找平层已完成;
  3、门窗工程:15层以下窗框已进场,安装完成80%;
  4、室内电梯:电梯井道正在清理;
  5、保温施工:15层以下保温板施工完成,2-4层抗裂砂浆完成;34-22层保温板施工完成;34-29层一遍抗裂砂浆施工完成;

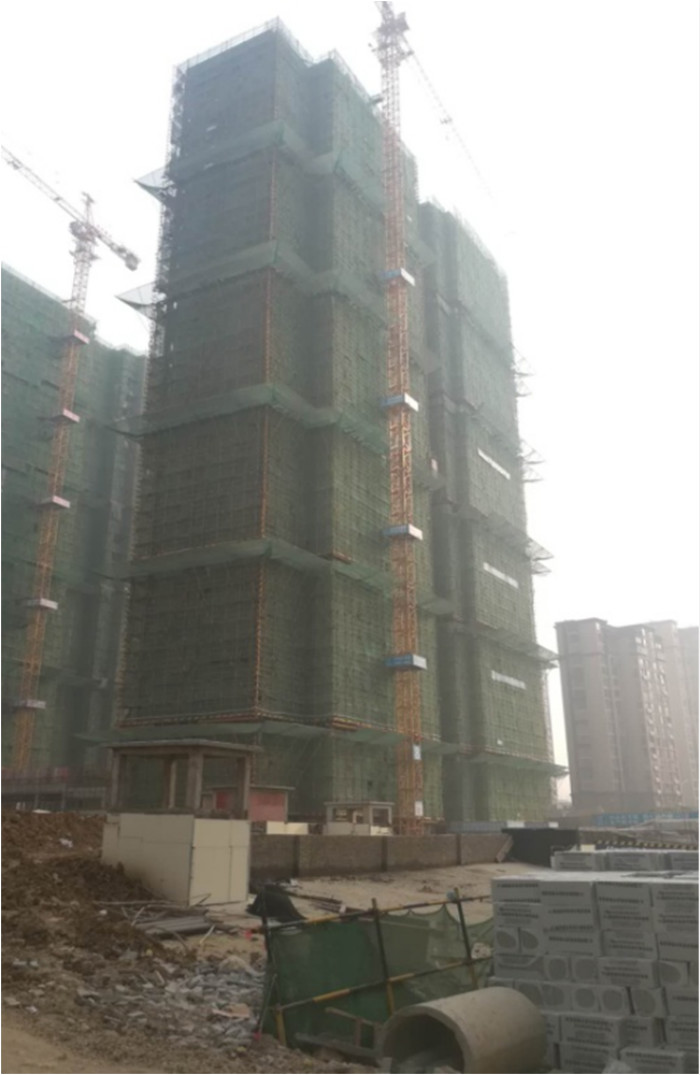

  6#楼:
  1、粉刷施工;15-2层内粉基本完成;34-31层正在施工;外粉完成;
  2、保温施工;2-15层保温板施工完成,一遍网14-11层施工完成;34-29层、22-26层保温板完成;
  3、门窗工程:15层以下窗框安装完成70%;
  4、室内电梯:电梯井道正在清理;

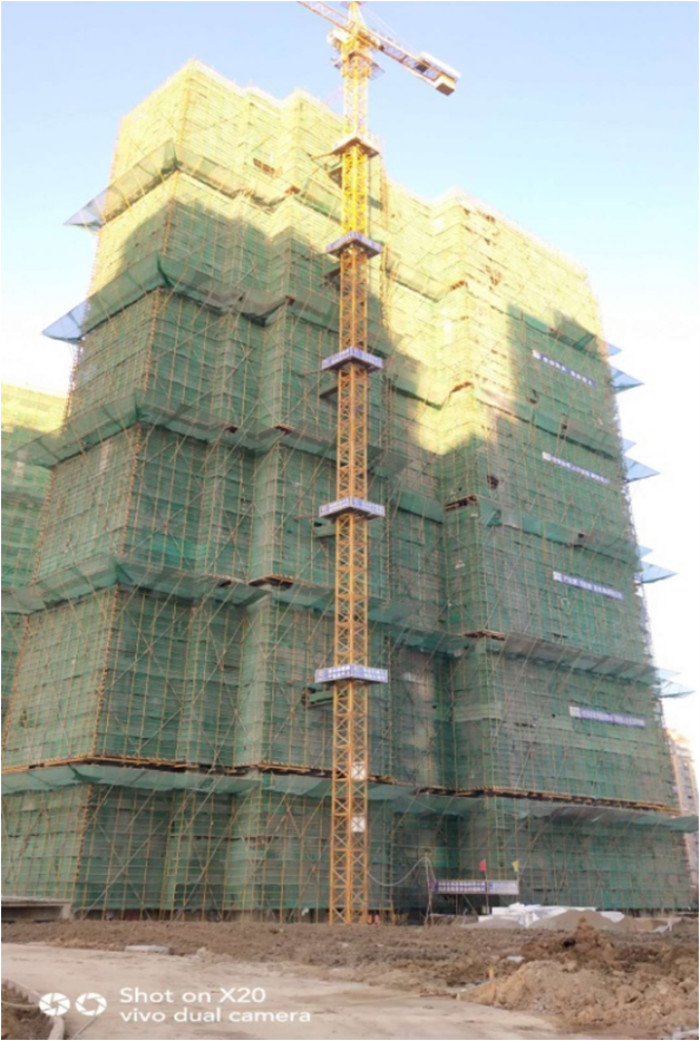

  8#楼:
  1、粉刷施工;15层以下内粉完成 ;34-30层内粉完成;29-24层正在施工;外粉全部完成;
  2、保温施工:15-3层保温板施工完成、34-22层完成;一遍网34-29、15-2层完成,34-22层完成;
  3、门窗工程:15-4层窗框安装完成;
  4、栏杆工程:15-3层栏杆安装完成;
  5、室内电梯:客梯井道清理完成;







  A2地块三、四组团各楼栋形象进度:


  三组团:

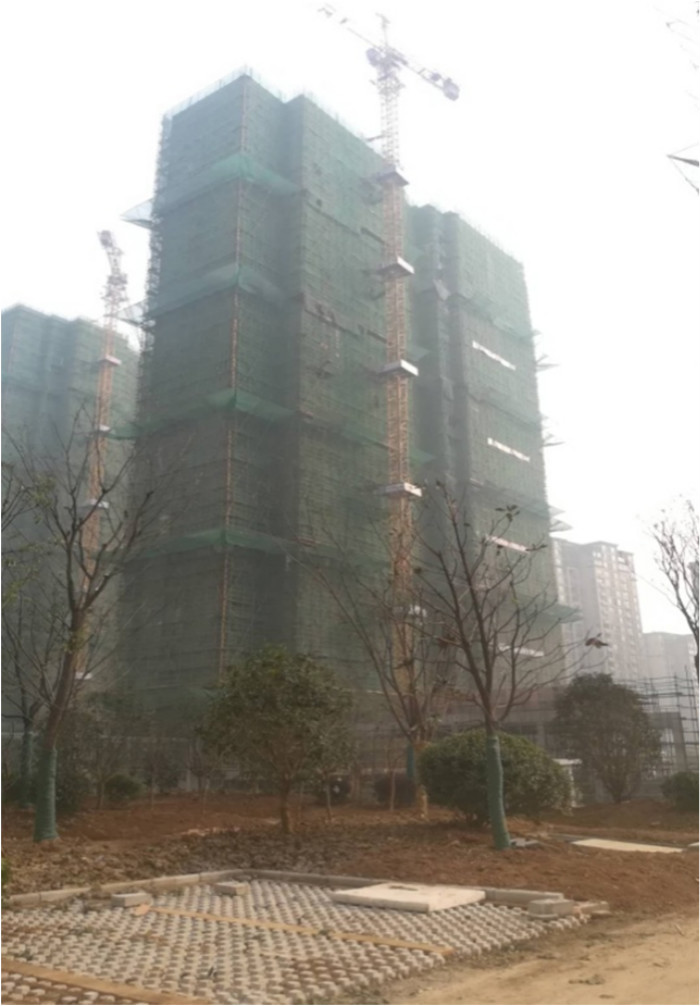

  10#楼:内粉15-4层完成;保温15-4层保温板施工完成;34-29层外粉完成;


  四组团:
  2#楼:15层以下主体结构验收完成;墙体砌筑2-24层;二次结构2-7层完成;粉刷前置工作完成;
  11#楼:主体结构验收已完成;内粉15-2层已完成;外粉15层以下已完成;粉刷前置工作完成;



A2-10#楼

 A2-2#楼

A2-11#楼



  A2幼儿园形象进度:
  粉刷施工:内粉完成;
  屋面工程:屋面防水排水施工完成;
  外墙工程:保温工程完成70%;
  精装施工:正在办理界面移交;

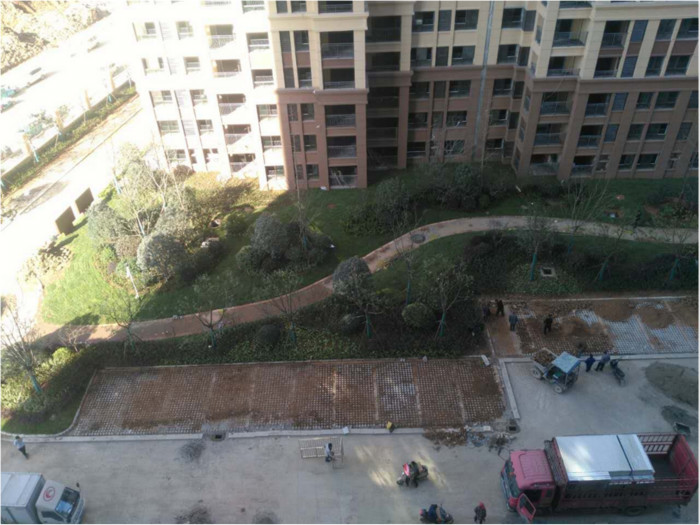

  A2地块一期景观形象进度:
  1、3/5/7/9号楼球类灌木种植11月8日完成,灌木种植已完成80%。
  2、5/7号楼之间草坪11月9日完成,3/5/7/9号楼草坪11月13日完成。
