合肥时代天街11月下半月工程进度播报

2017.12.02文章来源:   阅读次数:

合肥时代天街11月下半月工程进度播报



    各楼栋形象进度:



  1#楼:
  1、屋面陶粒砼找坡层施工完成

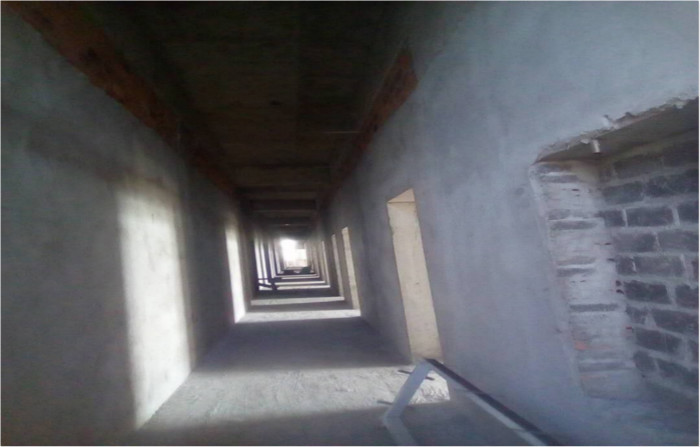

  2、外粉东、南、北立面已施工完成,西立面23-30层已施工完成;

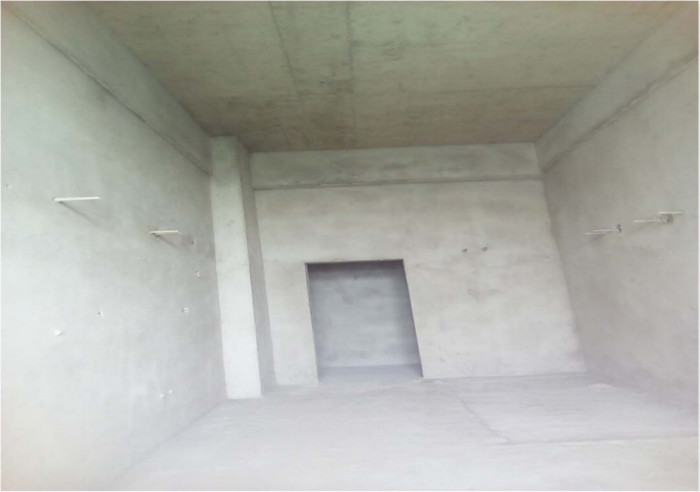

  3、内粉已完成18~11层,11~4层、19、21层正在施工;

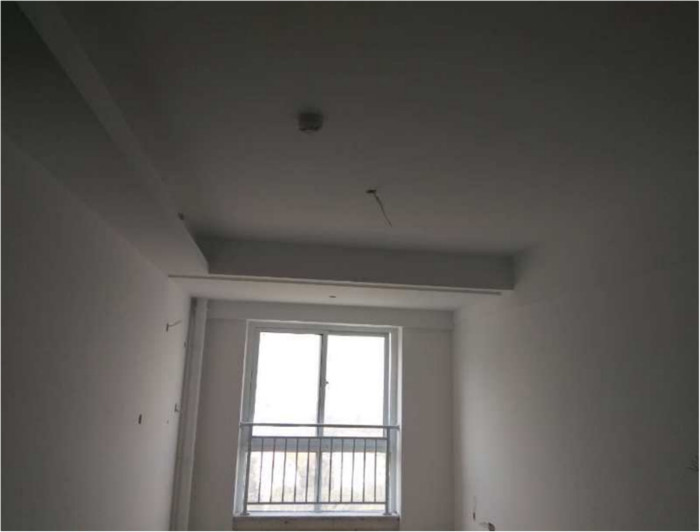

  4、外窗18层以下安装完成。









  6#楼:
  1、室内腻子完成4-33层,墙顶面砂纸打磨完成8~28层,其中乳胶漆第一遍完成10-25层;

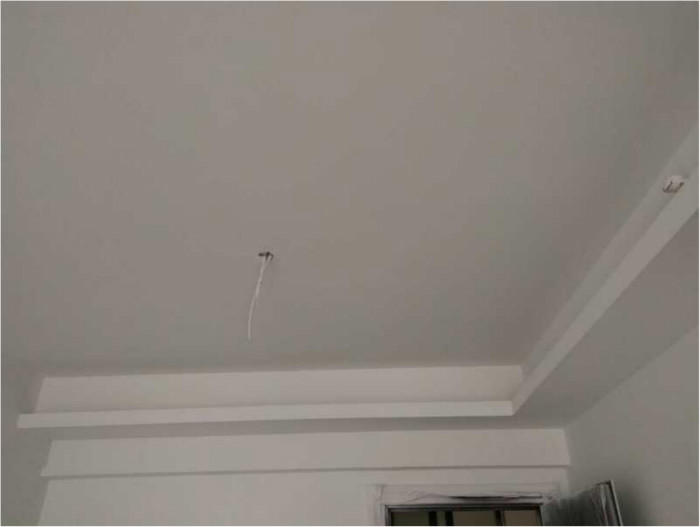

  2、吊顶施工完成4-33层(除改造层部分房间);
  3、墙地砖铺贴施工已基本完成;
  4、木地板施工合同签定完成,目前备货中,现场已具备安装条件;
  5、橱柜现场尺寸测量完成,柜体加工中。
  6、卫生间门18、19层安装完成,木门18-20正在安装。







  地下室:

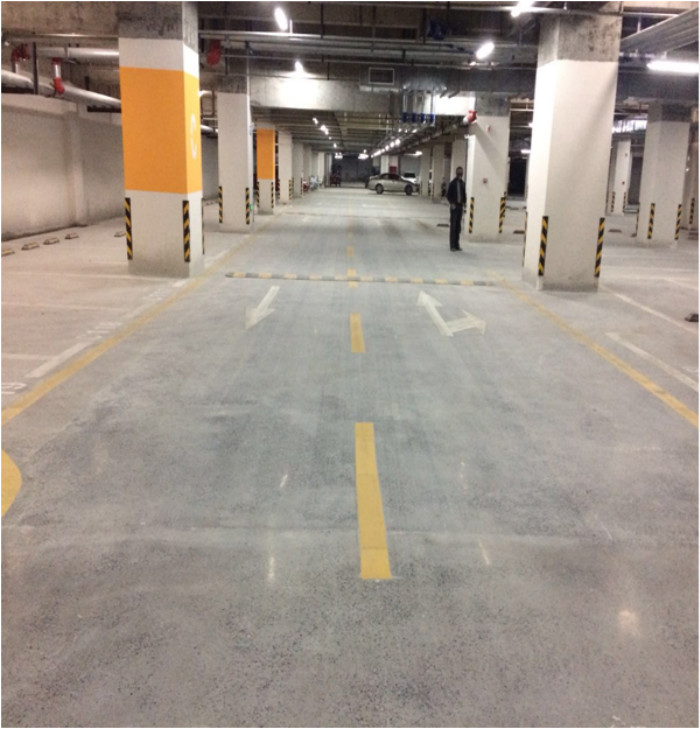

  1、负一层地坪固化已完成,局部已临时停车;
  2、负二层固化剂施工完成2/3、连续施工中。
