蚌埠新地城市广场11月下半月工程进度播报

2017.12.06文章来源:   阅读次数:

蚌埠新地城市广场11月下半月工程进度播报



  各楼栋形象进度:

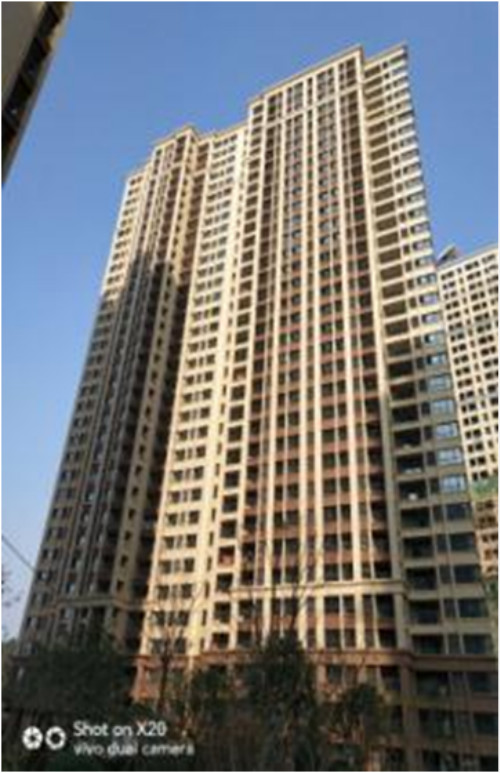

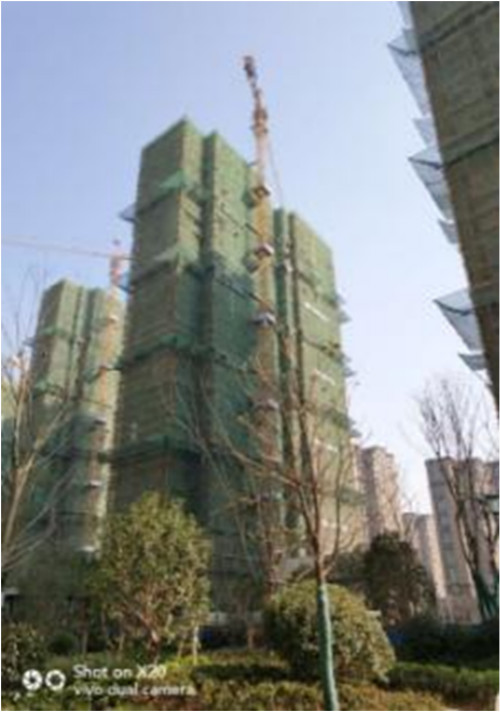

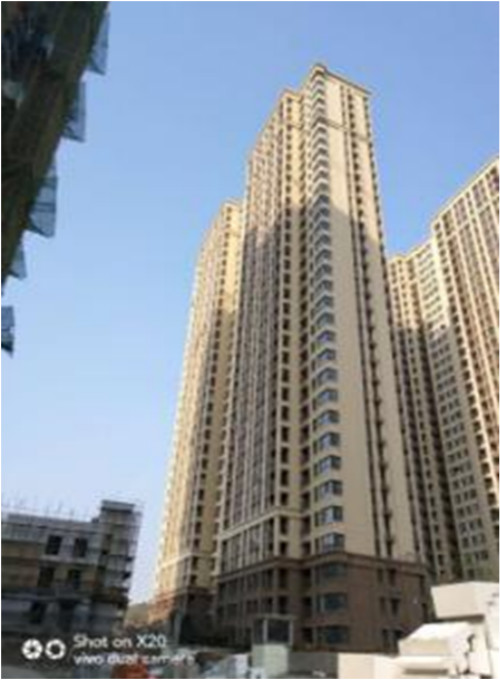

  3#楼:
  1、户内工程:已进入工程收尾及维修阶段,精修工作开始;卫生间、阳台蓄水试验已完成;
  2、公区装饰:精装进入找补及维修阶段,乳胶漆施工完成;
  3、外墙工程:外装工程进入找补及维修阶段;
  4、百叶工程:百叶安装完成。



  5#楼:
  1、户内工程:已进入工程收尾及维修阶段,精修工作开始;蓄水试验完成;
  2、公区精装:精装进入找补及维修阶段,乳胶漆完成;
  3、外墙工程:外装工程进入找补及维修阶段;
  4、门窗工程:阳台推拉门安装完成,五金完成;
  5、进户门及防火门安装:已完成。

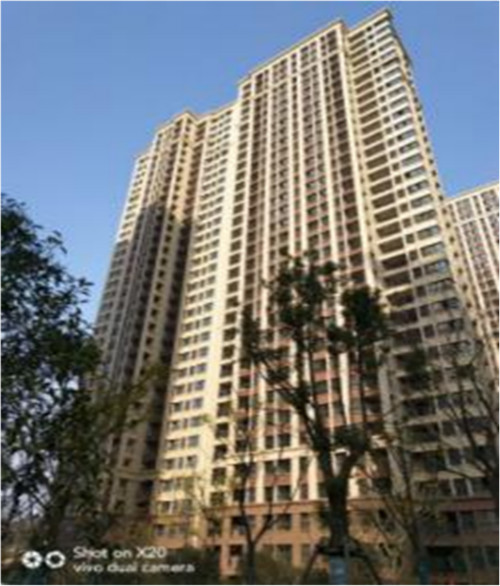

  7#楼:
  1、户内工程:已进入工程收尾及维修阶段,精修工作开始;蓄水试验已完成;
  2、公区装修:精装进入找补及维修阶段,乳胶漆完成;
  3、外墙工程:涂料及真石漆施工基本完成;楼上找补及维修正在施工;
  4、门窗工程:阳台推拉门安装完成,五金完成;
  5、进户门及防火门安装:已完成。

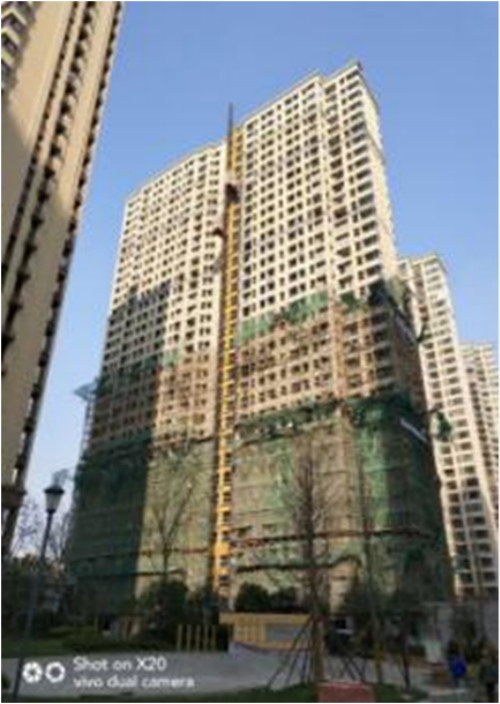

  9#楼:
  1、户内工程:分户验收已完成;进入工程收尾及维修阶段,精修工作开始;
  2、公区装修:精装进入找补及维修阶段,乳胶漆施工完成;
  3、外墙装饰:涂料及真石漆施工基本完成;楼上找补及维修正在施工;
  4、百叶工程:百叶安装完成;
  5、进户门及防火门安装:已完成。

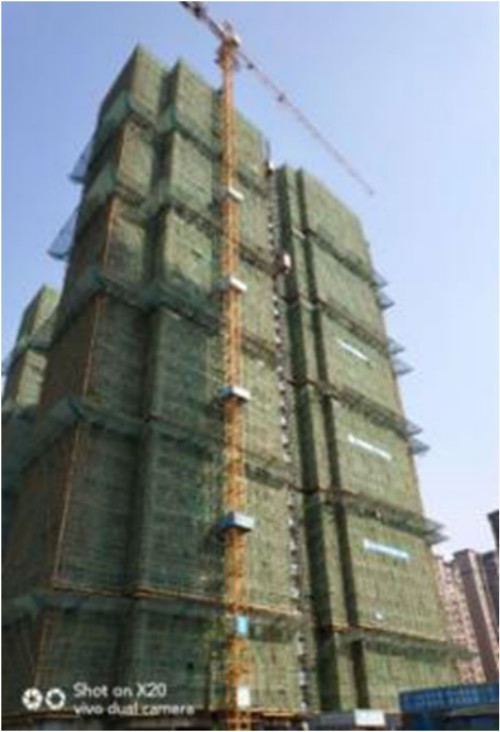

  1#楼:
  1、门窗工程:防火门框安装完成;管道井门扇安装完成;
  2、地坪施工:地坪施工完成;
  3、外墙保温:已完成;
  4、室内电梯:电梯井道清理完成,电梯正在安装;
  5、外架拆除;34-12层外架拆除完成;
  6、外装工程:外墙腻子施工完成,底漆基本完成。

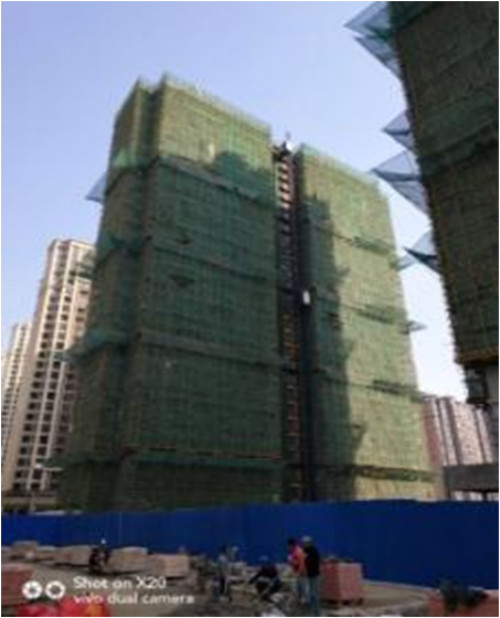

  4#楼:
  1、粉刷施工:内粉基本完成;
  2、屋面工程:陶粒找坡完成;找平层已完成;SBS施工完成;
  3、室内电梯:电梯井道清理完成,电梯正在安装;
  4、保温施工:保温板施工完成、一遍抗裂完成;34-29层外墙腻子施工完成;
  5、地坪施工:清理完成8层;样板施工完成。

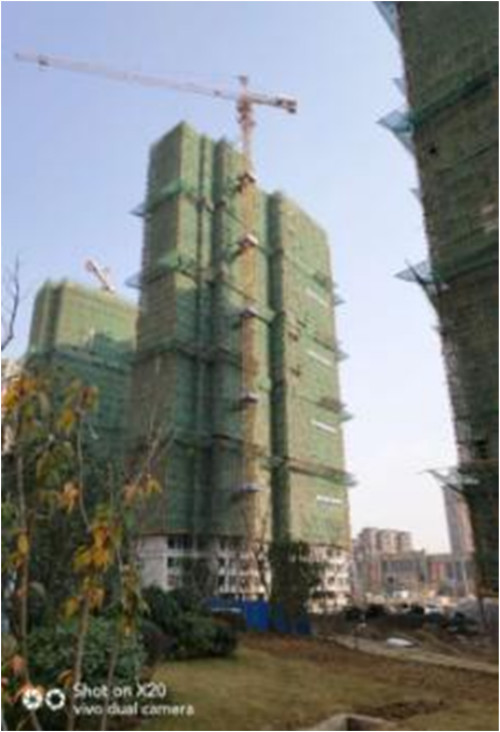

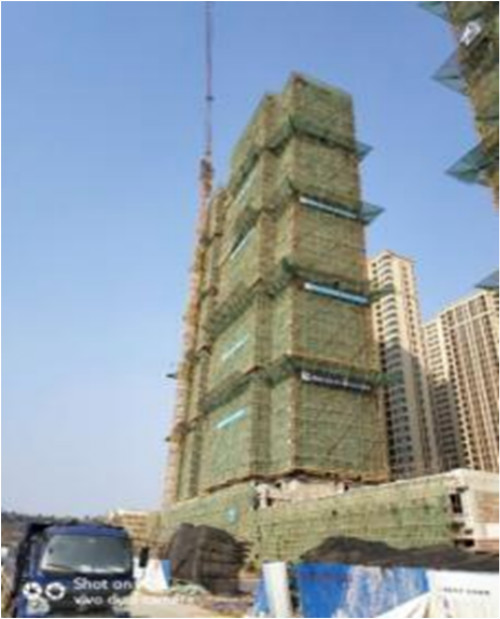

  6#楼:
  1、粉刷施工;内粉累计完成24层;
  2、保温施工;保温板施工完成、一遍抗裂施工完成;34-29层二遍抗裂完成;
  3、门窗工程:15层以下窗框安装基本完成、34-29层安装完成;
  4、室内电梯:电梯井道清理完成,电梯正在安装;
  5、地坪施工:15层以下地坪累计清理完成5层;准备进行样板施工。

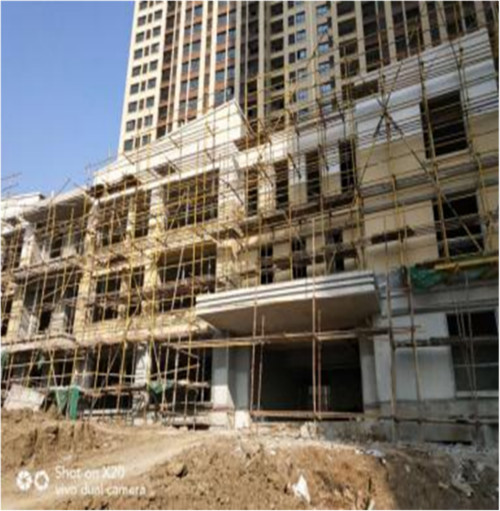

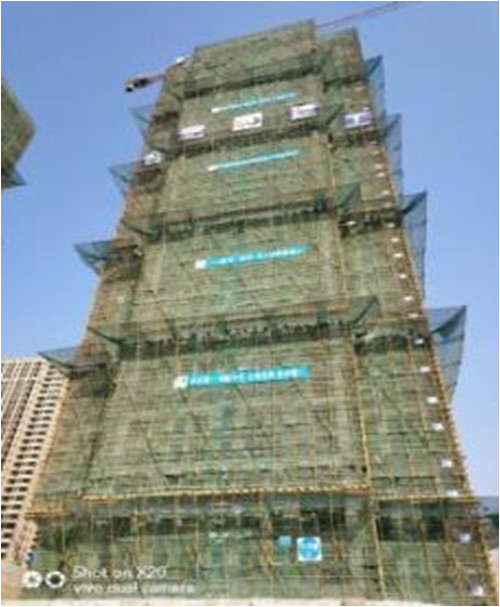

  8#楼:
  1、粉刷施工; 内粉基本完成;
  2、保温施工:34-29层底漆施工完成;34-22层外墙腻子施工完成;
  3、门窗工程:15-4层窗框安装完成;34-22层安装完成;
  4、栏杆工程:栏杆安装完成;
  5、室内电梯:客梯正在安装;
  6、地坪施工:地坪正在清理,15-4层地坪施工已完成。





  三组团:
  10#楼:内粉累计完成22层;保温34-23层保温板施工完成;34-20层外粉完成;30、32层EPS线条完成;
  四组团:
  2#楼:具备主体结构验收条件;外墙粉刷15-7层完成;
  11#楼:内粉累计完成25层;外墙粉刷34-30、26-2层完成。



A2-10#楼

A2-2#楼

A2-11#楼



  幼儿园:
  外墙工程:外墙腻子完成;底漆正在施工;
  精装施工:精装单位已进场,准备施工。
