淮南英伦联邦12月下半月工程进度播报
各楼栋形象进度:
32#、33#楼:竣工备案完成,已交付业主。

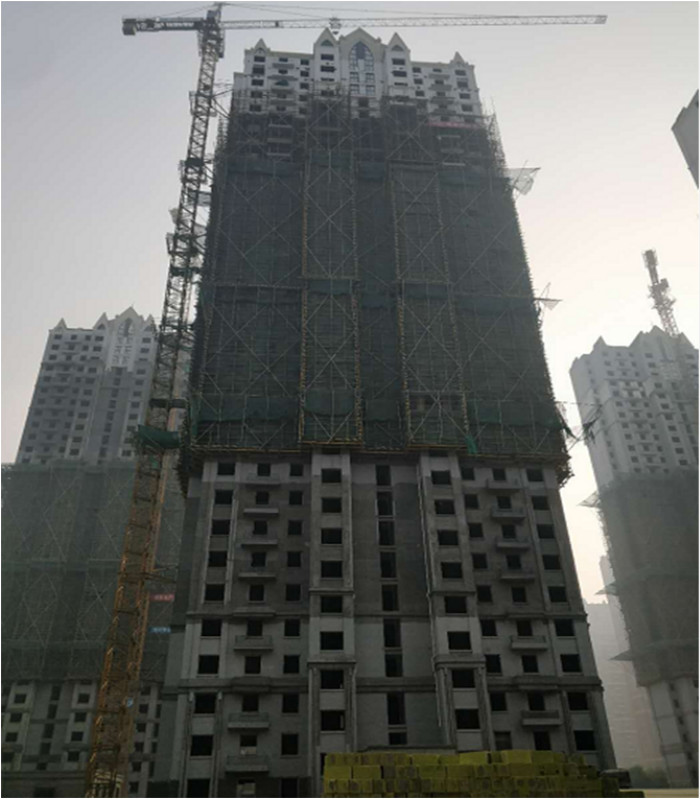

32#楼

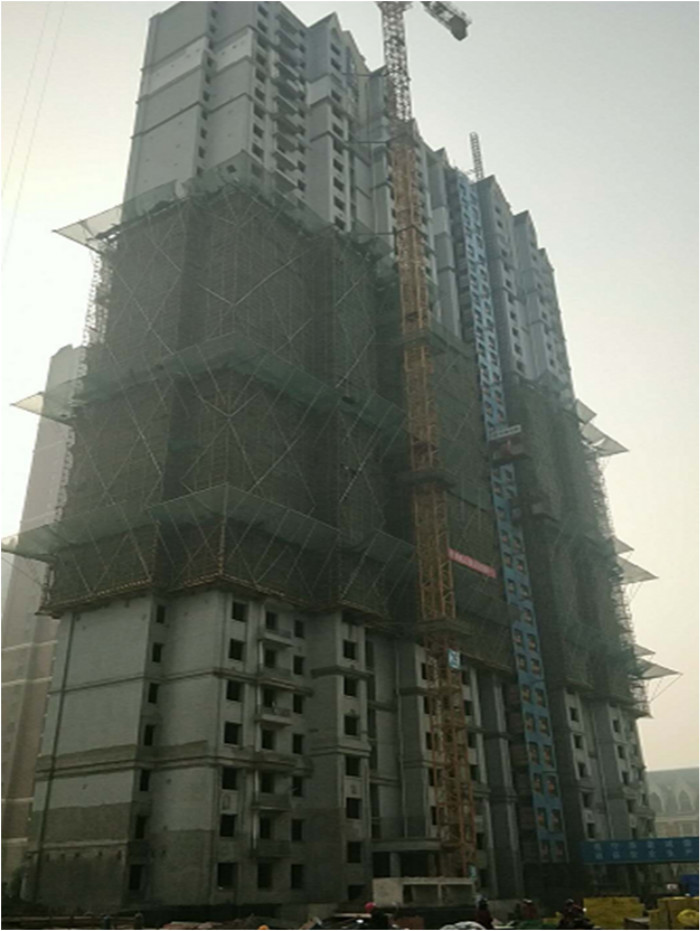

33#楼
26#、27#、30#、31#楼:
1、26、27、30、31#楼抹灰完成,保温施工中。
2、 26、27#外架拆除完成55%,30、31#楼外架拆除完成43%。

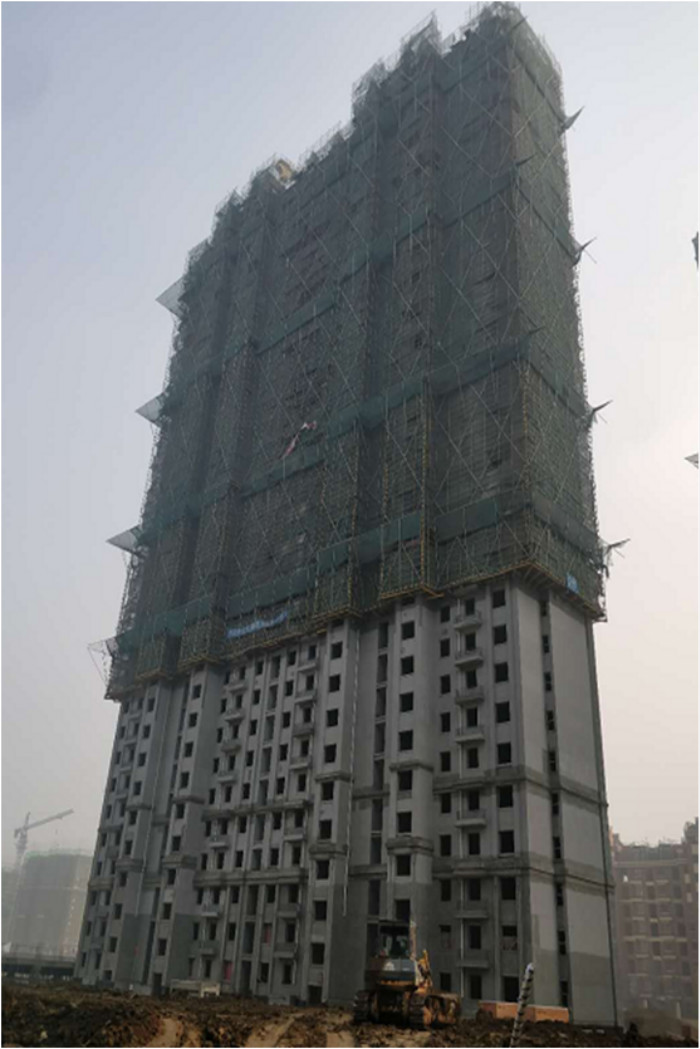

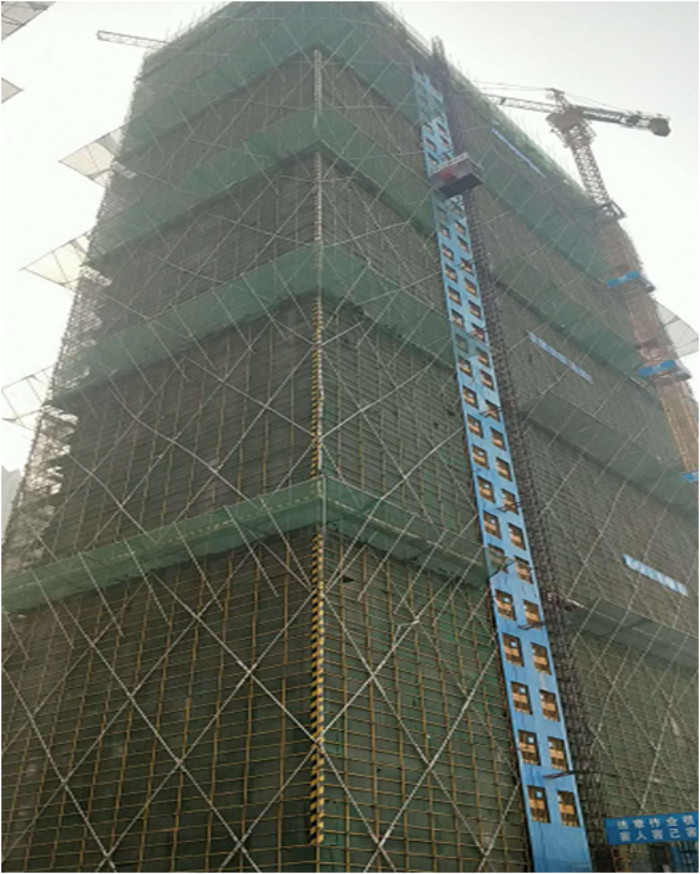

26#楼

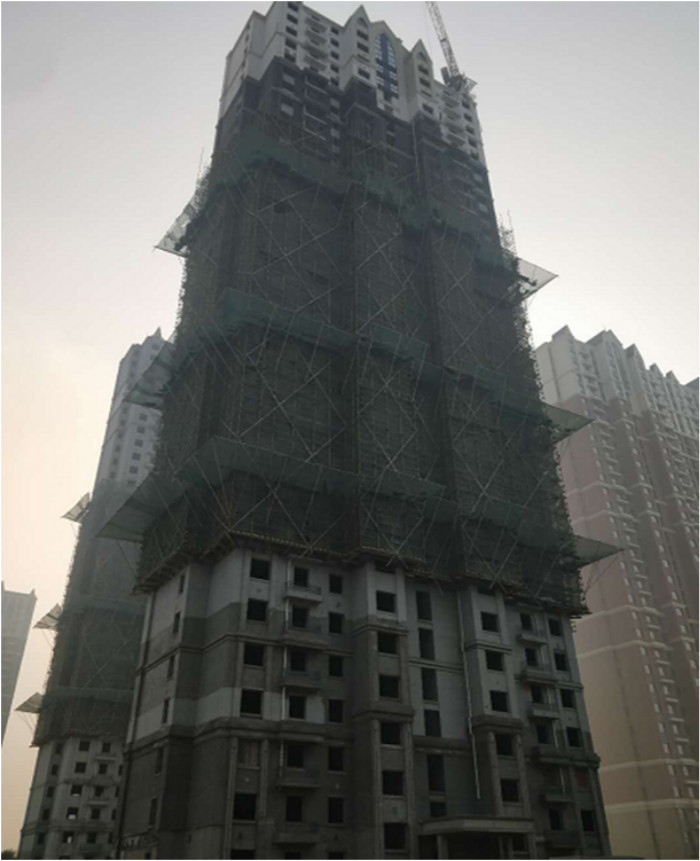

27#楼

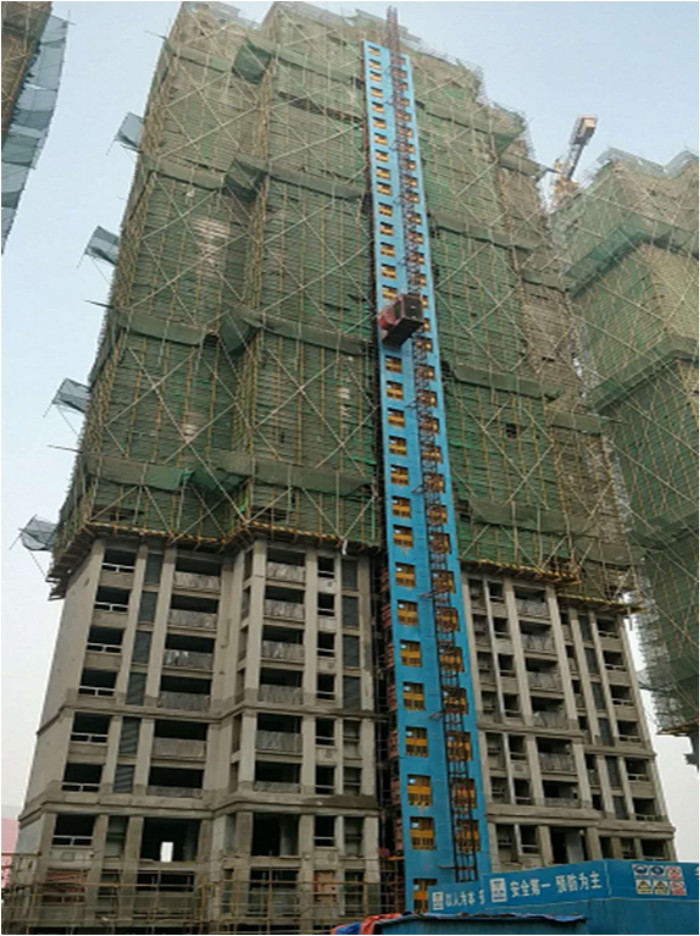

30#楼

31#楼

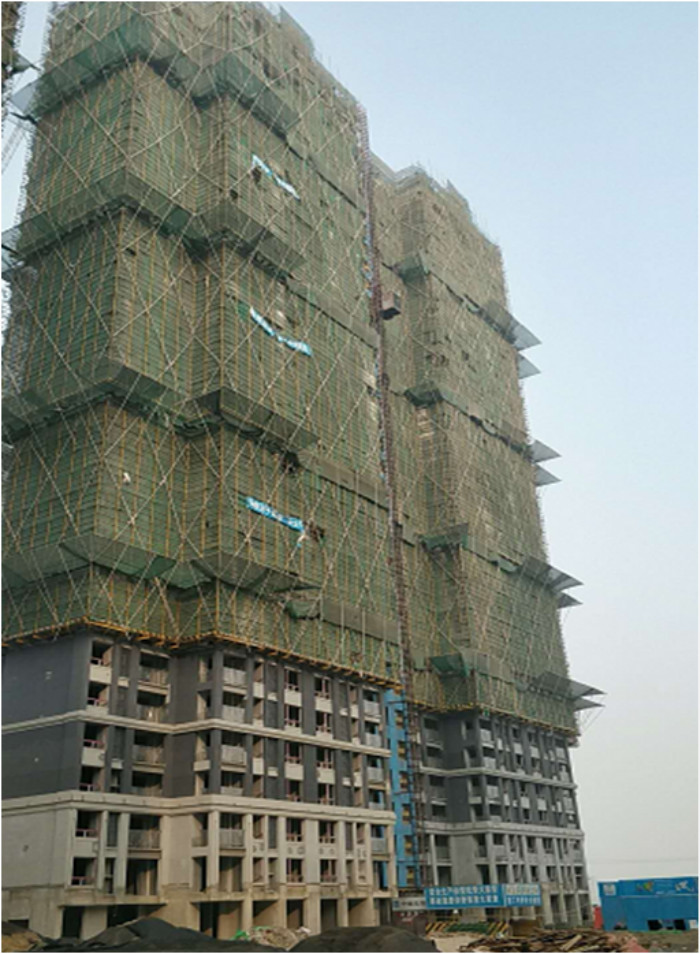

28#、29#、35#楼:
1、28#、29#楼落架完成30%;28、29、35#楼保温施工中;
2、28#、29#楼抹灰完成;35#楼抹灰完成88%。

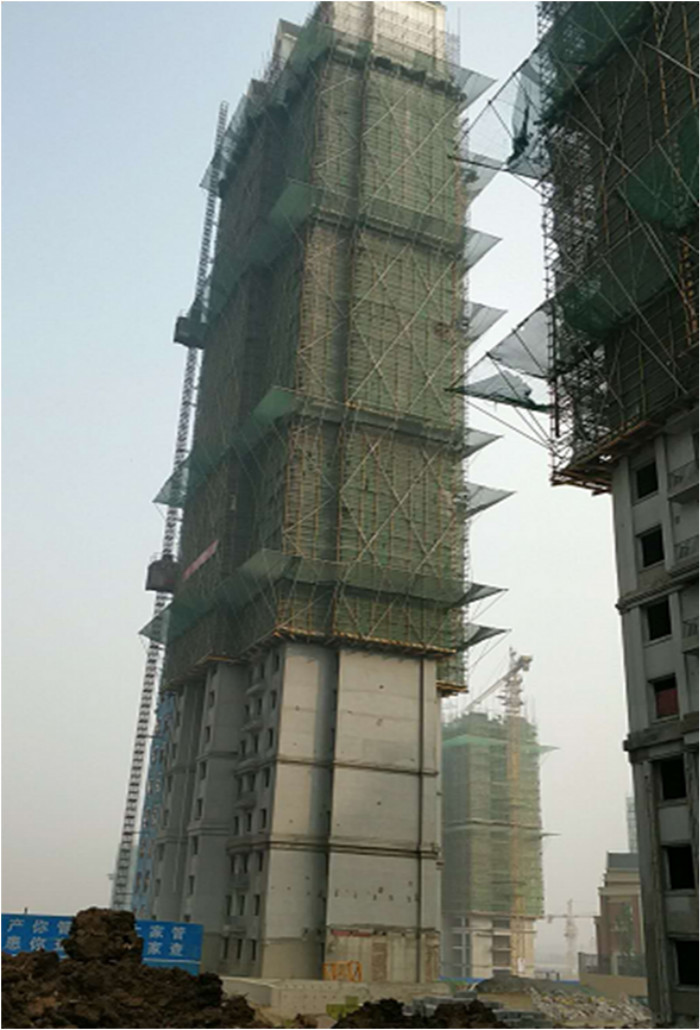

28#楼

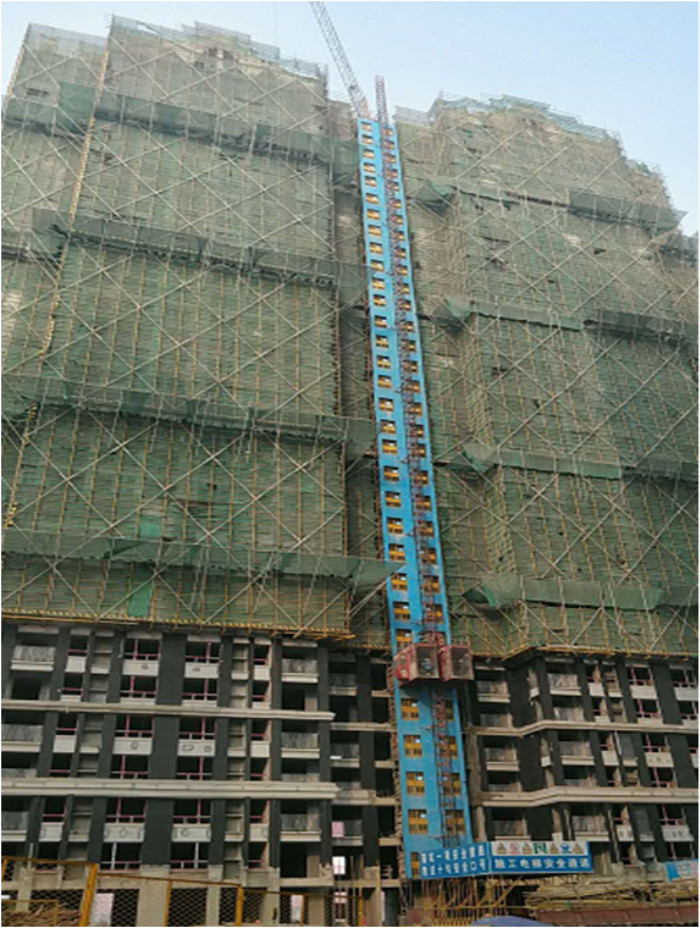

29#楼

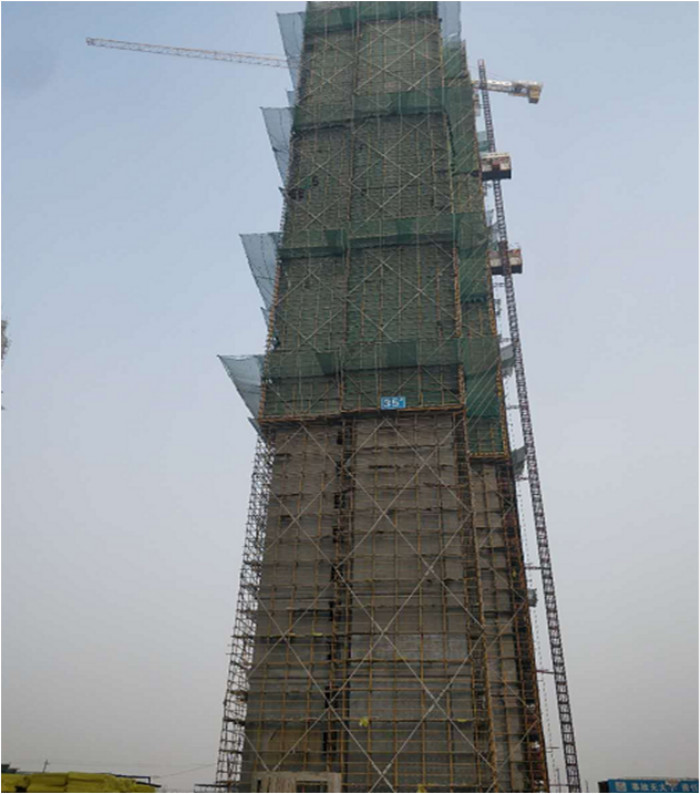

35#楼

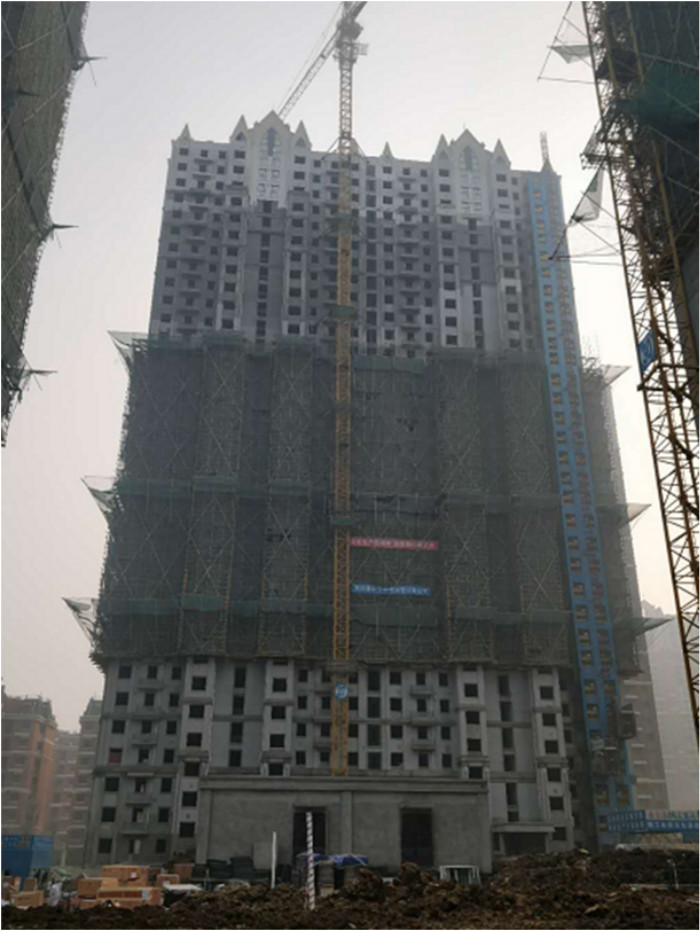

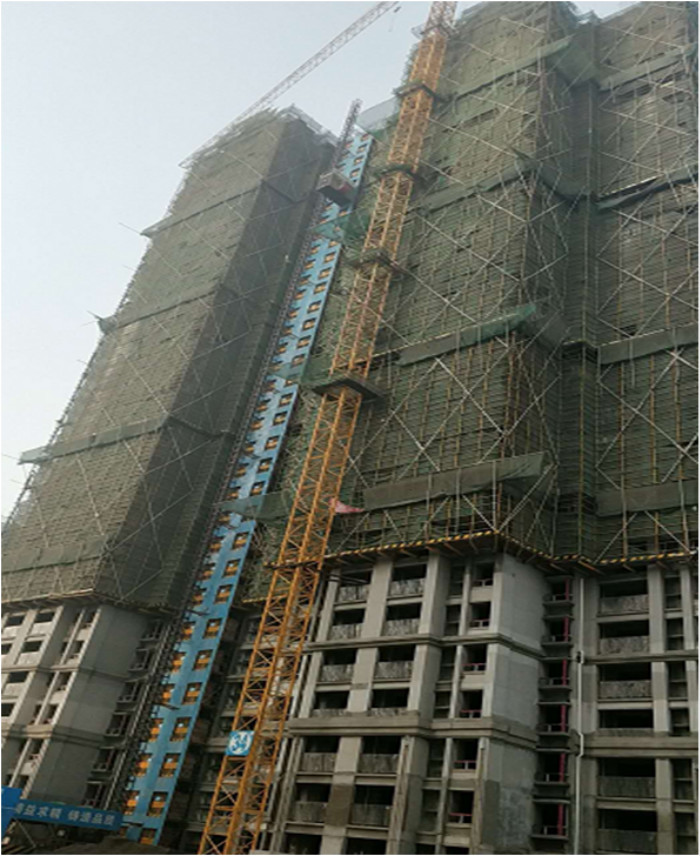

34#、36#、37#、38#楼:
1、34、36、37、38#楼保温施工中,外架拆除中。
2、38#楼抹灰完成64%;34#楼抹灰完成82%;37#、36#楼抹灰完成94%。

34#楼

36#楼

37#楼

38#楼

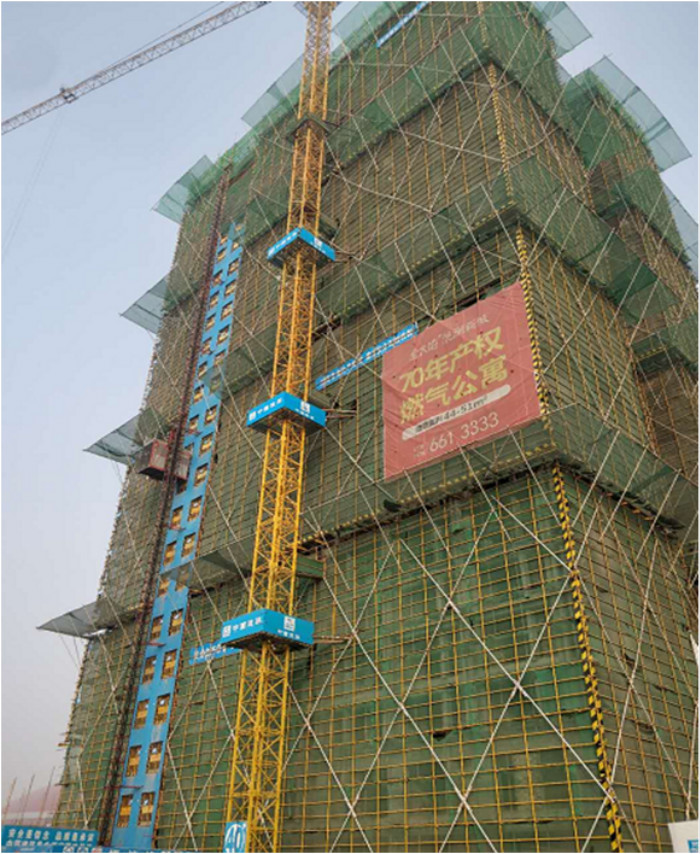

39#、40#楼:
1、39#楼结构封顶完成。
2、40#楼结构施工至二十五层。

39#楼

40#楼
