亳州时代公馆12月下半月工程进度播报

2018.01.03文章来源:   阅读次数:

亳州时代公馆12月下半月工程进度播报

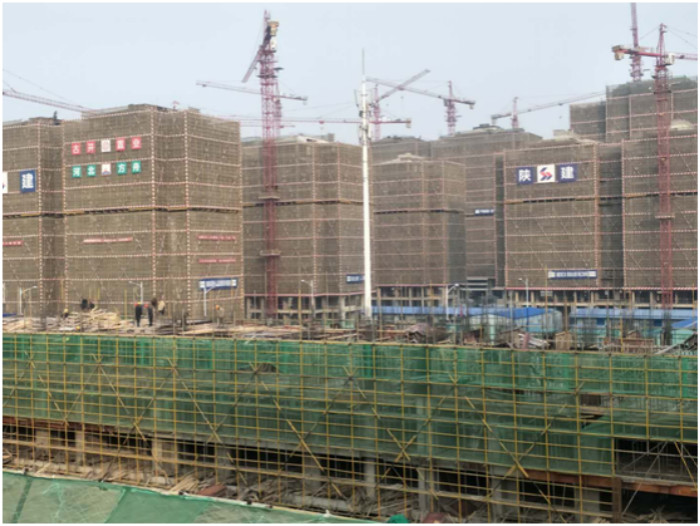

    各楼栋形象进度

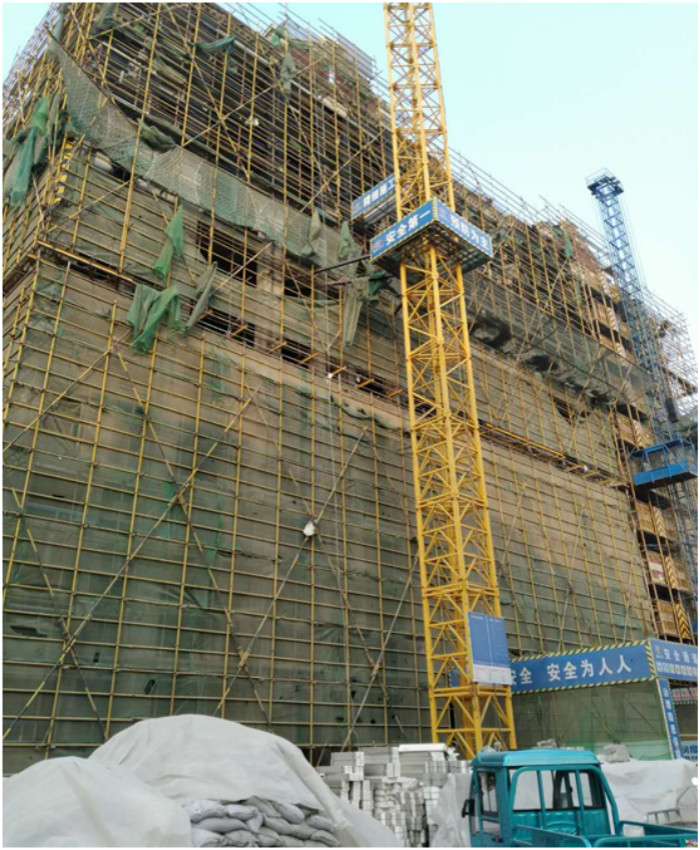

  1#楼:

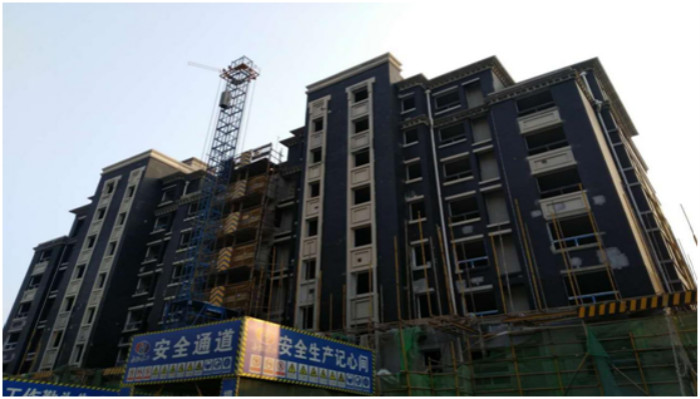

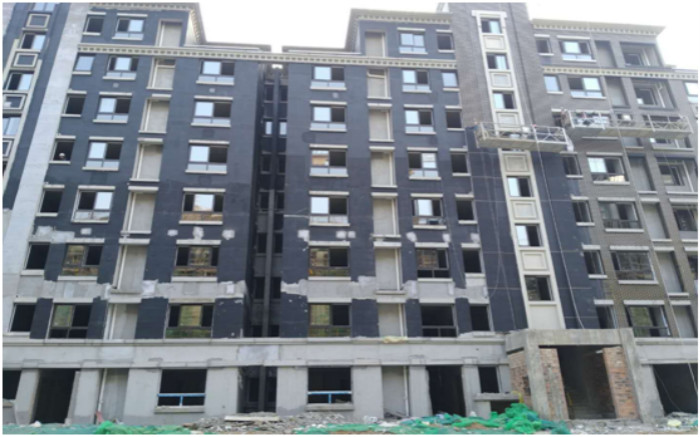

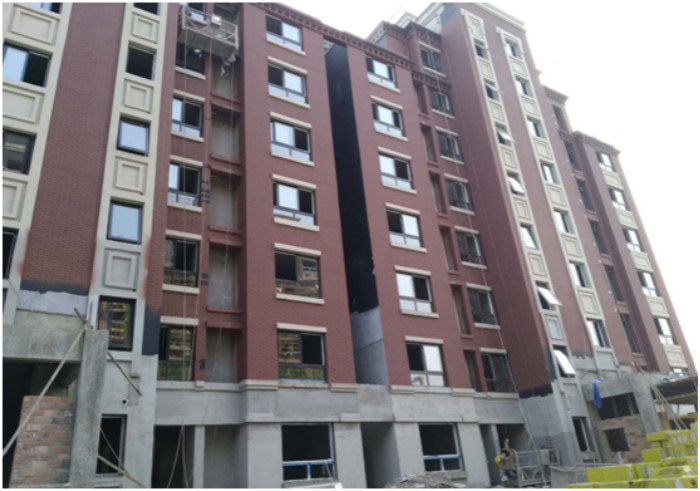

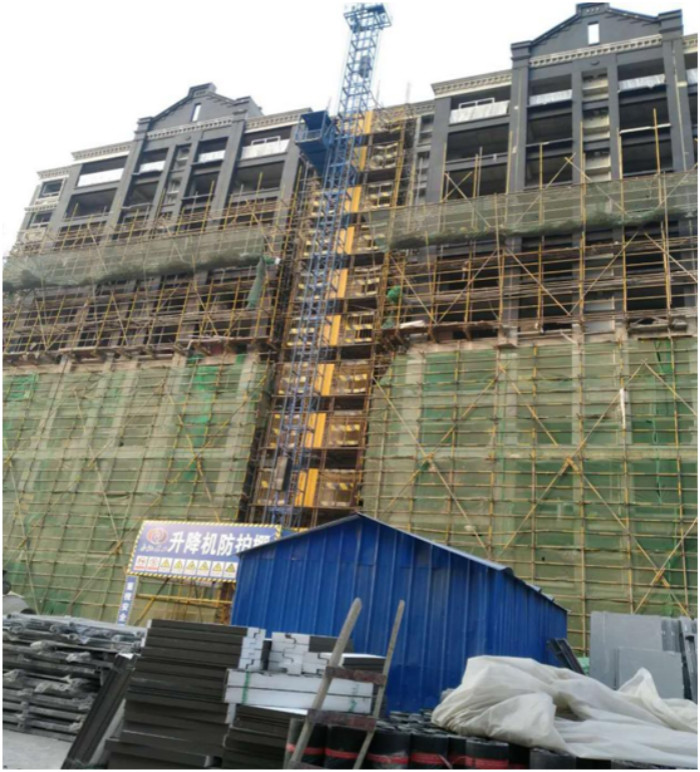

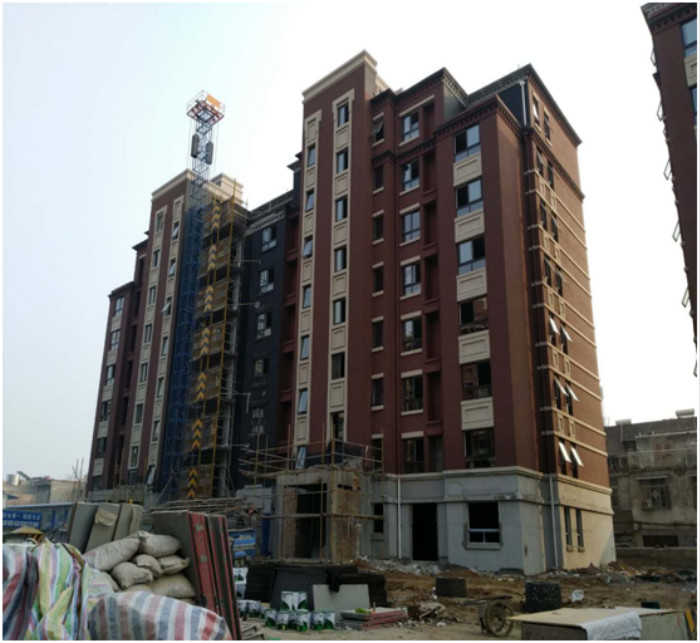

  现阶段1#楼主体结构完成,外墙底漆完成,外墙真石漆施工完成,室内抹灰完成,地坪施工8层完成。





  2#楼:

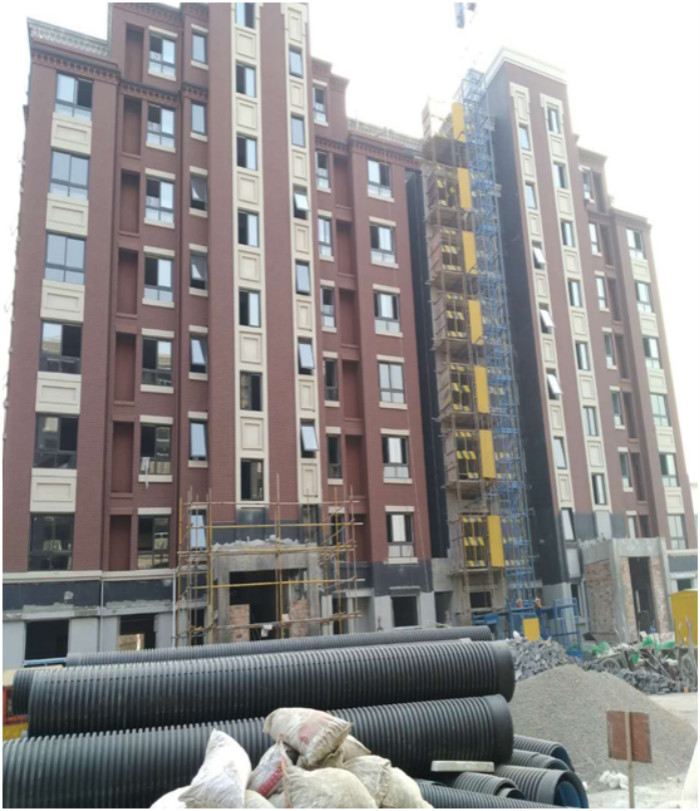

  现阶段2#楼主体结构完成,底漆施工完成,外墙真石漆施工完成,室内抹灰完成,地坪完成2层。

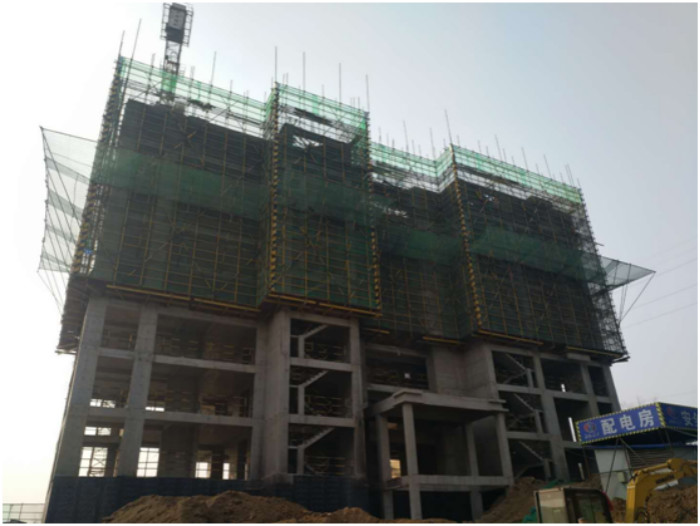

  3#楼:
  主体结构完成,底漆施工完成,外墙真石漆施工,内墙抹灰完成。

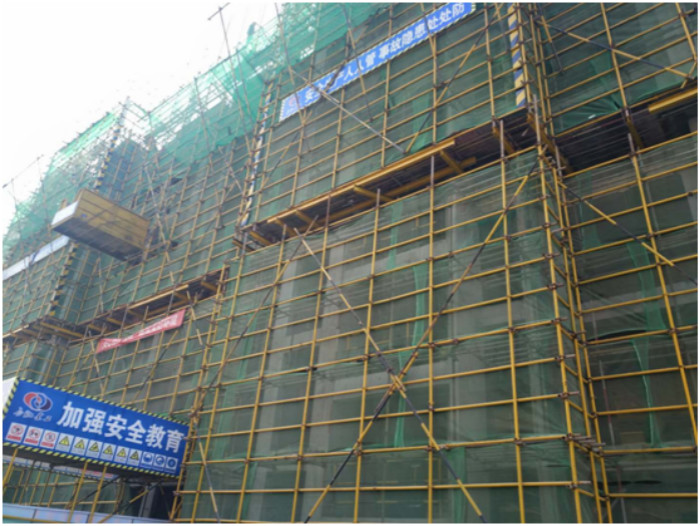

  4#楼:
  现阶段4#楼主体结构完成。墙体砌筑完成,外墙底漆施工完成,内墙抹灰施工。

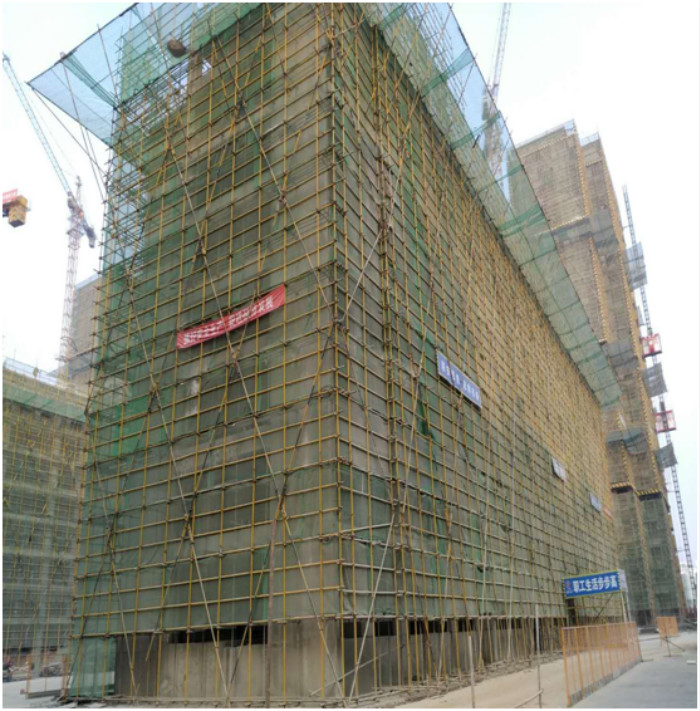

  5#楼:
  现阶段5#楼主体结构完成,墙体砌筑完成,内墙抹灰施工,外墙保温施工完成,外墙底漆施工。

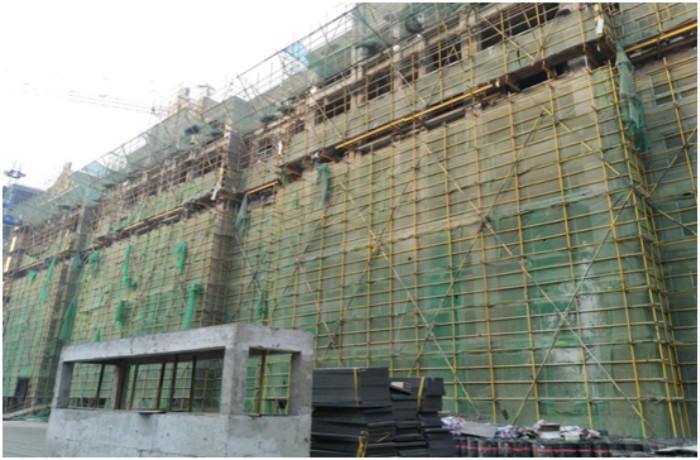

  6#楼:

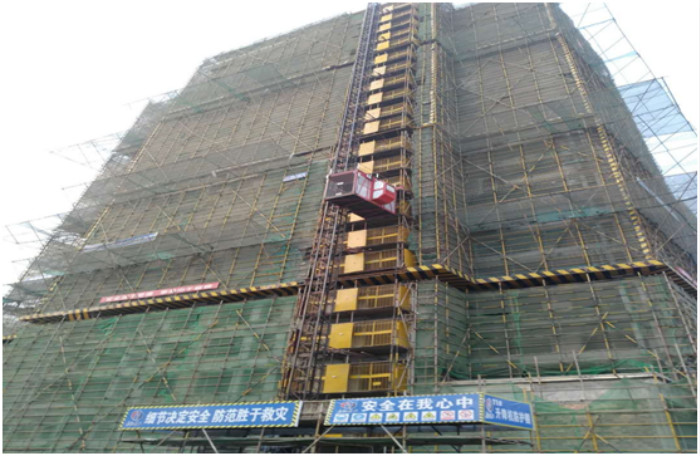

  现阶段墙体砌筑已完成,外墙保温施工,外墙底漆施工,外架拆除中。

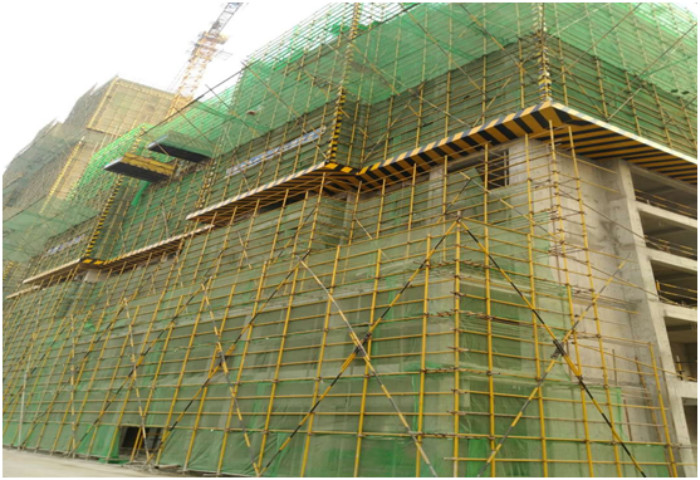

  7#楼:

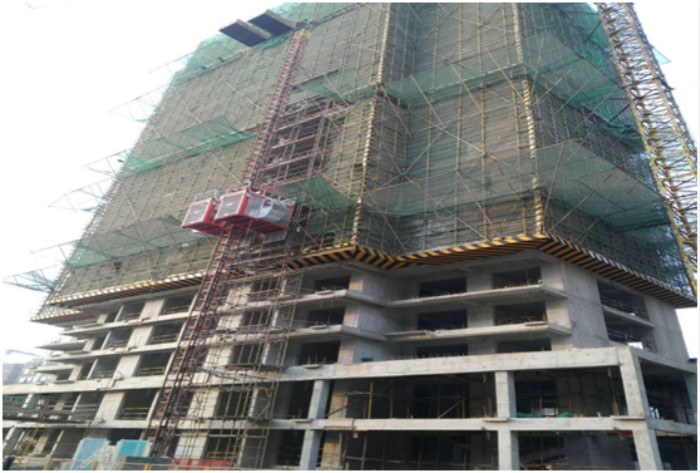

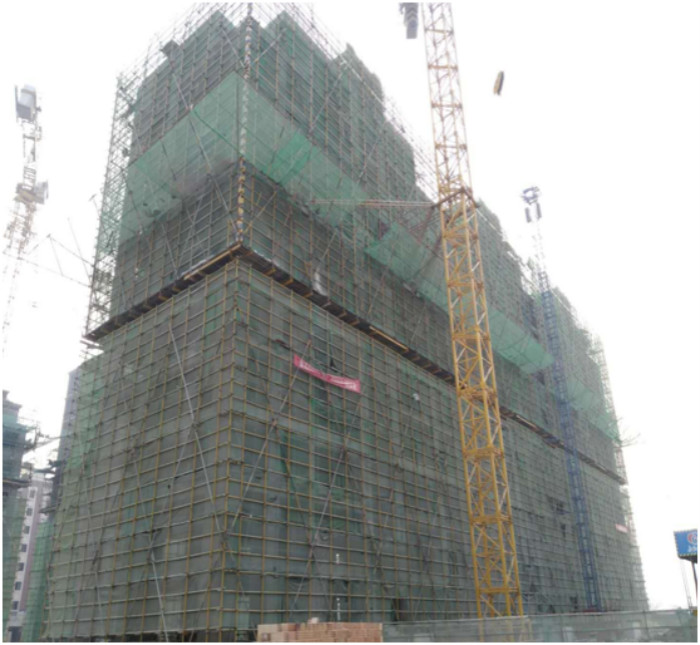

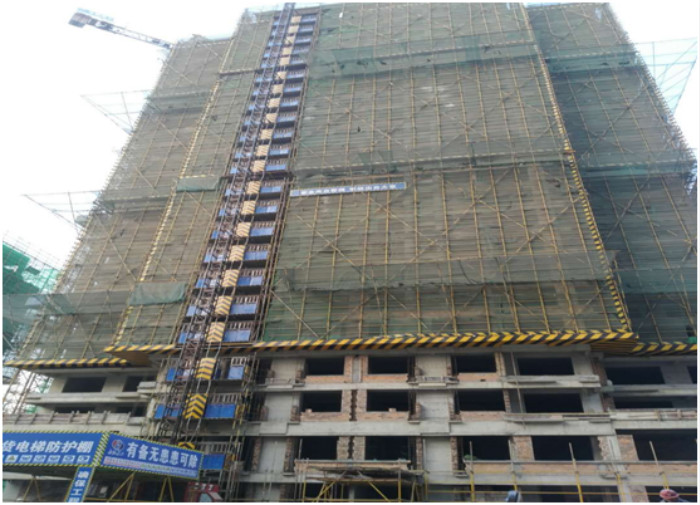

  亳州时代公馆7#楼8层,框剪结构,墙体砌筑完成,外墙保温施工中。

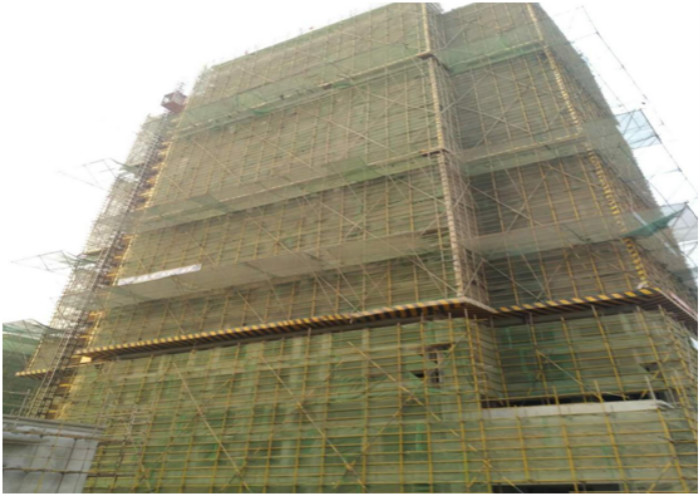

  8#楼:

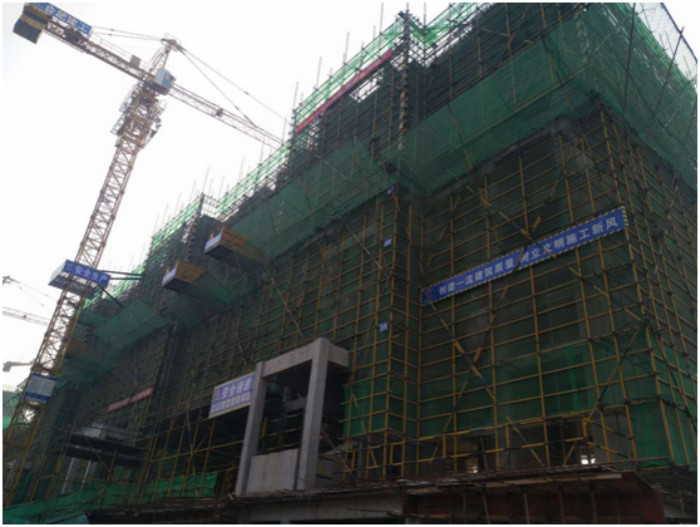

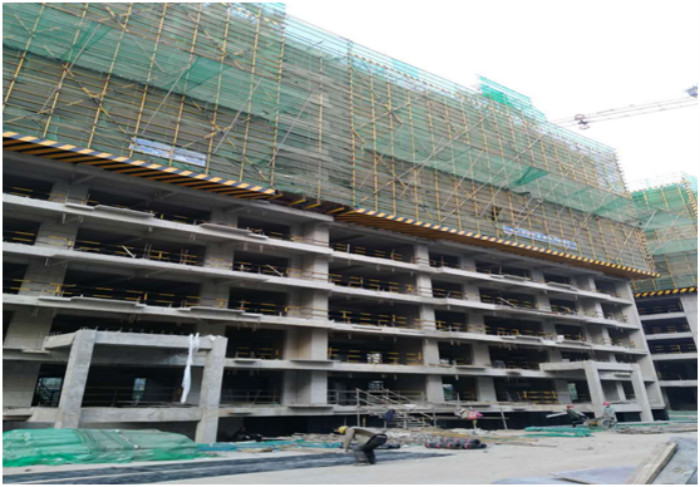

  亳州时代公馆8#楼11层,框剪结构,外墙保温施工,内墙抹灰施工。







  9#楼:
  亳州时代公馆9#楼11层,框剪结构。现阶段9#楼主体架构完成。





  10#楼:
  亳州时代公馆10#楼8层,框剪结构。现阶段10#楼主体架构完成。



  11#楼:
  亳州时代公馆11#楼22层,框剪结构。现阶段11#楼主体结构已完成,墙体砌筑至22层。





  12#楼:
  亳州时代公馆12#楼11层,框剪结构。现阶段12#楼主体结构已完成。





  13#楼:
  现阶段13#楼主体结构8层已完成,8层墙体砌筑施工。





  14#楼:
  现阶段14#楼主体结构已完成,墙体砌筑至22层。



  15#楼:

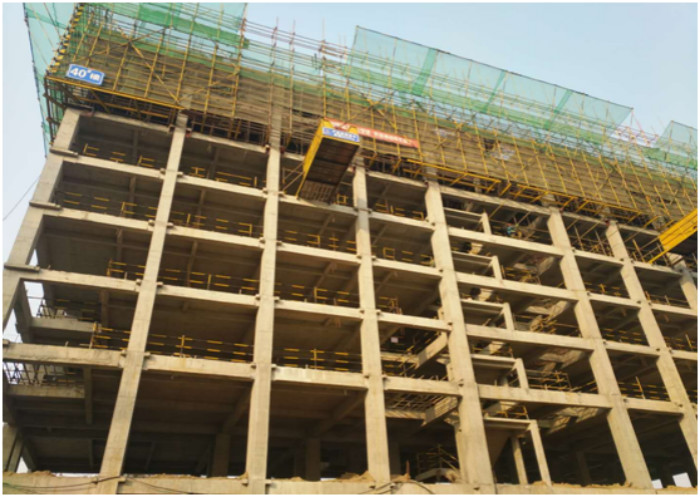

  现阶段15#楼主体结构施工至23层结构支模施工。





  16#楼:
  现阶段16#楼主体结构已完成,屋面构架支模完成。





  17#楼:
  现阶段17#楼主体结构已完成10层结构齐,11层梁板钢筋绑扎。





  18#楼:
  现阶段18#楼主体结构已完成,墙体砌筑完成。



  30#楼:

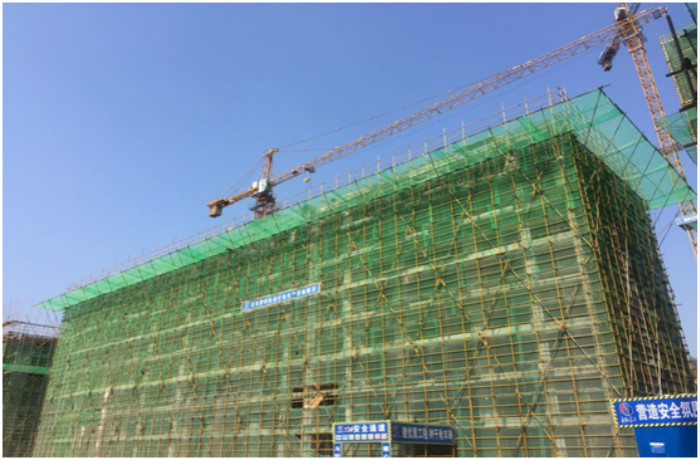

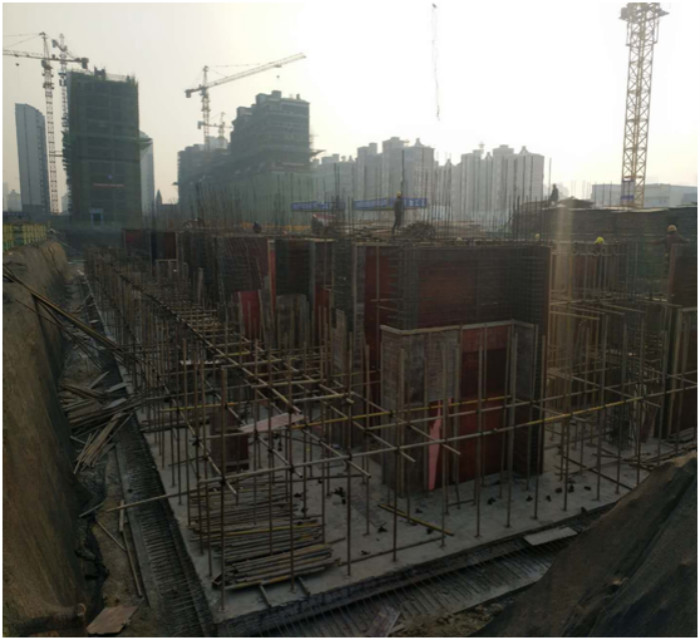

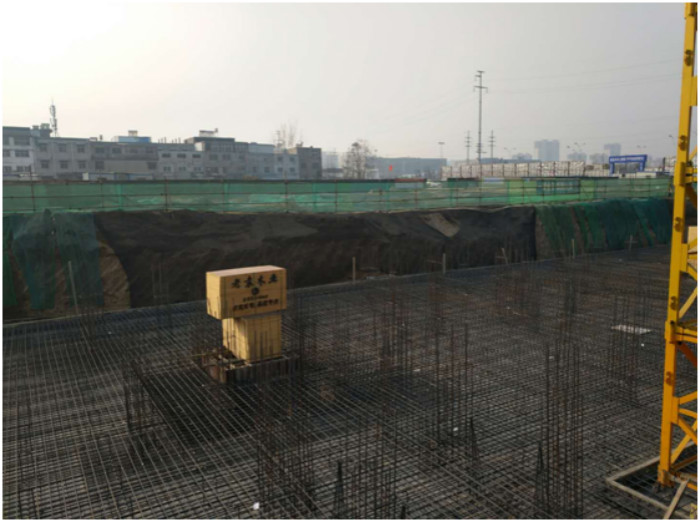

  时代公馆30#楼位于二期,共11层。目前在进行基础施工。





  32#楼:
  时代公馆32#楼位于二期,共11层。目前在进行基础施工。





  34#楼:
  时代公馆34#楼位于二期,共11层。目前结构施工到4层。





  35#楼:
  时代公馆35#楼位于二期,共10层。目前结构施工到7层。





  36#楼:
  时代公馆36#楼位于二期,共23层。目前结构施工到8层。





  37#楼:
  时代公馆37#楼位于二期,共10层。目前结构施工到4层





  38#楼:
  时代公馆38#楼位于二期,共9层。目前结构施工到8层。



  39#楼:
  时代公馆39#楼位于二期,共22层。目前结构施工到8层。





  40#楼:
  时代公馆40#楼位于二期,共11层。目前结构施工到8层。
