合肥时代天街12月下半月工程进度播报
各楼栋形象进度:
6#楼:

1、室内腻子完成,其中乳胶漆第一遍基本完成,8-33房间二遍乳胶漆基本完成;
2、吊顶施工完成4-33层;
3、墙地砖铺贴施工已全部完成;
4、木地板施工合同签定完成,目前备货中,现场已具备安装条件;
5、橱柜现场尺寸测量完成,已进场柜体组装中。

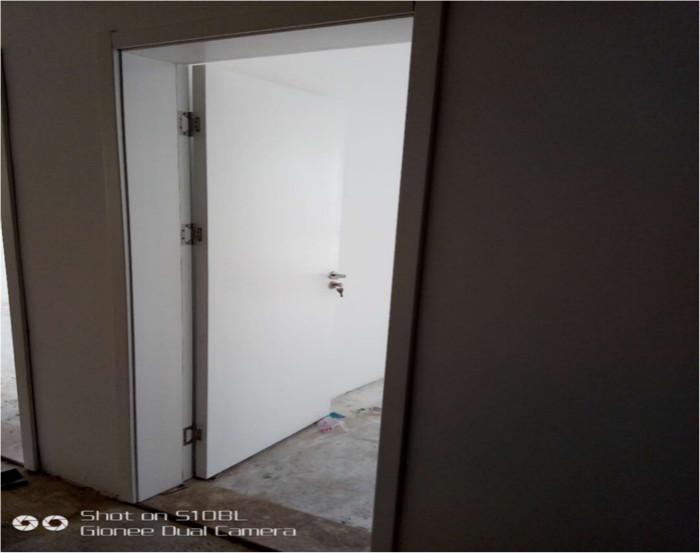

6、卫生间门10-31层安装完成,木门9-31正在安装。

1#楼:
1、屋面防水刚性砼保护层施工完成,
2、外架拆除至14层;
3、水电桥架18层样板已完成验收,正在进行大面积施工;

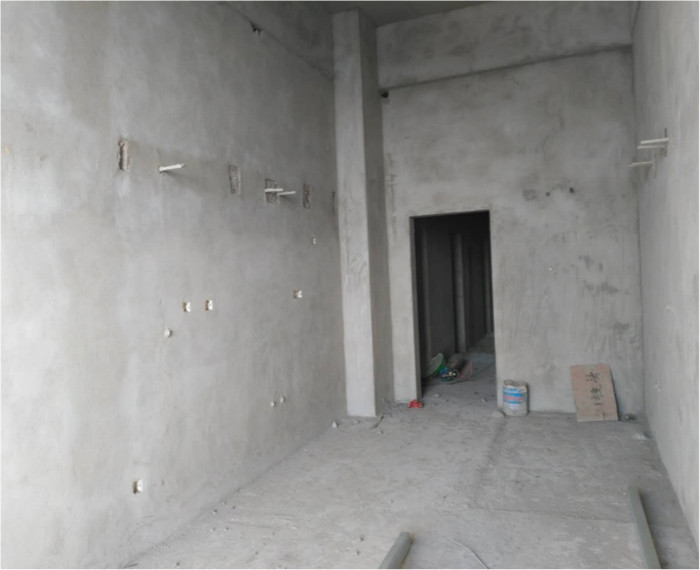

4、内粉已完成4-30层,1-3层内粉正在施工;
5、外窗已安装完成配合总包填缝收口;
6、外装埋板完成,北面4-18、南面4-11主龙骨完成。
