蚌埠新地城市广场12月下半月工程进度播报
各楼栋形象进度:

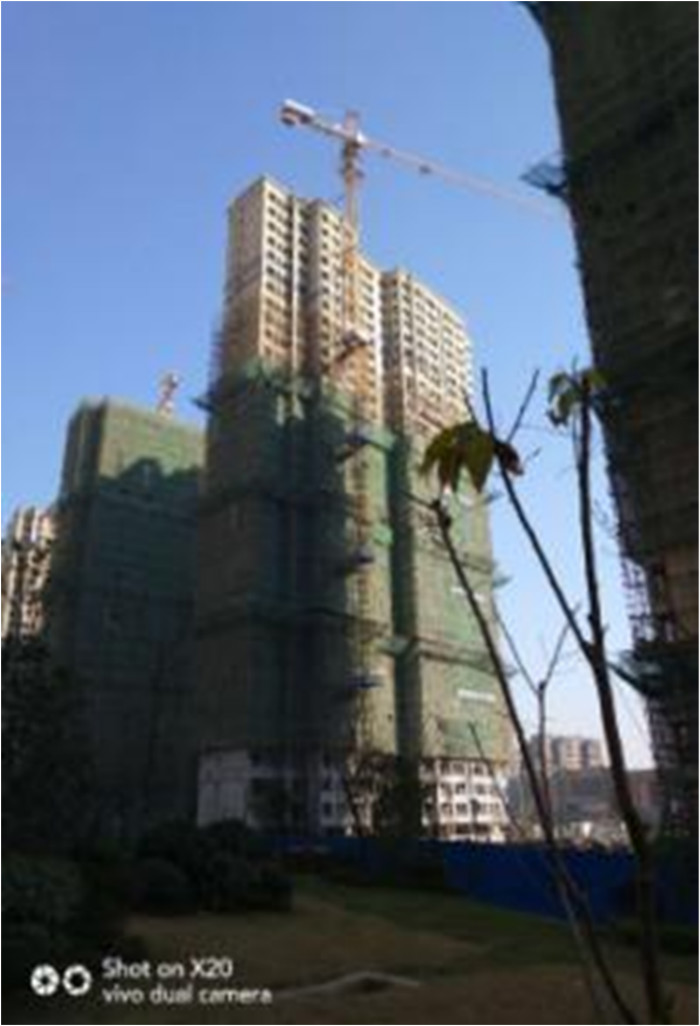

1#楼:

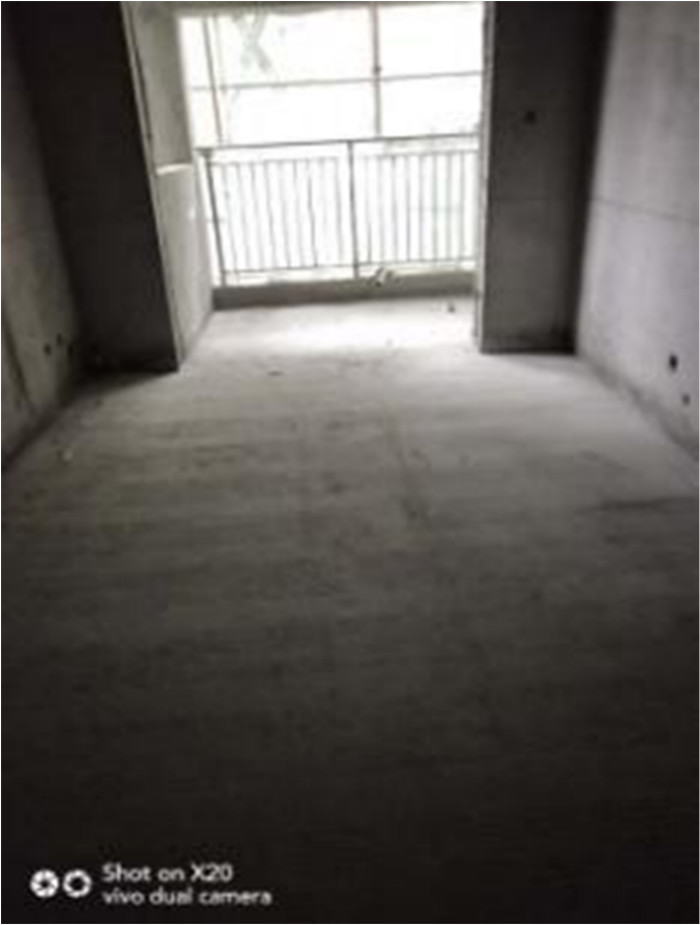

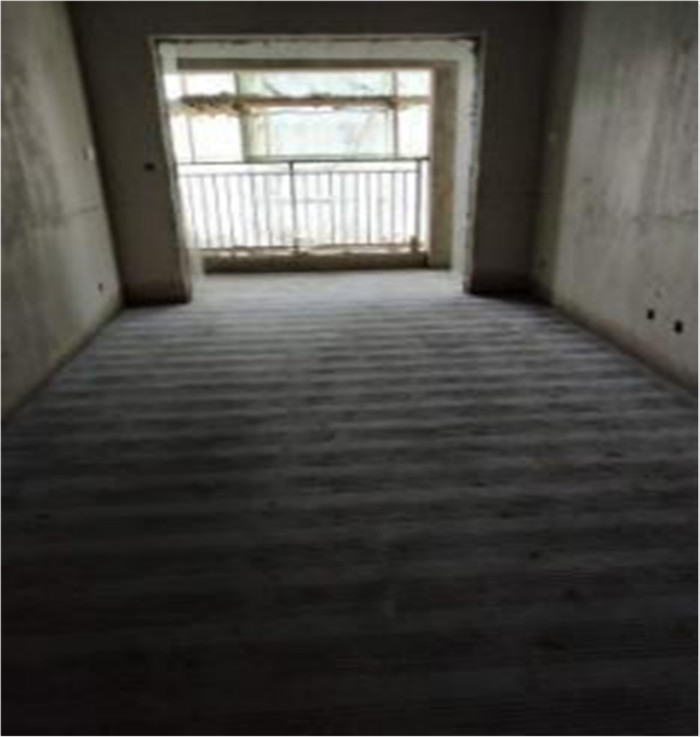

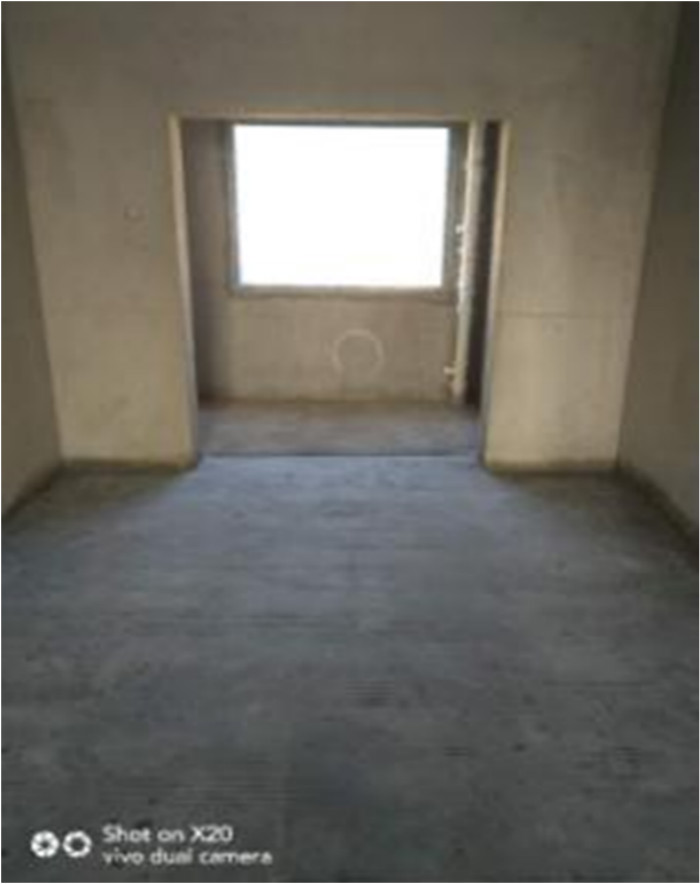

1、地坪施工:地坪施工完成(不含一层);
2、室内电梯:电梯验收完成;
3、外装工程:外墙涂料施工完成30%;
4、公区精装:客梯门套施工完成,地砖开始施工;
5、门窗工程:固玻安装完成60%;过道防火门框安装完成。

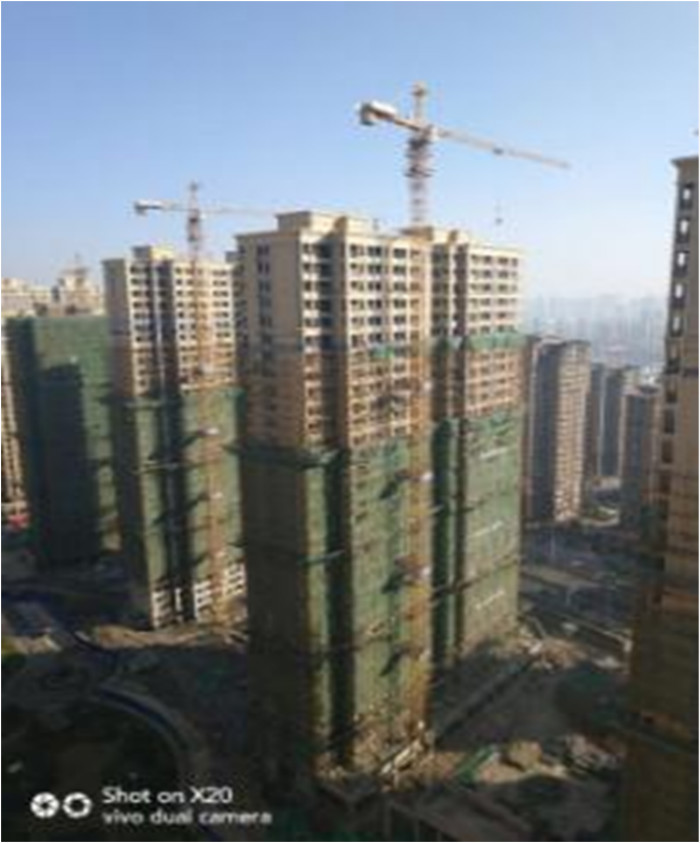

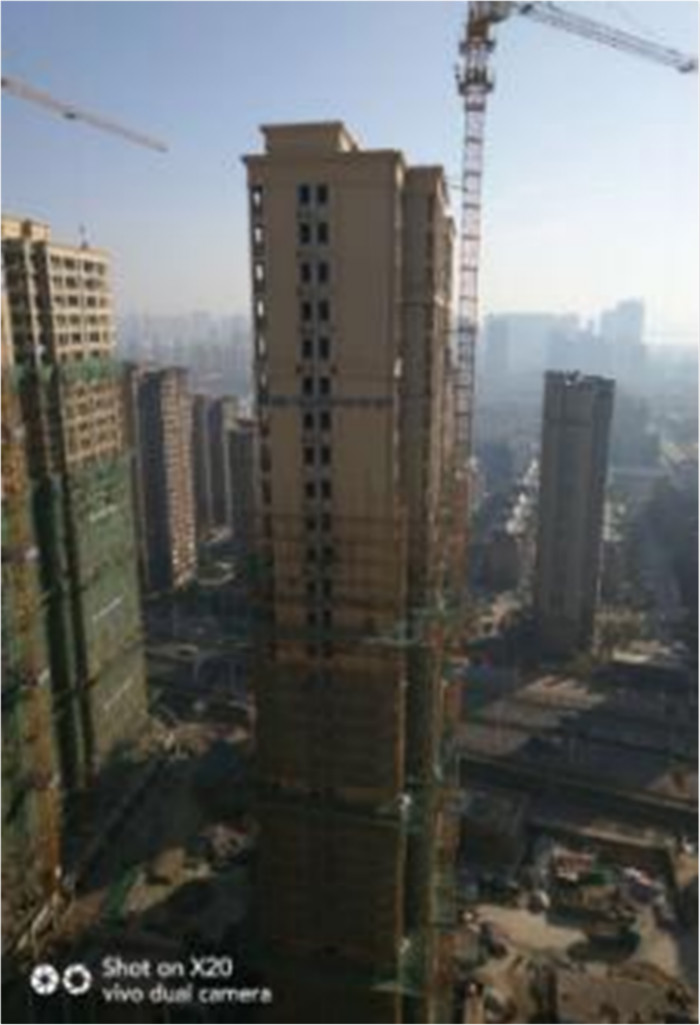

4#楼:
1、室内精装:34-29层界面移交,精装材料已进场;
2、屋面工程:屋面施工完成;
3、室内电梯:客梯具备验收条件,消防电梯正在安装;
4、外墙工程:外墙腻子施工基本完成;底漆34-10层完成;
5、地坪施工:地坪施工13层以下施工完成;34-27层施工完成;
6、外架拆除:34-22层外架拆除完成。

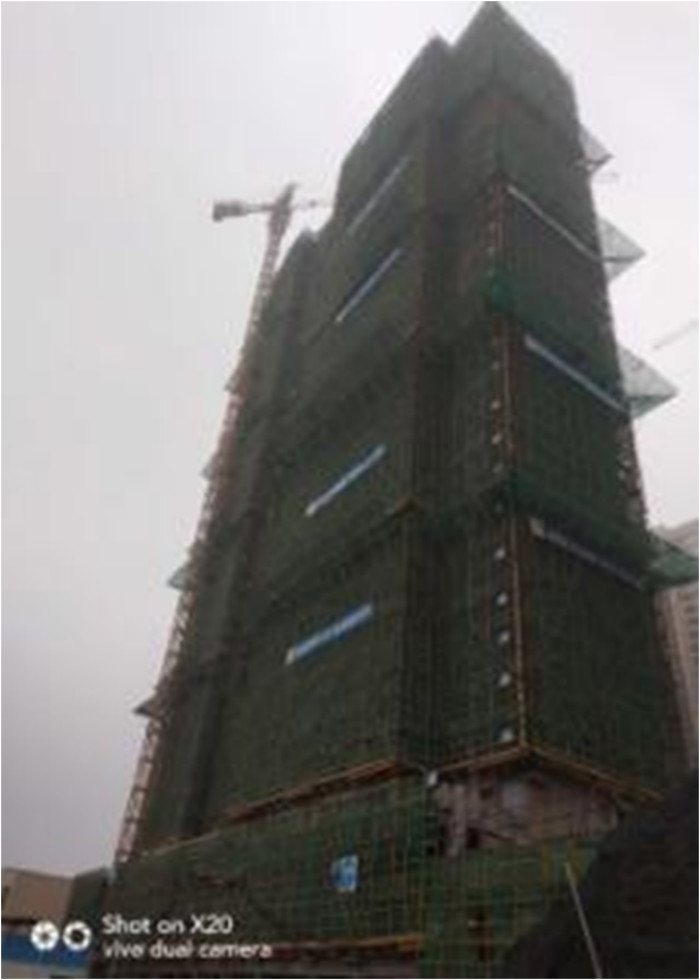

6#楼:
1、粉刷施工;内粉基本完成;
2、外墙工程:底漆施工基本完成;
3、门窗工程:窗框安装完成;过道防火门门框安装基本完成;
4、室内电梯:客梯安装完成;消防梯正在施工;
5、地坪施工:14-3层地坪施工完成;34-29层施工完成;
6、外架拆除:34-22层外架拆除完成;
7、精装施工:34-29层界面移交中;精装单位准备施工。

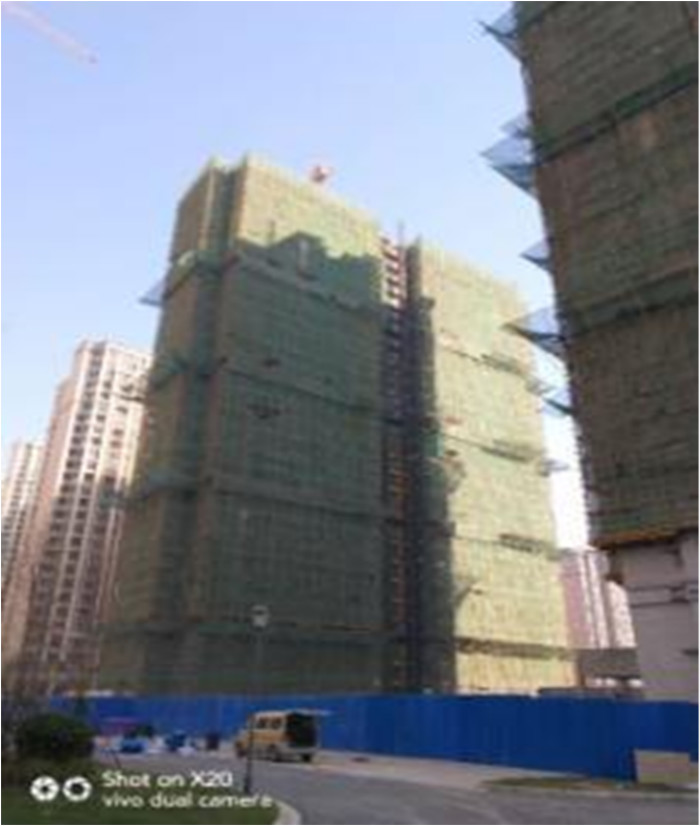

8#楼:
1、公区精装:材料已进场;34-29层准备施工;
2、外墙工程:底漆施工完成;
3、门窗工程:窗框安装完成;固定玻璃随外架顺序安装;
4、栏杆工程:栏杆及空调板护栏安装完成;
5、室内电梯:电梯验收完成;
6、地坪施工:15-3层施工完成,34-20层施工完成;
7、外架拆除:34-16层外架拆除完成。

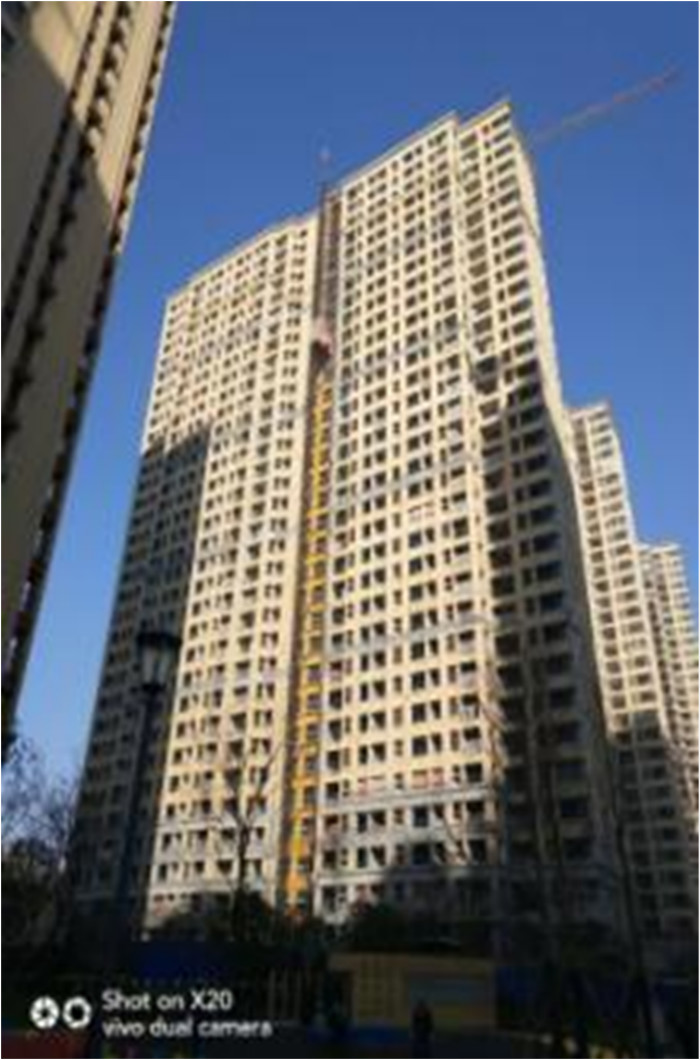

10#楼:内粉累计完成30层;外墙保温15层以下腻子施工完成,34-22层一遍抗裂施工完成;30、32层EPS线条完成;屋面施工完成;窗框安装34-22层全部完成。

2#楼:外墙粉刷15层以下完成,29-20层完成;保温板5-8层、10-15层施工完成。

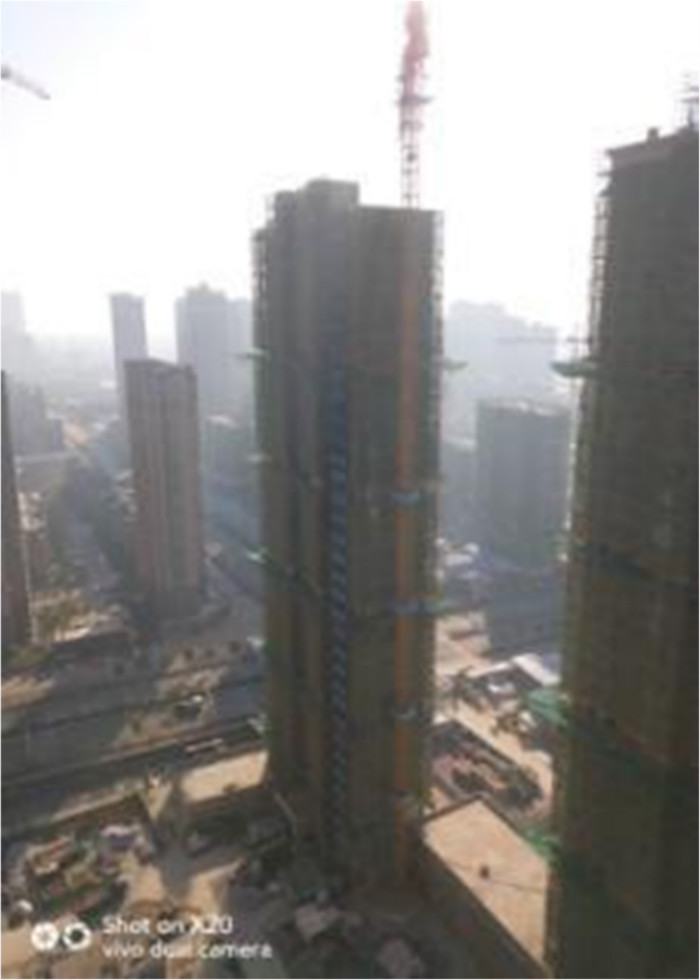

11#楼:内粉累计完成32层;保温板施工完成,34-20层一遍抗裂施工完成;15层以下腻子施工完成。

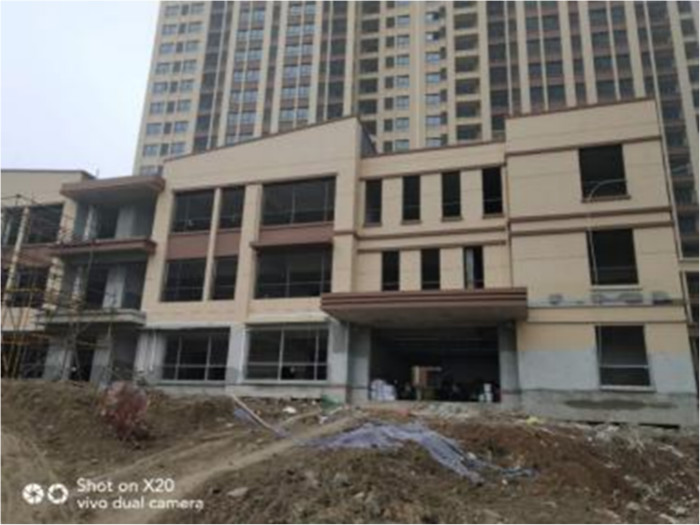

幼儿园形象进度:
外墙工程:面漆大面施工完成;
精装施工:精装单位正在施工;
外架拆除:外架拆除完成。
