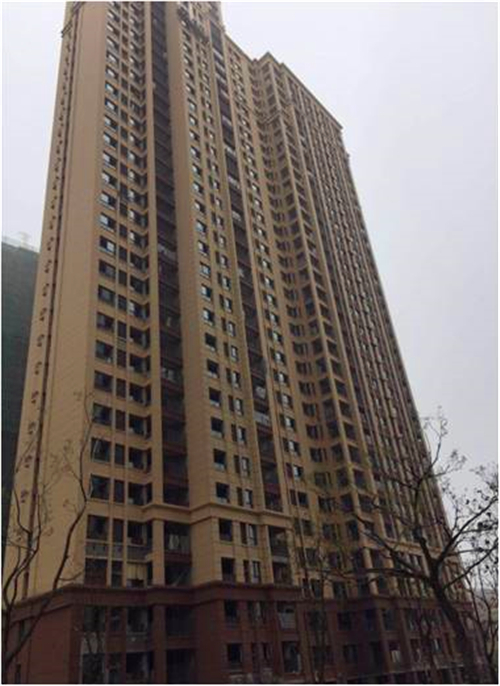

蚌埠新地城市广场3月下半月工程进度播报
A2地块各楼栋形象进度:
1#楼:
1、首层施工:户内粉刷及预埋完成,一层地坪施工完成;
2、室内收口:楼内门窗收边收口完成70%;
3、外装工程:外墙涂料已完成;
4、公区精装:公区二遍腻子施工完成;西单元地砖33-10层完成;东单元34-16层完成;
5、门窗工程:固玻安装基本完成;窗扇安装基本完成。

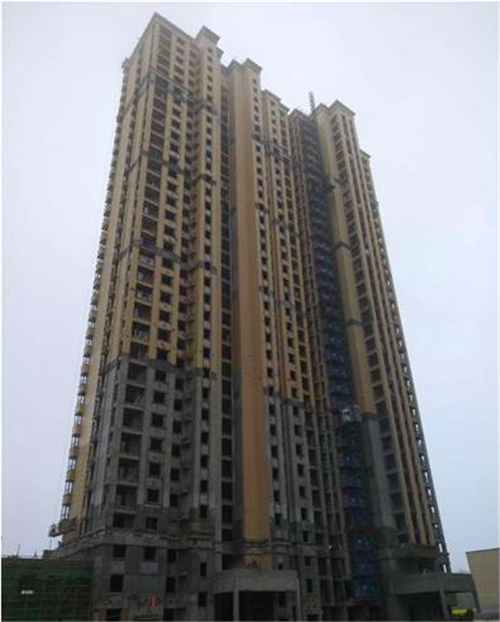

4#楼:
1、室内精装:34-4层一遍批白完成;地砖施工累计完成25层;二遍腻子34-29层完成;
2、外装工程:外墙面涂施工完成80%;
3、栏杆百叶:栏杆施工完成;百叶安装完成70%;楼梯扶手完成32层;
4、地坪施工:地坪累计已完成;墙体砌筑完成,二次结构完成;
5、门窗工程:固玻安装完成;阳台推拉门框安装完成;窗扇安装完成70%;
6、拉链扣施工:砌筑完成12层。

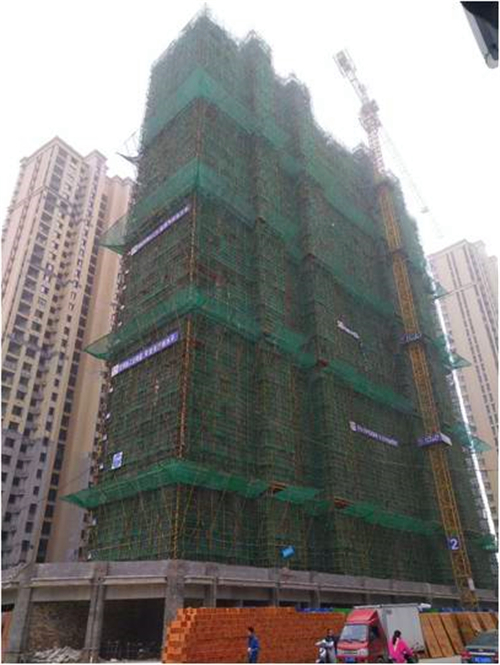

6#楼:
1、外装工程;外墙面涂完成70%;
2、栏杆百叶:栏杆安装基本完成;百叶安装完成70%;楼梯扶手安装完成80%;
3、门窗工程:阳台推拉门安装完成;窗扇安装完成50%;
4、首层施工:一层墙体砌筑完成70%,大堂砌筑基本完成;
5、地坪施工:标准层地坪施工完成;
6、精装施工:公区二遍批白完成12层;地砖铺贴累计完成23层;
7、拉链扣施工:砌筑完成15层,粉刷完成3层。

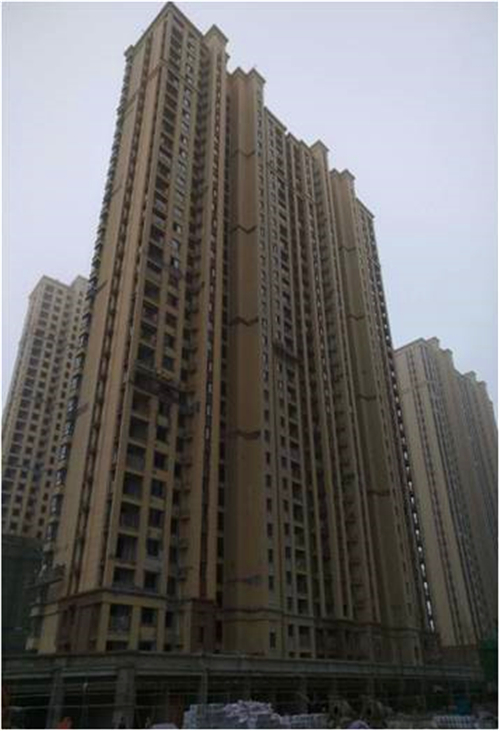

8#楼:
1、公区精装:地砖累计铺贴完成21层;公区二遍批白施工完成;
2、外墙工程:外墙面涂施工完成80%;
3、门窗工程:窗扇安装基本完成;阳台推拉门扇及固玻已进场开始安装;
4、楼梯、人货电梯口施工;楼梯粉刷完成14层;人货电梯口砌筑完成,飘窗完成20层;
5、地坪施工:标准层地坪施工基本完成;一层墙体砌筑、二次结构完成;外粉开始施工;
6、栏杆百叶:栏杆安装基本完成;百叶安装完成70%;楼梯扶手安装基本完成。

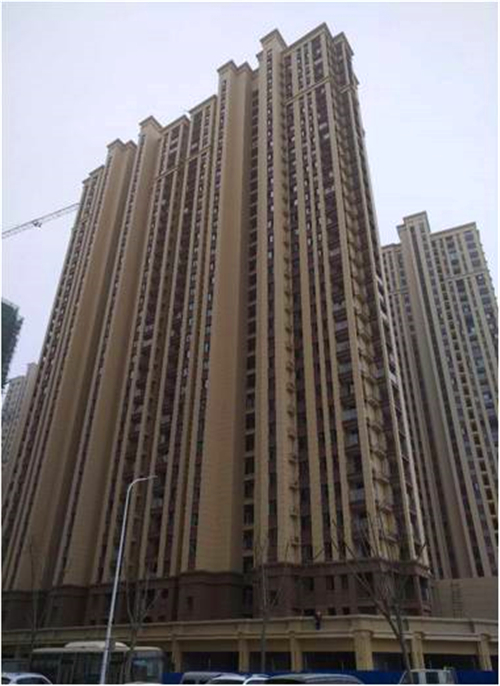

10#楼:
1、涂料完成20%;内粉完成;34-10层底漆施工完成;
2、地坪施工完成7层;管道井防火门框安装完成;
3、一层土方回填完成,墙体砌筑完成。

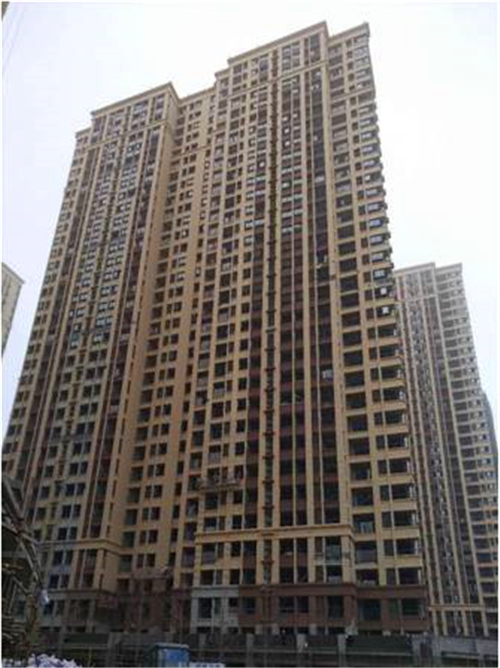

2#楼:
保温板施工完成,一遍抗裂;内粉累计完成12层;窗框安装完成。

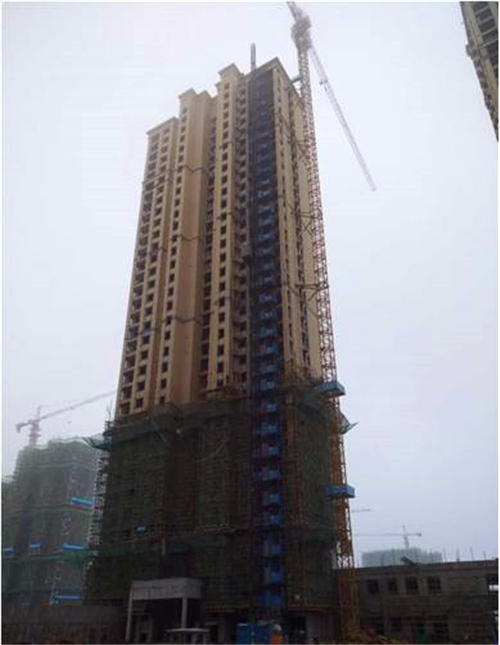

11#楼:
1、外架拆除34-12层拆除完成;内墙粉刷完成;
2、34-2底漆完成;窗框安装完成;屋面施工完成;地坪施工完成10层。

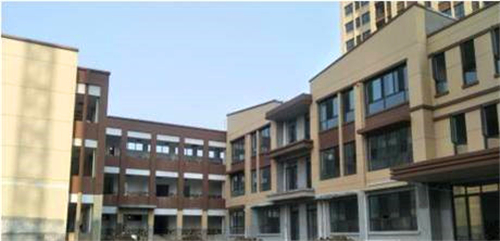

幼儿园形象进度:
1、外墙工程:面漆大面施工完成;
2、门窗工程:安装完成;
3、消防系统:已完成;
4、幼儿园区内硬化完成70%;

B地块2#楼栋形象进度:

1、首层梁板模板已完成;
2、现场内临时道路、场地硬化施工完成80%;
3、钢筋除锈工作已完成;
4、塔吊基础施工完成。
