亳州时代公馆3月下半月工程进度播报
各楼栋形象进度:

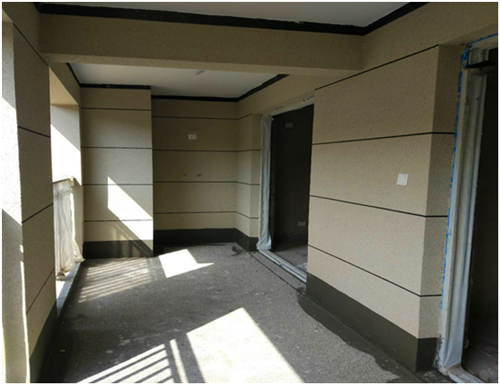

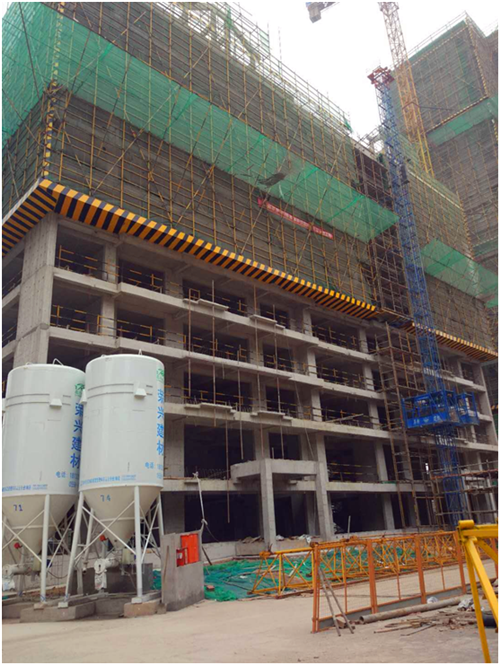

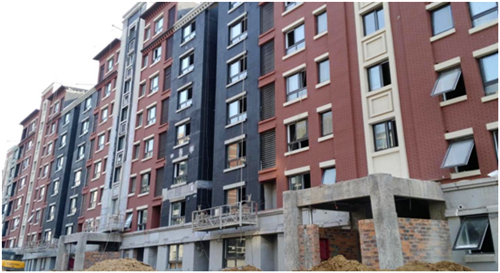

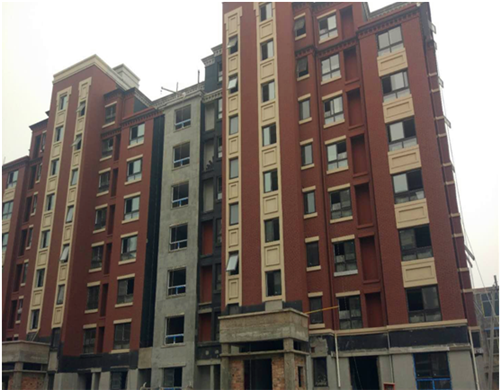

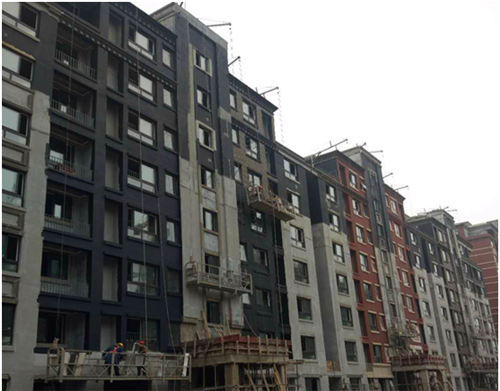

1#楼:8层,框剪结构。现阶段外墙真石漆施工、室内抹灰、地坪完成;
公装施工,阳台防水施工,楼梯栏杆施工。


2#楼:8层,框剪结构。现阶段外墙真石漆施工、室内抹灰、地坪完成;
公装墙面腻子施工,顶棚腻子施工,楼梯栏杆施工。

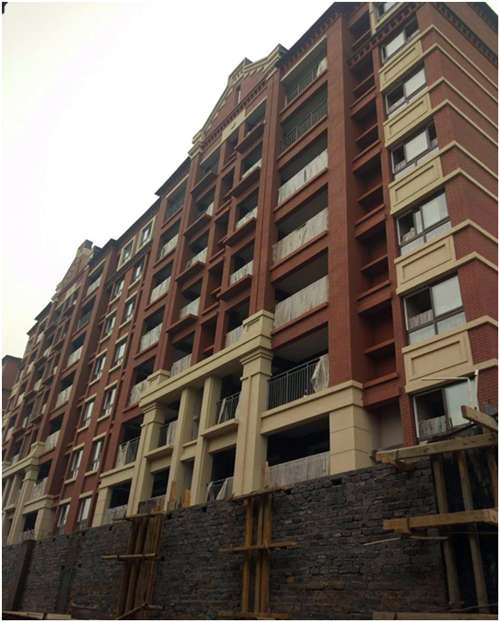

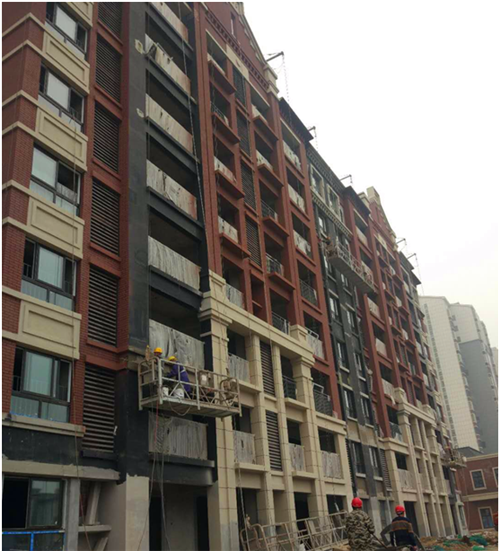

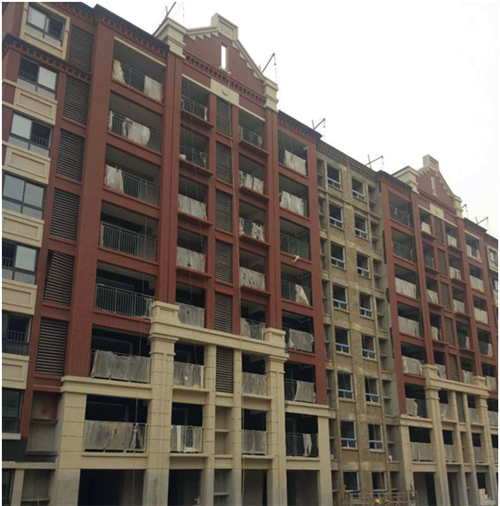

3#楼:8层,框剪结构。外墙真石漆施工基本完成,室内抹灰、地坪完成;
公装墙面腻子施工,顶棚腻子施工。

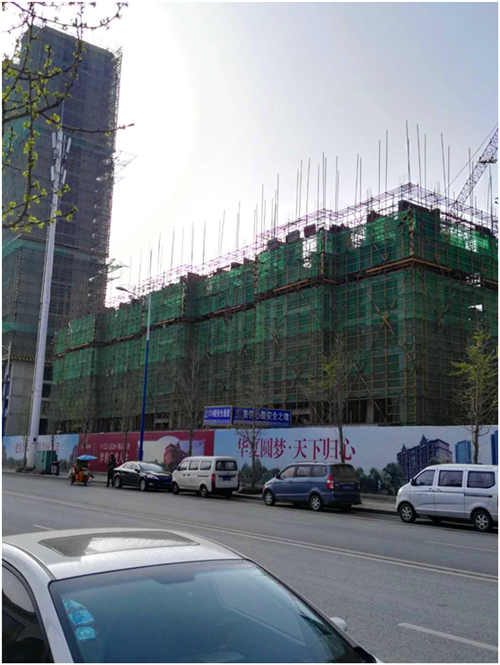

4#楼:8层,框剪结构。现阶段主体结构完成。外墙真石漆施工完成约90%;
顶棚腻子施工,地坪施工完成2层,门窗外窗完成90%。

5#楼:8层,框剪结构;外墙真石漆完成80%,地坪、内墙抹灰施工完成;
顶棚腻子施工,公装腻子施工,外窗完成90%。

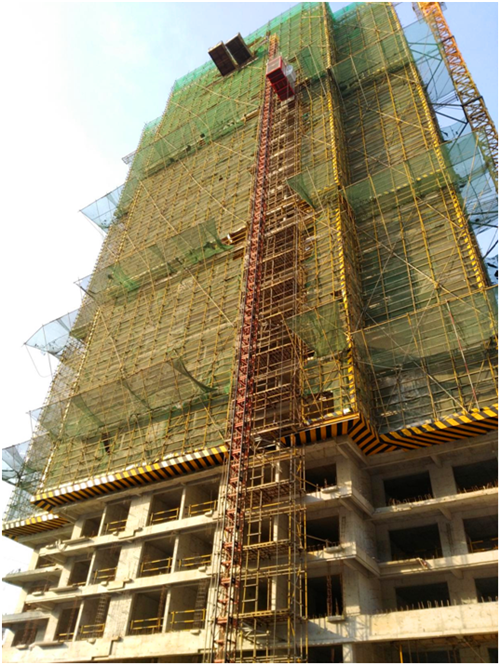

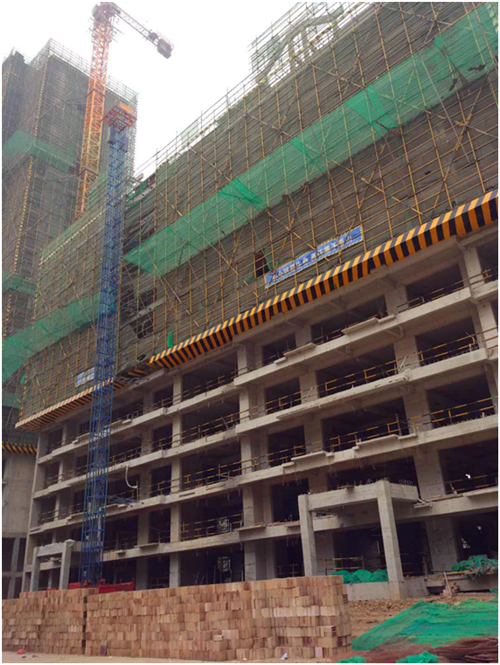

6#楼:11层,框剪结构;现阶段内墙抹灰完成,外墙真石漆完成90%;
地坪施工完成,顶棚腻子施工,外窗完成90%。

7#楼:8层,框剪结构,墙体砌筑完成,内墙抹灰完成;
外墙真石漆完成70%,外窗完成80%,公装批腻子。

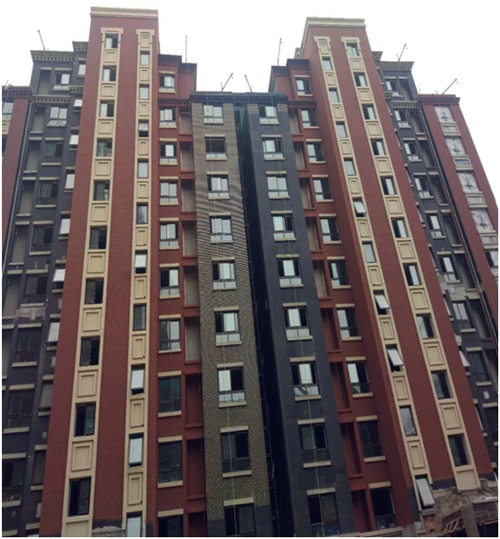

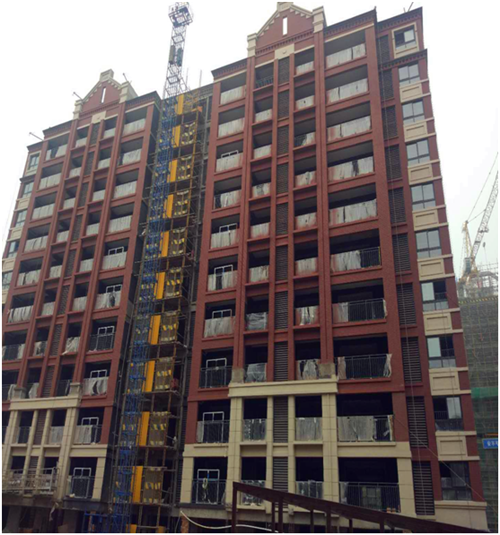

8#楼:11层,框剪结构,外墙真石漆完成90%,内墙抹灰施工完成;

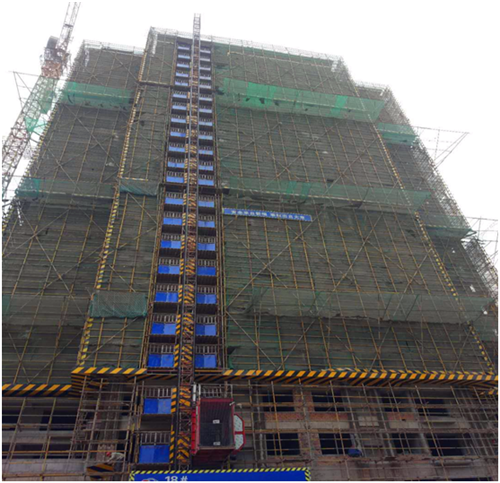

地坪完成,阳台栏杆及外窗完成90%,顶棚腻子施工,室内穿线。

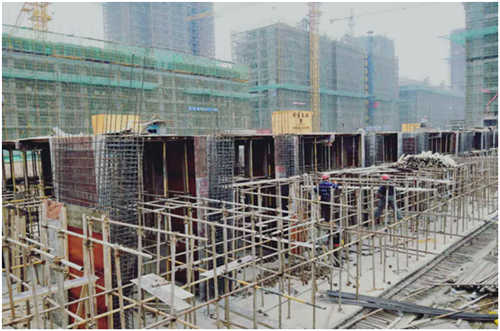

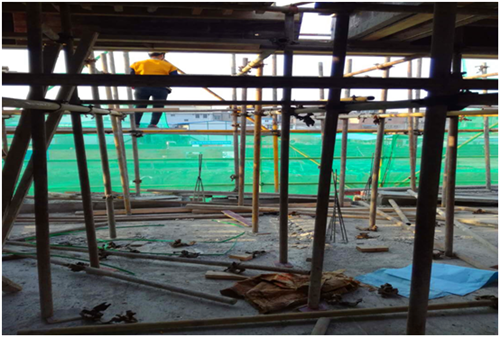

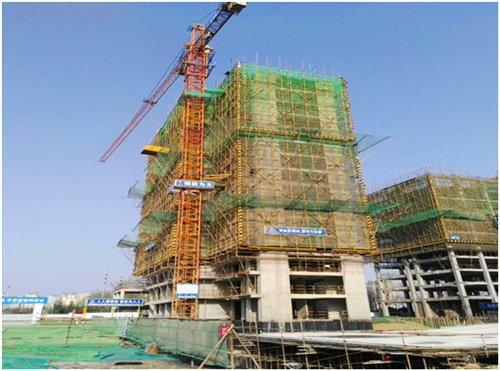

9#楼:11层,框剪结构。现阶段9#楼主体架构完成,墙体砌筑中。

10#楼:8层,框剪结构。现阶段10#楼主体架构完成,墙体砌筑中。

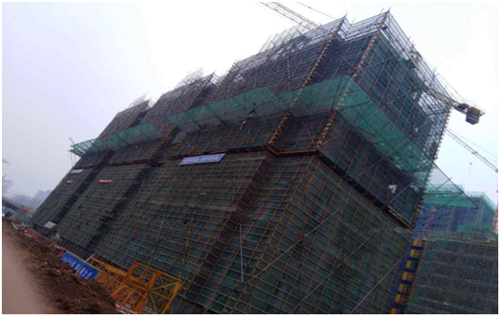

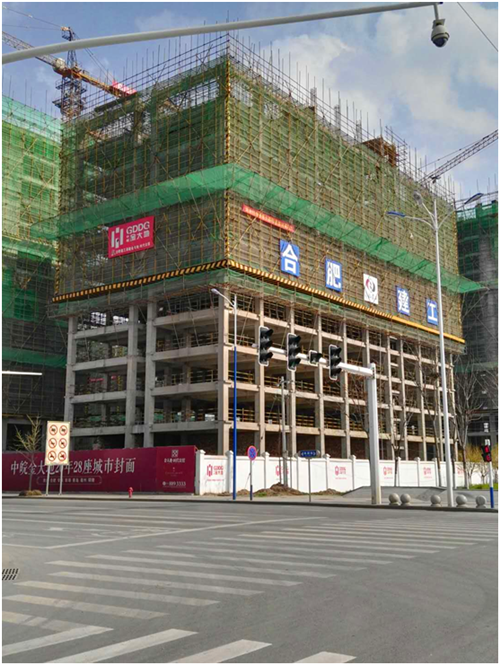

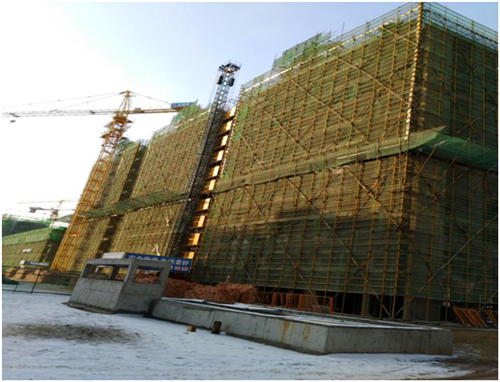

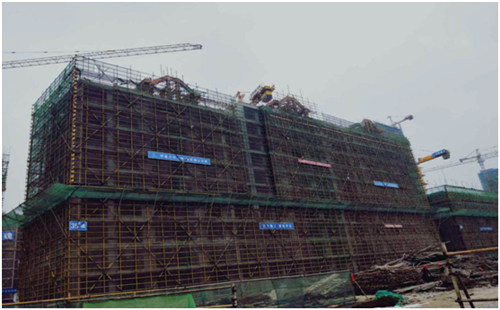

11#楼:22层,框剪结构。现阶段主体结构已完成,墙体砌筑完成;
内外墙灰饼、外墙开始抹灰、护角施工。

12#楼:11层,框剪结构。现阶主体结构已完成,墙体砌筑中。

13#楼:8层,框剪结构。现阶段主体结构8层已完成,墙体砌筑完成8层。

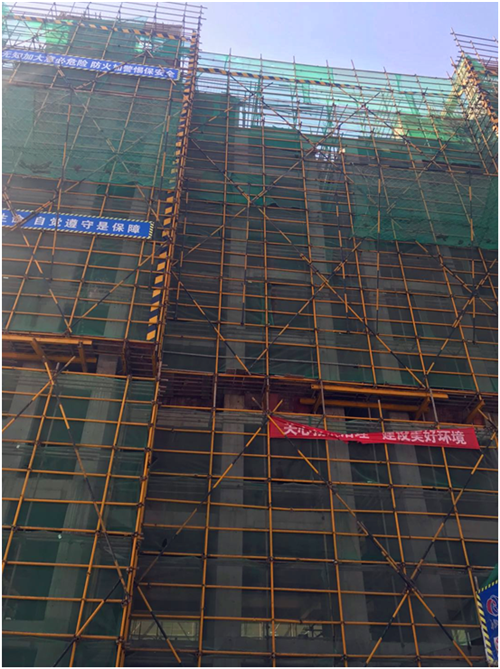

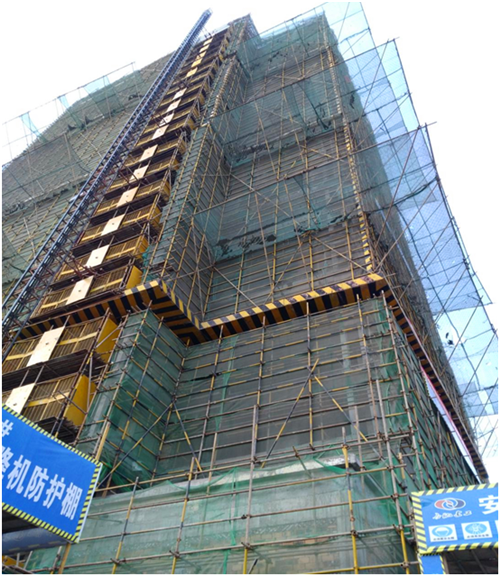

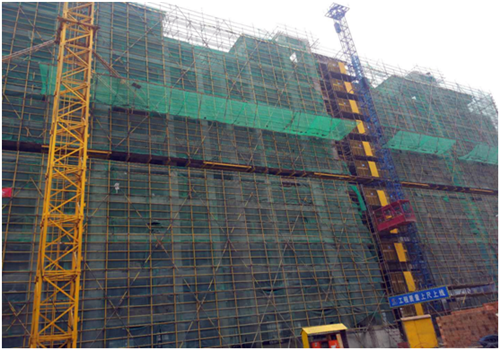

14#楼:22层,框剪结构。现阶段主体结构已完成,墙体砌筑完成;
内墙灰饼、护角、喷浆、挂网施工、外墙抹灰施工中。

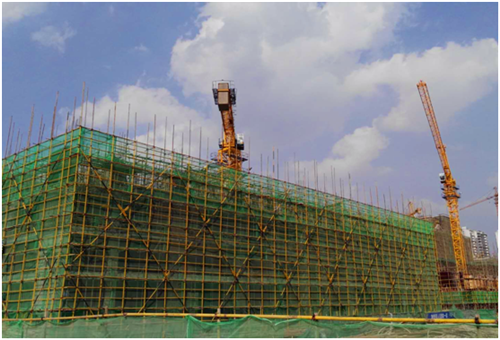

15#楼:26层,框剪结构。现阶段主体结构施工完成,楼层垃圾清理。

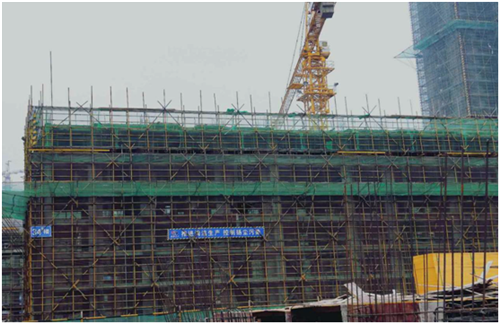

16#楼:11层,框剪结构。现阶段主体结构已完成;
屋面构架施工完成,物料提升机安装。

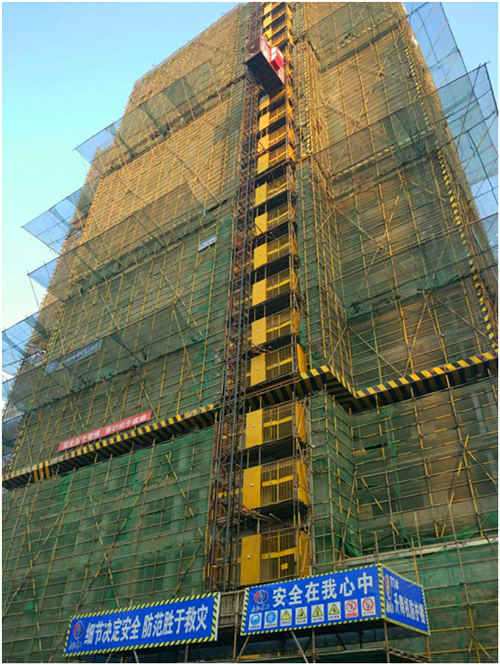

17#楼:11层,框剪结构。现阶段砼主体结构已完成;
二次结构植筋放线中,物料提升机安装完成。

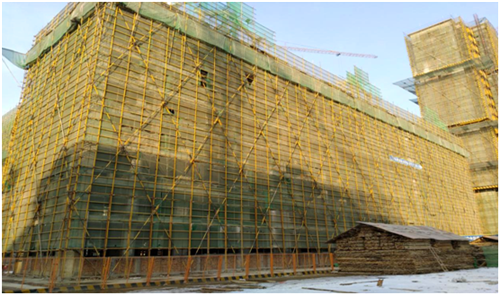

18#楼:23层,框剪结构。现阶段主体结构已完成,墙体砌筑完成;
内外墙护角、灰饼施工,喷浆、挂网,屋面墙体抹灰,内墙抹灰中。

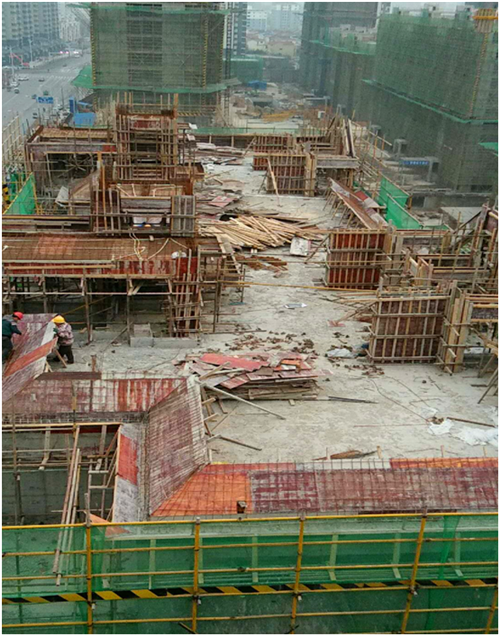

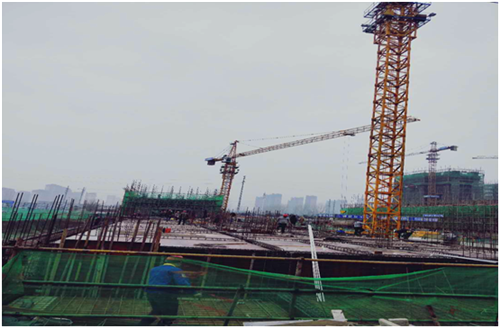

29#楼:位于二期,共11层。目前结构施工到3层。

30#楼:位于二期,共11层。目前结构施工到4层。

31#楼:位于2期,共11层。目前施工到2层。

32#楼:位于二期,共11层。目前结构施工到5层。

34#楼:位于二期,共11层。目前结构施工到9层。

35#楼:位于二期,共10层。目前结构施工到10层。

36#楼:位于二期,共23层。目前结构施工到15层。

37#楼:位于二期,共10层。目前结构施工到7层。

38#楼:位于二期,共9层。目前结构施工到9层。

39#楼:位于二期,共22层。目前结构施工到15层。

40#楼:位于二期,共11层。目前结构施工到11层。
