亳州时代公馆4月下半月工程进度播报
各楼栋形象进度:
1#、2#楼:

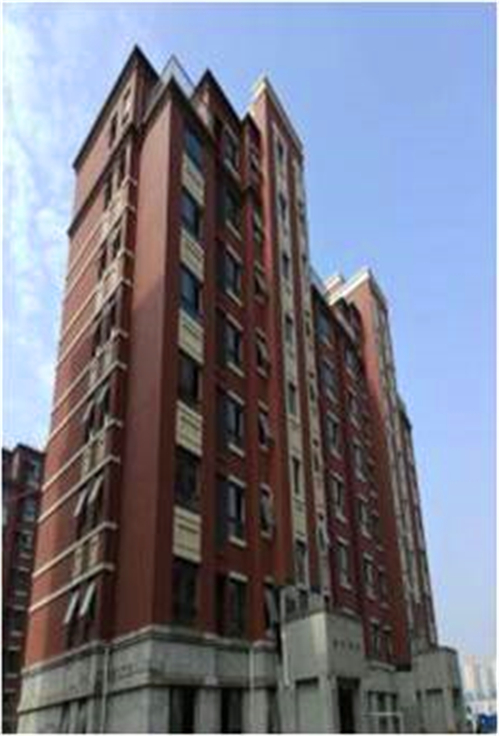

1、土建施工:2—8层卫生间、阳台防水施工;
2、公区装饰:2#楼2—5层地砖铺贴完成;1#楼东单元2—8层地砖铺贴完成;
3、门窗工程:一层推拉门和固定窗安装完成;
4、外装施工:2—8层外墙真石漆大面完成,局部修补,阳台真石漆2—5层完成。

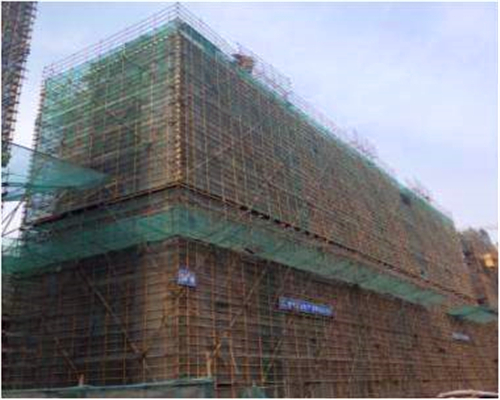

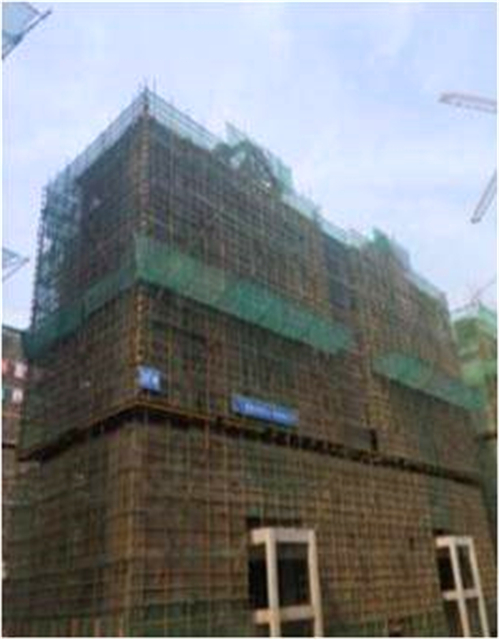

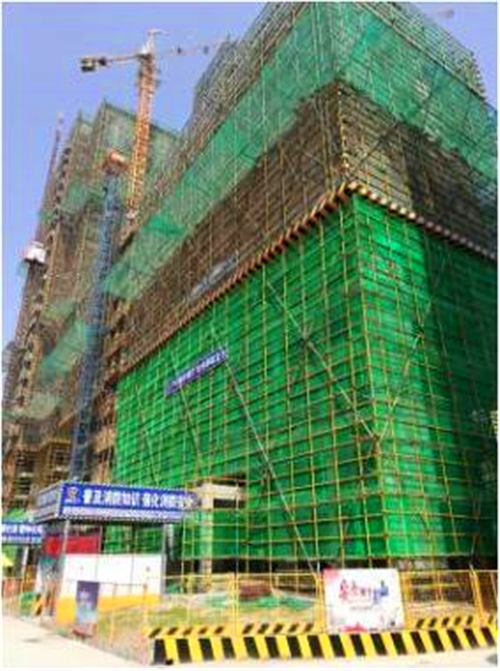

1#

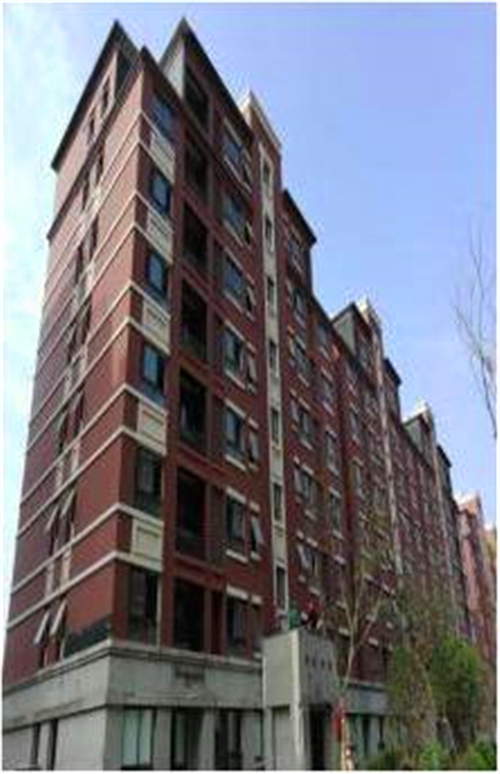

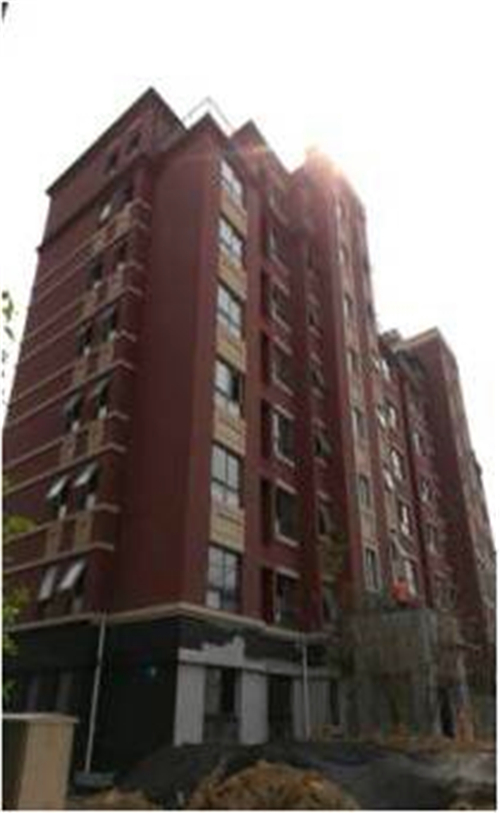

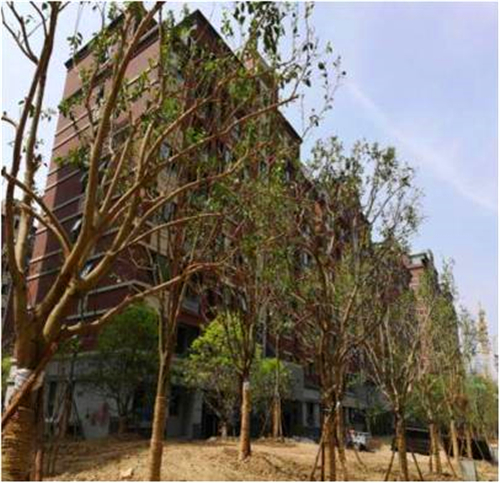

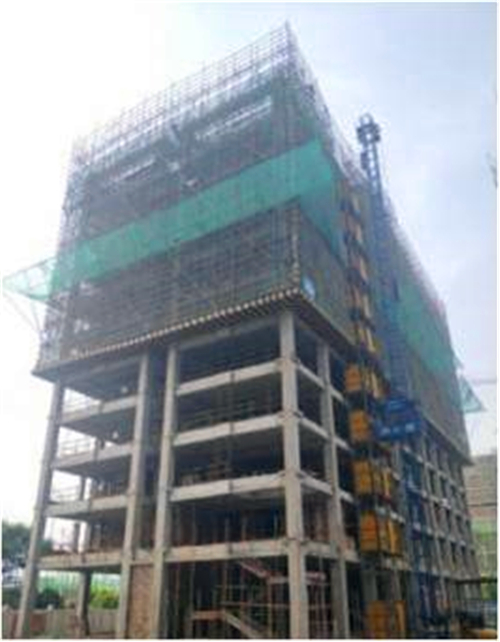

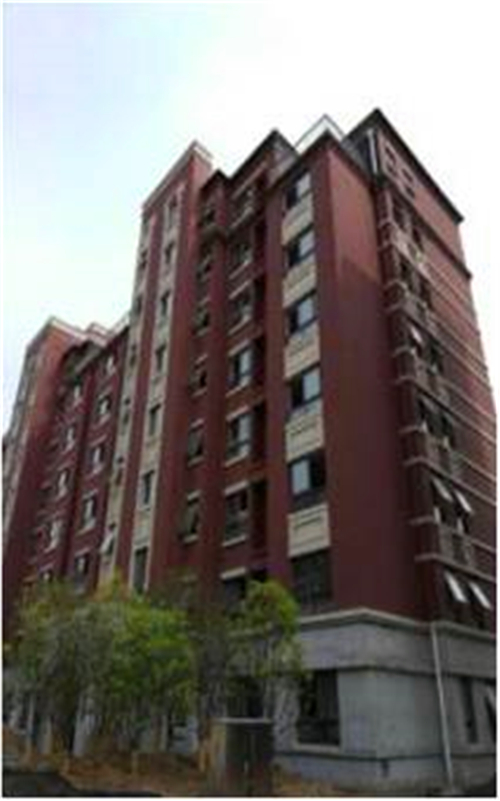

2#
3#、4#楼:
1、土建施工:一层门厅保温、室内顶棚第二遍腻子完成,卫生间、阳台防水施工完成;
2、外装施工:2—8层外墙真石漆大面完成,局部修补;
3、门窗工程:一层推拉门、固定窗安装完成;
4、公区装饰:4#楼公区地砖铺贴完成;3#、4#楼木质防火门、入户门安装完成。

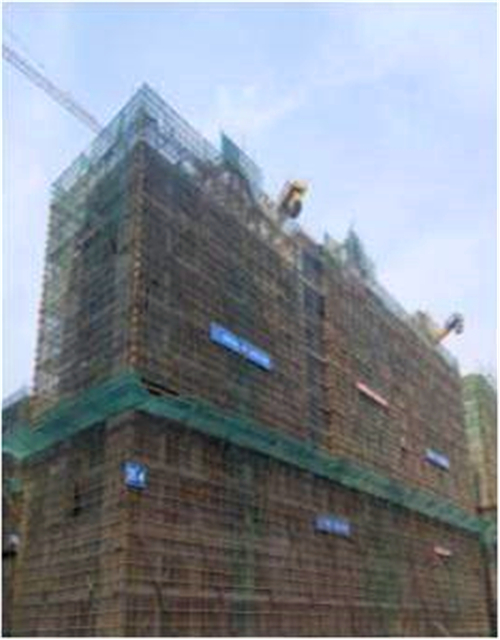

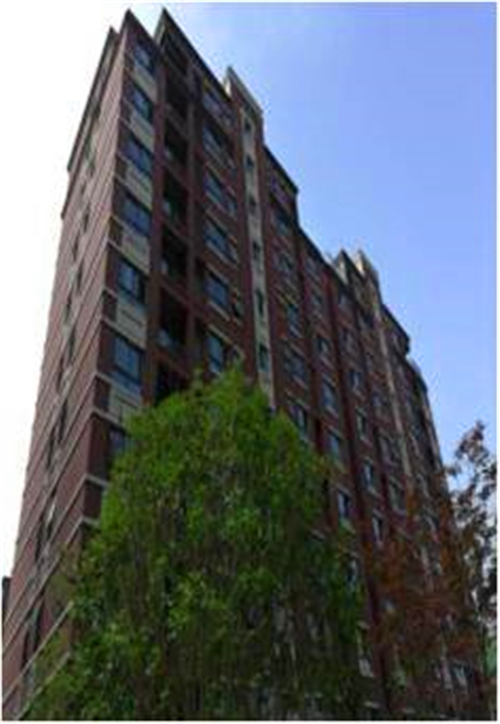

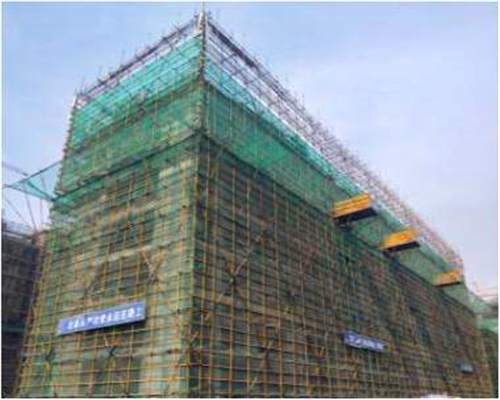

3#

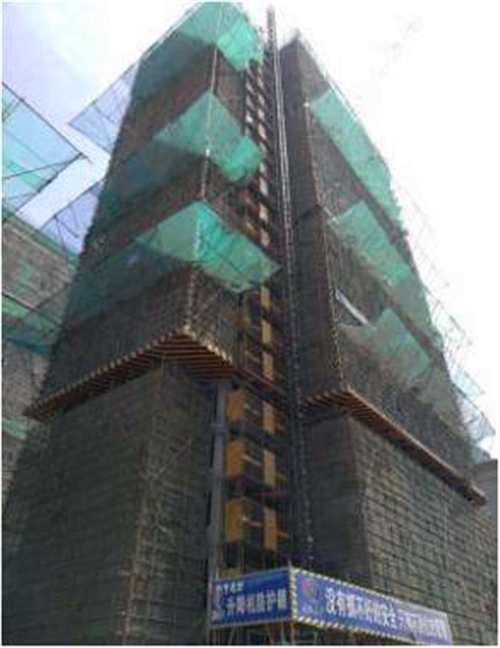

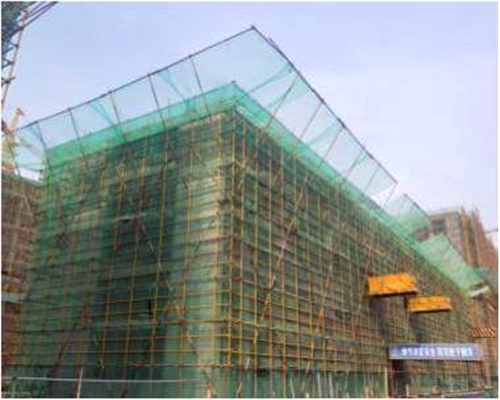

4#
5#、6#楼:
1、土建施工:一层门厅保温完成,室内顶棚第二遍腻子完成,卫生间、阳台防水完成;
2、外装施工:2—8层外墙真石漆大面施工完成,局部修补;
3、门窗工程:一层推拉门、固定窗安装完成;
4、空调机位百叶施工:6#楼空调机位百叶南立面2—11层安装完成,北立面8—11层安装完成;
5、公区装饰:楼梯栏杆、入户门、木质防火门安装完成;5#楼公区地砖铺贴完成。

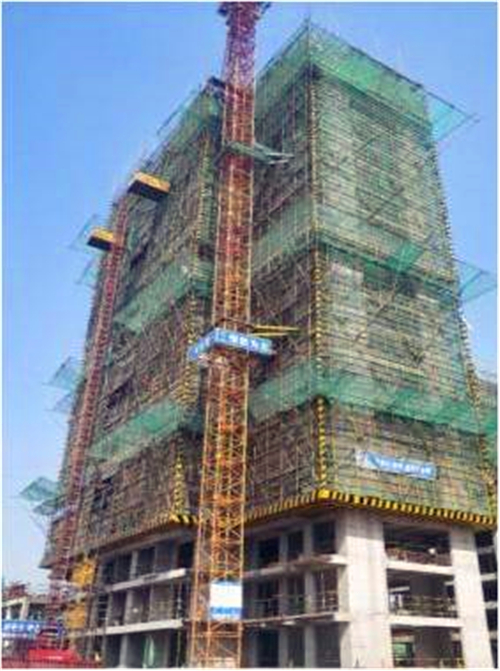

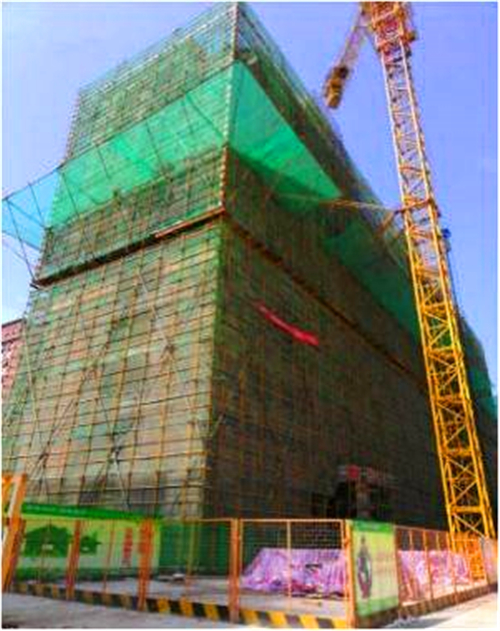

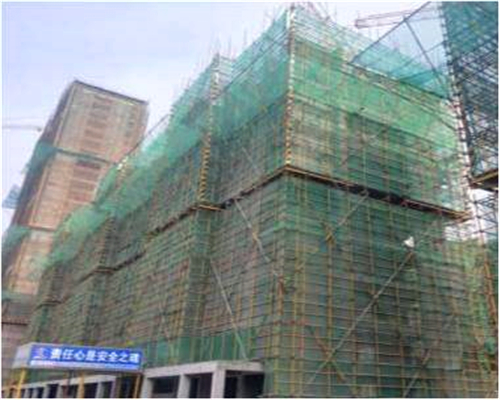

5#

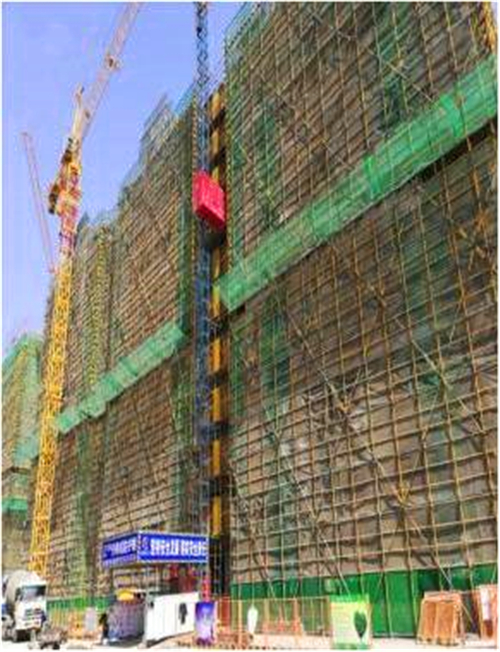

6#
7#、8#楼:
1、土建施工:室内顶棚第二遍腻子完成;卫生间、阳台防水完成;
2、外装施工:2—8层外墙真石漆大面施工完成,局部修补;
3、门窗工程:一层推拉门、固定窗安装完成。
4、护栏施工:室内护窗栏杆完成;
5、公区装饰:8#楼公区地砖完成,电梯门套安装;7#、8#楼入户门、木质防火门安装完成。

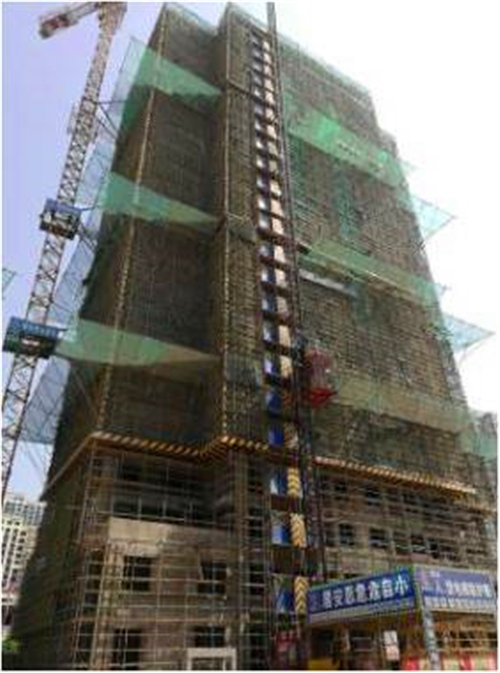

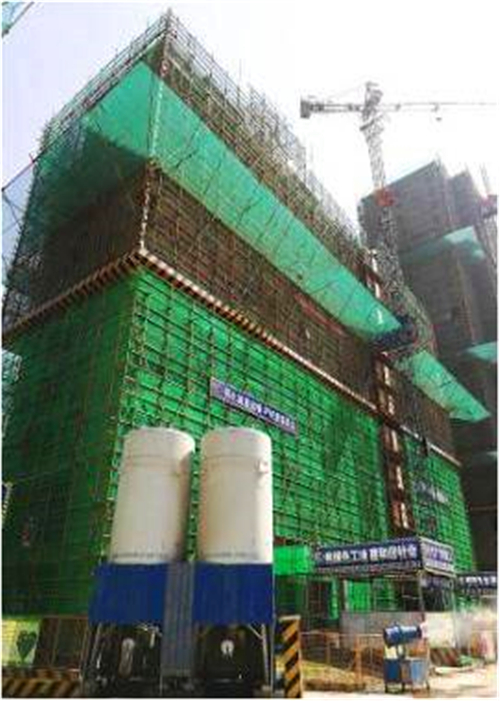

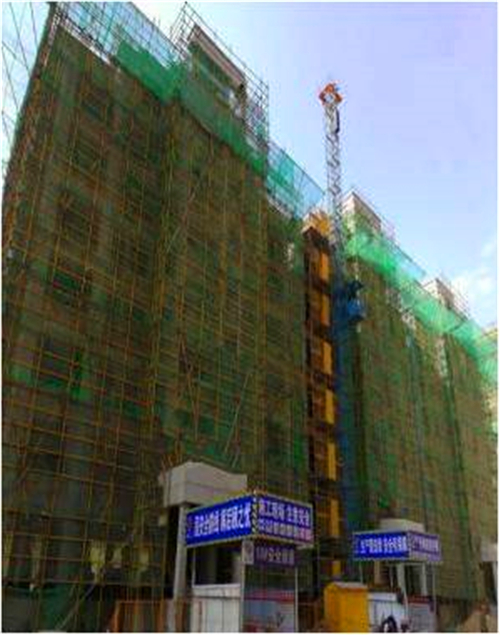

7#

8#
11#、14#、18#楼:
1、外墙保温:11#、14#楼12—22层保温板完成,18—22层保温抹面完成;18#楼12—23层保温板完成,18—23层保温抹面完成;
2、内墙抹灰:11#楼15—22层完成;14#楼13—22层完成;18#楼14—23层完成;
3、门窗:11#楼5—22层外窗框安装完成;14#楼6—22层外窗框安装完成;18#楼外窗框安装完成;
4、顶棚腻子:14#楼15—22层完成。

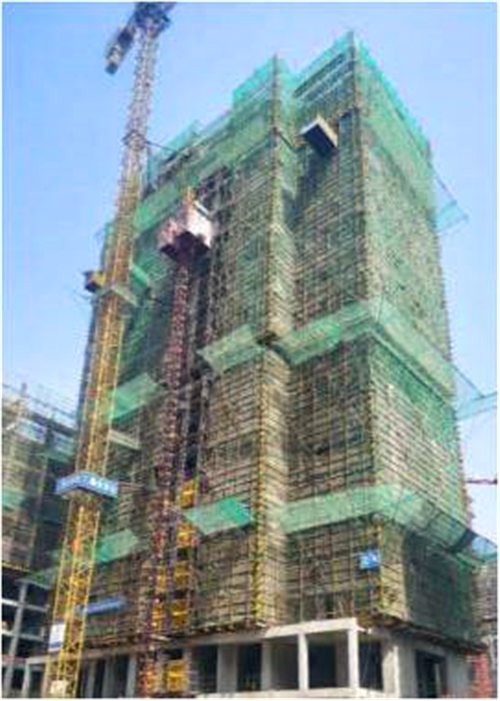

11#

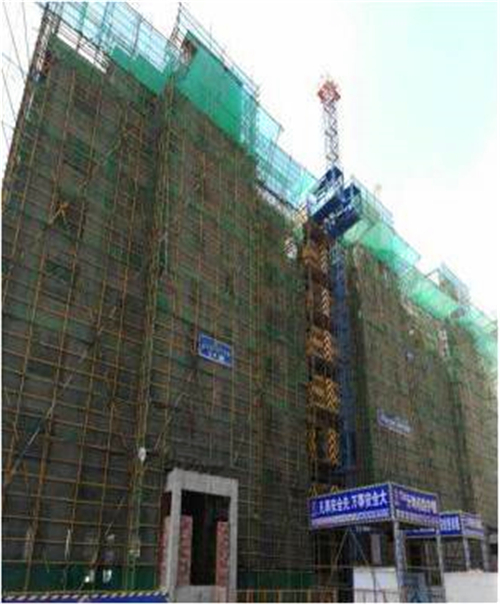

14#

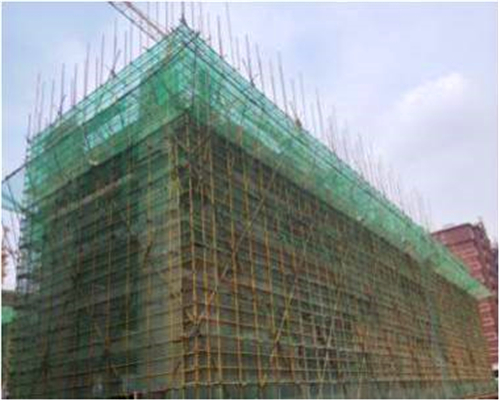

18#
9#楼、10#、12#楼:
1、9#楼2—8层墙体砌筑完成;
2、10#楼2—8层墙体砌筑完成;
3、12#楼2—9层墙体砌筑完成。

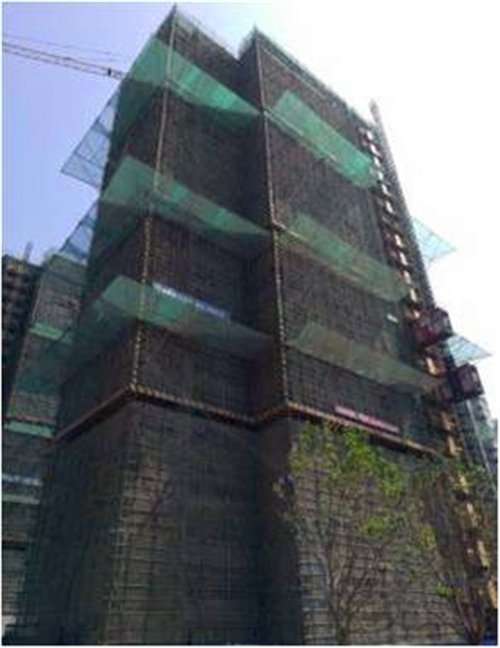

9#

10#

12#
13#、16#、17#楼:
1、13#楼2—10层墙体砌筑完成;
2、16#楼10—11层墙体砌筑完成;
3、17#楼4—11层墙体砌筑完成。

13#

16#

17#
15#楼:20—26层墙体砌筑完成;1—5层外架搭设完成,安全网张挂。

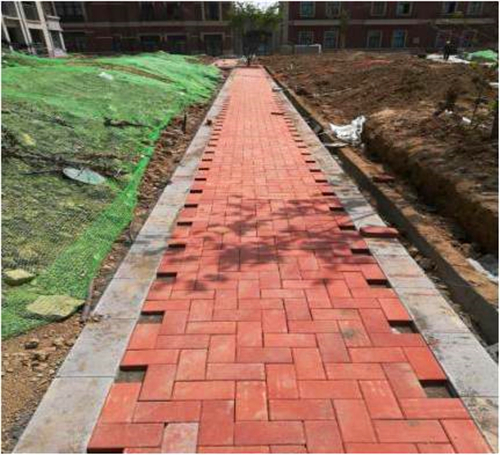

1#—8#楼室外景观工程:
1、7#楼、8#楼南侧园艺路大面铺贴完成;
2、绿化乔木种植完成60%。

36#、39#楼:19层结构施工,人货电梯安装完成。

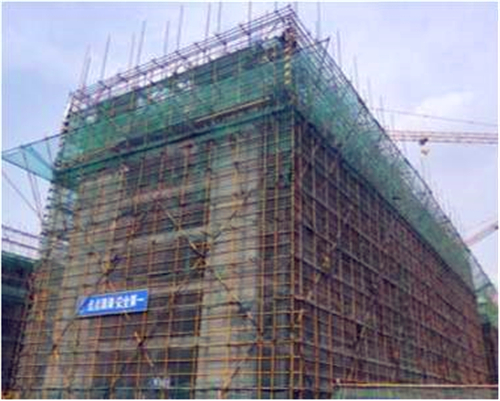

36#

39#
40#、38#、35#楼:
1、40#楼混凝土子分部验收完成,三层填充墙样板施工;
2、38#楼混凝土子分部验收完成,墙体砌筑准备;
3、35#楼混凝土子分部验收完成,墙体砌筑准备。

40#

38#

35#
34#、37#楼:
1、34#楼屋面结构施工;
2、37#楼10层结构施工。

34#

37#
31#、32#楼:
1、32#楼8层结构施工;
2、31#楼6层结构施工。

32#

31#
29#、30#楼:
1、29#楼6层结构施工;
2、30#楼7层结构混凝土浇筑准备。

29#

30#

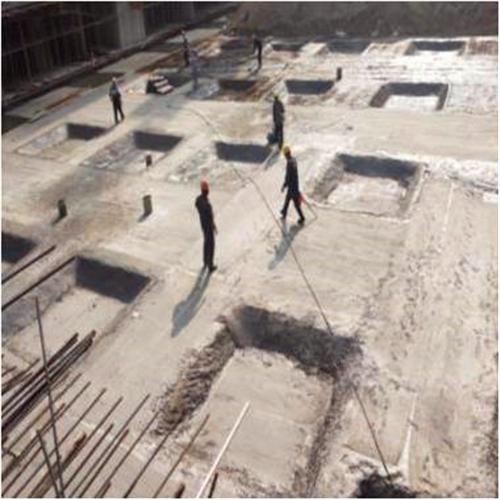

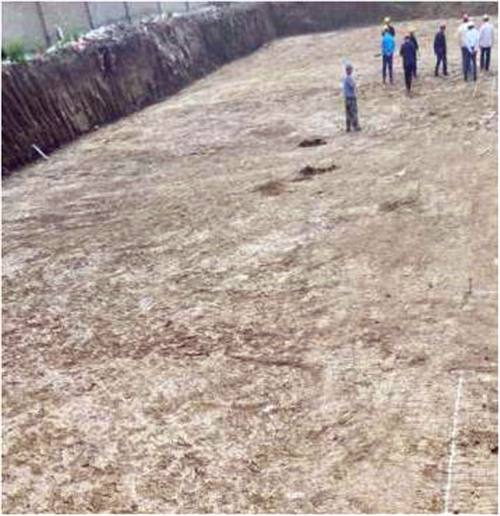

24#楼:土方开挖完成,基槽验收完成。

20、7、25区地库:

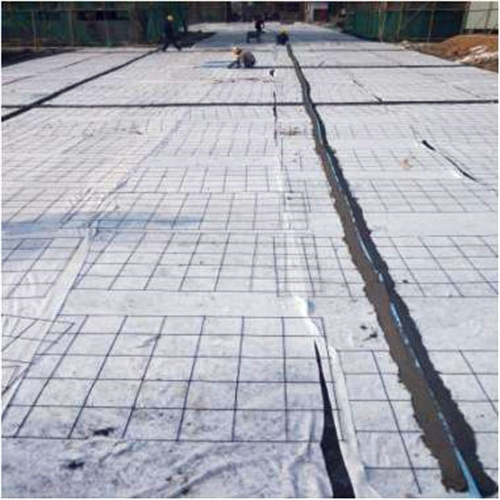

1、7区、25区地库顶板防水保护层浇筑准备;
2、20区地库基础垫层浇筑完成,防水施工开始。
