铜陵紫金公馆5月上半月工程进度播报

2018.05.17文章来源:   阅读次数:

铜陵紫金公馆5月上半月工程进度播报



    各楼栋形象进度:

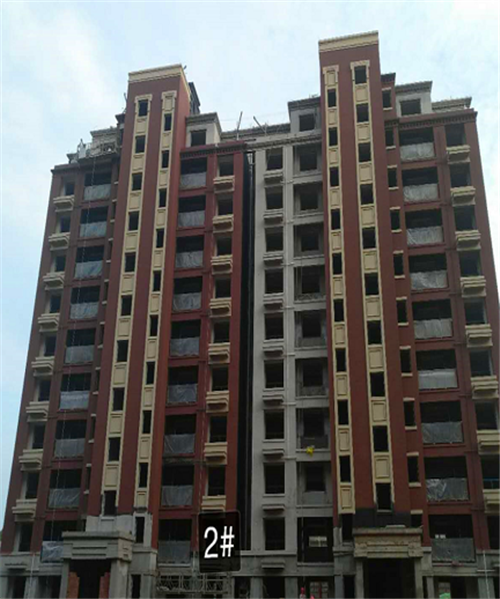

    2#楼:外墙涂料施工完成90%。

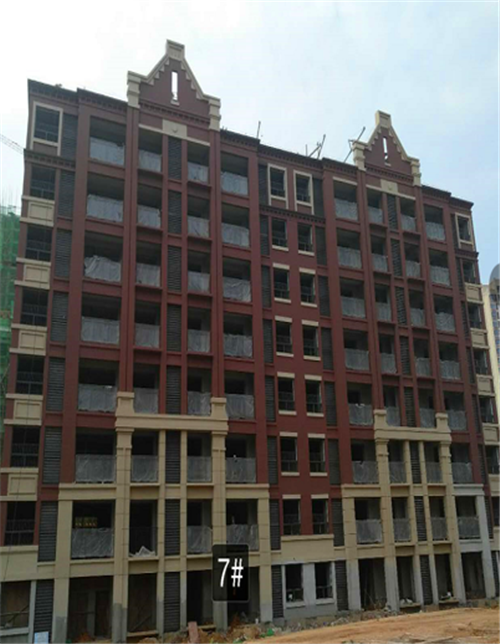

    7#楼:外墙涂料施工完成90%。

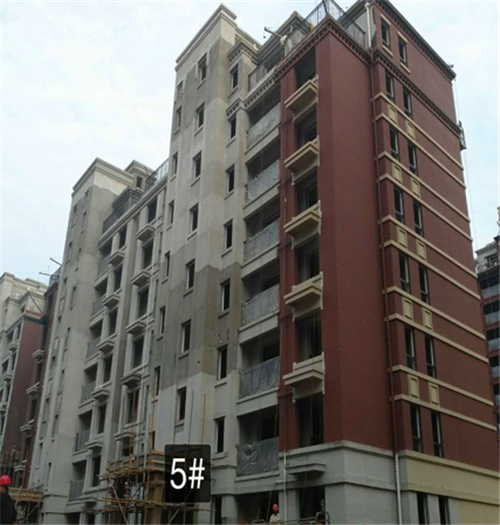

    5#楼:东西外墙涂料施工90%,南北面施工30%,阳台栏杆安装完成。

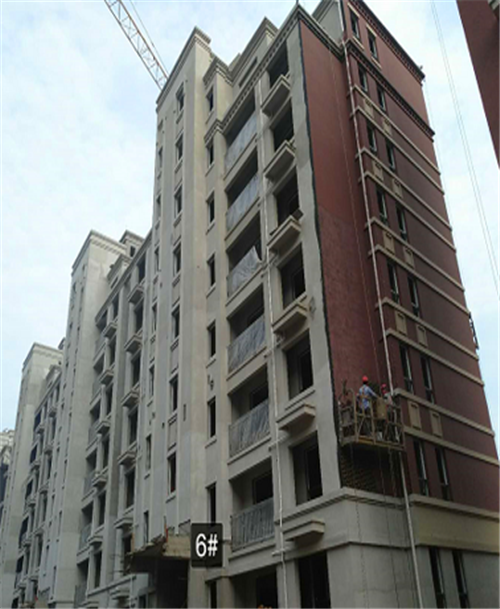

    6#楼:东立面涂料完成90%,南面施工30%,阳台栏杆安装完成。

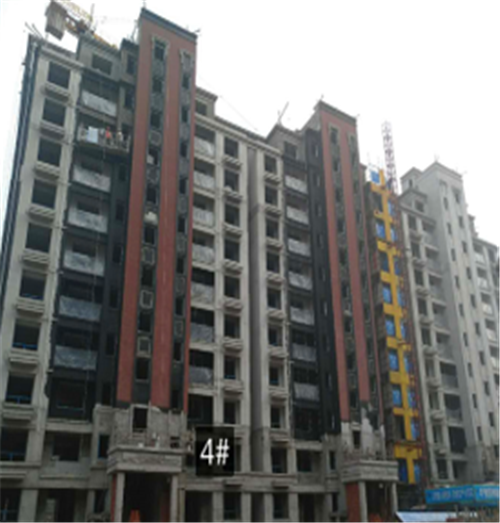

    4#楼:屋面施工完成,地坪完成5层,阳台栏杆安装完成。

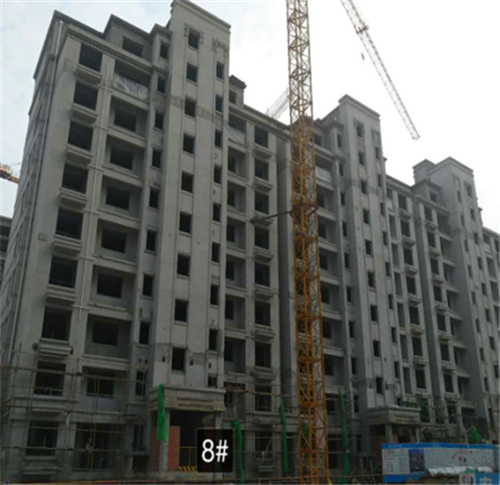

    8#楼:外架拆除完成,地坪浇筑完4层,屋面施工完成。

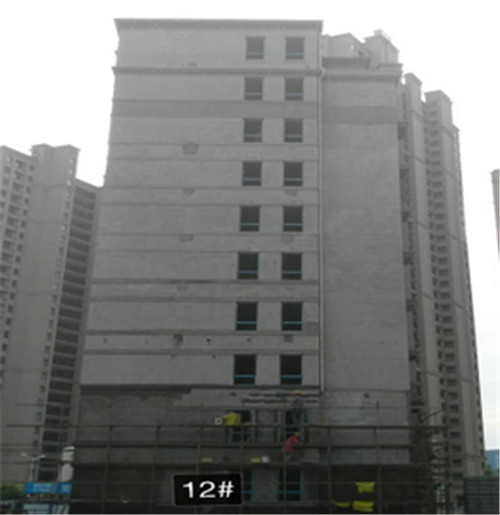

    12#楼:外架拆除完成,地坪浇筑完4层,屋面施工完成。

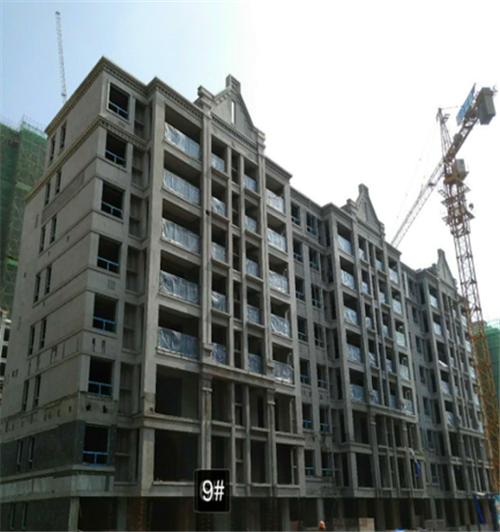

    9#楼:地坪施浇筑完5层,阳台栏杆安装70%。

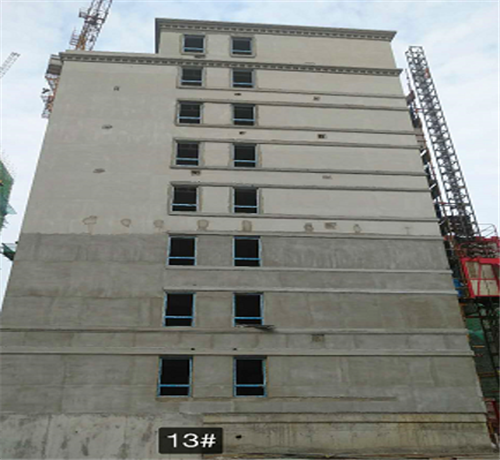

    13#楼:屋面施工完成,外架拆除基本完成,地坪浇筑完3层。

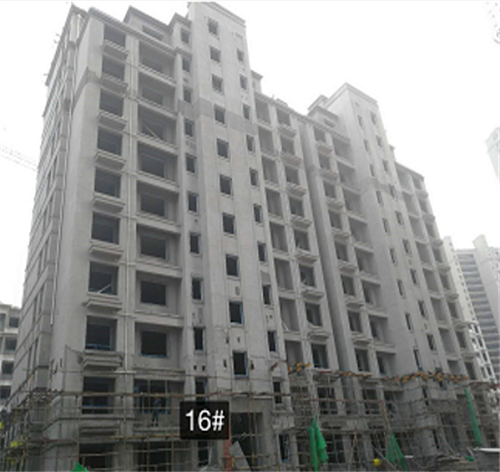

    16#楼:地坪清理,预埋水电管,地坪浇筑完1层。

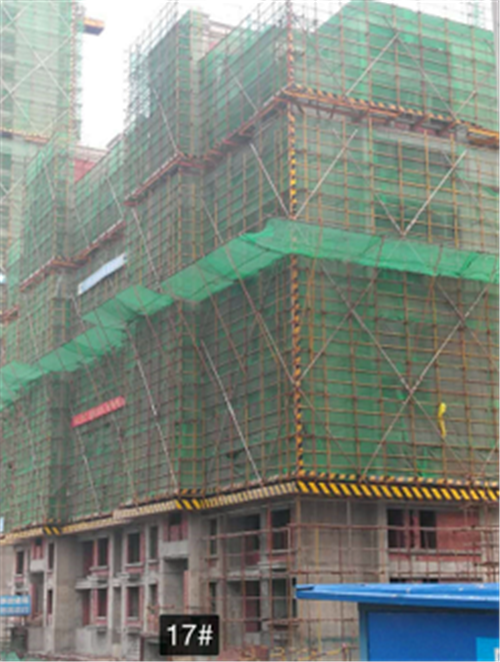

    17#楼:墙体砌筑到11层,二次结构10层。

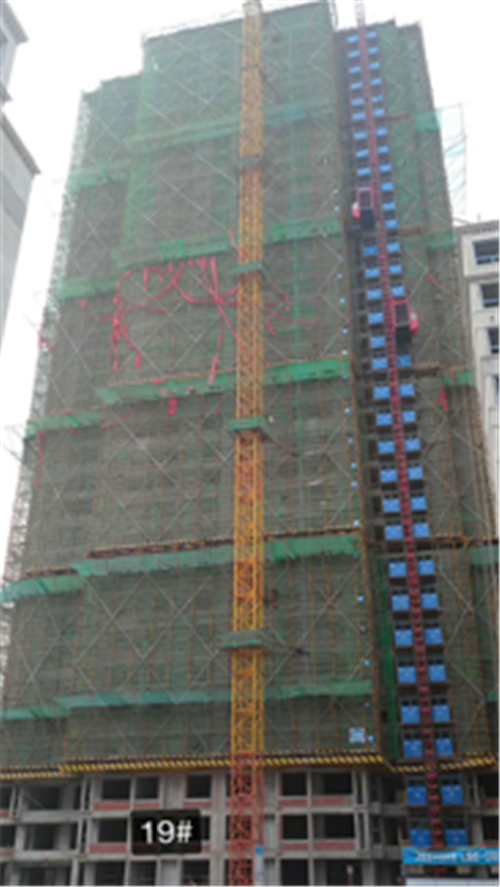

    19#楼:墙体砌筑至28层,二次结构18层。

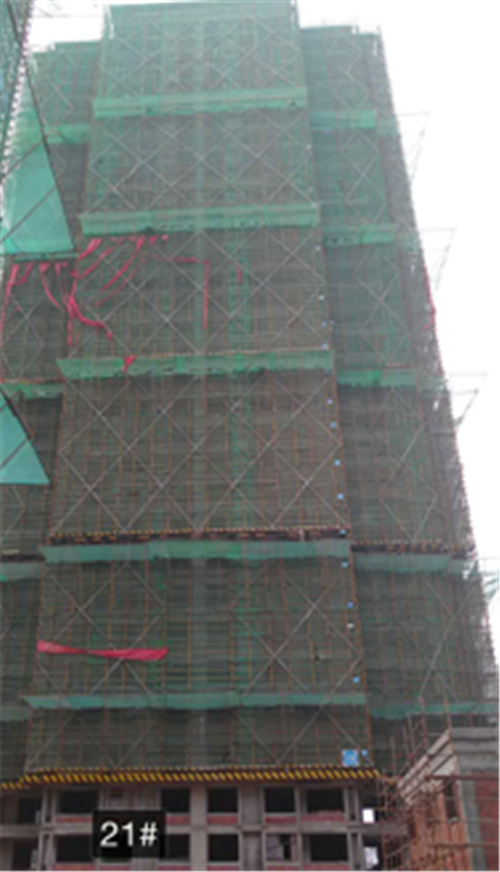

    21#楼:墙体砌筑施工21层,二次立模到16层。

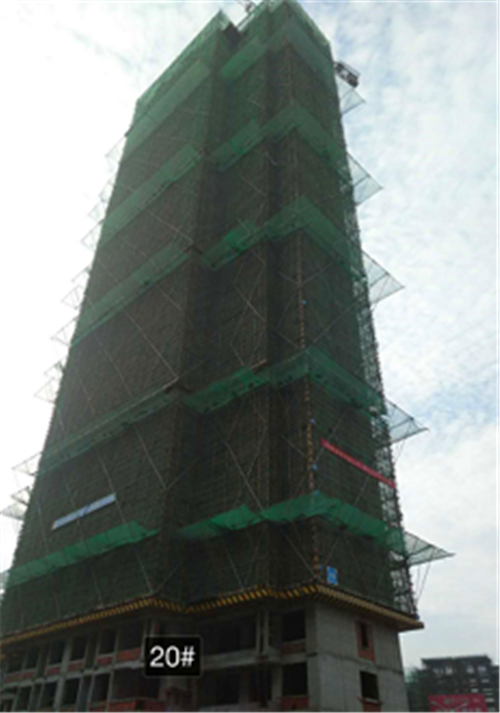

    20#楼:主体封顶,墙体砌筑到17层,二次结构12层。

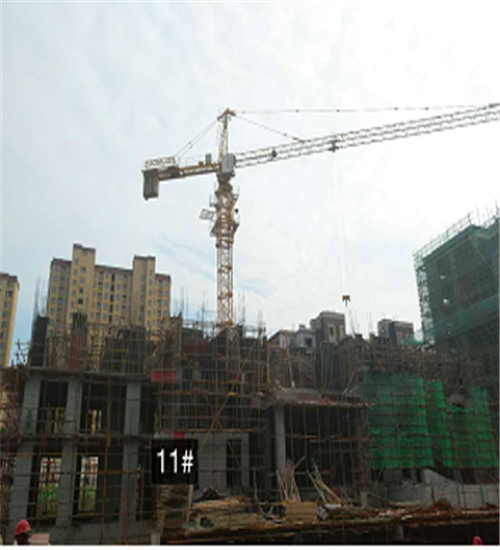

    11#楼:3层墙柱钢筋绑扎焊接。

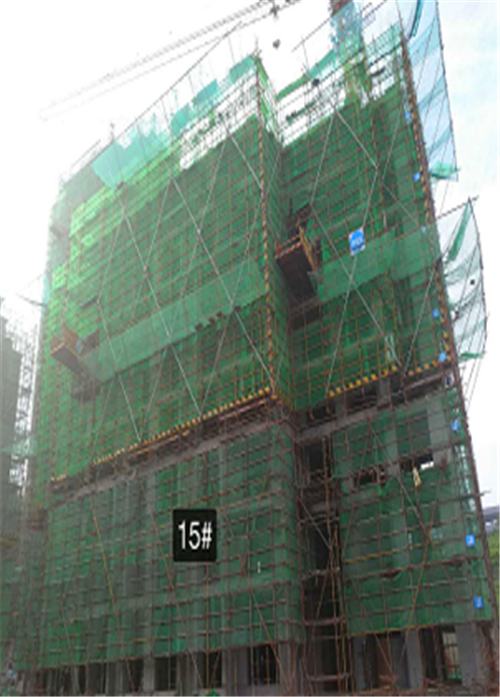

    15#楼:9层顶板砼立模。

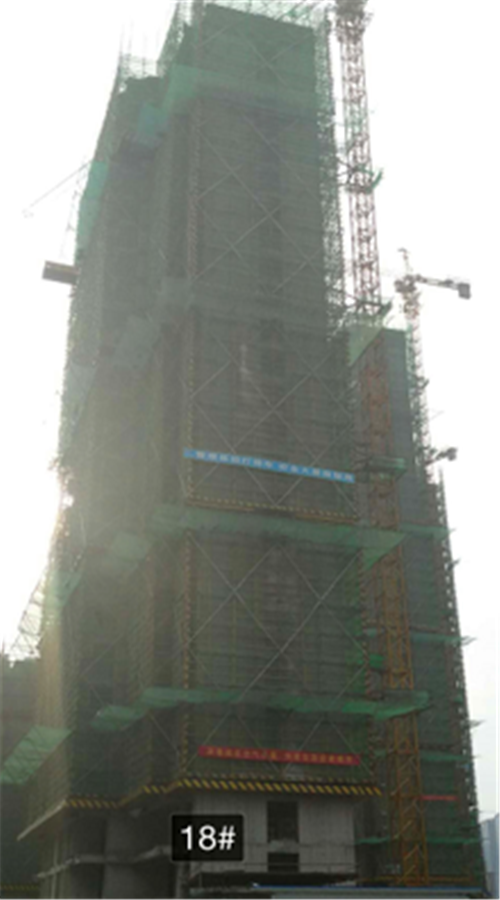

    18#楼:26层墙柱筋焊接绑扎。

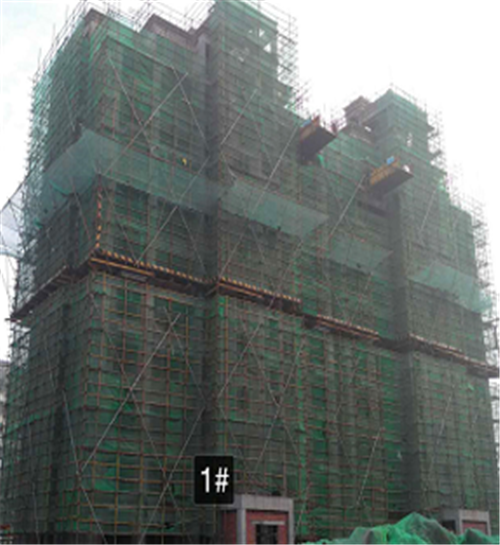

    1#楼:墙体砌筑至9层,二次结构6层。

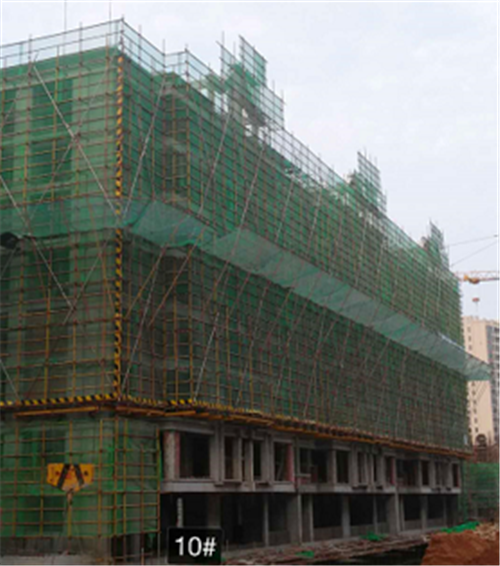

    10#楼:墙体砌筑3层;二次结构2层。

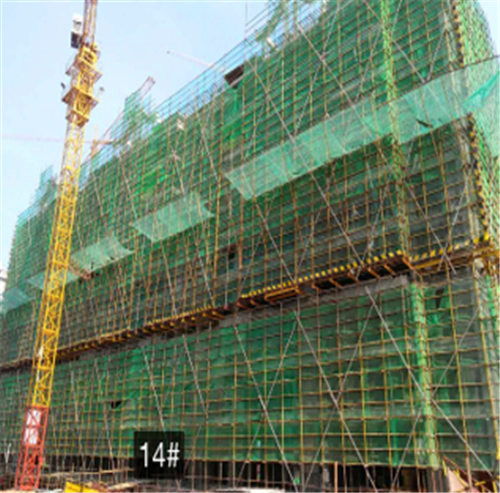

    14#楼:3层墙体砌筑;二次结构2层。
