亳州时代公馆5月下半月工程进度播报

2018.06.04文章来源:   阅读次数:

亳州时代公馆5月下半月工程进度播报



    各楼栋形象进度:



    1#、2#、3#、4#、5#、6#、7#、8#楼:

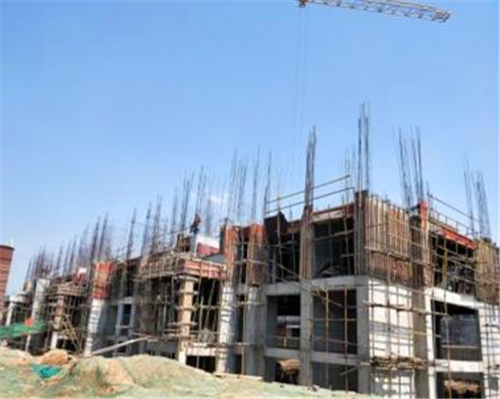

    土建施工、公区装饰、门窗工程、外装施工已完成,正在进行维修整改。

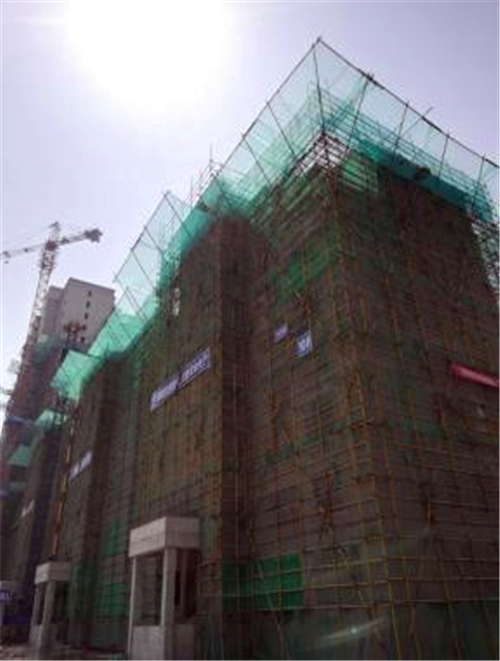

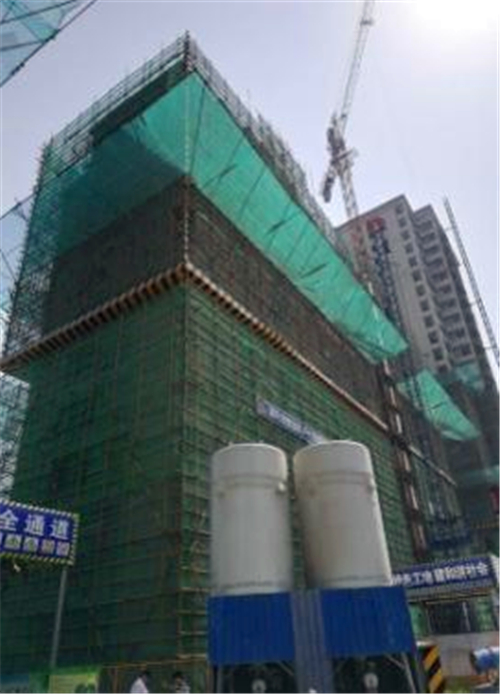

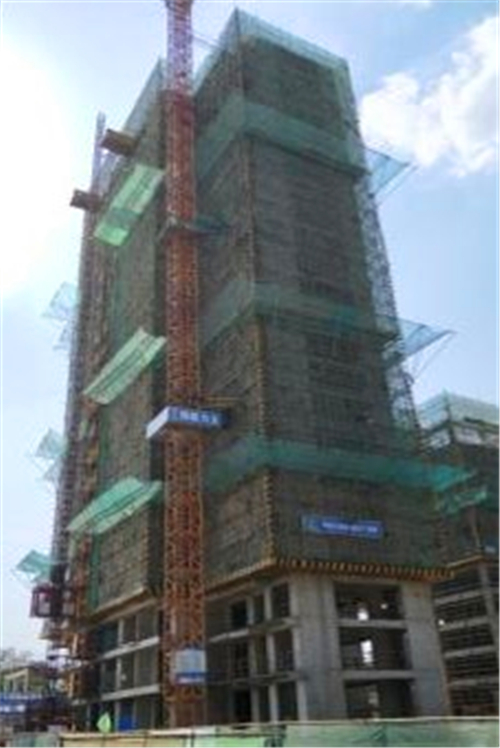

1#

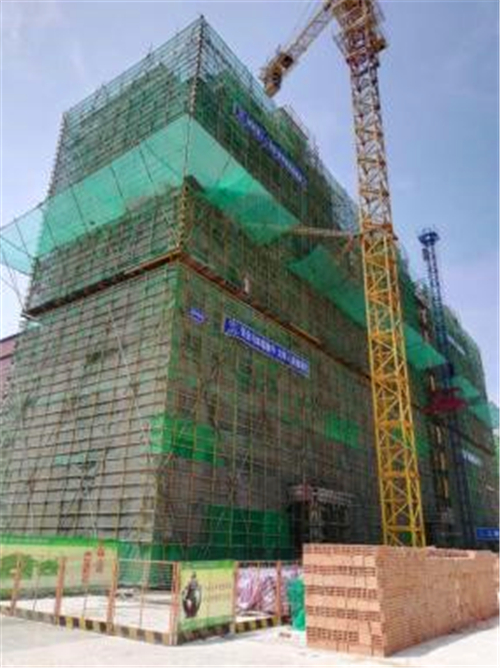

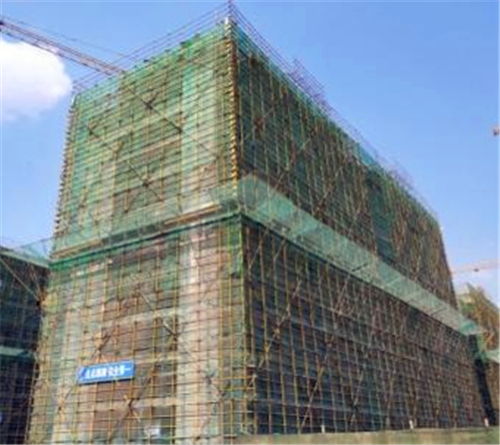

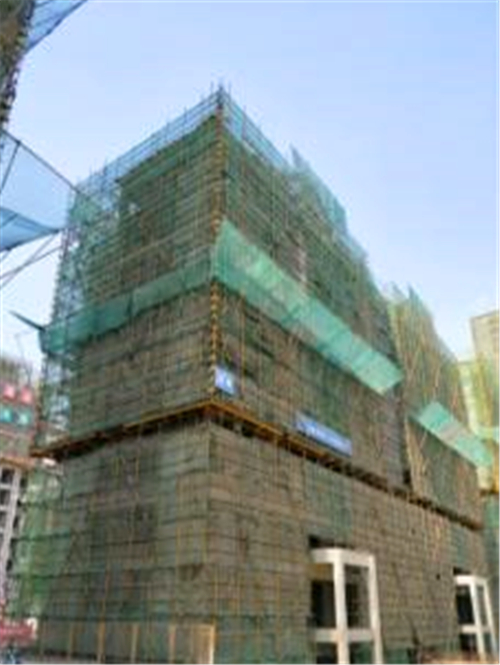

2#

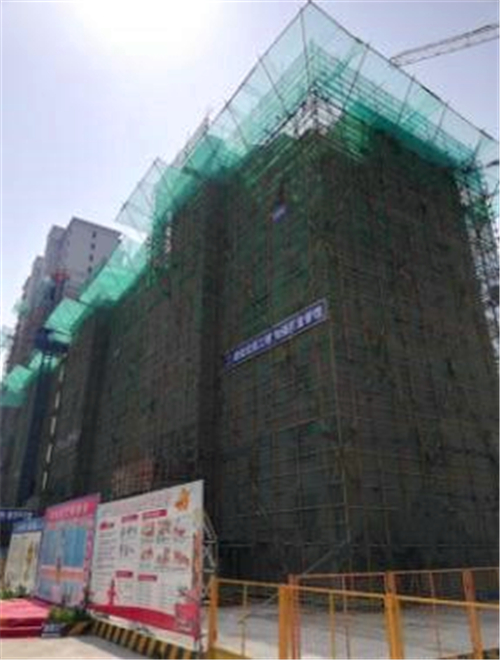

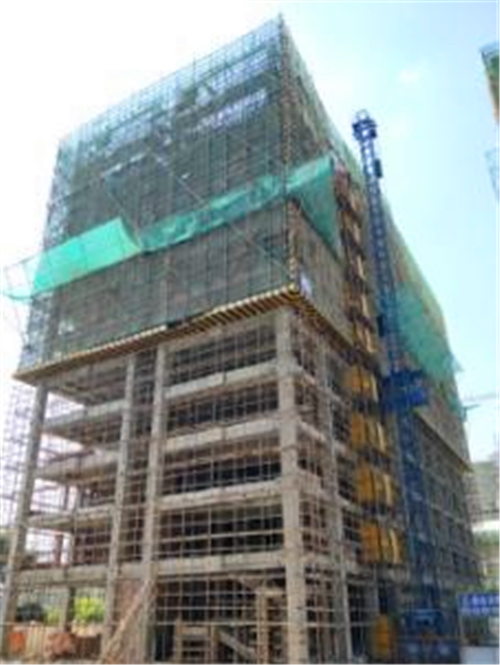

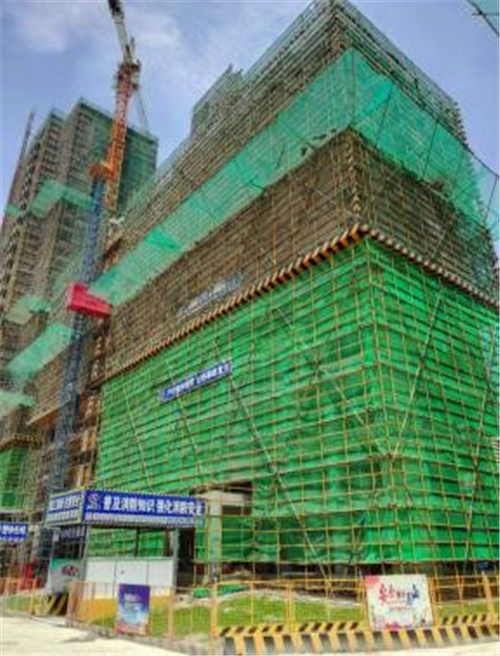

3#

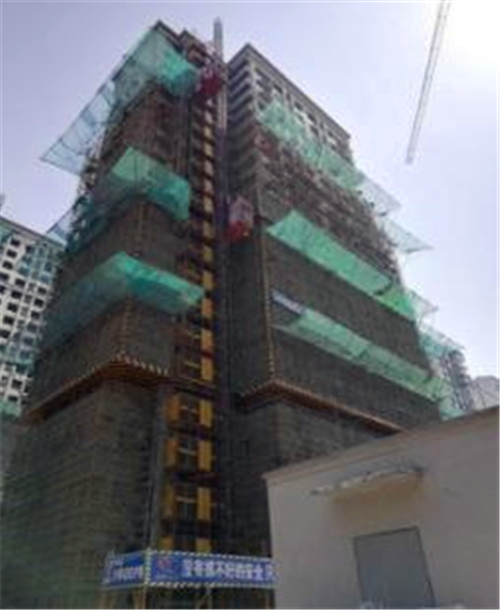

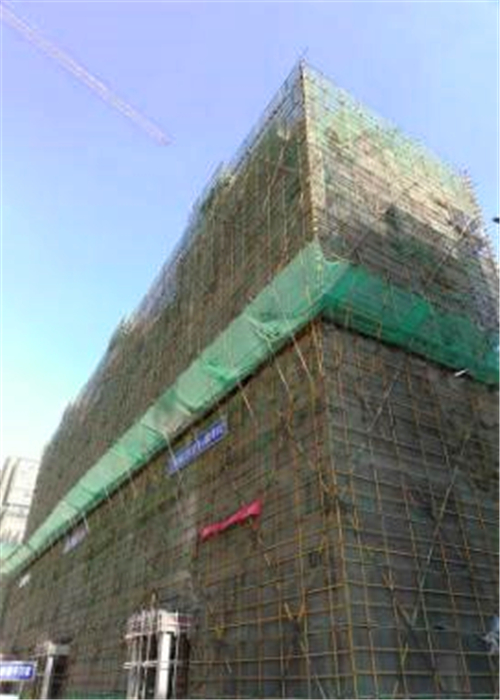

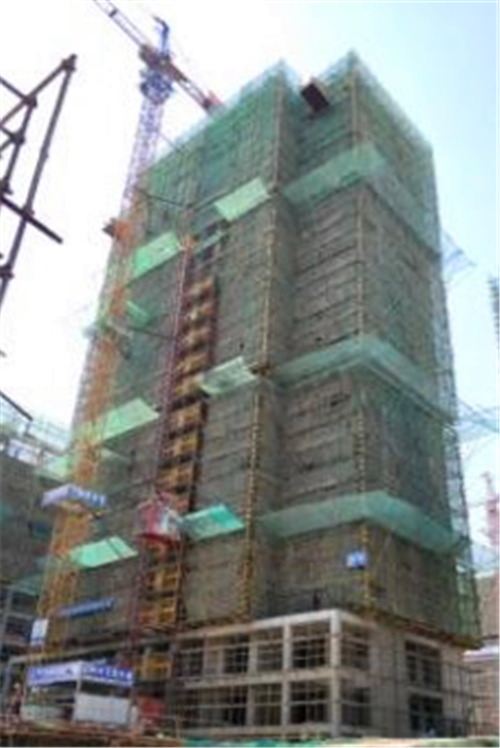

4#

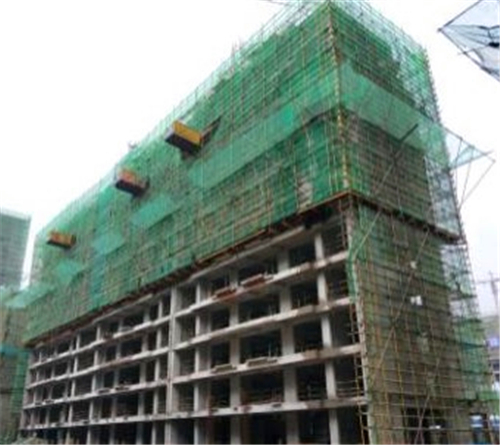

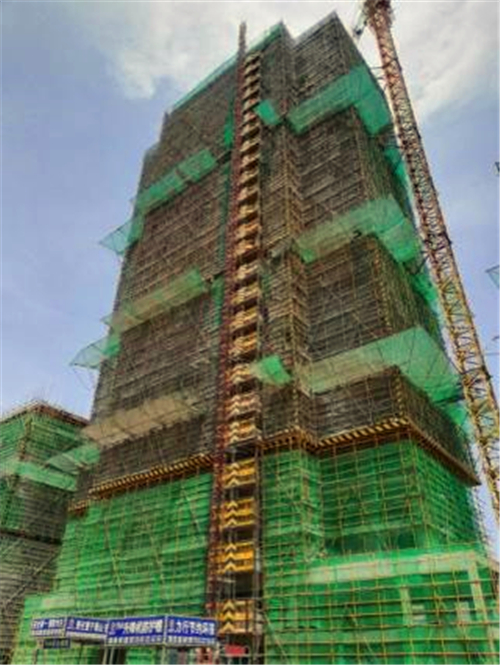

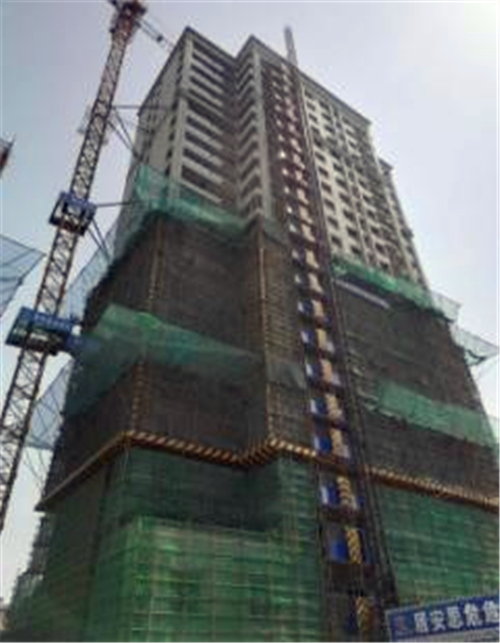

5#

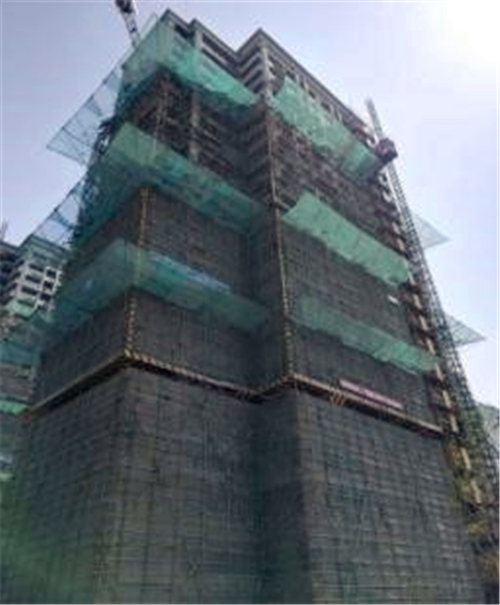

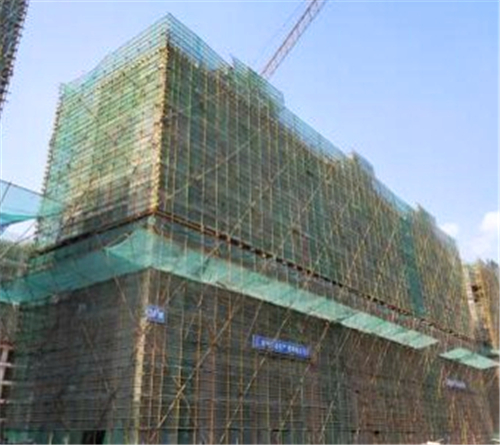

6#

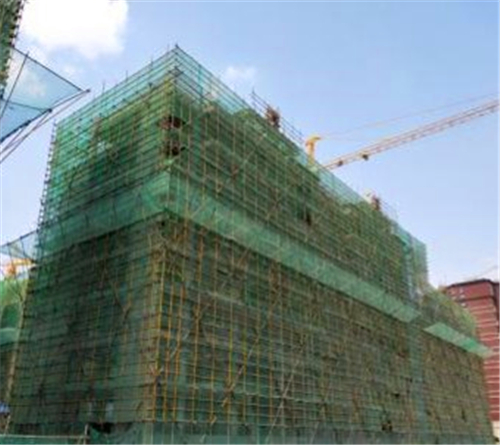

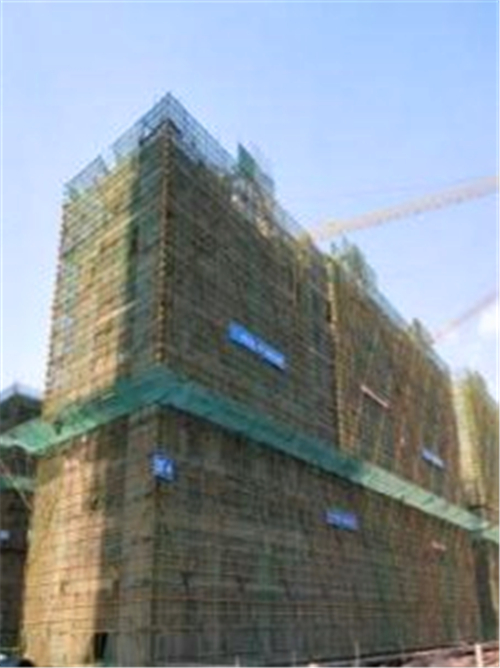

7#

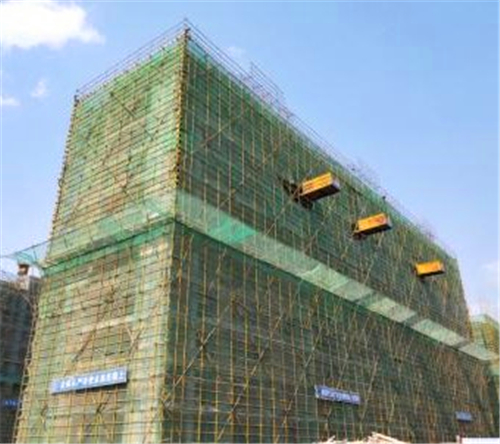

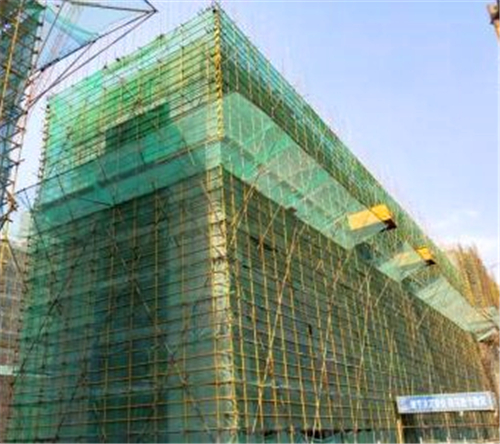

8#



    11#楼、14#、18#楼:

    1、外墙保温:11#楼18~22层底漆,弹线完成,12~17层腻子完成,6~11层东西北立面抗裂砂浆完成;14#楼12~22层底漆、弹线完成,3~11层一遍腻子完成;18#楼12~23层底漆完成,6~11层腻子完成;

    2、内墙抹灰:11#楼2~22层完成;14#楼2~22层完成;18#楼1~23层完成;
    3、门窗:11#3~22层安装完成,14#3~22层安装完成,18#楼外窗框安装完成;
    4、顶棚腻子:11#楼2~22层一遍完成,二遍完成10层;14#楼4~22层一遍完成,二遍完成12层;18#楼5~23层一遍完成。

    5、屋面:11#楼保温找平层完成;14#楼防水完成;18#楼保护层完成。
    6、地坪:11#楼基层清理完成7层;14#楼基层清理完成4层;18#楼基层清理完成2层。



11#



14#



18#



    9#楼:2~11层墙体砌筑完成,二次结构完成5层。





    10#楼:2~8层墙体砌筑完成,二次结构完成7层。





    12#楼:2~11层墙体砌筑完成,二次结构完成5层。





    13#楼:2~8层墙体砌筑完成,3~8层窗框安装完成,外墙粉刷完成6层。





    16#楼:3~11层墙体砌筑完成,二次结构完成7层。





    17#楼:2~11层墙体砌筑完成,二次结构完成10层。





    15#楼:12~26层墙体砌筑完成。





    36#楼:屋面结构施工,楼层垃圾清理,2-8层植筋完成。





    39#楼:屋面结构施工,楼层垃圾清理,2-8层植筋完成。





    40#楼:8-11层填充墙砌筑完成。





    38#楼:3层填充墙砌筑完成





    35#楼:填充墙样板砌筑准备。





    34#楼:屋面结构施工。





    37#楼:屋面结构施工。





    32#楼:11层结构施工。





    31#楼:9层结构施工。



    29#楼:屋面结构施工。





    30#楼:11层结构施工。







    24#楼:3层结构施工。
