淮南英伦联邦5月下半月工程进度播报
各楼栋形象进度:
26#、27#、30#、31#楼;室内及公共区域卫生清理。

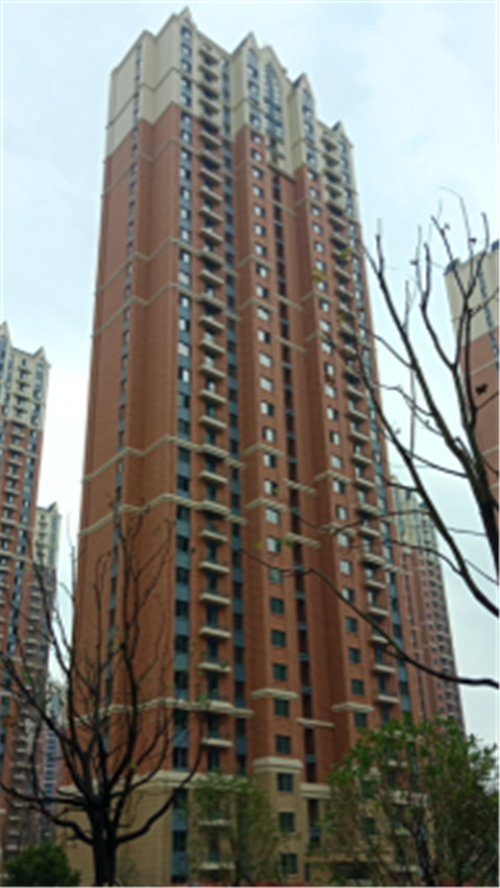

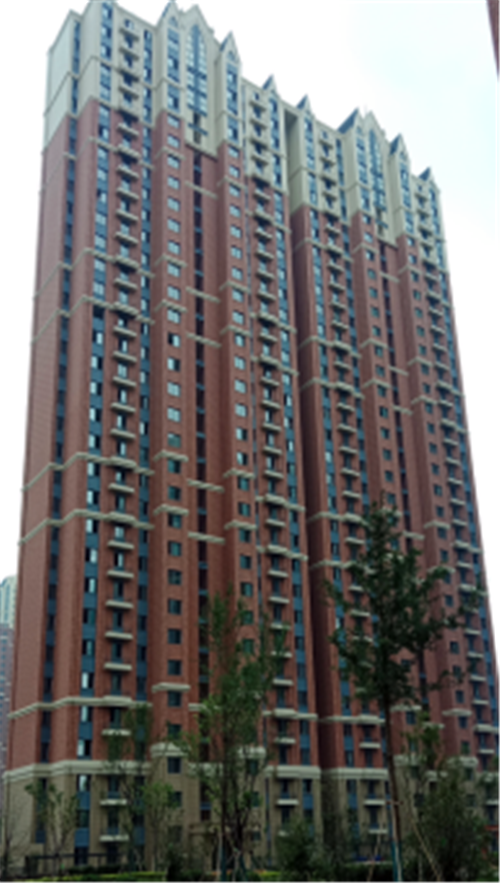

26#

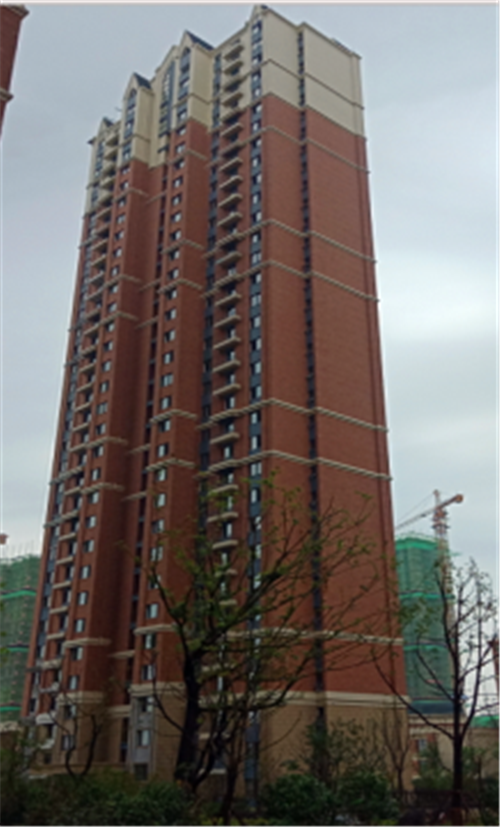

27#

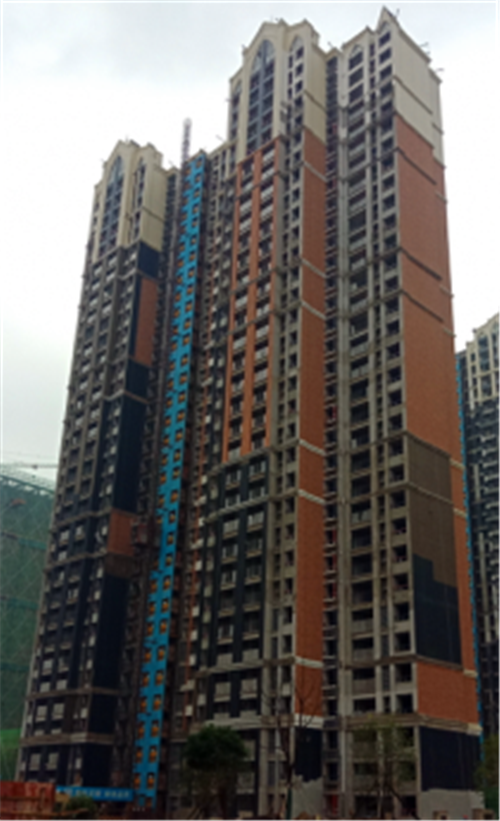

30#

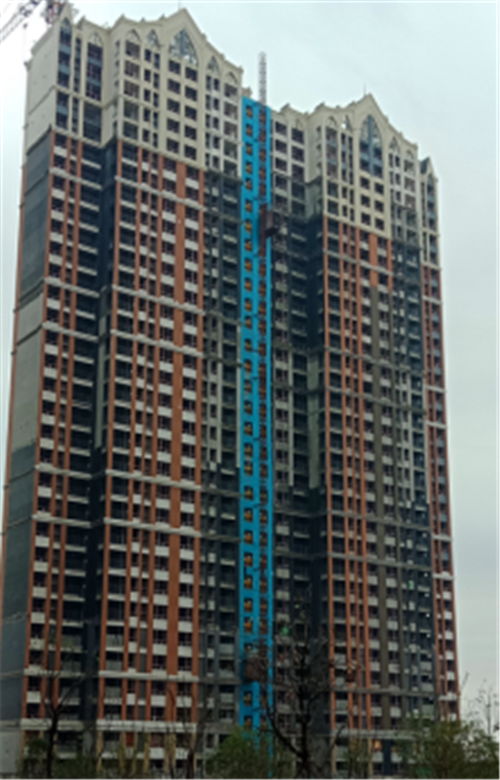

31#

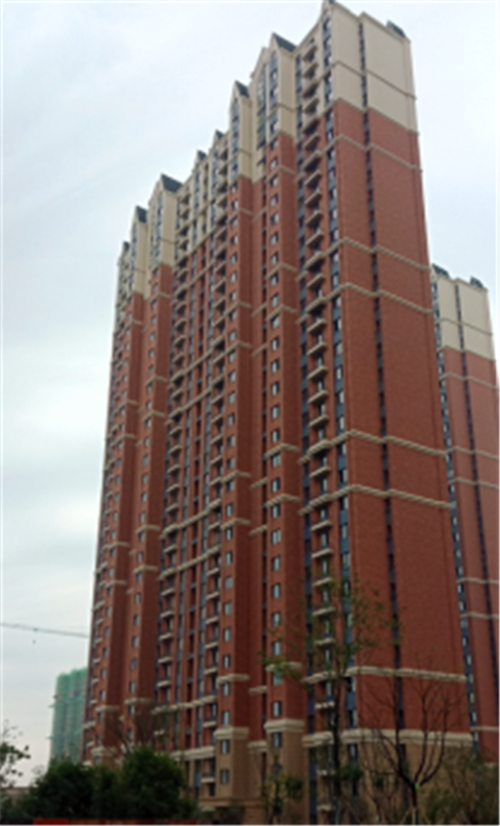

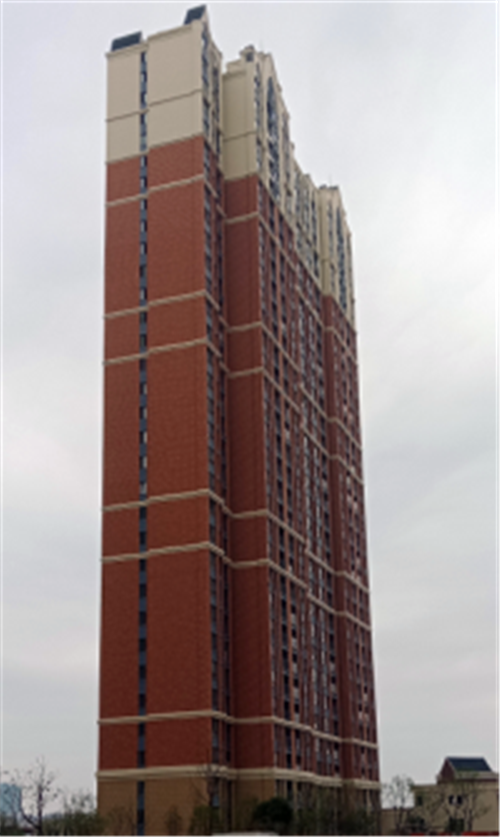

28#楼:
1、外墙装饰施工完成;
2、进户门、楼梯间及管道井防火门安装完成;
3、阳台塑钢门及公区门联窗安装完成95%;
4、公区地砖铺贴完成,门厅装装饰完成90% ,电梯过门石、踢脚线收口;
5、各专项验收前卫生清理等准备工作。

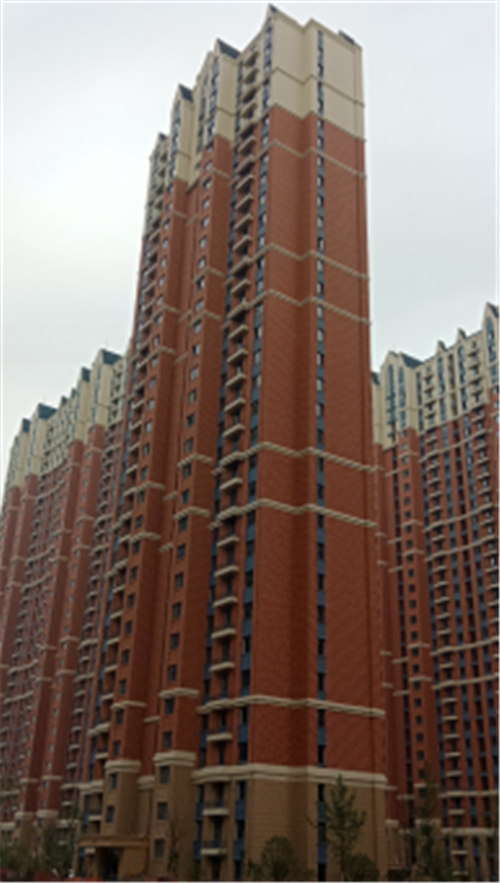

29#楼:
1、外墙装饰施工完成;
2、进户门、楼梯间及管道井防火门安装完成;
3、阳台塑钢门及公区门联窗安装完成95%;
4、公区地砖铺贴完成,门厅装装饰施工完成90%,电梯过门石、踢脚线收口;
5、各专项验收前卫生清理等准备工作。

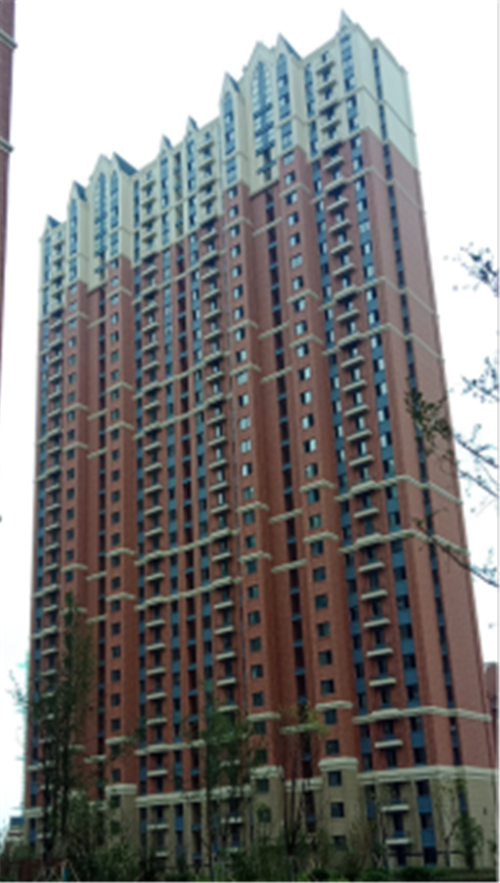

35#楼:
1、外墙装饰施工完成;
2、楼层公共区域地砖铺贴完成90%,一层门厅装饰施工完成90%,;
3、防火门安装完成90%,阳台塑钢门及公区门联窗安装完成80%,进户门开始安装完成90%;
4、疏散楼梯粉刷完成80%;
5、各专项验收前卫生清理等准备工作。

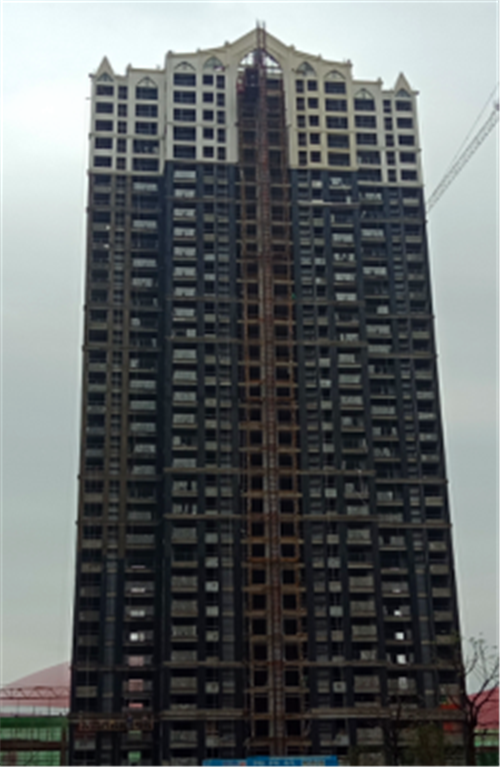

34#楼:
1、外墙面漆施工完成25%,栏杆安装完成,地坪施工完成90%;
2、楼梯踏步粉刷完成90%,阳台塑钢门框安装完成70%;
3、室内电梯安装调试,楼梯间腻子开始施工。

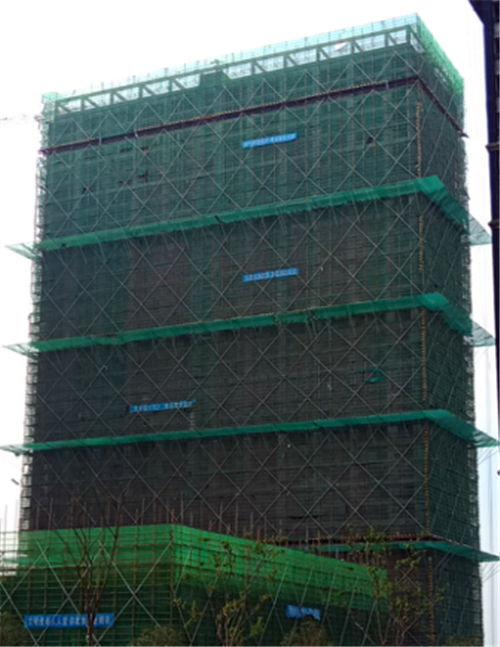

36#楼:
1、栏杆安装完成,外墙面漆施工完成10%,地坪施工完成70%;
2、阳台塑钢门框安装完成30%,疏散楼梯开始粉刷,室内电梯安装调试。

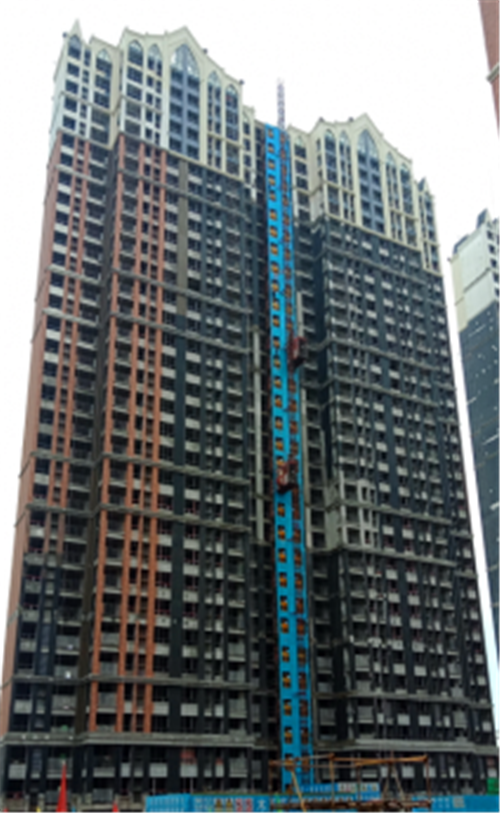

37#楼:
1、阳台塑钢门框安装完成30%,栏杆安装完成;
2、外墙底漆完成,外墙面漆开始施工,地坪施工完成85%;
3、疏散楼梯开始粉刷,室内电梯安装调试。

38#楼:
1、栏杆安装完成,外墙底漆完成,外墙面漆施工完成10%;
2、地坪施工完成85%,阳台塑钢门框安装完成70%;
3、室内电梯安装调试。

39#楼:
1、内墙粉刷完成,外墙保温施工完成30%;
2、窗框安装完成,地坪开始清理,一、二层商业幕墙钢构施工;
3、室内电梯进场准备安装。

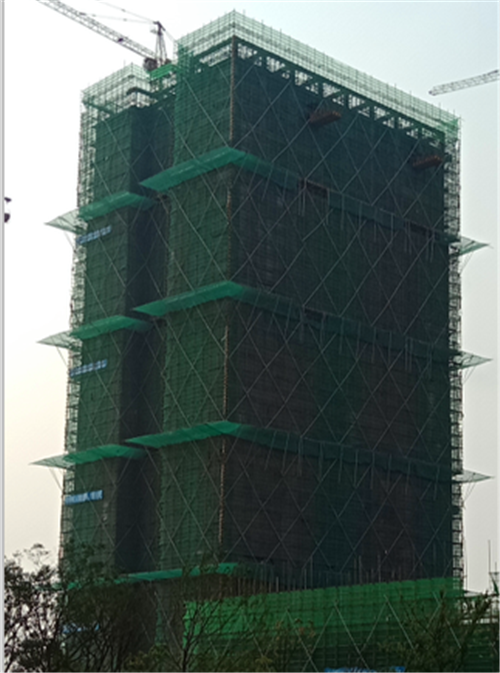

40#楼:
1、墙体砌筑及二次结构完成,
2、窗框安装完成%,内墙粉刷施工完成10%,外墙粉完成30%。

室外工程:
土方回填:28#、29#、35#楼土方回填完成;
室外管网:35#楼南侧北侧、29#、28#楼雨污管网完成,35#楼燃气、自来水管网施工完成;

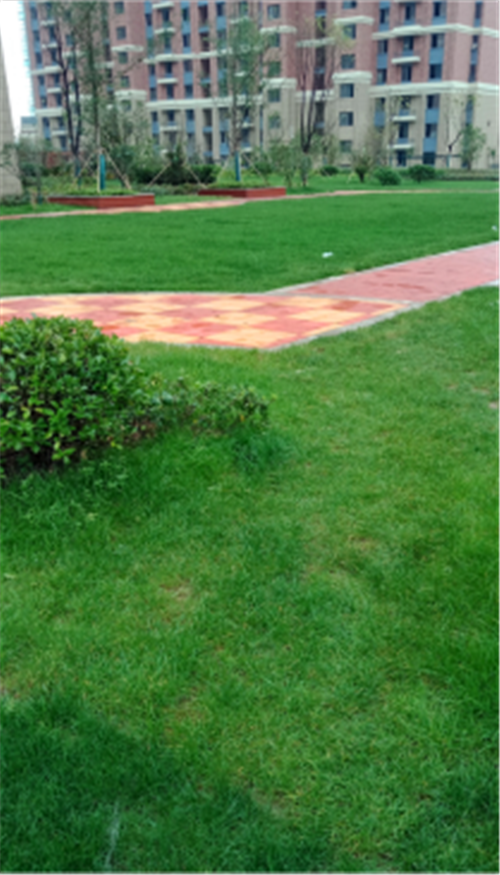

景观道路:26#-31#楼景观施工完成,28#、29#、35#景观铺装及硬化施工完成,苗木种植,景观整改。
