蚌埠新地城市广场6月上半月工程进度播报

2018.06.19文章来源:   阅读次数:

蚌埠新地城市广场6月上半月工程进度播报



    各楼栋形象进:

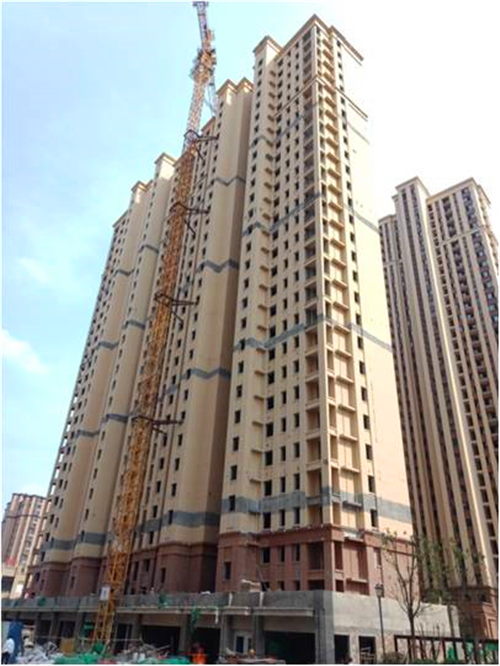

    B地块2#楼:
    1、四层混凝土浇筑完成;五层墙柱钢筋绑扎完成;
    2、二层开始拆模完成60%;

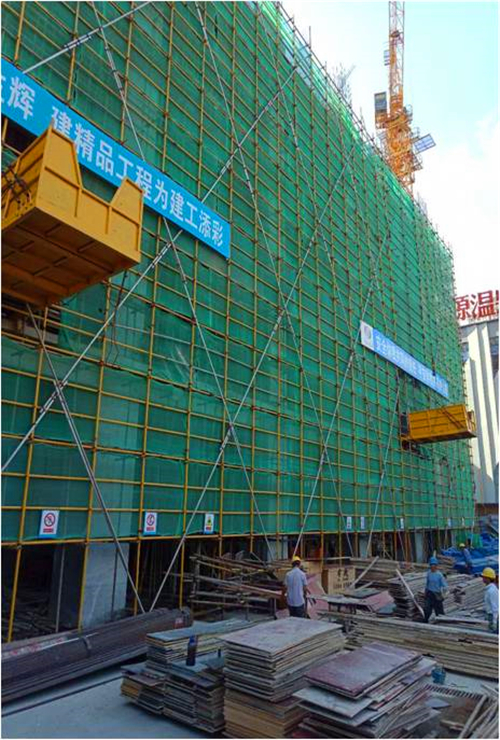

    3、爬架构件已进场拼装。

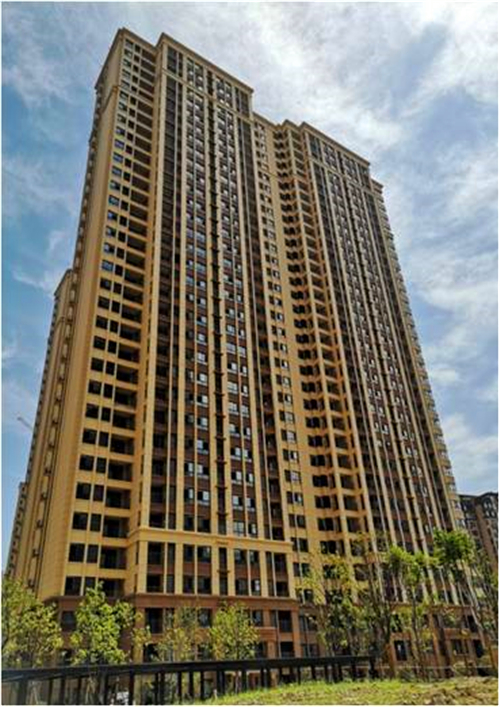

    A2地块1#楼:
    1、进户门安装:进户门异响、五金维修完成;划痕维修完成40%;
    2、室内公区:乳胶漆施工完成;
    3、外装工程:外立面施工完成,小天井精修完成、外立面精修完成;
    4、门窗工程:门窗分户验收检查问题维修完成85%;
    5、室内防水:阳台及卫生间二遍蓄水完成;漏点排查;
    6、分户验收:分户验收完成;二遍精修完成90%。

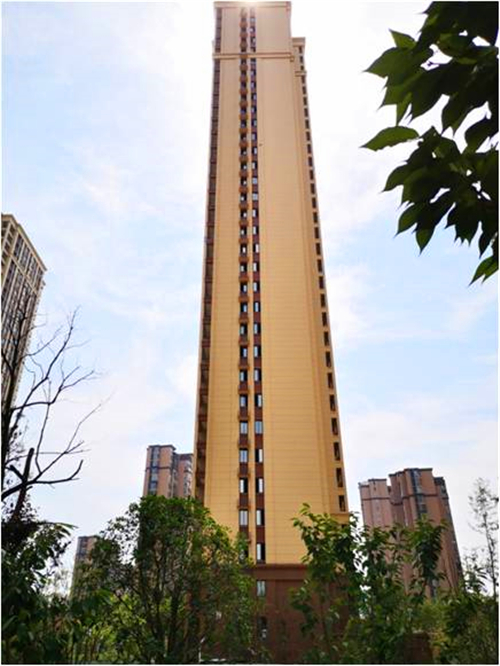

    A2地块4#楼:
    1、进户门安装:进户门异响、五金维修已完成;划痕维修完成60%;
    2、室内公区:乳胶漆施工完成;
    3、外装工程:外立面涂料已完成;小天井精修完成;外立面精修完成85%;
    4、门窗工程:门窗分户验收检查问题维修完成85%;
    5、室内防水:阳台及卫生间二遍蓄水完成;漏点排查;
    6、分户验收:分户验收已完成,一遍精修完成90%。

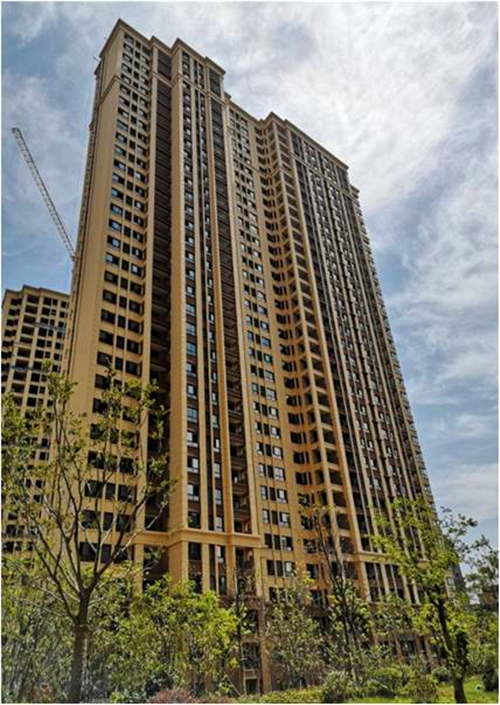

    A2地块6#楼:
    1、进户门安装:进户门异响、五金维修更换完成;划痕维修完成40%;
    2、室内公区:乳胶漆施工完成;
    3、外装工程:外立面维修完成85%;小天井精修完成;
    4、门窗工程:防火门五金安装完成;窗扇及推拉门扇安装完成,五金安装完成;
    5、室内防水:阳台及卫生间二遍蓄水完成;漏点排查;
    6、分户验收:分户验收已完成,一遍精修完成90%。





    A2地块8#楼:
    1、进户门安装:划痕维修完成45%;
    2、室内公区:墙面打磨完成,具备乳胶漆施工条件;
    3、外装工程:外立面涂料已完成;阳台及采光井精修完成;
    4、门窗工程:门窗工程维修基本完成;
    5、室内防水:阳台及卫生间二遍蓄水完成;漏点排查;
    6、户内精修:二遍精修完成75%。

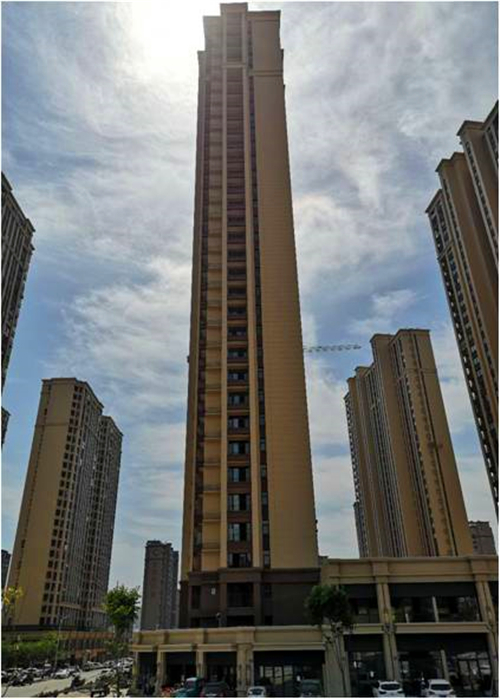

    A2地块10#楼:
    1、涂料完成95%;地坪施工完成29层;内墙粉刷34-2层完成;
    2、阳台推拉门安装完成;户内窗边收口完成,门边收口完成60%;
    3、公区精装完成34-22层。





    A2地块2#楼:
    1、保温施工完成、底漆施工完成;内墙粉刷基本完成;
    2、外架拆除完成;地坪清理完成12层;地坪29-25层施工完成;
    3、电梯具备调试条件。




    A2地块11#楼:
    1、外墙涂料施工完成95%;栏杆百叶安装完成;
    2、过道及管井防火门框安装完成;
    3、电梯验收完成;人货电梯拆除完成;楼梯粉刷完成。

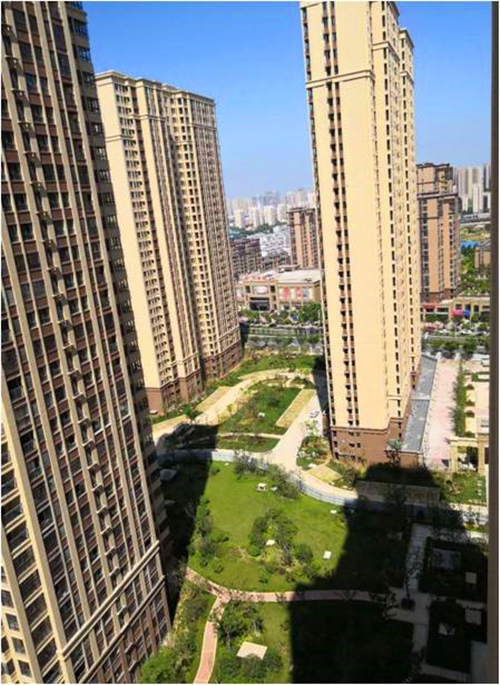

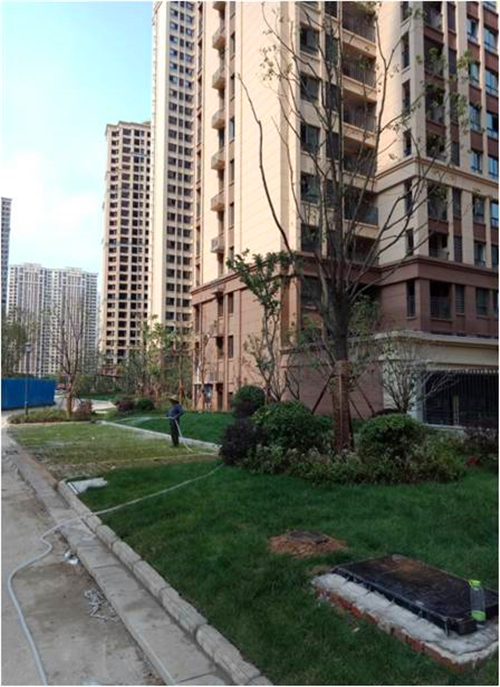

    A2地块景观:
    1、1-4-6-8#楼之间道路侧石及平石整改完成;
    2、交付区域内,苗木、草皮修整完成90%;
    3、园区道路、登高台及广场铺装精修施工完成90%。

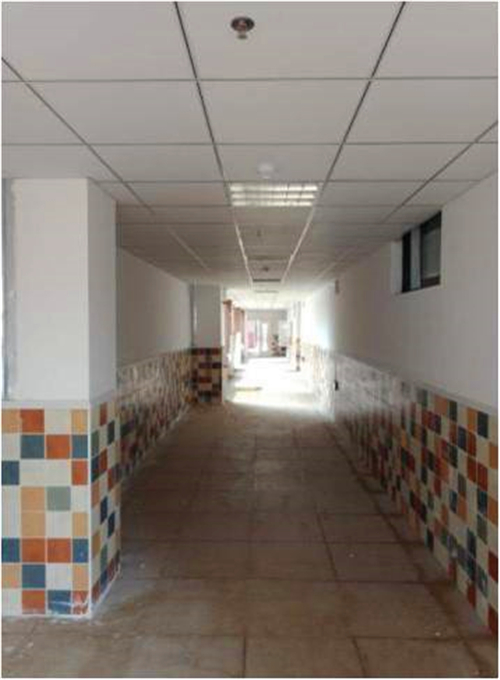

    A2地块幼儿园:
    1、外墙工程:面漆施工完成,精修找补完成90%;
    2、精装施工:已完成;
    3、室外施工:绿化完成。
