合肥时代天街6月上半月工程进度播报
各楼栋形象进度:

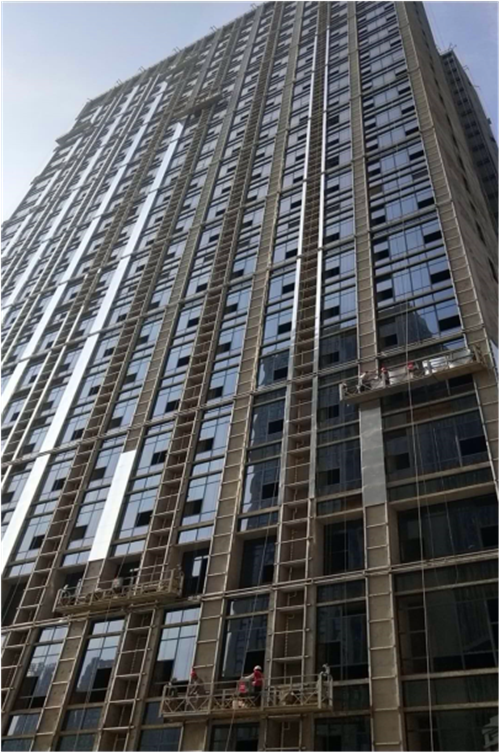

1#楼外墙:
1、东西南北四面主龙骨全部完成;南、北面保温已经部分验收;
2、东、西面进行保温施工,岩棉板已施工98%,;
3、楼层内钢梁已经运送完成,人货梯已拆除完成;
4、南面防水板完成80%,北面防水板完成70%。

1#楼室外及裙房:

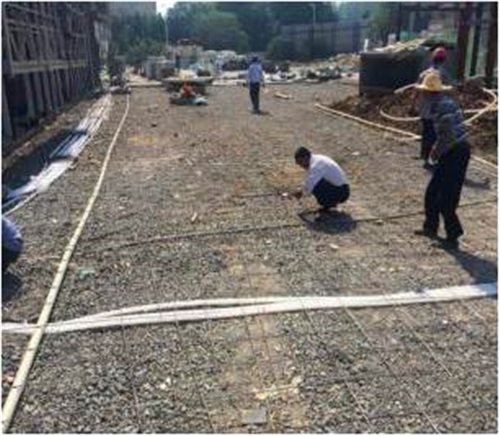

1、室外雨、污水主管施工完成,目前总包单位在施工支管接入;
2、裙房幕墙西面水平龙骨完成90%;
3、园林部分正在施工中;
4、商铺钢梯持续施工中。

1#楼精装:
1、公区过道二遍腻子完成70%;
2、公卫地砖铺贴完成60%;
3、公区过道地砖已完成;

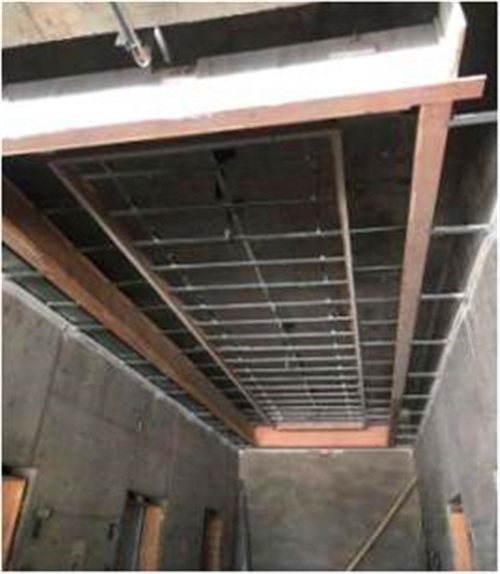

4、公区电梯前室造型顶完成95%;
5、钢制进户门安装完成95%。

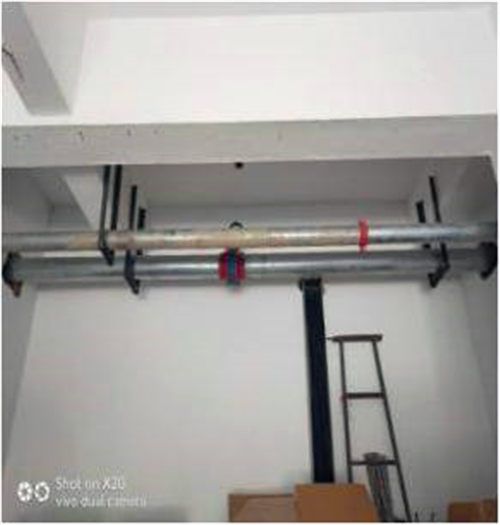

1#楼消防:
1、消防水安装完成,消防电地下室完成进入调试;
2、消防电主楼设备安装中,近期结束进入调试。

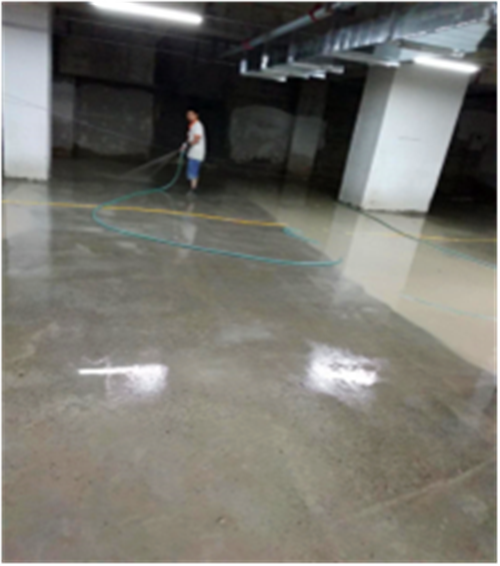

1#楼地下室:
