亳州时代公馆6月上半月工程进度播报
各楼栋形象进度:

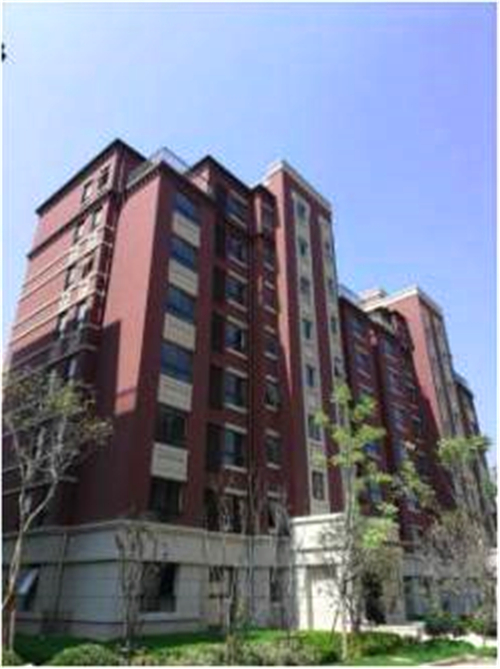

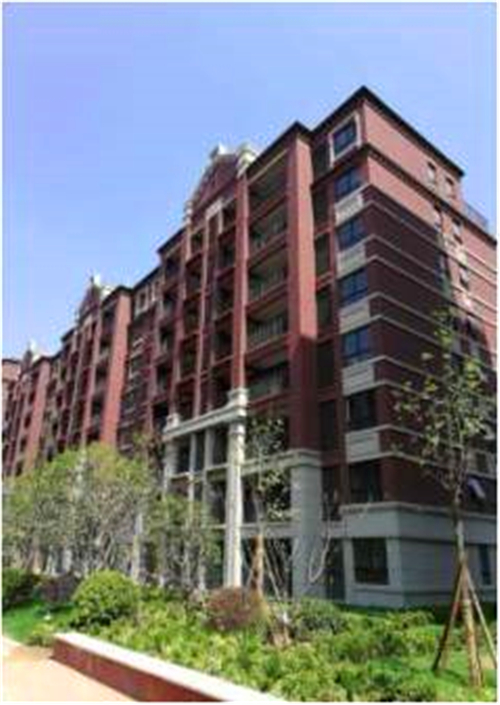

1#楼:

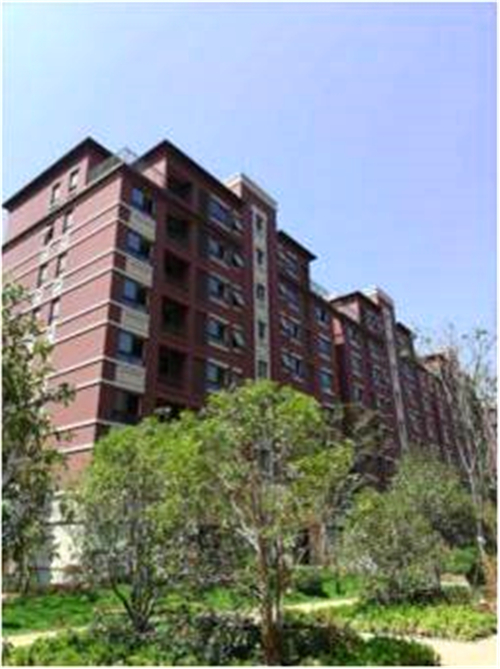

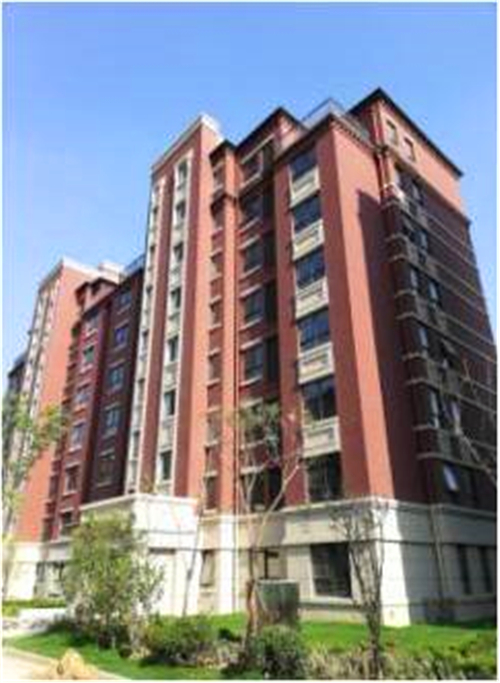

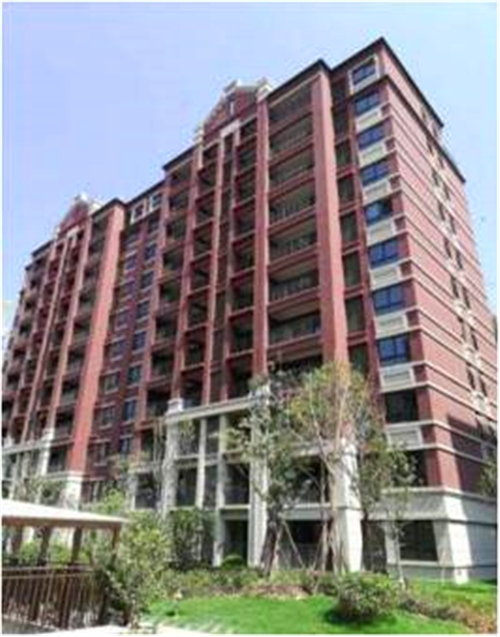

土建施工、公区装饰、门窗工程、外装施工已完成,正进行维修整改。

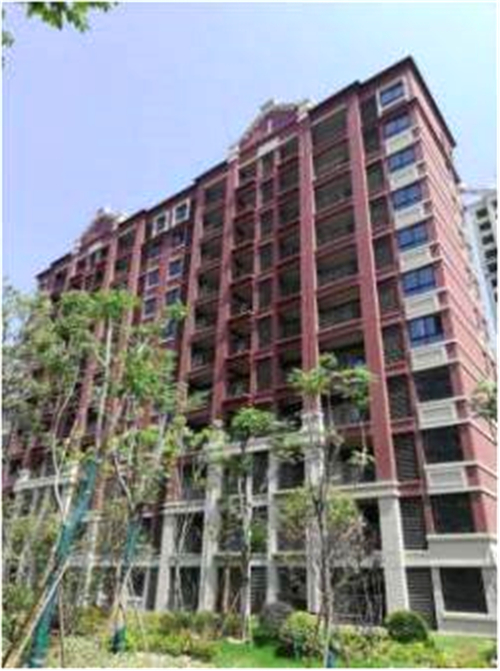

2#楼:
土建施工、公区装饰、门窗工程、外装施工已完成,正进行维修整改。

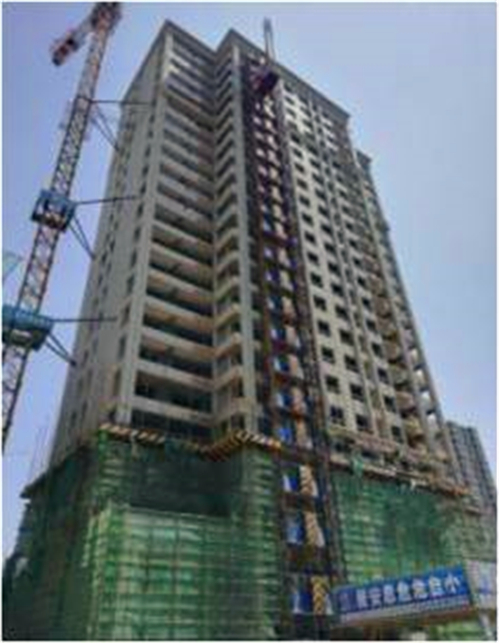

3#楼:
土建施工、公区装饰、门窗工程、外装施工已完成,正进行维修整改。

4#楼:
土建施工、公区装饰、门窗工程、外装施工已完成,正进行维修整改。

5#楼:
土建施工、公区装饰、门窗工程、外装施工已完成,正进行维修整改。

6#楼:
土建施工、公区装饰、门窗工程、外装施工已完成,正进行维修整改。

7#楼:
土建施工、公区装饰、门窗工程、外装施工已完成,正进行维修整改。

8#楼:
土建施工、公区装饰、门窗工程、外装施工已完成,正进行维修整改。

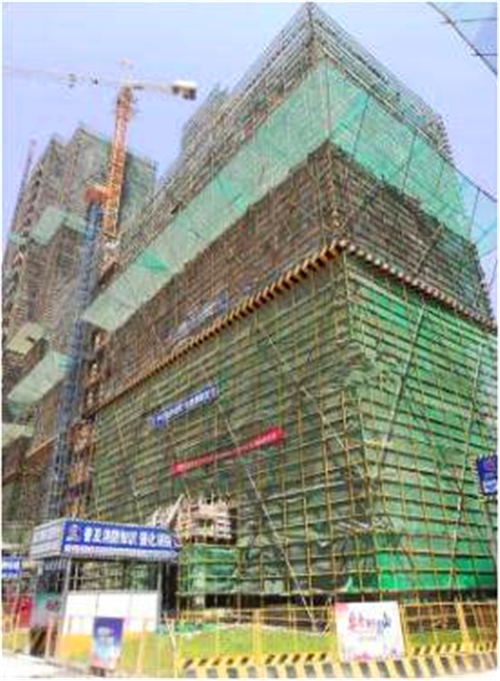

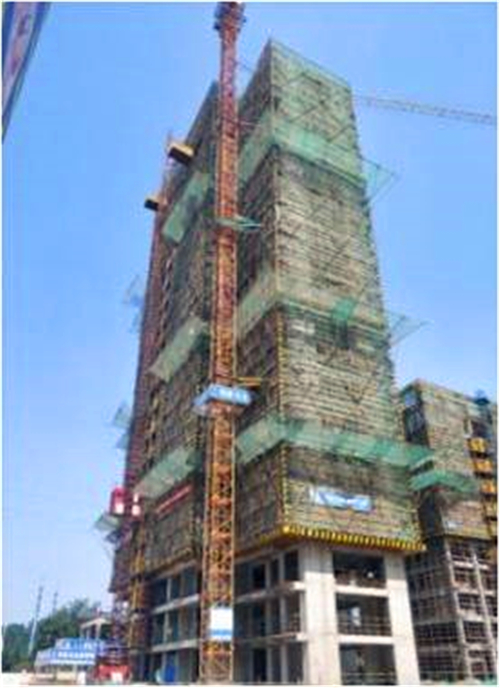

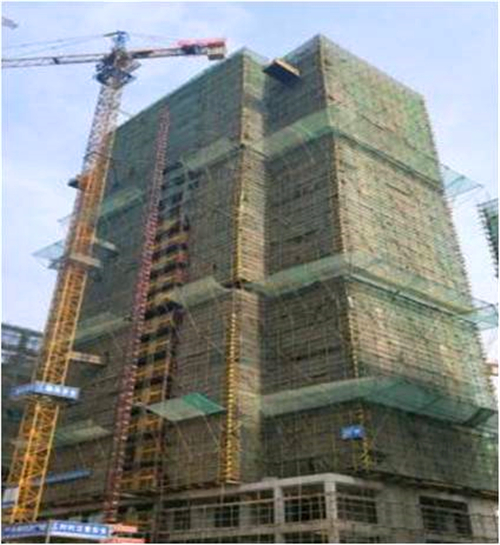

11#楼:

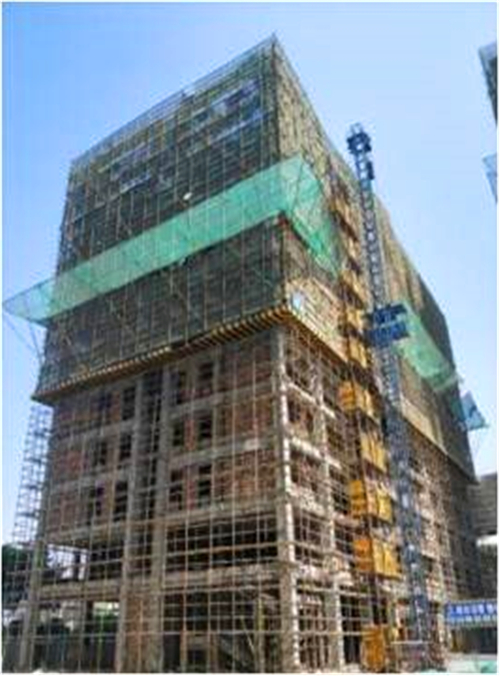

1、6—22层外墙保温底漆完成;2—22层内墙抹灰完成;外窗框安装完成;
2、2—22层顶棚腻子一遍完成,二遍完成14层;防水卷材完成;
3、地坪基层清理完成9层;阳台栏杆安装完成8层。

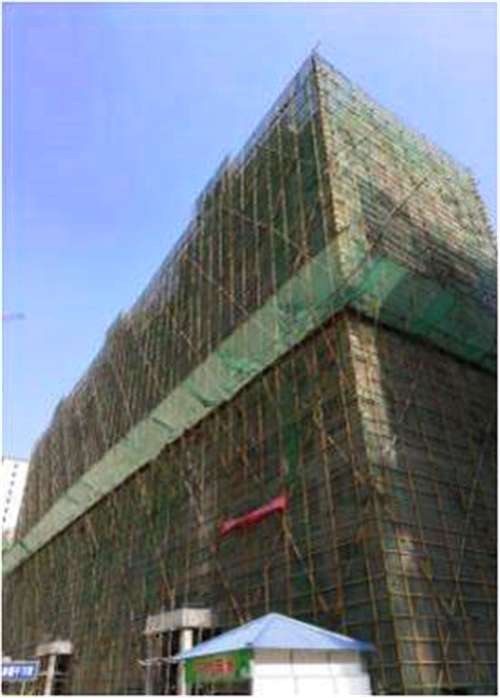

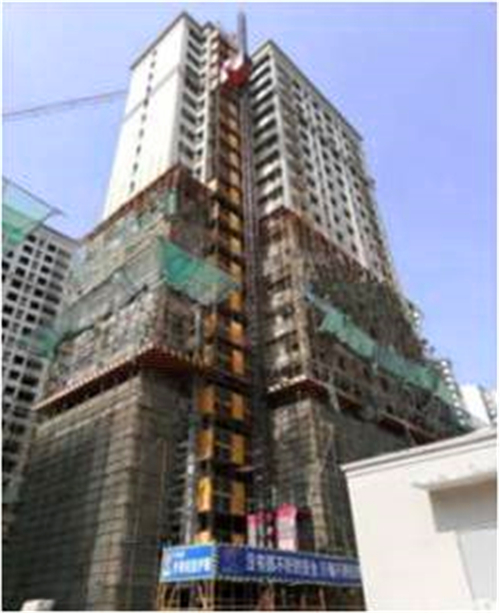

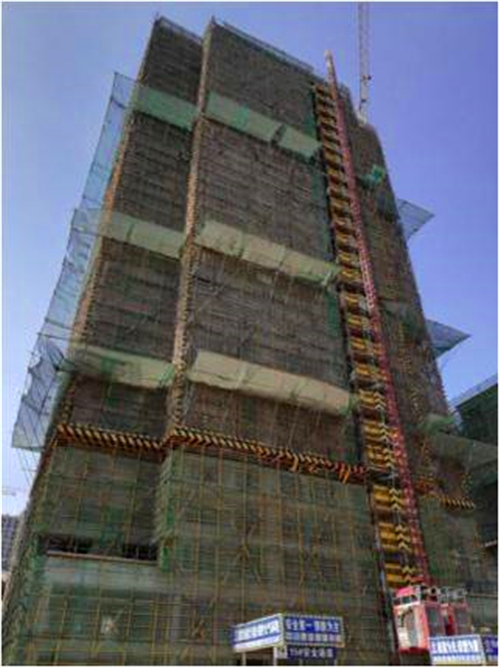

14#楼:
1、6—22层外墙保温底漆完成;2—22层内墙抹灰完成;外窗框安装完成;
2、4—22层顶棚腻子一遍完成,二遍完成14层;屋面防水保护层完成;
3、地坪基层清理完成4层,管线完成3层;阳台栏杆安装完成7层。

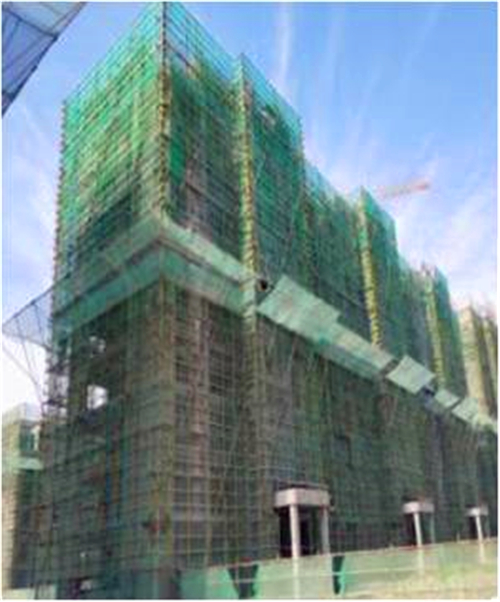

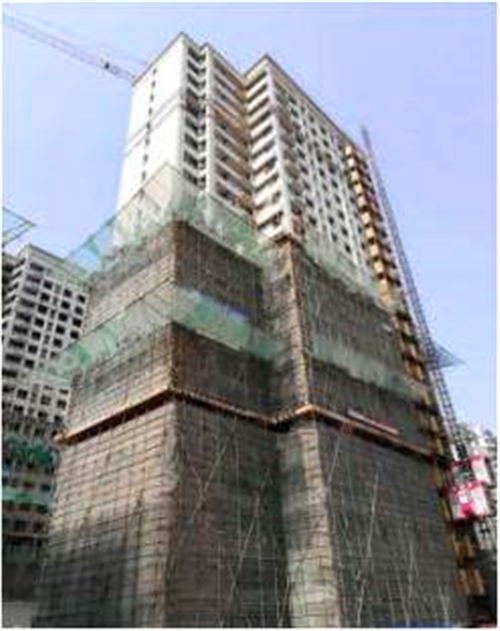

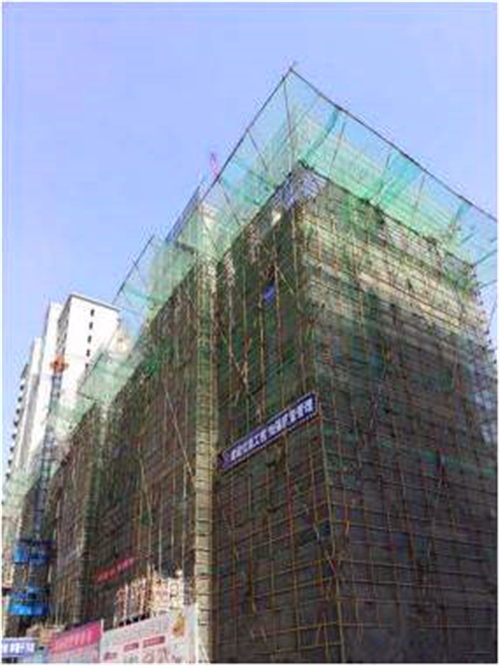

18#楼:
1、5—23层外墙保温底漆完成;1—23层内墙抹灰完成;外窗框安装完成;
2、5—23层顶棚腻子一遍完成;屋面防水保护层完成;
3、地坪基层清理完成7层,管线完成5层;阳台栏杆安装完成10层。

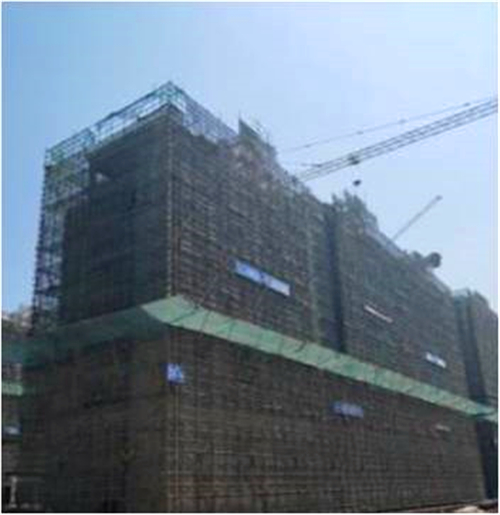

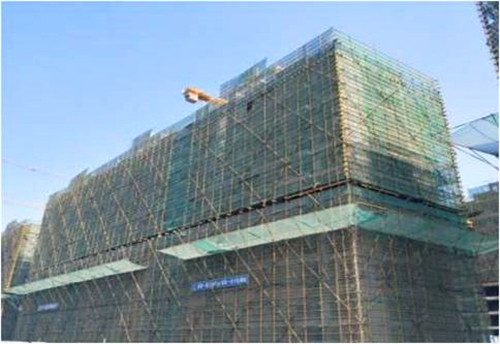

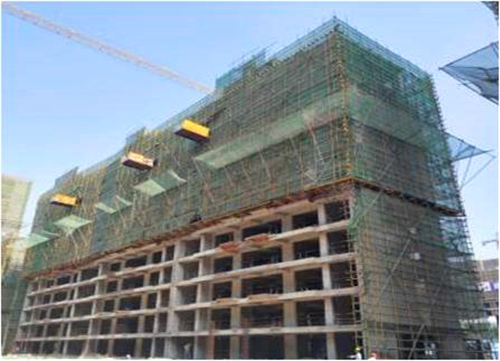

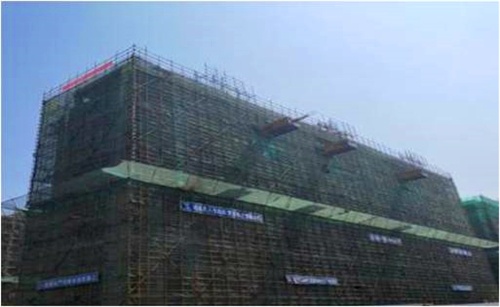

9#楼:2—11层墙体砌筑完成,二次结构完成5层。

10#楼:2—8层墙体砌筑完成,二次结构完成7层。

12#楼:2—11层墙体砌筑完成,二次结构完成5层。

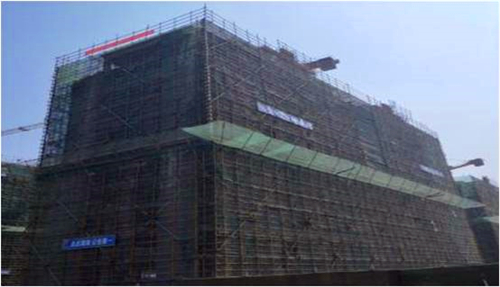

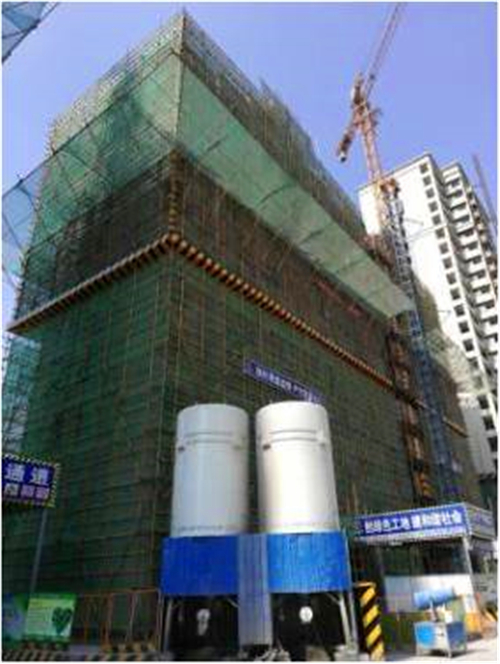

13#楼:2—8层墙体砌筑、窗框安装完成,外粉完成,内粉、保温施工中。

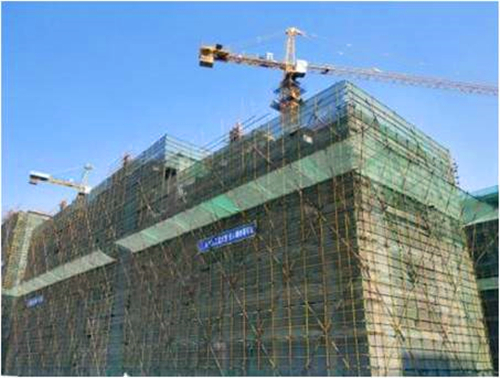

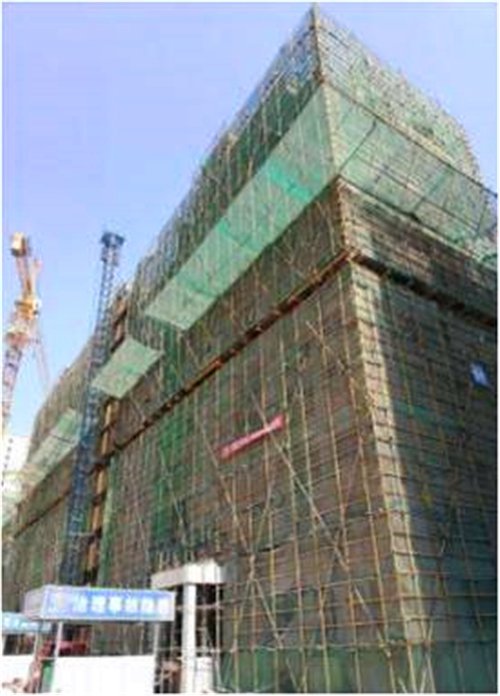

16#楼:主体结构验收完成。

17#楼:主体结构验收完成。

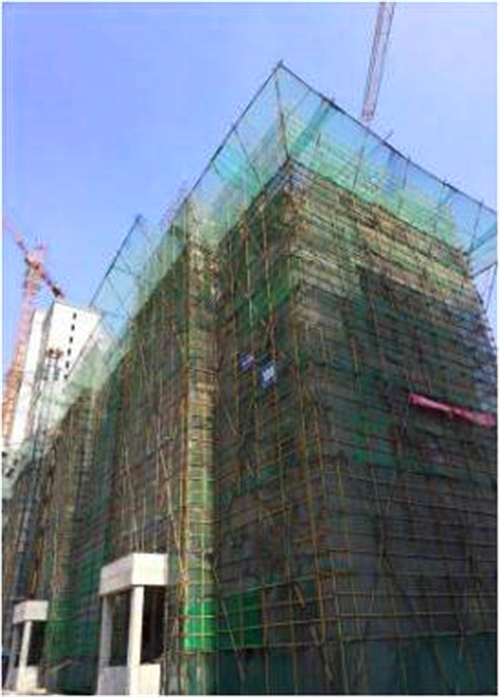

15#楼:10—26层墙体砌筑完成,二次结构完成13层。

1#—2#楼南侧围墙:涂料施工完成。

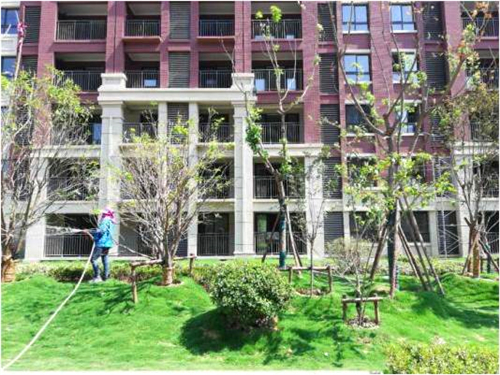

1#—8#楼室外景观:
1、园建:所有铺装及构筑物均完成,细部维修整改;
2、绿化:所有苗木及草皮均种植完成,苗木持续养护。

36#楼:填充墙样板大面砌筑完成;1-10层砼子分部验收完成。

39#楼:填充墙样板砌筑;1-10层砼子分部验收完成。

40#楼:1-4层、7-11层填充墙砌筑完成。

38#楼:2-3层填充墙砌筑完成。

35#楼:1-3层植筋完成。

34#楼:植筋1-6层完成,物料提升机安装完成。

37#楼:植筋1-4层,物料提升机基础浇筑完成。

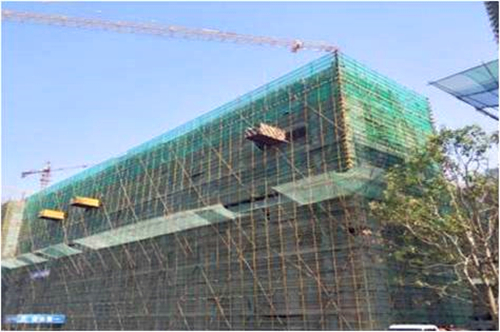

32#楼:屋面结构施工完成(已封顶)。

31#楼:10层结构施工完成(已封顶)。

29#楼:屋面结构施工。

30#楼:屋面结构施工。

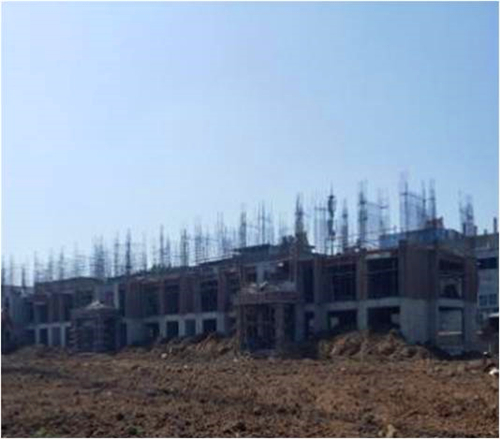

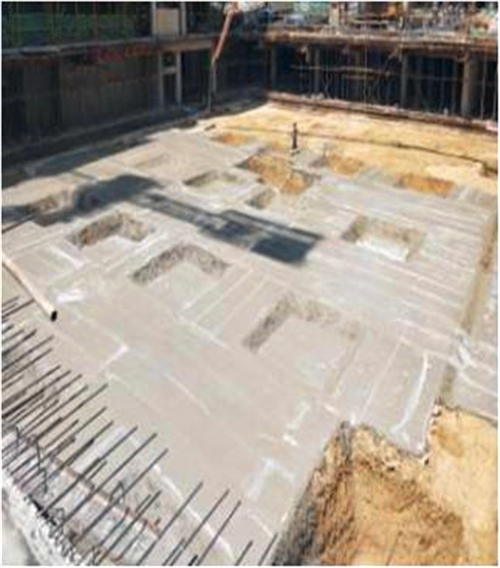

24#楼:2层结构施工,基础回填土完成40%。

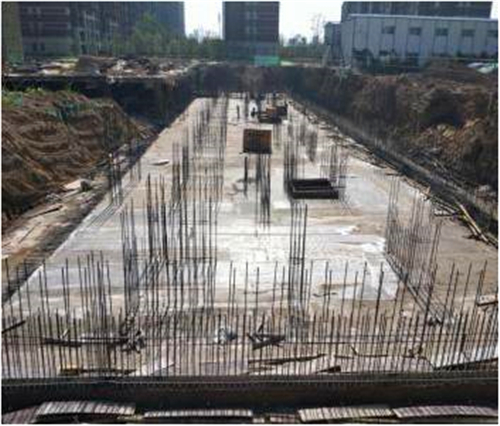

26#楼:地下室结构施工。

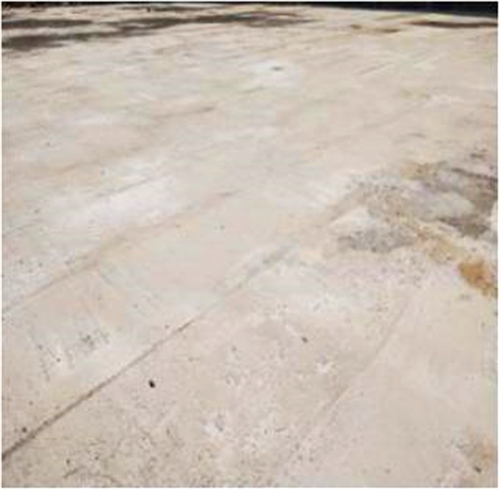

18区地库:基础施工。

19区地库:顶板防水保护层浇筑完成。
