淮南英伦联邦6月上半月工程进度播报

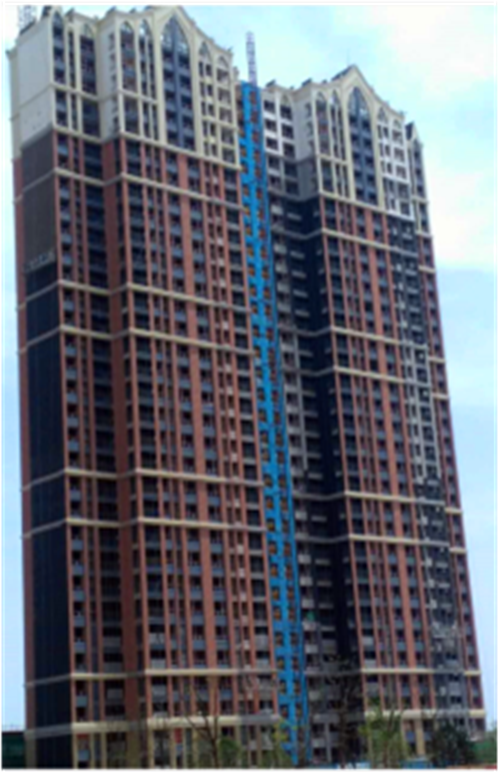

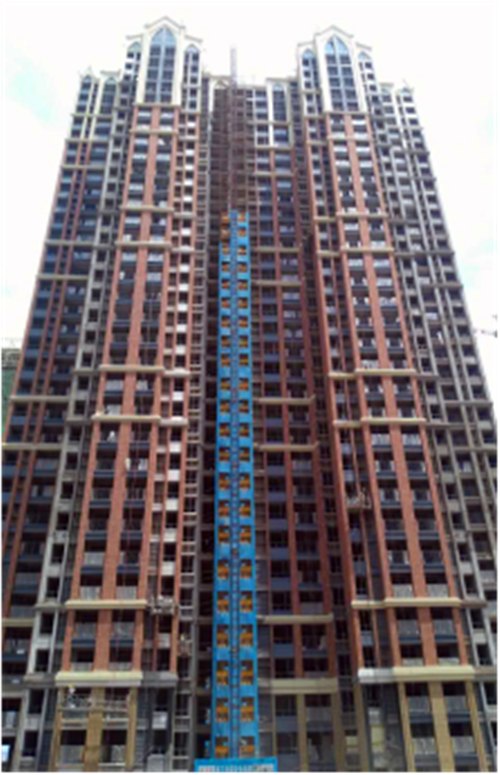

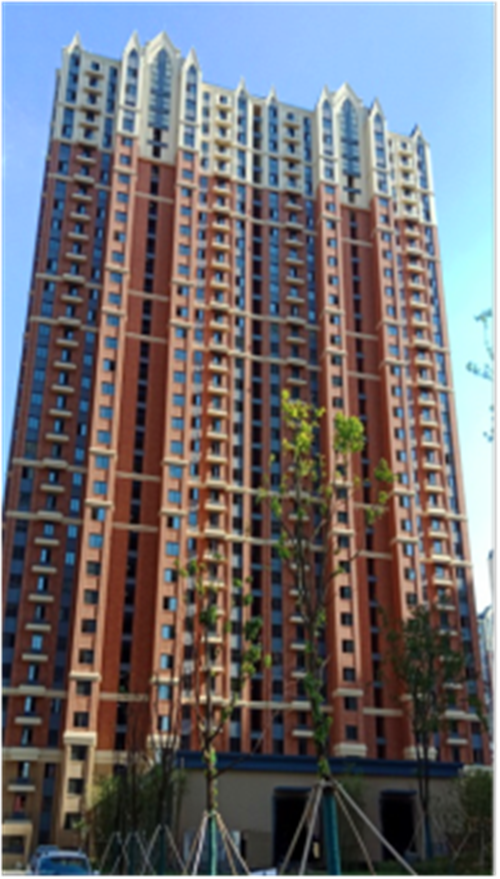

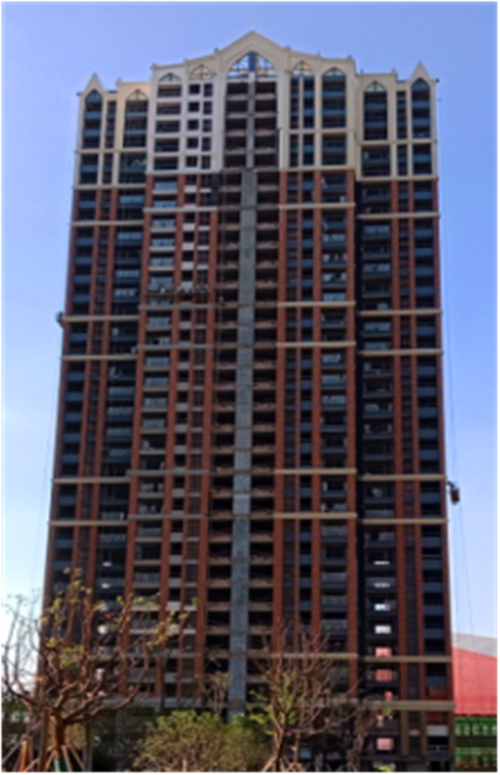

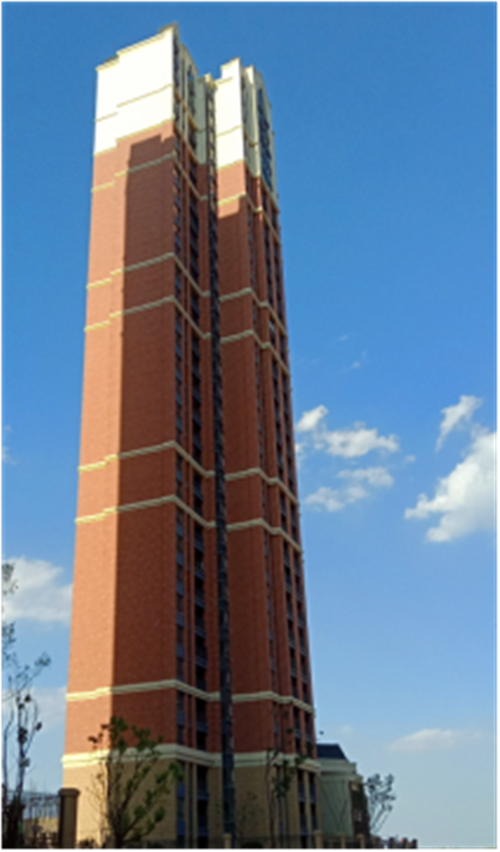

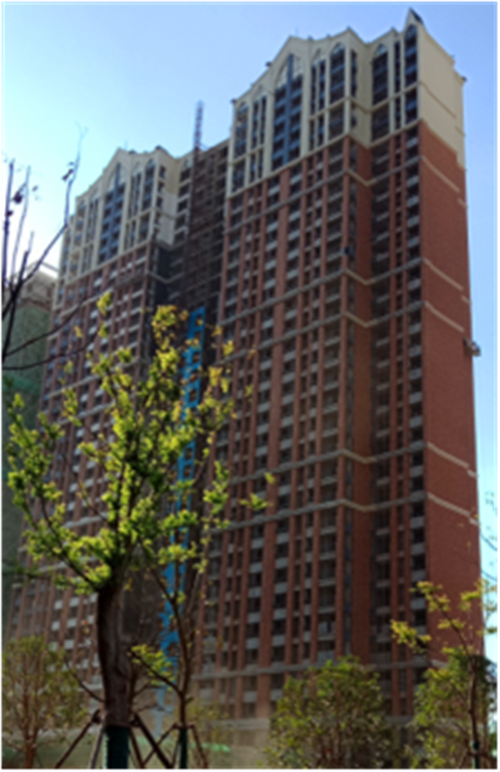

各楼栋形象进度:
26#楼:室内及公共区域卫生清理,分户验收,交付前维修整改。

27#楼:室内及公共区域卫生清理,分户验收,交付前维修整改。

30#楼:室内及公共区域卫生清理,分户验收,交付前维修整改。

31#楼:室内及公共区域卫生清理,分户验收,交付前维修整改。

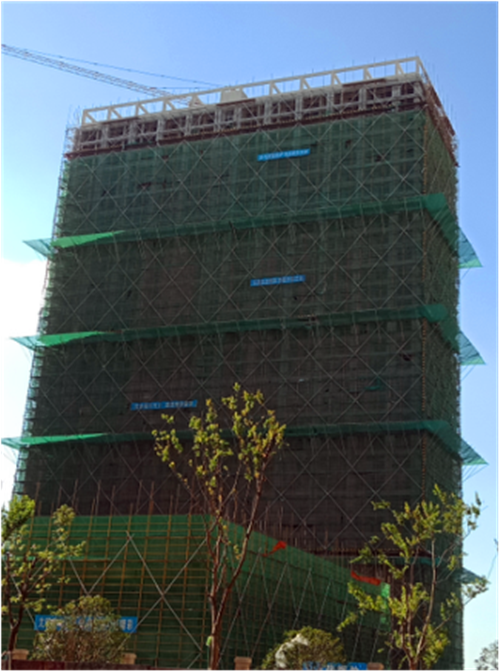

28#楼:
1、室内防水蓄水施工;
2、进户门、楼梯间及管道井防火门安装完成;
3、阳台塑钢门及公区门联窗安装完成;
4、公区地砖铺贴完成,一层门厅装饰施工完成,电梯过门石、踢脚线收口;
5、各专项验收前卫生清理等准备工作。

29#楼:
1、室内防水蓄水施工;
2、进户门、楼梯间及管道井防火门安装完成;
3、阳台塑钢门及公区门联窗安装完成;
4、公区地砖铺贴完成,一层门厅装饰施工完成,电梯过门石、踢脚线收口;
5、各专项验收前卫生清理等准备工作。

35#楼:
1、室内防水蓄水施工;
2、楼层公共区域地砖铺贴完成,一层门厅装饰施工完成;
3、防火门安装完成,阳台塑钢门及公区门联窗安装完成,进户门安装完成;
4、疏散楼梯粉刷完成;
5、各专项验收前卫生清理等准备工作。

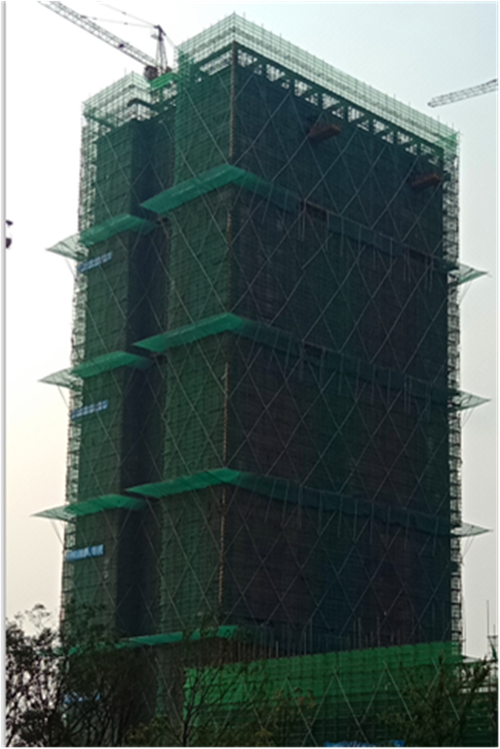

34#楼:
1、外墙面漆施工完成40%,栏杆安装完成,地坪施工完成,楼梯踏步粉刷完成;
2、阳台塑钢门框安装完成90%,室内电梯安装调试,楼梯间腻子施工完成30%。

36#楼:
1、栏杆安装完成,外墙面漆施工完成30%,地坪施工完成90%;
2、阳台塑钢门框安装完成60%,疏散楼梯粉刷25%,室内电梯安装调试。

37#楼:
1、阳台塑钢门框安装完成60%,栏杆安装完成,外墙面漆施工完成30%;
2、地坪施工完成90%,疏散楼梯粉刷完成40%,室内电梯安装调试。

38#楼:
1、栏杆安装完成,外墙面漆施工完成30%,地坪施工完成90%;
2、阳台塑钢门框安装完成90%,室内电梯安装调试。

39#楼:
1、内墙粉刷完成,外墙保温施工完成50%,地坪清理完成15%;
2、一、二层商业幕墙钢构施工完成40%,屋面构架粉刷装饰施工。

40#楼:
1、墙体砌筑及二次结构完成,窗框安装完成;
2、内墙粉刷施工完成25%,外墙粉完成50%。

室外景观:
土方回填:34#楼南侧土方开始回填;
室外管网:35#楼、29#、28#楼雨污管网完成,35#楼燃气、自来水管网施工完成;

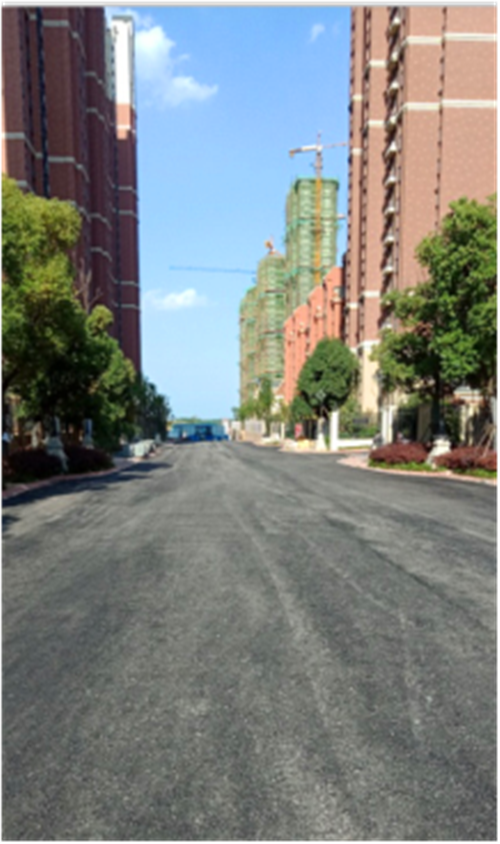

景观道路:26#-31#园区道路沥青施工,26#-31#楼景观施工完成。
