合肥时代天街6月下半月工程进度播报
各楼栋形象进度:

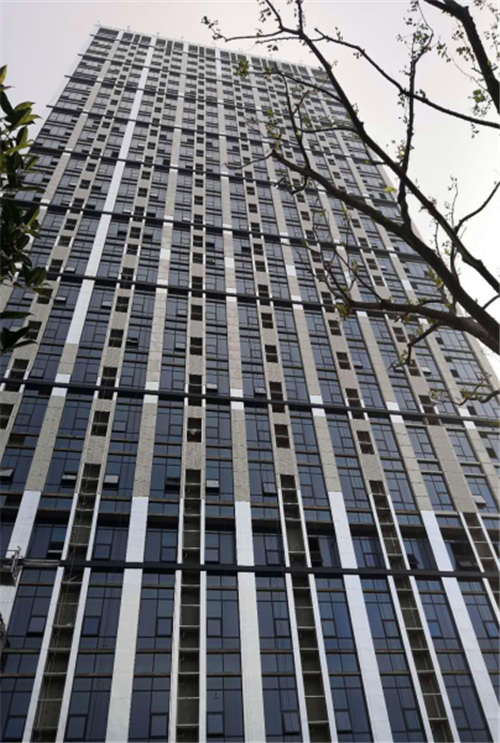

1#楼外墙:
1、四面主龙骨全部完成;铝板、一体板施工中;
2、保温已全部完成;
3、窗户样板已施工完成;面板施工中。

1#楼精装:

1、卫生间隔断完成50%;
2、集成吊顶完成65%;
3、电梯门套完成90%;
4、卫生间门安装完成40%

1#楼消防:

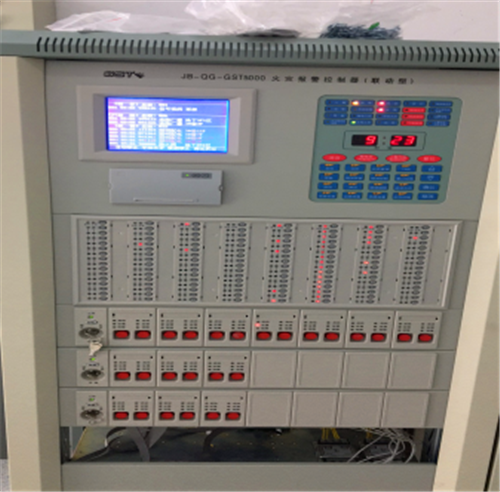

1、通风、消防水、消防电系统设备安装完,调试完成;
2、管井防火封堵未施工。

1#楼地下室:
1、负一层排水明沟正在找坡,地坪已完成,正进行抛光处理;
2、负二层人防,抽、排水中,准备施工固化剂面层;
3、负一层人防柱面标识施工中;
4、负二层人防地坪湿作业结束,等待晾干,进行抛光处理;
5、清理人防坡道口材料,准备施工止滑坡道;
6、清理负一层人防区材料,准备负一层人防划线;

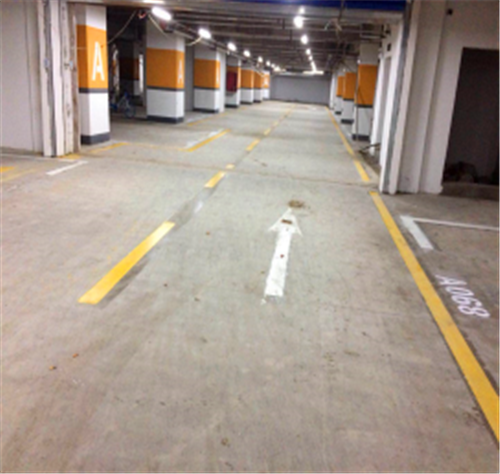

7、负一层人防区车位划线已完成;
8、负一层柱面分区标识已完成。
