蚌埠新地城市广场6月下半月工程进度播报

2018.07.02文章来源:   阅读次数:

蚌埠新地城市广场6月下半月工程进度播报



    各楼栋形象进度:

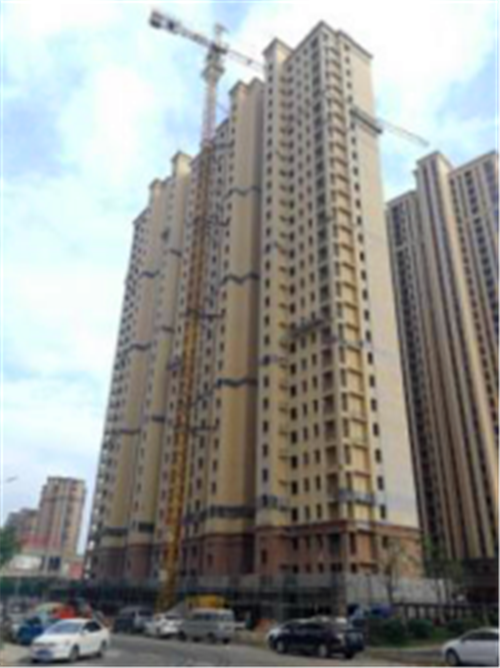

    B地块2#楼:

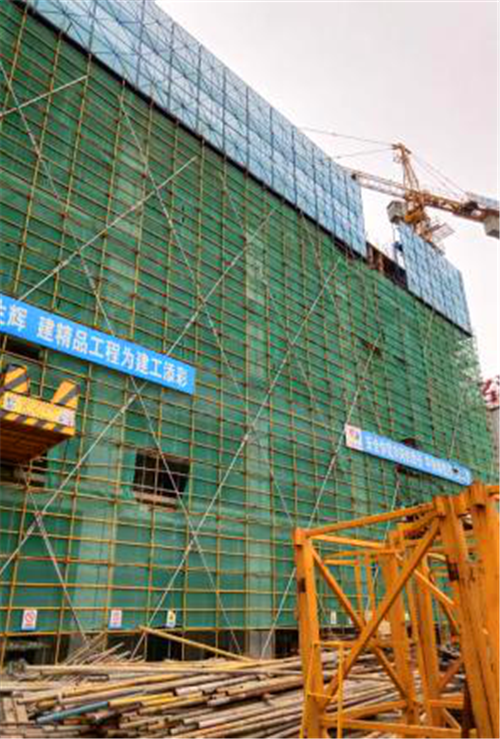

    1、五层梁板钢筋完成;具备混凝土交付条件;

    2、5层爬架拼装完成;

    3、二层模板拆除完成。

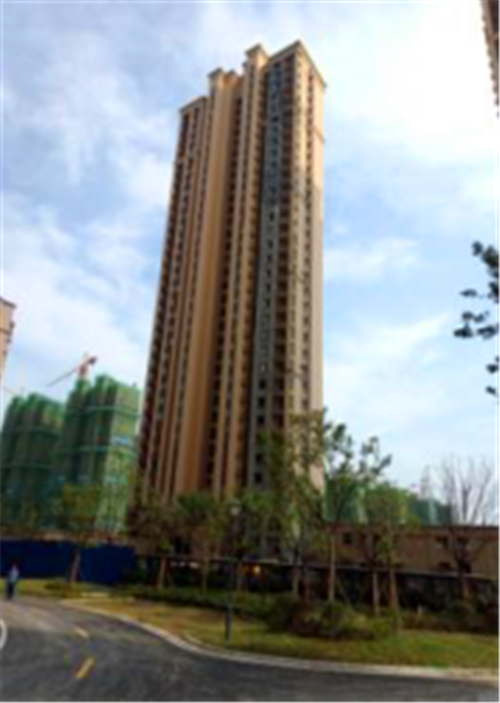

    A2地块10#楼:
    1、外立面涂料、地坪、内墙粉刷施工完成;
    2、阳台推拉门安装完成;户内窗边收口完成,门边收口施工中。

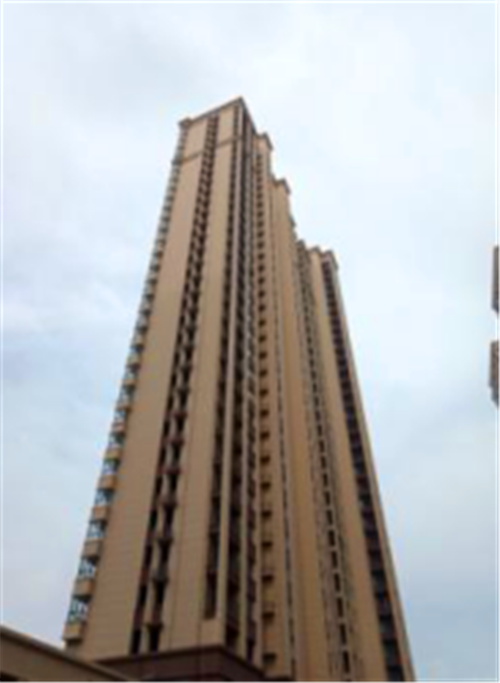

    A2地块2#楼:
    1、保温、底漆施工完成;内墙粉刷基本完成;外架拆除完成;
    2、地坪34-10层施工完成;电梯具备调试条件;外立面施工中。





    A2地块11#楼:
    1、外墙涂料施工完成95%;栏杆百叶安装完成;
    2、过道及管井防火门框安装完成;电梯验收完成;人货电梯拆除完成;
    3、楼梯粉刷完成;精装地砖施工完成34-12层。
