铜陵滟澜公馆6月下半月工程进度播报

2018.07.02文章来源:   阅读次数:

铜陵滟澜公馆6月下半月工程进度播报



    各楼栋形象进度:

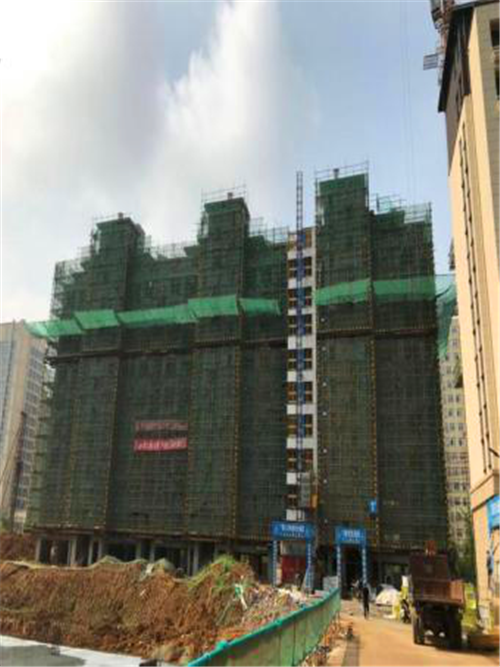

    1#楼:

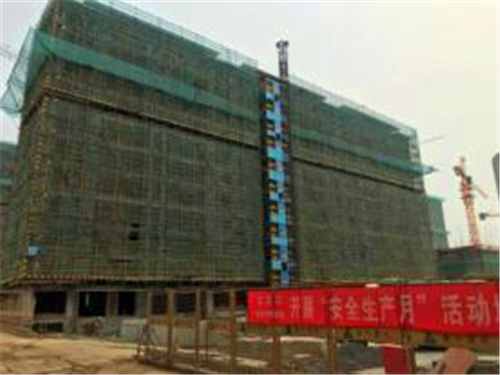

    平屋面陶粒找坡层完成,内墙粉刷完成,外墙保温自上而下铺贴10%。

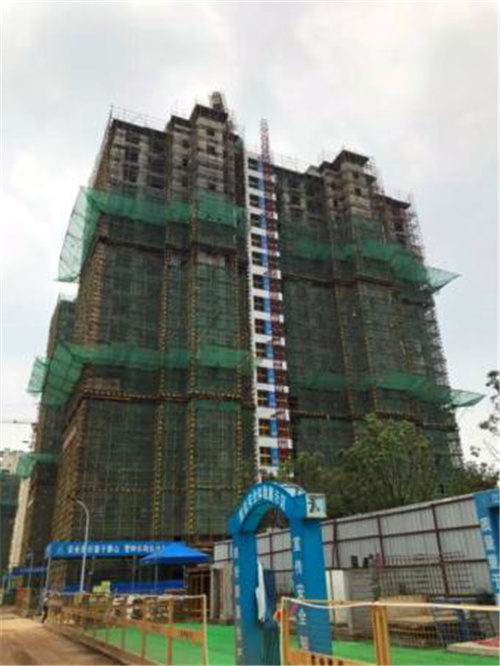

    3#楼:

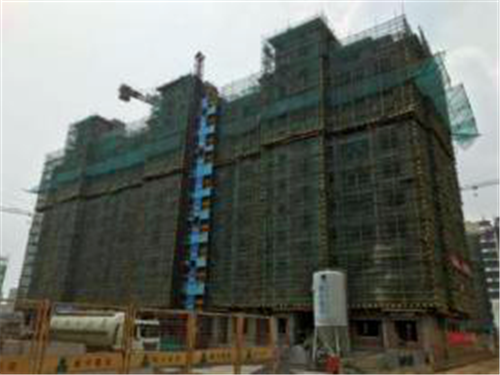

    电梯安装,人货电梯拆除,外墙涂料完成90%。

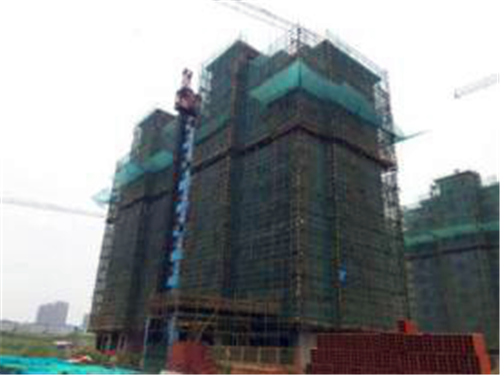

    4#楼:

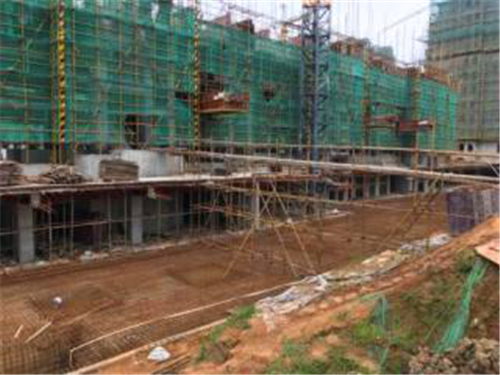

    平屋面陶粒找坡层施工,脚手架开始拆除,外墙保温、腻子施工中。

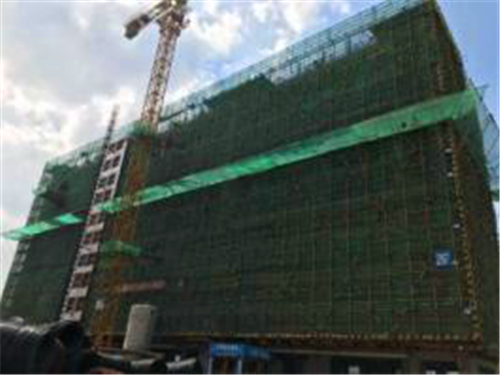

    7#楼:

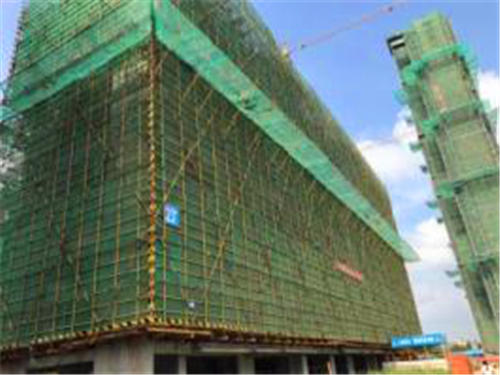

    平屋面陶粒找坡层完成,脚手架开始拆除,外墙保温完成,腻子施工中。

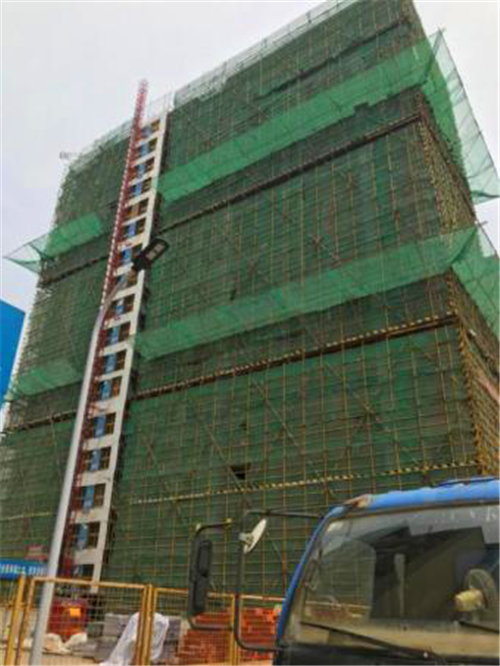

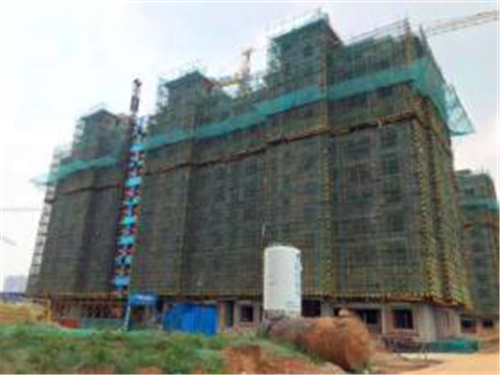

    5#楼: 二次结构完成至七层。





    8#楼:屋面线条粉刷,外墙开始粉刷。





    13#楼:屋面线条粉刷,外墙开始粉刷。





    17#楼:屋面线条粉刷,外墙开始粉刷。





    22#楼:屋面构架施工。

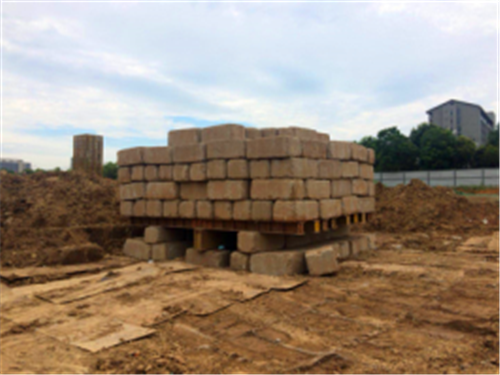

    23#楼:屋面构架施工,砌筑材料进场,砌筑完成二至三层。




    26#楼:屋面构架施工,砌筑材料进场。

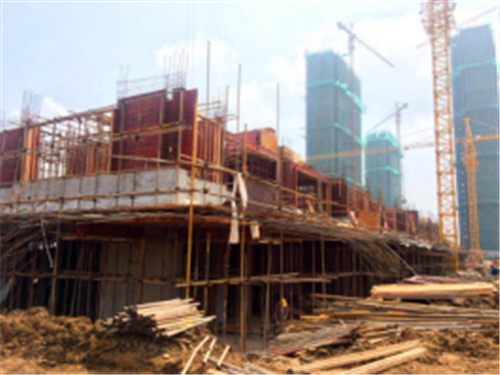

    25#楼:二层顶梁板钢筋绑扎完成60%。





    28#楼:一层墙柱及顶板模板加固制作。





     29#楼:负一层墙柱钢筋绑扎完成80%,负一层西单元墙柱模板制作。

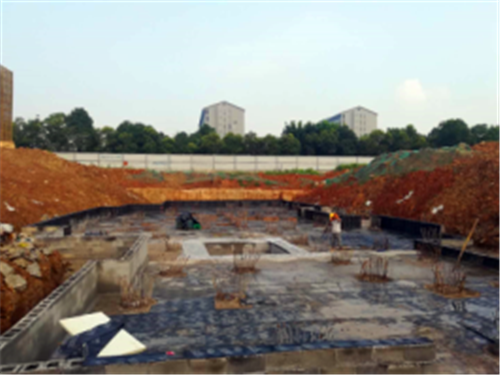

    2#楼: 基坑支护合计完成42%。





     9#楼:  六层墙柱钢筋绑扎。

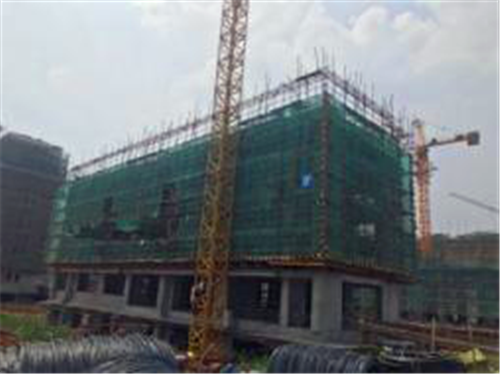

    14#楼:四层排架搭设完成,顶模板铺设。




    18#楼:六层顶梁板钢筋绑扎完成。



    24#楼:桩基验收完成,防水施工。





    27#楼:桩基验收完成。

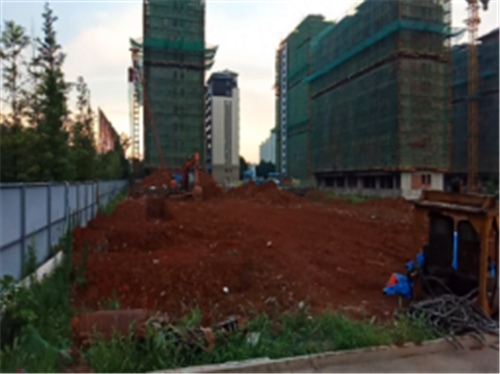

    30#楼:检测完成,待开挖。

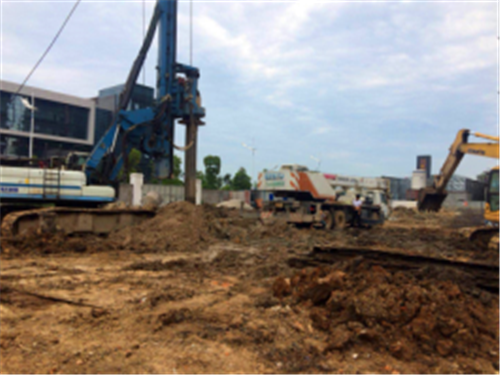

    32#楼:桩基施工完成10根。




    5#楼西侧地库:顶板及外墙防水施工。




    13#-17#楼间地库:墙柱钢筋绑扎完成。





    14#楼北侧地库:底板钢筋绑扎。
