铜陵紫金公馆6月下半月工程进度播报

2018.07.02文章来源:   阅读次数:

铜陵紫金公馆6月下半月工程进度播报

    各楼栋形象进度:

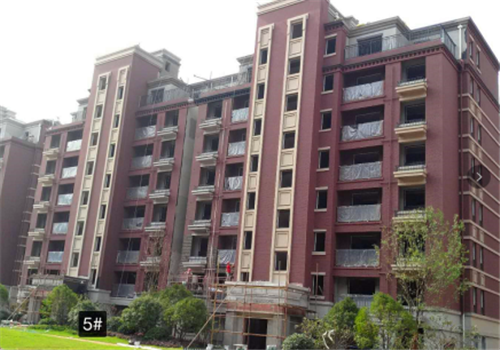

    5#楼:门厅外粉完成,架子拆除,室内零星修补,电梯门洞封堵。

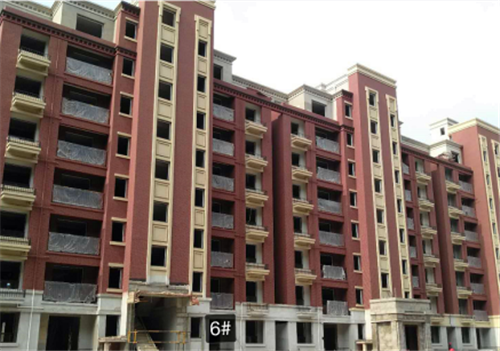

    6#楼:室内零星修补、门厅墙体外粉刷完成,地坪浇筑完成,电梯调试。

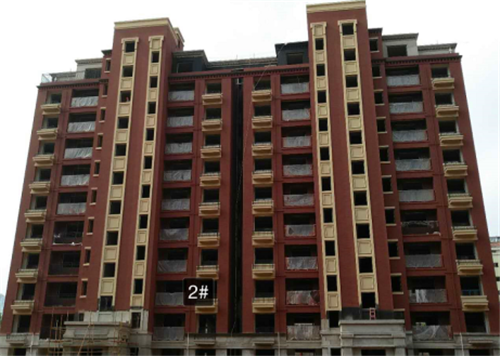

    2#楼:一层地坪浇筑、门套外粉刷完成;电梯调试完成。

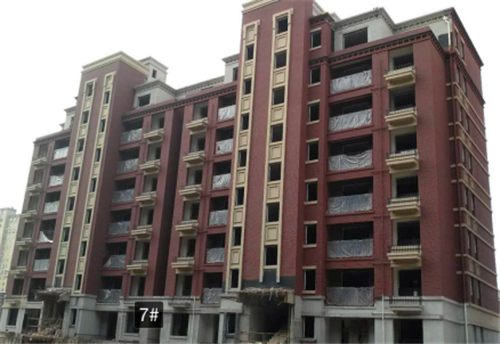

    7#楼:电梯调试完成。

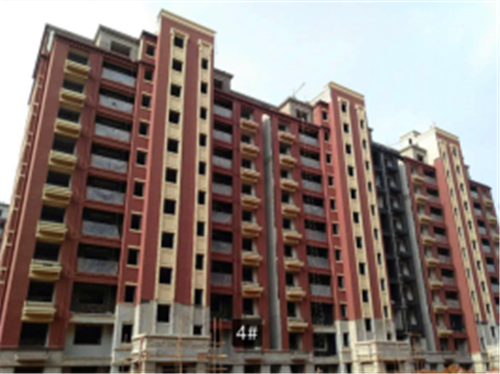

    4#楼:南西面外架搭设完成,外墙粉刷完成60%。

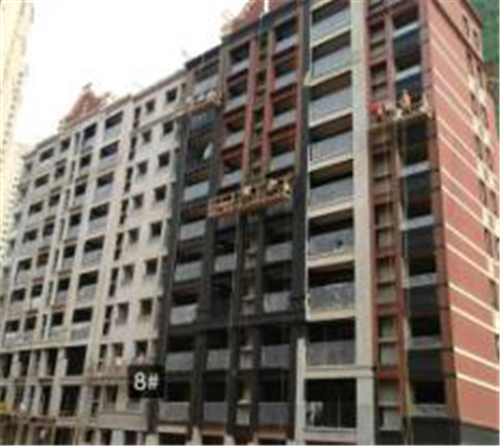

8#楼:南面2-4层阳台栏杆安装完成,楼梯扶手安装90%。

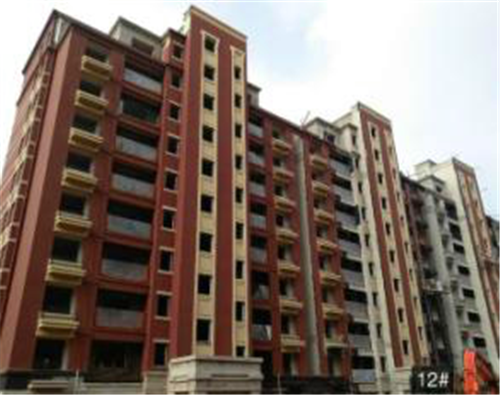

    12#楼:楼梯扶手安装90%,厅门外粉刷完成,电梯门洞粉刷完成。

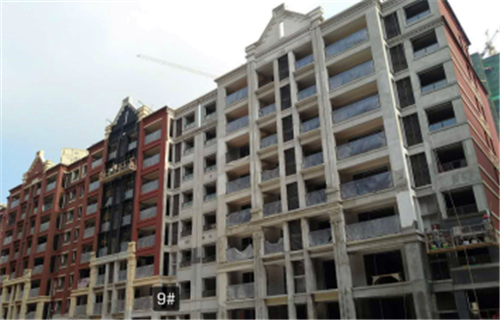

    9#楼:外装西侧施工40%,电梯门洞粉刷完成。

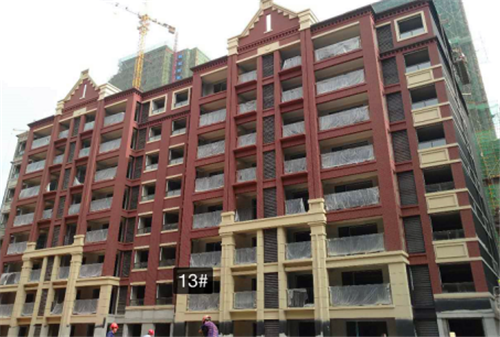

    13#楼:东西底漆完成80%,南立面完成90%,北立面修补完成。

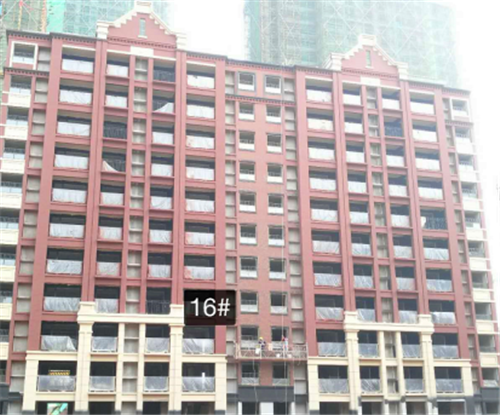

    16#楼:南立面涂料完成60%,西单元门厅砌体砌筑完成。

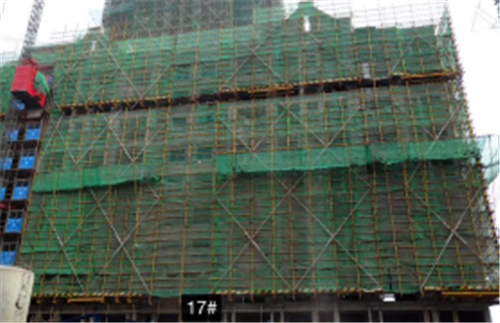

    17#楼:门窗安装90%,内墙正在进行喷浆施工80%。

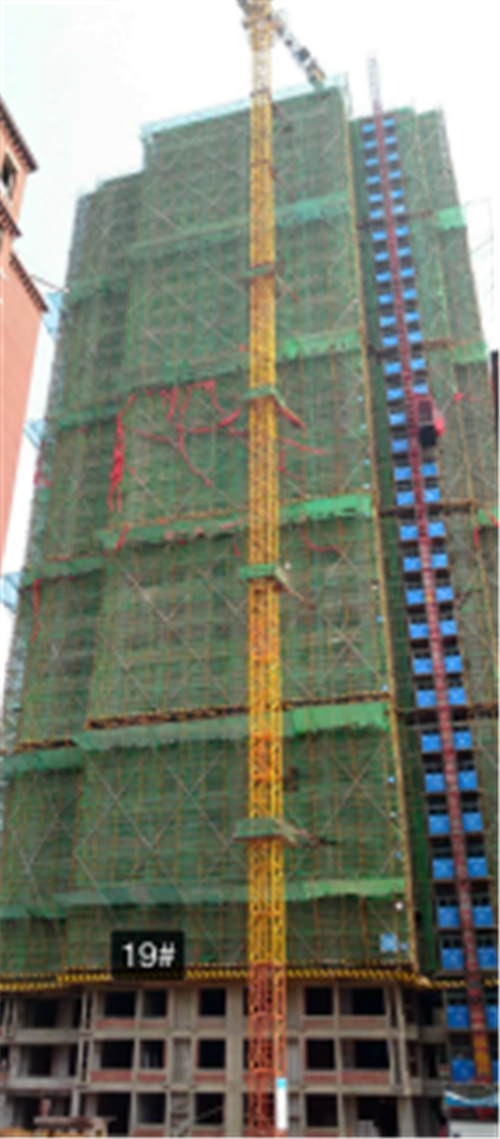

    19#楼:内外粉施工;21#楼墙体砌筑施工33层,二次结构到24层。

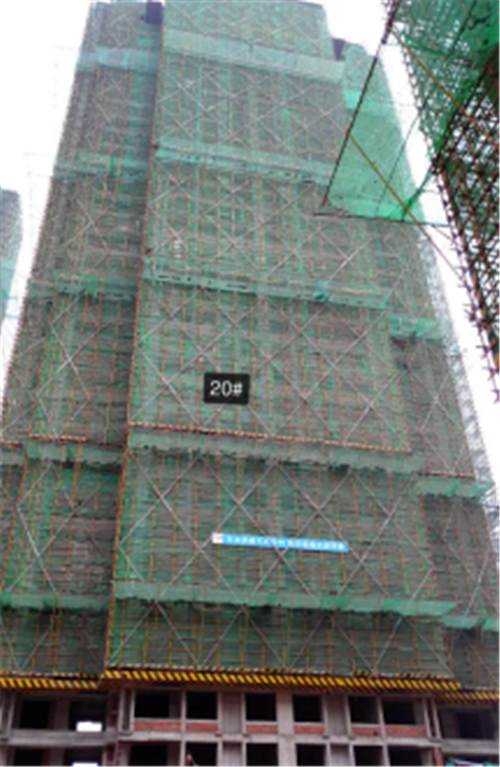

    20#楼:主体封顶,墙体砌筑到24层,二次结构19层。

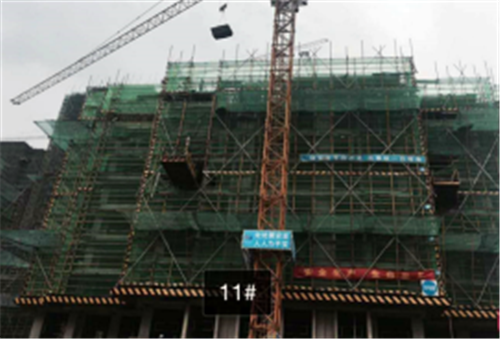

    11#楼:10层顶板安装。

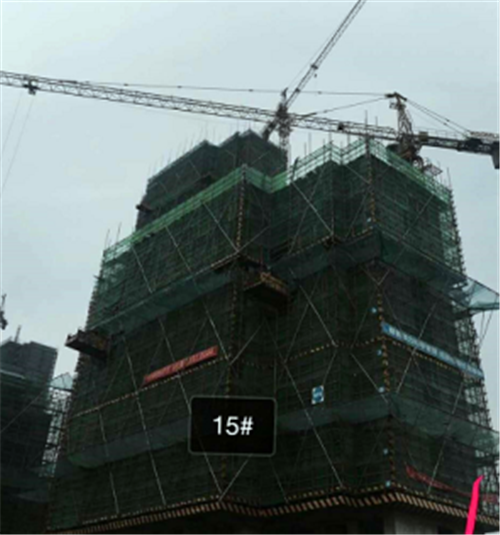

    15#楼:13层顶板模板安装。

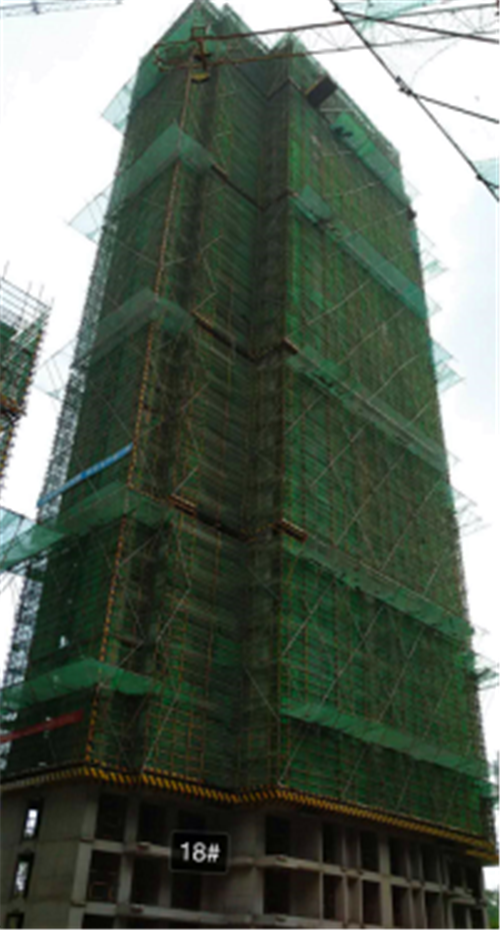

    18#楼:33层顶板钢筋安装。

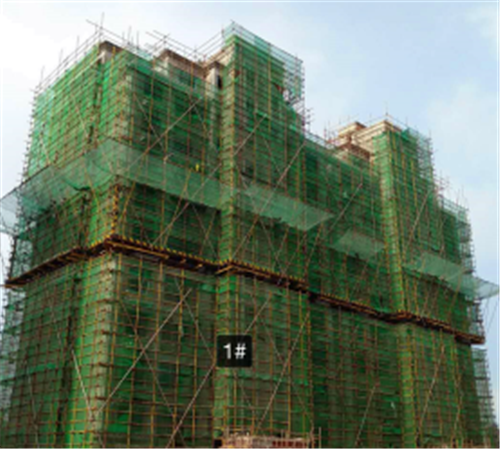

    1#楼:内墙打包点基本完成,外墙喷浆、护角施工完成50%,窗框安装至5层。

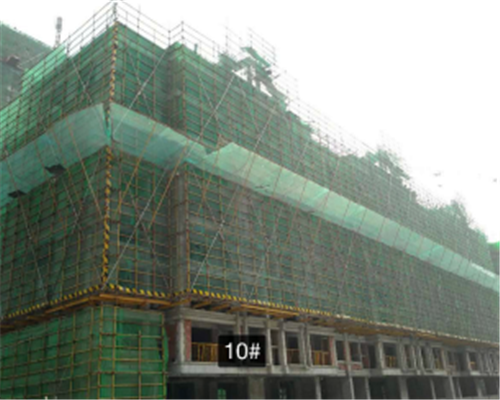

    10#楼:墙体砌筑6层;二次结构4层。

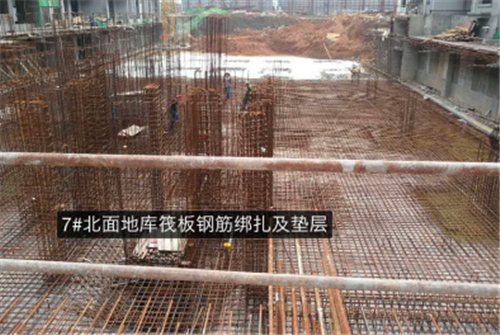

    7#北面地库:筏板钢筋安装,垫层浇筑完成。

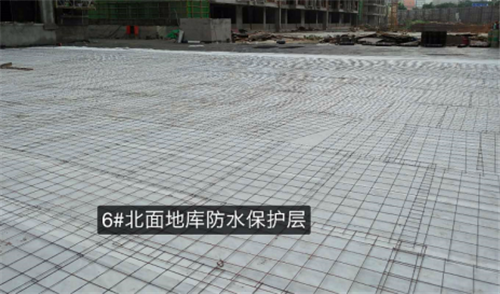

    6#楼北侧地库:顶板保护层钢筋绑扎。

    防火分区喷淋系统:风管吊装90%,桥架完成90%。
