蚌埠新地城市广场7月下半月工程进度播报

各楼栋形象进度:

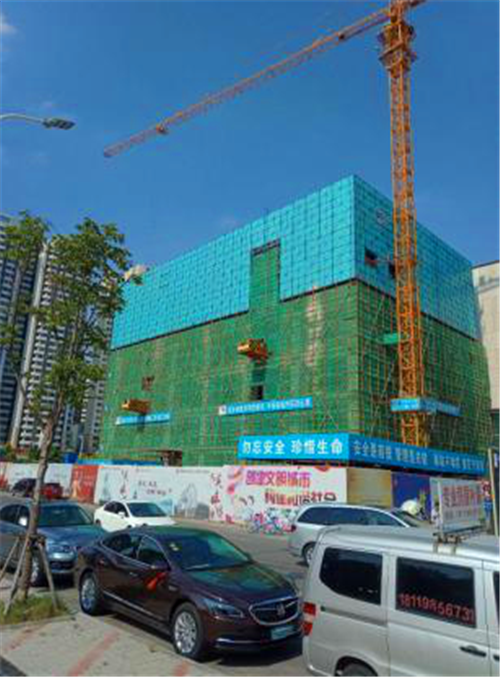

B地块2#楼:
1、七层主体结构完成;三层模板拆除完成;

2、人货电梯基础浇筑完成。

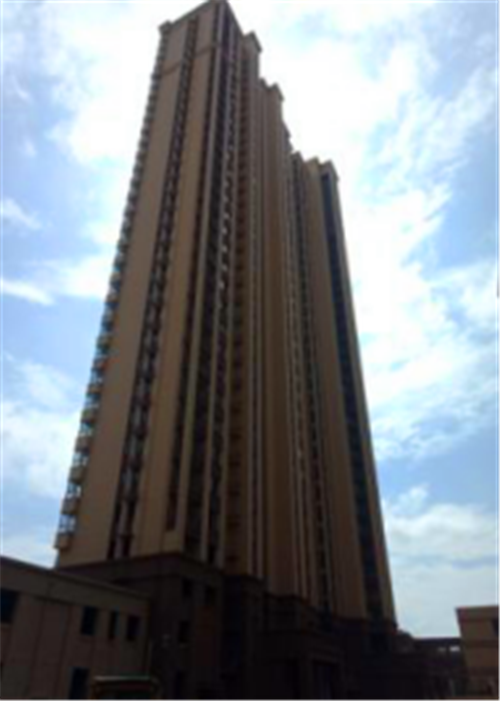

A2地块10#楼:

1、外装工作:外立面涂料已完成;外立面精修已完成40%;

2、公区精装:地砖铺贴完成34-4层;公区一遍腻子完成;

3、门窗工程:防火门扇安装完成;窗扇安装完成95%;

4、户内精修:进户门安装完成,户内垃圾清理完成;精修完成40%;

5、商铺地坪:首层地坪施工完成70%。

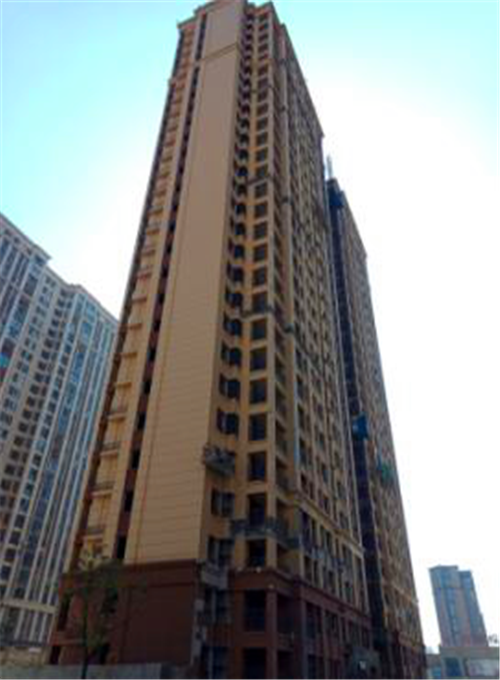

A2地块2#楼:

1、地坪施工:地坪施工29-2层完成;

2、公区精装:29-21层地砖铺贴完成;

3、外墙施工:保温已完成29-2层完成;外墙涂料完成40%;

4、门窗工程:窗框安装完成;防火门框安装完成;

5、电梯工程:室内电梯已启用;人货电梯拆除基本完成。

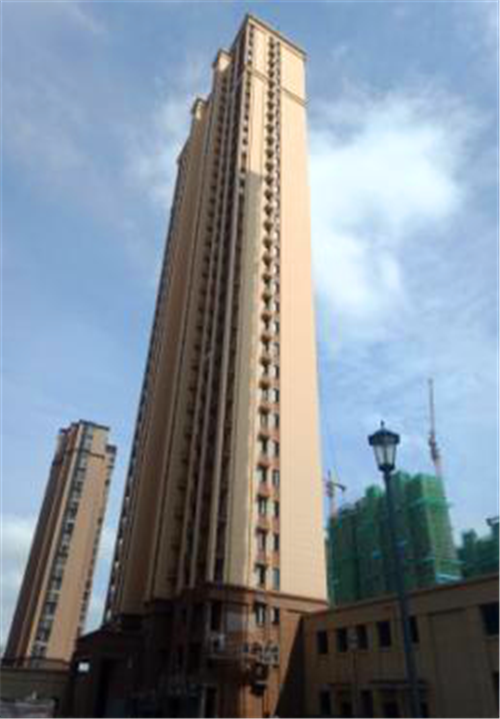

A2地块11#楼:

1、电梯口施工:外墙腻子已完成,具备涂料施工条件;

2、粉刷施工:内墙粉刷完成;

3、外墙施工:保温已完成;外墙涂料完成95%;

4、门窗工程:防火门、窗框安装完成;窗扇安装完成70%;

5、公区精装:地砖34-2层完成;墙面批白一遍腻子完成;
