合肥翡翠公馆7月下半月工程进度播报
各楼栋形象进度:

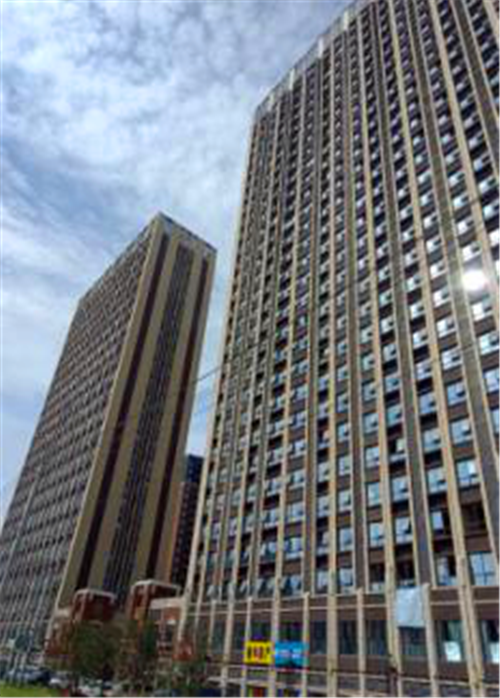

19#、20#楼:
1、拆改施工:20#墙体砌筑4层以上全部完成,墙体粉刷13~29层完成,压型钢板混凝土浇筑3~25层完成,19#楼墙体完成10~22层。2、公区装饰:样板施工完成,公区穿线完成,吊顶龙骨完成,电梯厅墙砖完成90%,20#地面砖完成11~22层;
3、19#楼钢结构施工:样板完成;22、21、18层完成,局部正在整改,19层正在铺设竹夹板,20层主梁施工完成,其余楼层未施工。
4、户内精装:样板间施工完成,验收完成,局部调整中。

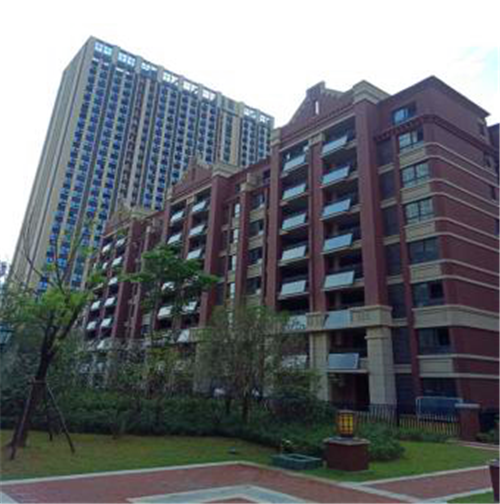

7#、8#楼:
1、公区:墙面砖铺贴完成,吊顶基层完成,公区灯线布置完成。
2、7#室内精装:水电开槽14-32层,水管敷设14-32层,管线敷设到19-32层。厨房墙地砖铺贴28-32层,防水施工28-32层。木工吊顶封板20-32层,油漆工一遍腻子完成。
3、8#室内精装:水电开槽完成,水电线管敷设完成,穿线完成。厨房墙地砖铺贴15-27层,防水施工5-27层,已经进行蓄水实验。木工吊顶封板15-27层,油漆工一遍腻子完成。

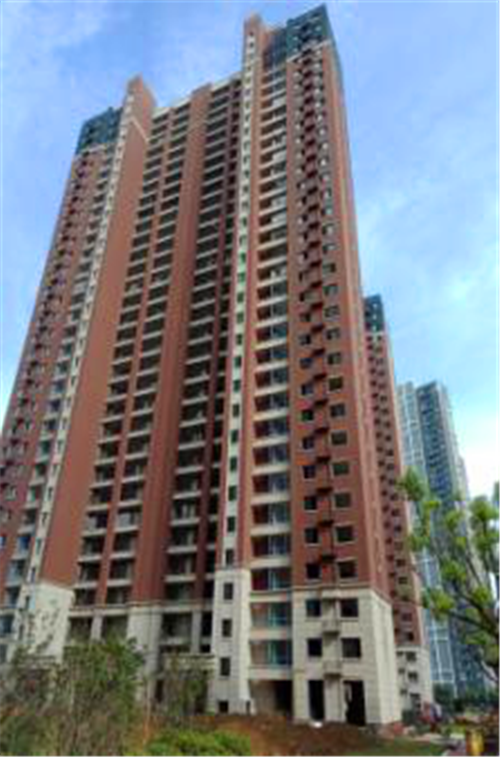

15#、16#楼:
1、保温施工、外架拆除、地坪施工、公区装饰、外墙工程已完成;2、电梯安装完成;室内维修整改完成。
