淮南英伦联邦7月下半月工程进度播报
各楼栋形象进度:

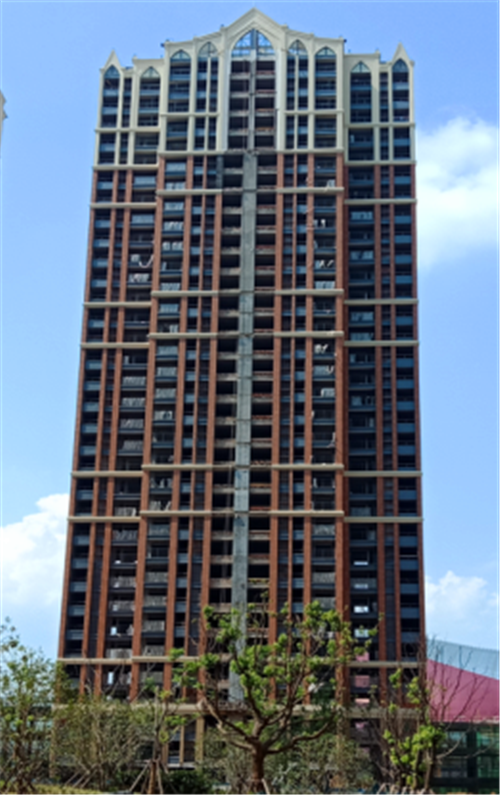

34#楼:
1、外墙面漆施工完成85%;
2、阳台塑钢门框安装完成;
3、疏散楼梯粉刷,楼梯间腻子施工完成60%,室内顶棚施工50%;
4、室内电梯调试使用,施工电梯拆除完成90%;
5、北侧土方回填,东侧、南侧综合管网施工,景观施工。

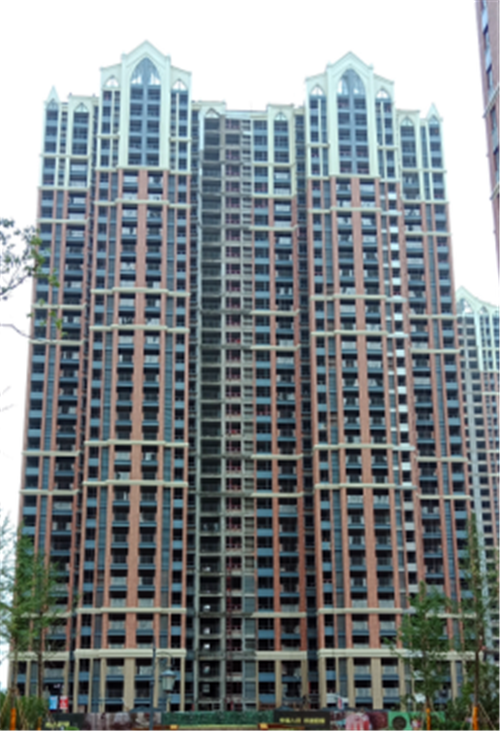

36#楼:
1、外墙面漆施工完成85%;
2、36#楼西侧、南侧、北侧土方回填;
3、楼梯间腻子施工完成50%,室内顶棚施工50%;
4、室内电梯安装调试,施工电梯拆除;
5、公共部位装饰地砖施工完成30%。

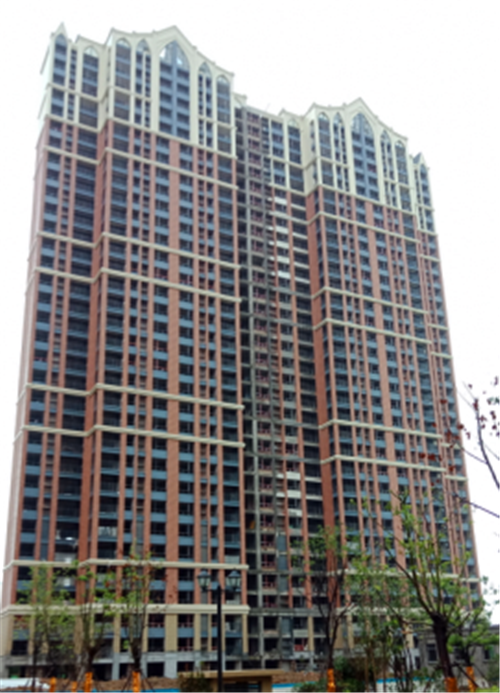

37#楼:
1、南侧、东侧、北侧土方回填;
2、外墙面漆施工完成80%;
3、楼梯间腻子施工50%,室内顶棚施工50%;
4、室内电梯调试使用。

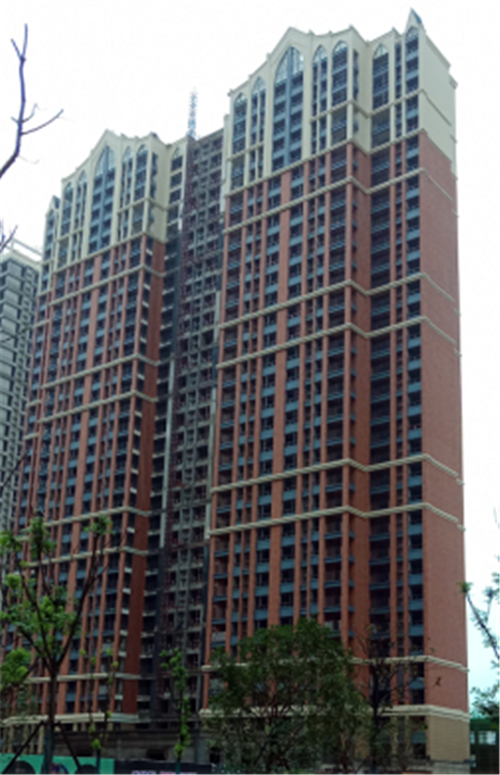

38#楼:
1、外墙面漆施工完成85%;
2、楼梯间腻子施工30%,室内顶棚施工30%;
3、室内电梯安装调试,人货电梯拆除;
4、室内水电管线安装;
5、南侧、东侧土方回填。
39#楼:
1、外墙保温施工完成95%;
2、地坪施工至19层;
3、阳台护栏安装60%,塑钢窗框安装,阳台腻子施工;
4、外墙吊篮安装,公装样板施工。
40#楼:
1、屋面刚性保护层施工;
2、水电安装施工;
3、外墙线条粉刷修补。
