亳州时代公馆7月下半月工程进度播报
各楼栋形象进度:
1#楼:竣工验收已完成,正在进行维修整改。
2#楼:竣工验收已完成,正在进行维修整改。
3#楼:竣工验收已完成,正在进行维修整改。
4#楼:竣工验收已完成,正在进行维修整改。
5#楼:竣工验收已完成,正在进行维修整改。
6#楼:竣工验收已完成,正在进行维修整改。
7#楼:竣工验收已完成,正在进行维修整改。
8#楼:竣工验收已完成,正在进行维修整改。

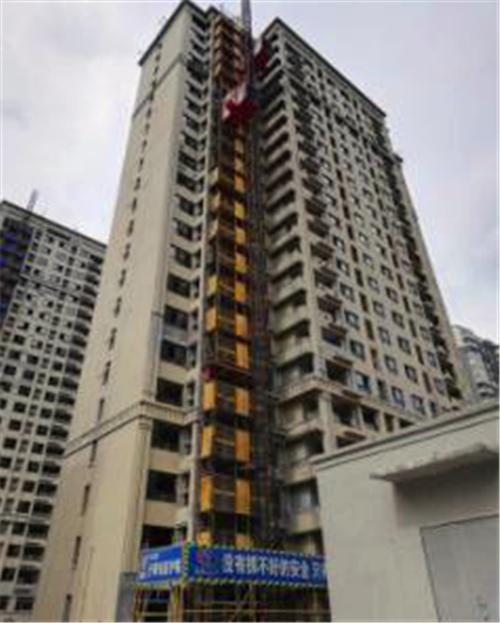

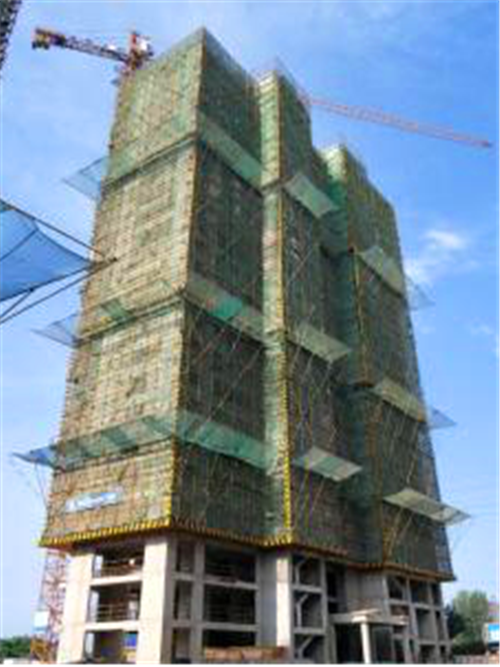

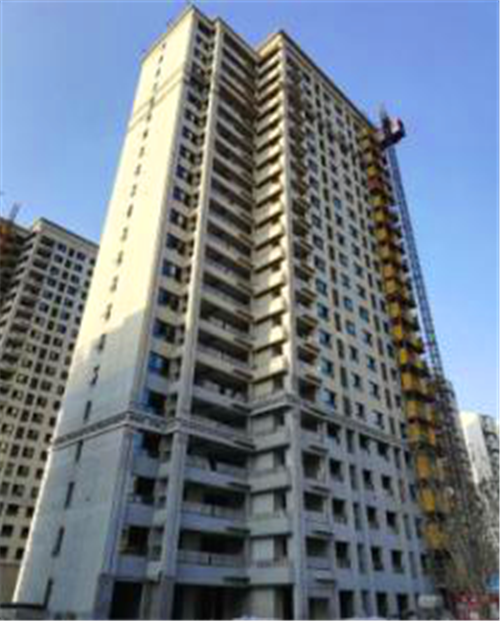

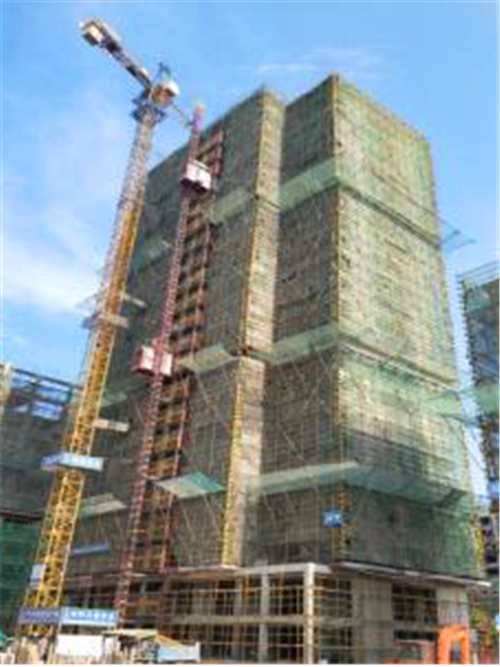

11#楼:

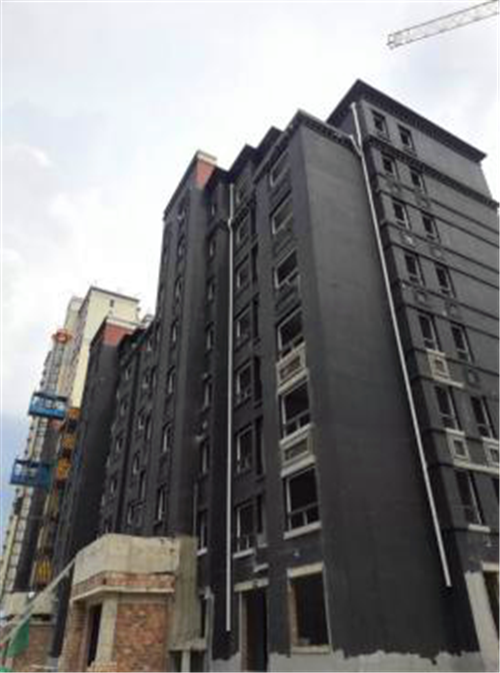

1、外墙保温:5~22层底漆完成,1~4层腻子完成;
2、内墙抹灰:2~22层完成;
3、门窗:5~22层窗扇安装完成;
4、顶棚腻子:3~22层完成;
5、屋面:防水保护层完成;6、地坪:完成15层;
7、阳台栏杆:安装完成20层;
8、公共部位装饰:一遍腻子完成。

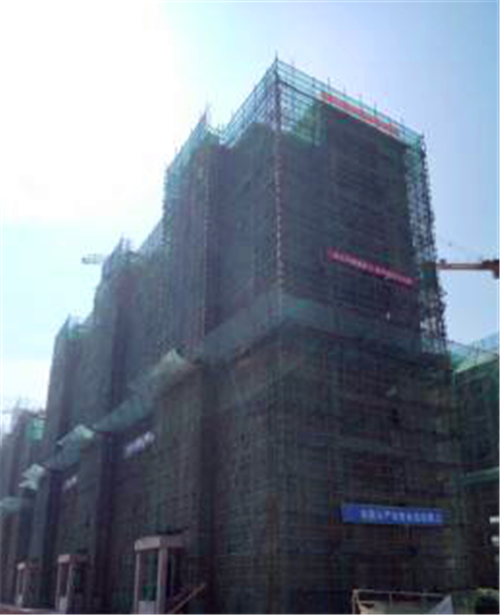

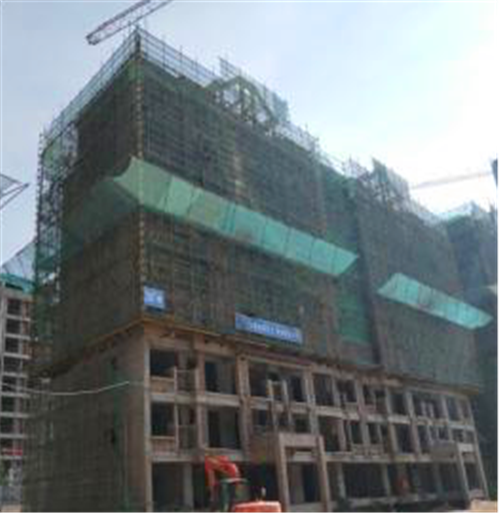

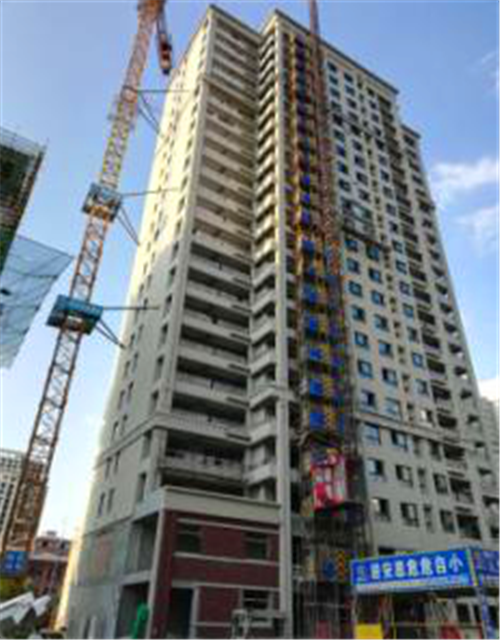

14#楼:
1、外墙保温:2~22层底漆完成,1层腻子完成;
2、内墙抹灰:2~22层完成;
3、门窗:5~22层窗扇安装完成;
4、顶棚腻子:14#楼3~22层完成;
5、屋面:防水保护层完成;6、地坪:地坪完成21层;
7、阳台栏杆:安装完成19层;
8、楼梯栏杆:安装完成15层;
9、公共部位装饰:一遍腻子完成。

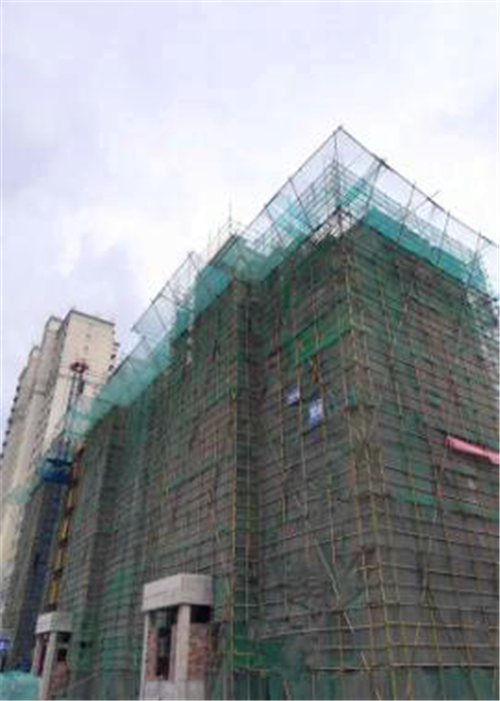

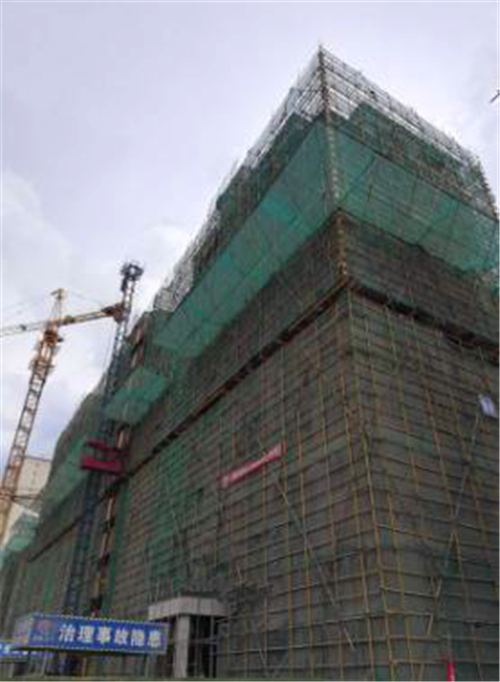

18#楼:
1、外墙保温:3~23层底漆完成,南立面1`2层劈开砖完成;
2、内墙抹灰:1~23层完成;
3、门窗:3~23层窗扇安装完成;
4、顶棚腻子:3~23层完成;
5、屋面:防水保护层完成;
6、地坪:地坪完成22层;
7、阳台栏杆:安装完成22层;

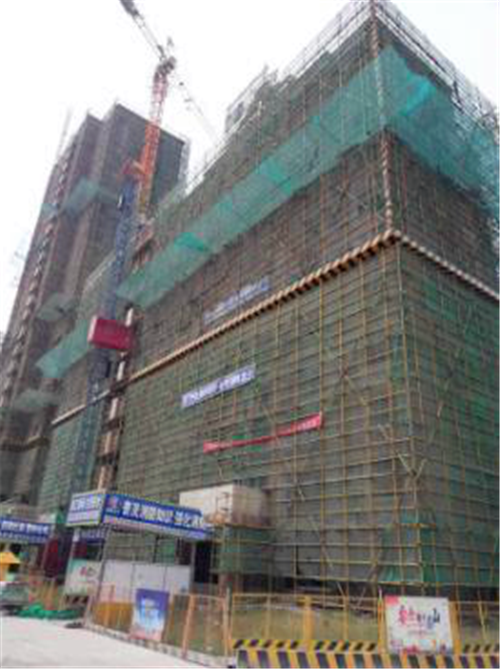

8、楼梯栏杆:安装完成22层;

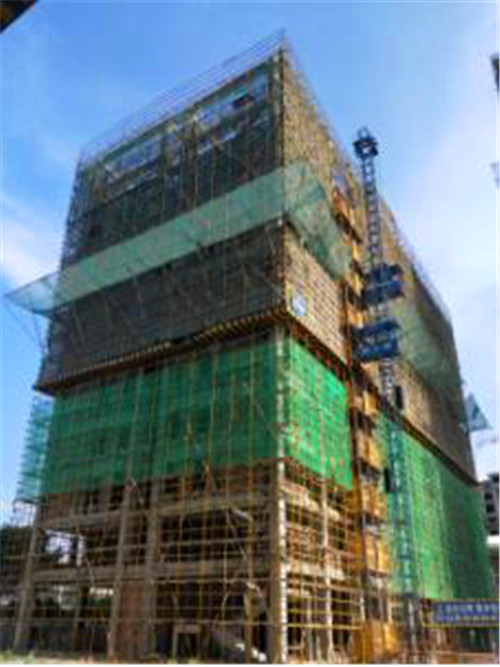

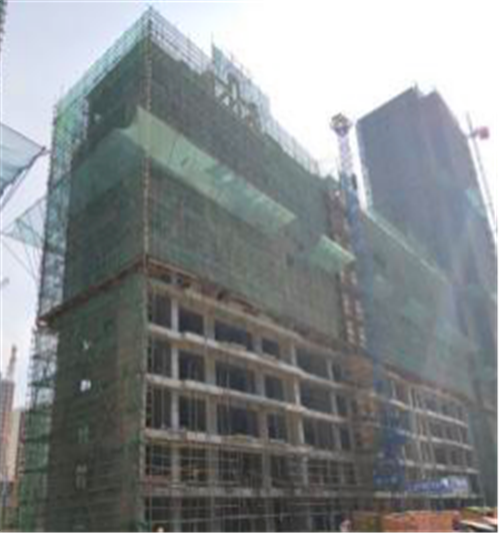

9、公共部位装饰:地砖铺贴完成6层。

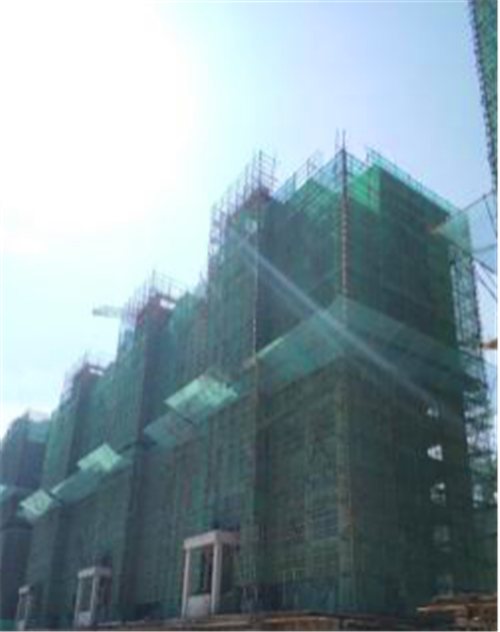

9#楼:屋面陶粒找坡完成。

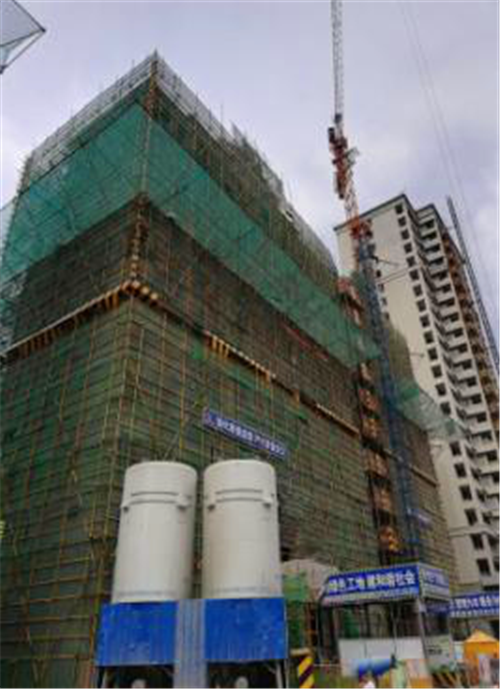

10#楼:屋面陶粒找坡层施工。

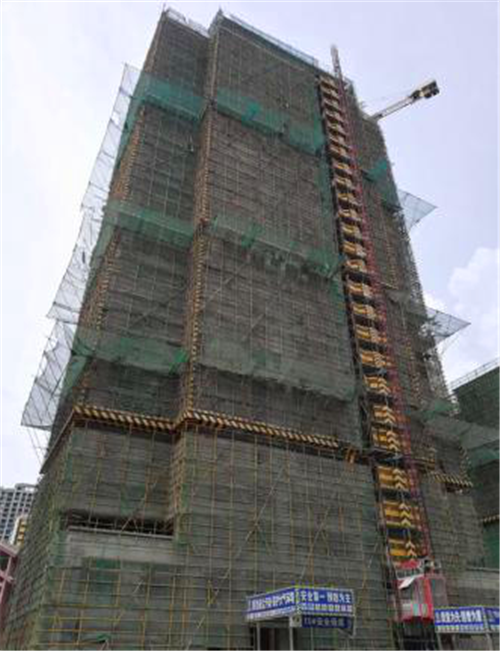

12#楼:屋面防水卷材施工。

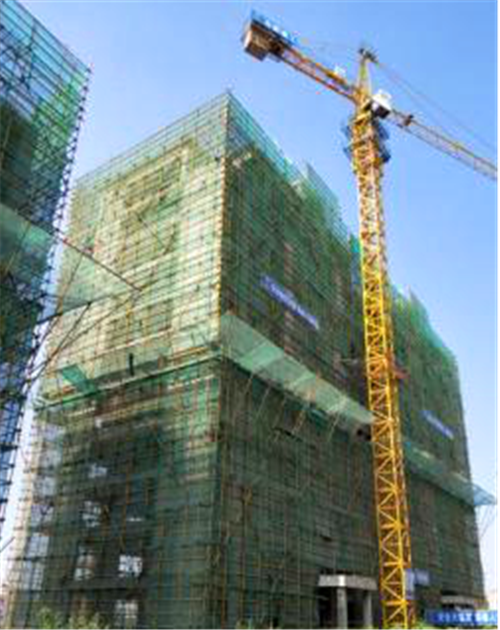

13#楼:2~8层窗框安装、内粉、弹线完成,1~8层外墙底漆完成,屋面防水卷材施工完成。
16#楼:粉刷前施工准备。
17#楼:外墙粉刷9~11层完成,屋面防水卷材施工完成。

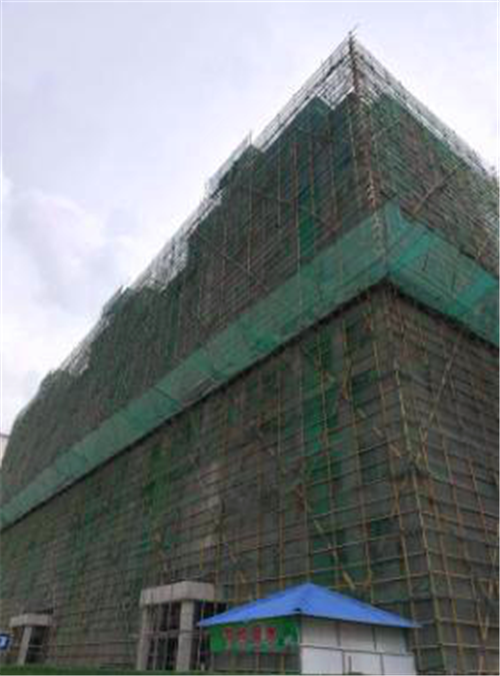

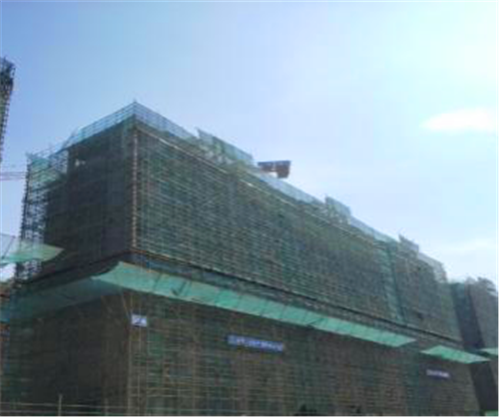

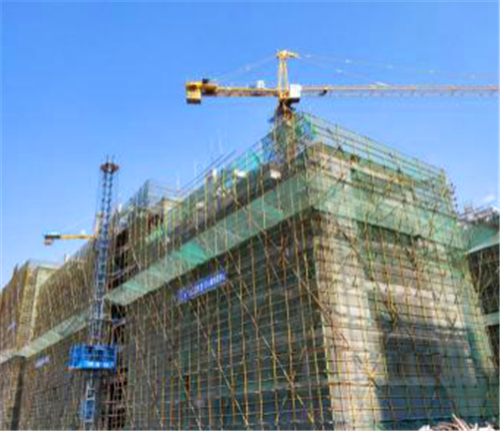

15#楼:2~26层墙体砌筑完成,二次结构完成完成6层。
室外景观:
1、园建:所有铺装及构筑物均完成,细部维修整改;2、绿化:所有苗木及草皮均种植完成,苗木持续养护。

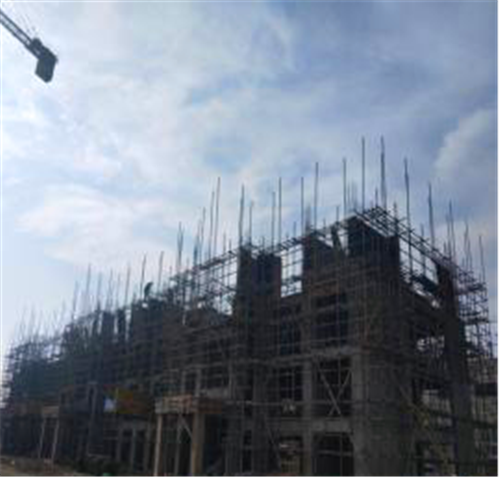

36#楼:5-13层、19-23层填充墙砌筑完成。
39#楼:4-10层、21-22层填充墙砌筑完成。
40#楼:1-10层填充墙砌筑完成,二构2-4层、6-10层完成。
38#楼:2-9层填充墙砌筑完成,二构2-5层完成。

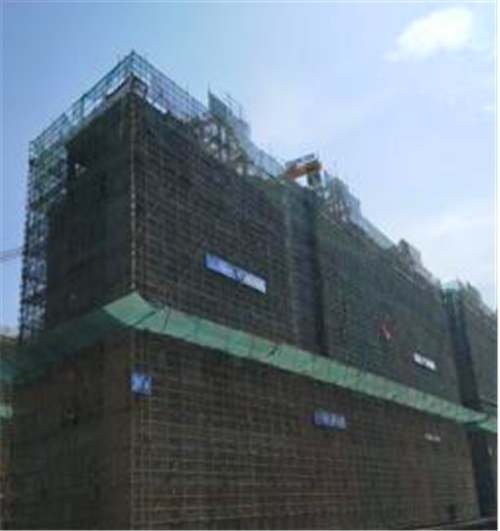

37#楼:1-11层构造柱绑扎完成,子分部验收准备。
35#楼:物料提升机安装准备。
34#楼:1-11层构造柱钢筋绑扎完成。
32#楼:屋面构架施工完成。
31#楼:屋面构架施工完成。
30#楼:屋面构架施工完成。

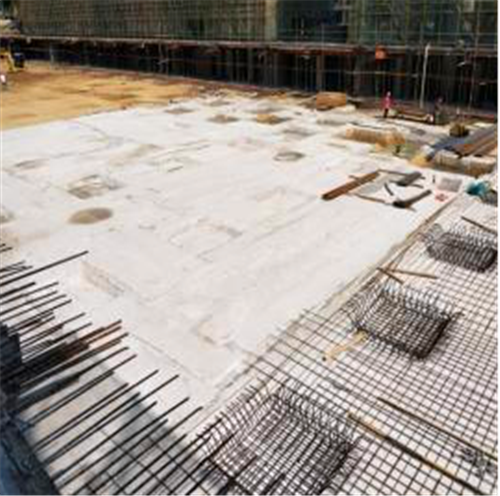

29#楼:植筋。

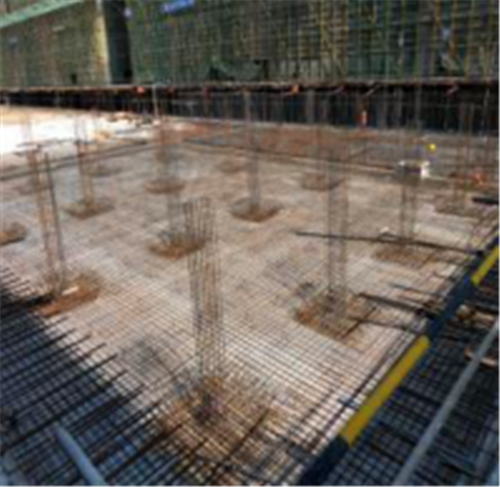

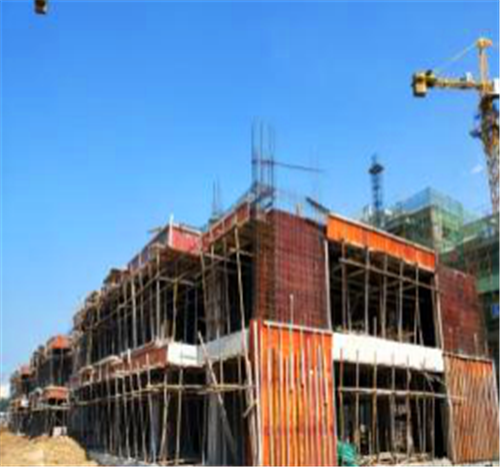

25#楼:负一层结构施工。
24#楼:4层结构施工。
26#楼:基坑外围回填土完成。
27#楼:一层结构施工。

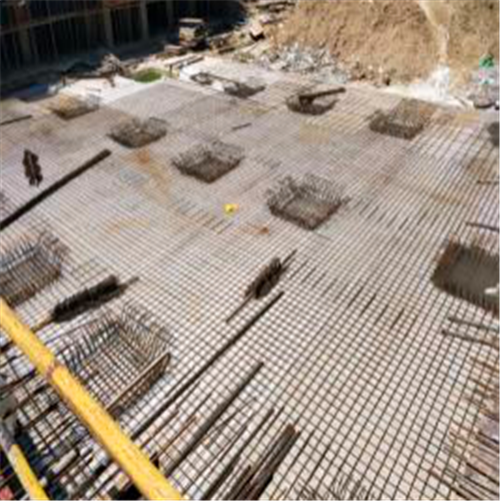

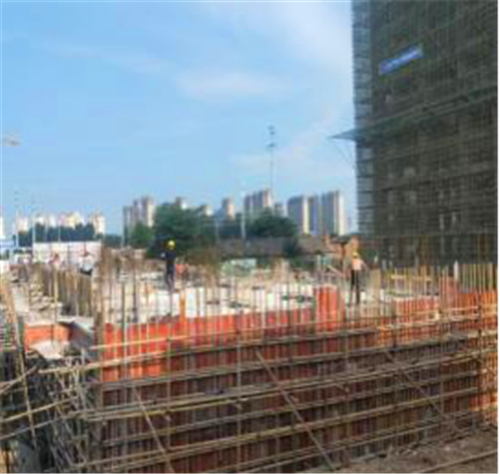

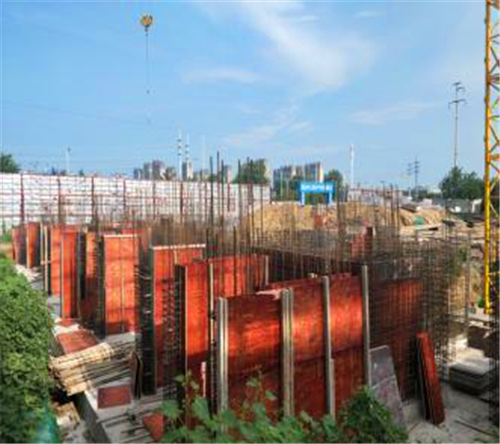

23区地库:垫层完成。
24区地库:基础施工。
15区地库:基础施工。
