亳州时代公馆9月上半月工程进度播报
1-3#楼形象进度

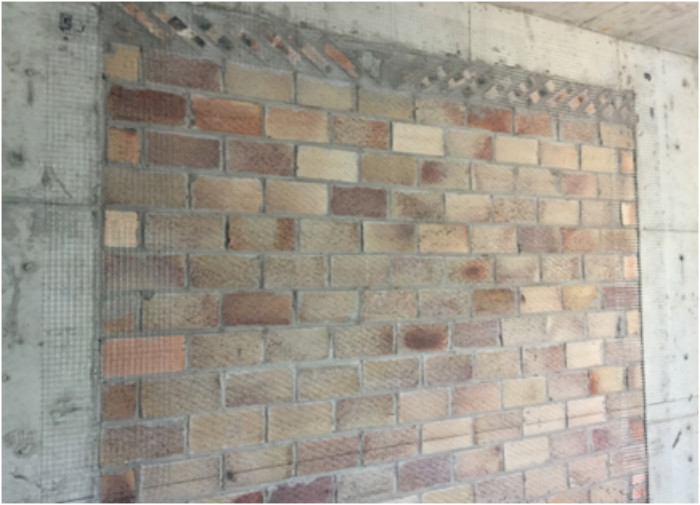

1、洋房1-3#楼主体结构验收已完成;1#、2#楼外墙糙底粉刷施工,屋面粉刷施工,室内电梯安装,护角粉刷施工,灰饼施工;1#楼室内喷浆施工;2#楼窗框安装;3#楼砖墙与砼墙交接面钢丝网施工。

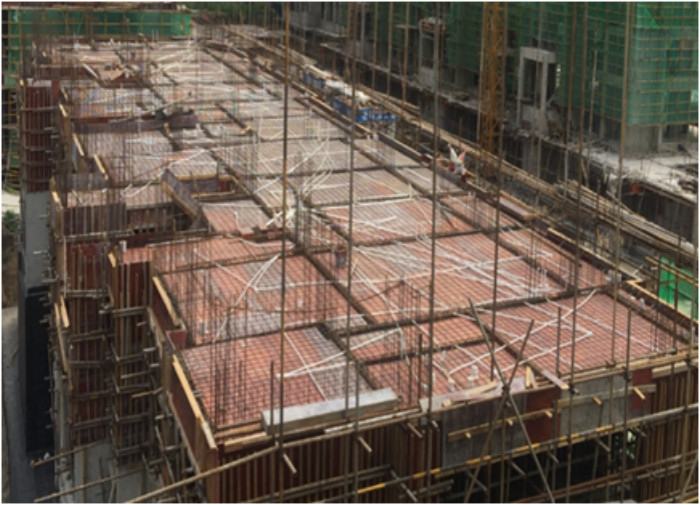

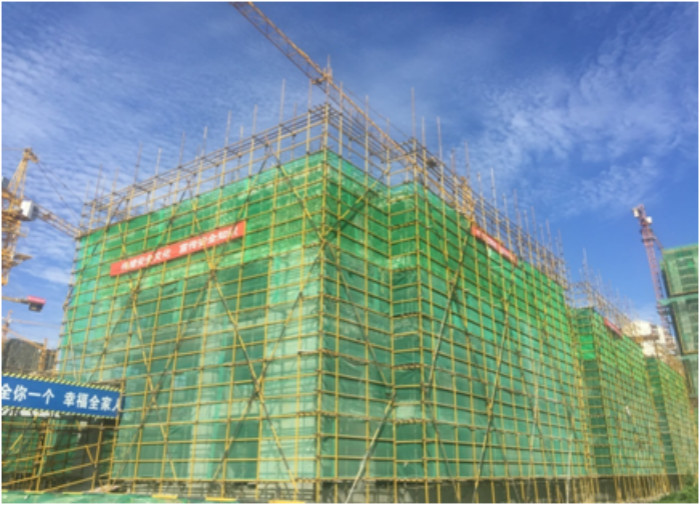

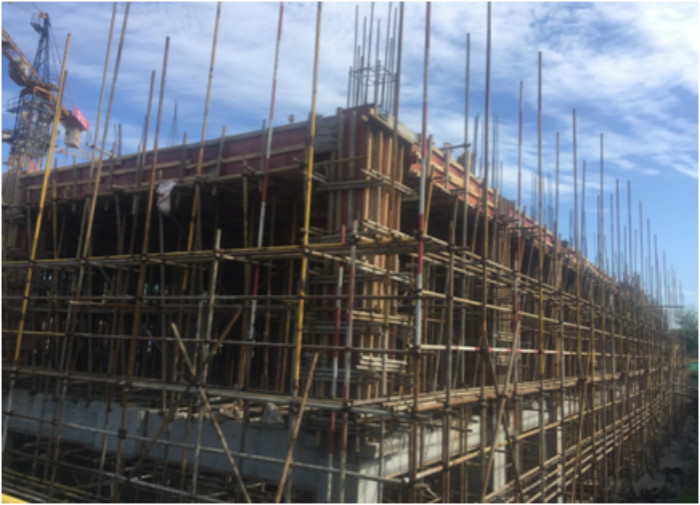

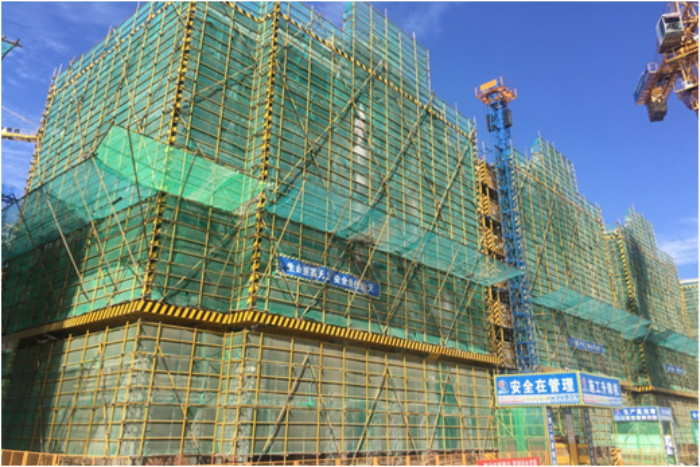

1#楼

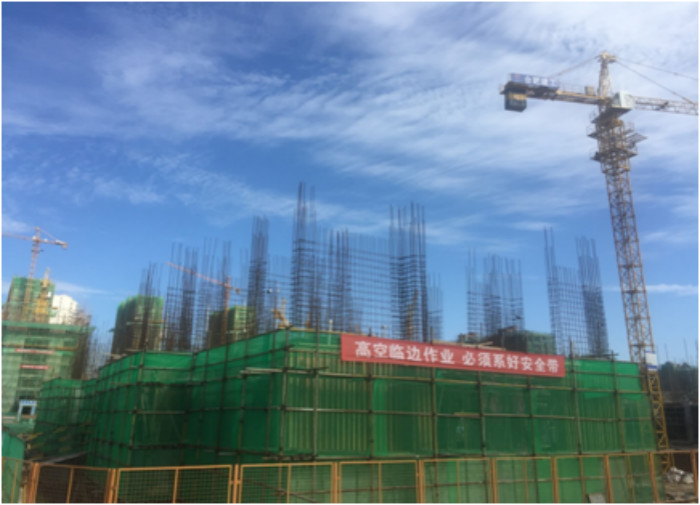

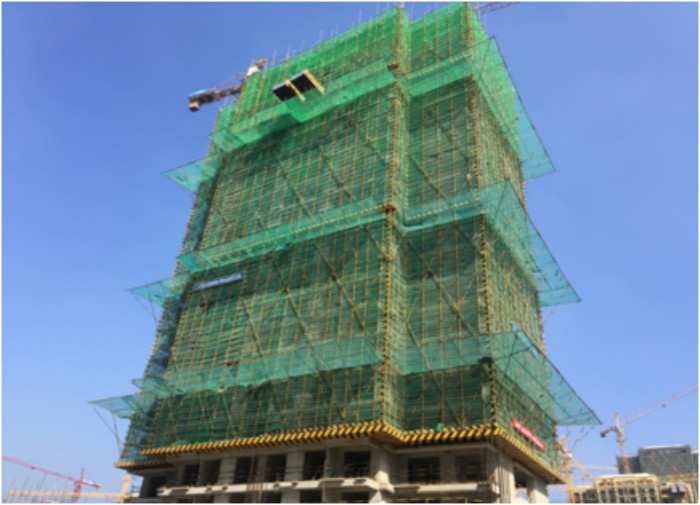

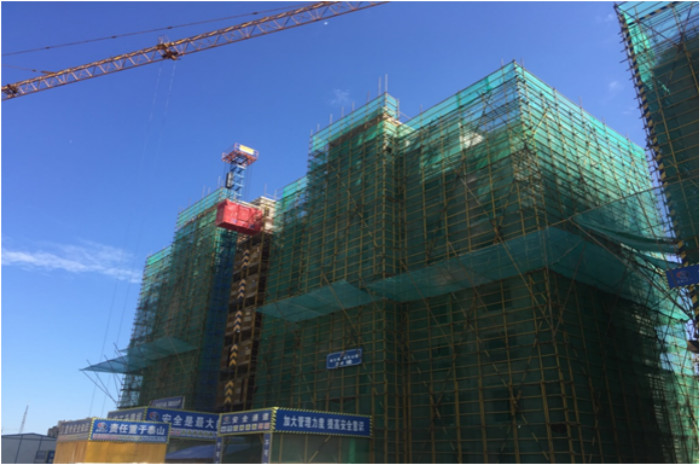

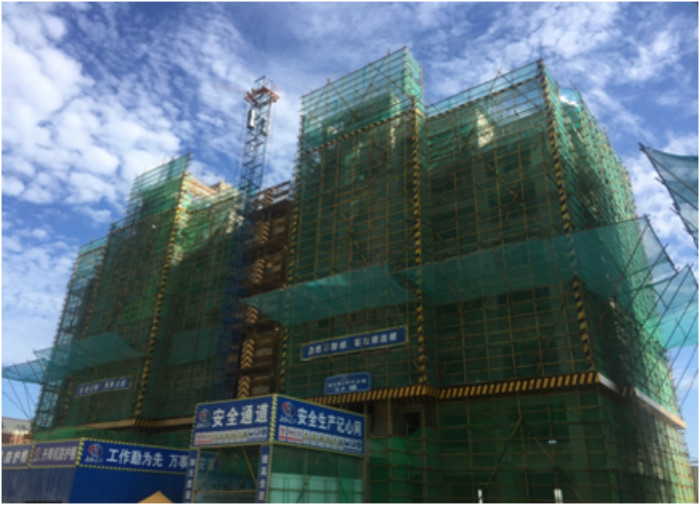

2#楼

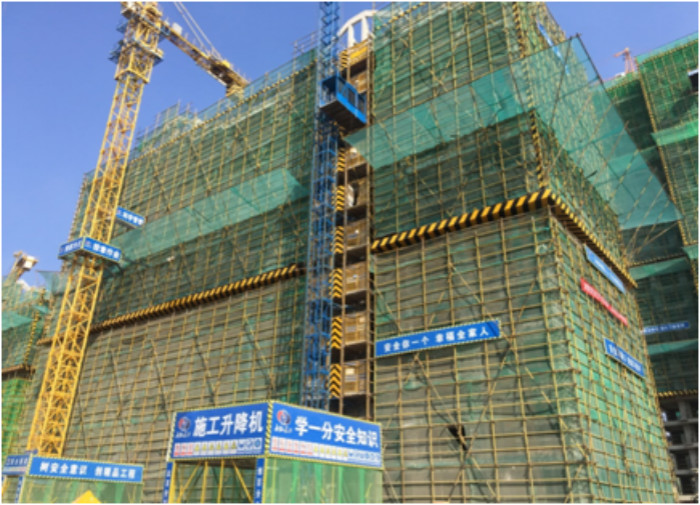

3#楼
4#、5#、6#楼形象进度

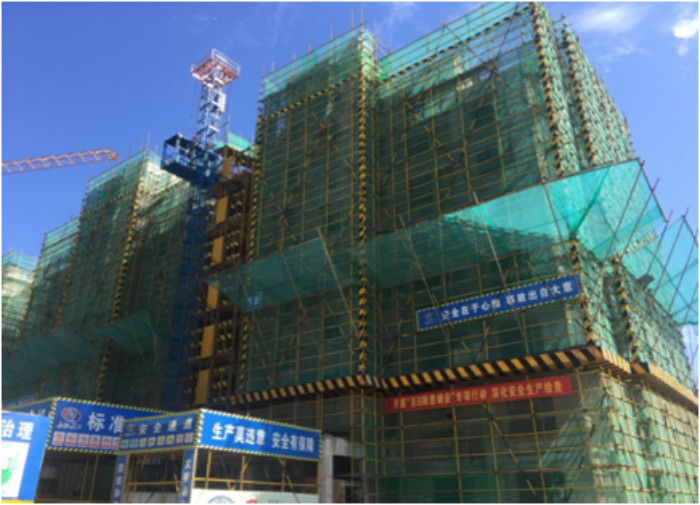

1、洋房4#楼主体结构验收已完成,室内砖墙与砼墙交接面钢丝网施工,外墙挂网、喷浆施工;5#、6#楼室内墙体砌筑,二次结构施工。

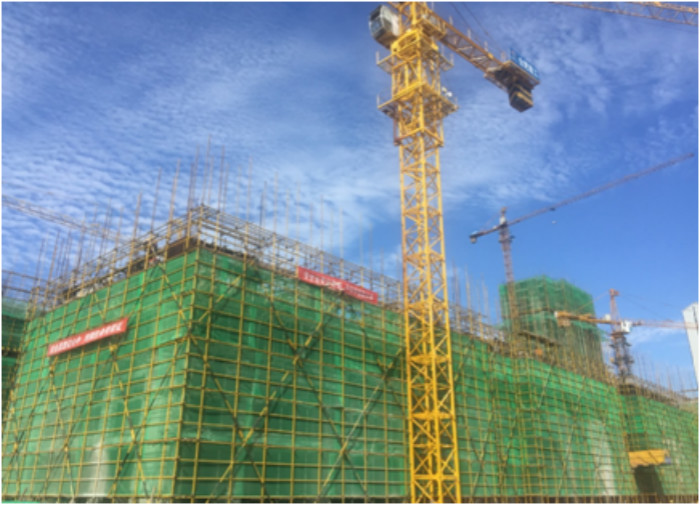

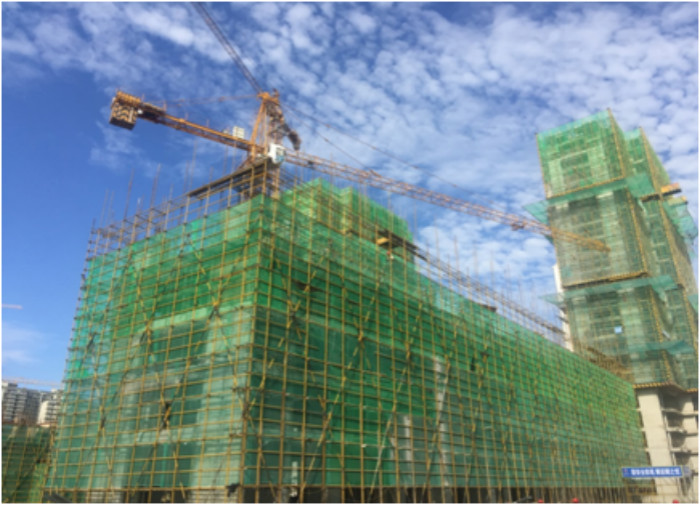

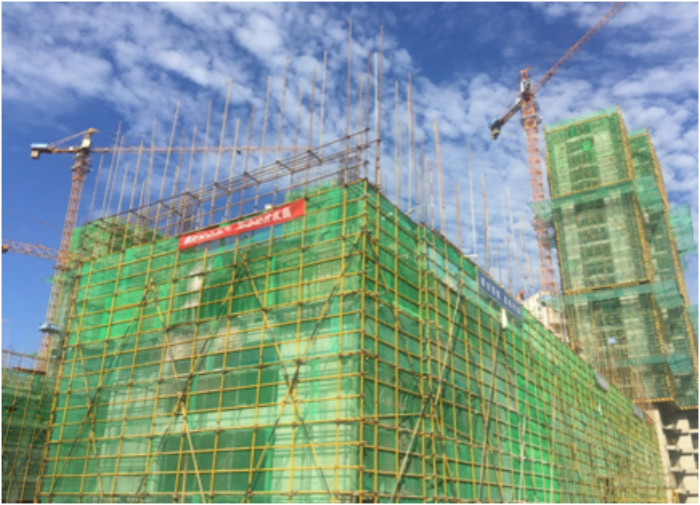

4#楼

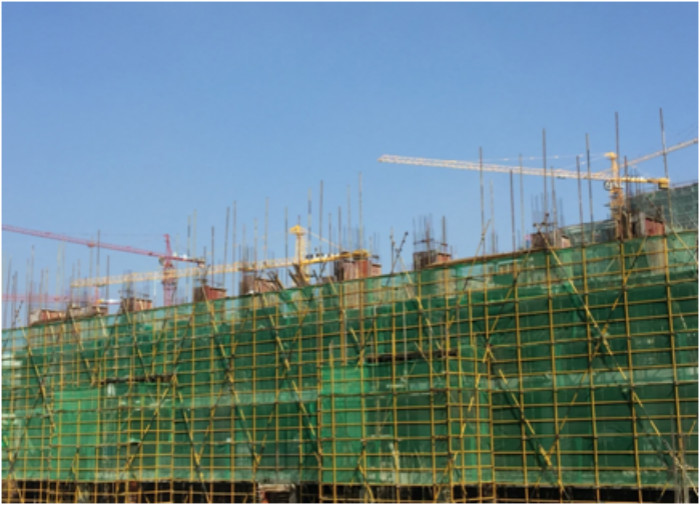

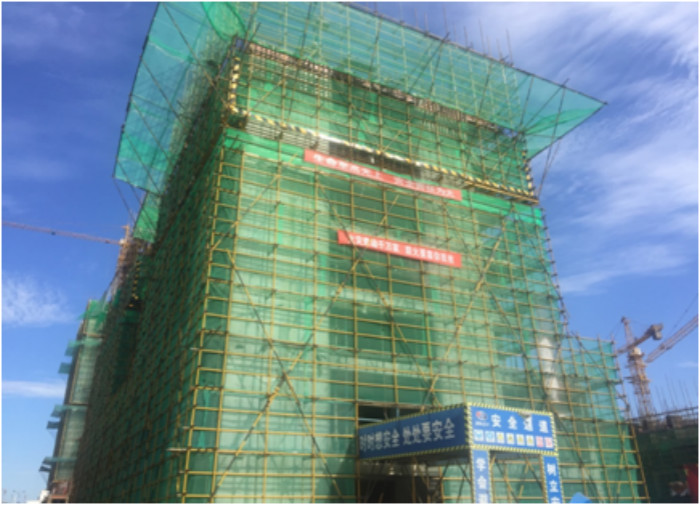

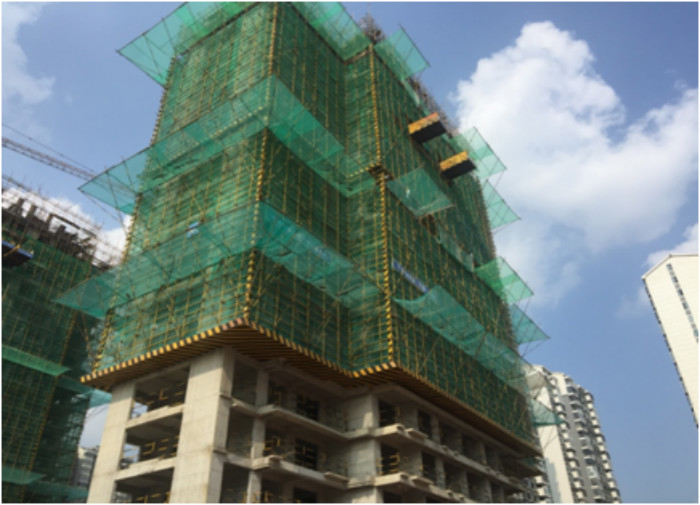

5#楼

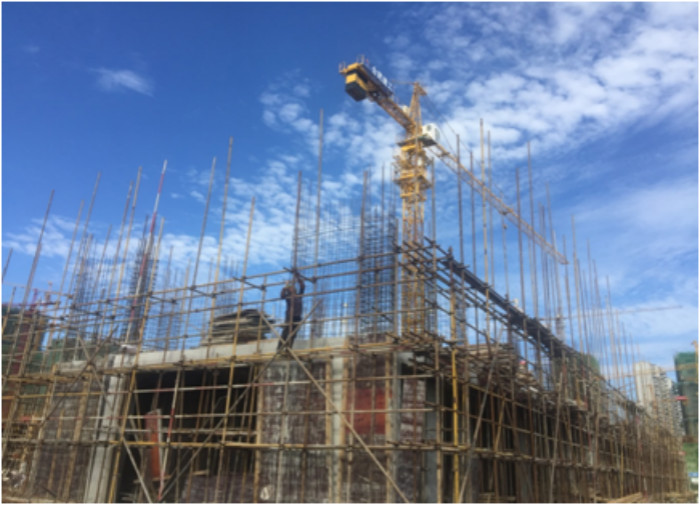

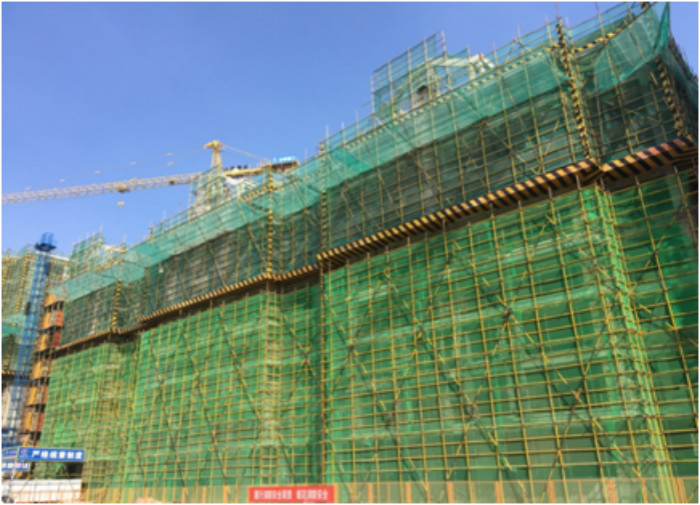

6#楼
7#、8#、9#楼形象进度
1、7#、8#楼室内墙体砌筑,二次结构施工;9#楼四层结构砼浇筑完成,五层墙柱钢筋绑扎。

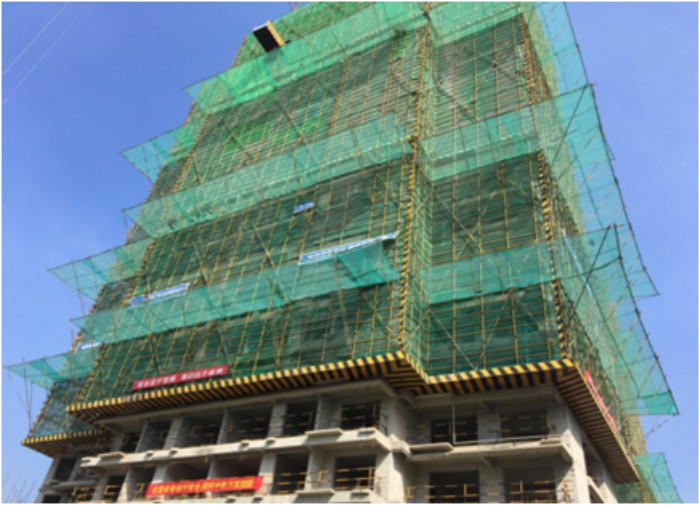

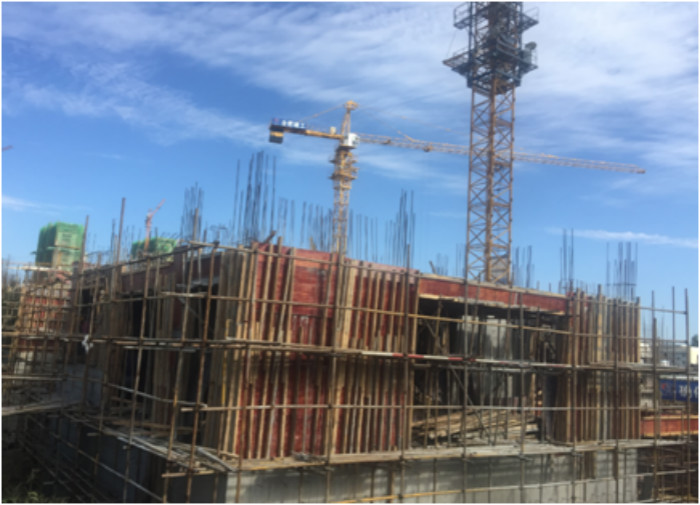

7#楼

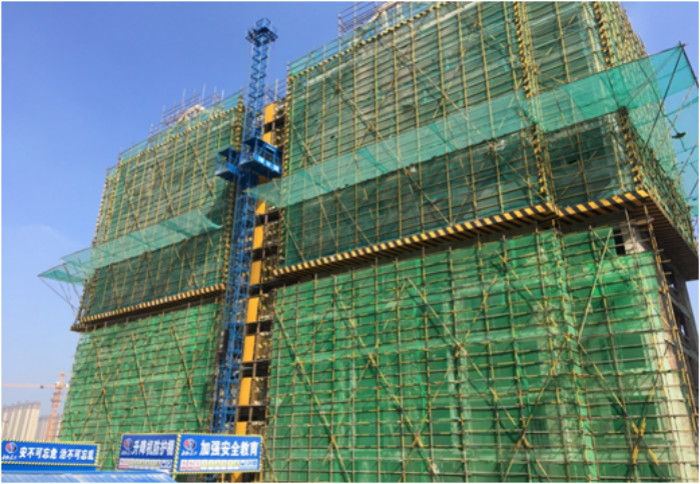

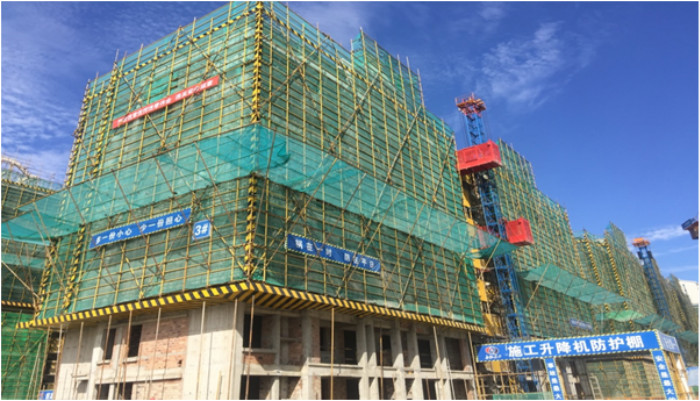

8#楼

9#楼
11#、14#、18#楼形象进度

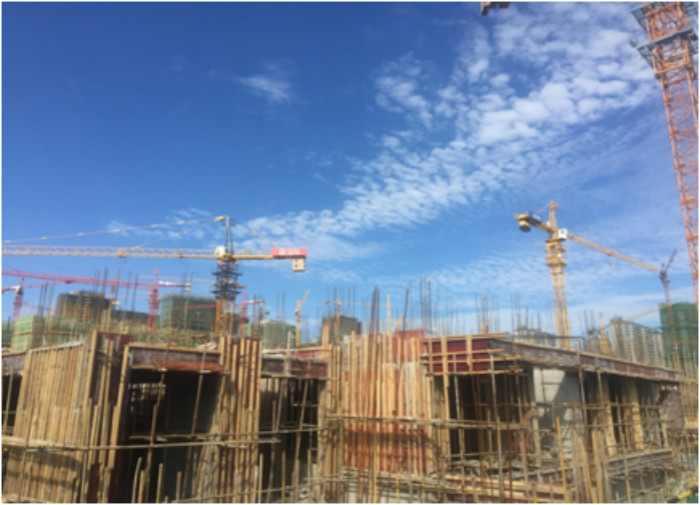

1、11#楼二十二层顶梁板钢筋绑扎完成,具备砼浇筑条件;14#楼二十二层结构施工,人货电梯安装;18#楼二十二层结构施工。

11#楼

14#楼

18#楼
10#、13#、15#楼形象进度
10#楼四层墙柱模板安装;13#楼五层墙柱模板安装;15#楼八层墙柱模板安装。

10#楼

13#楼

15#楼
12#、16#、17#楼形象进度
12#楼四层墙柱及顶梁板模板安装;16#楼二层顶梁板钢筋绑扎完成,具备砼浇筑条件,负一层回填土施工;17#楼三层墙柱模板施工,负一层回填土施工。

12#楼

16#楼

17#楼
地库持续施工

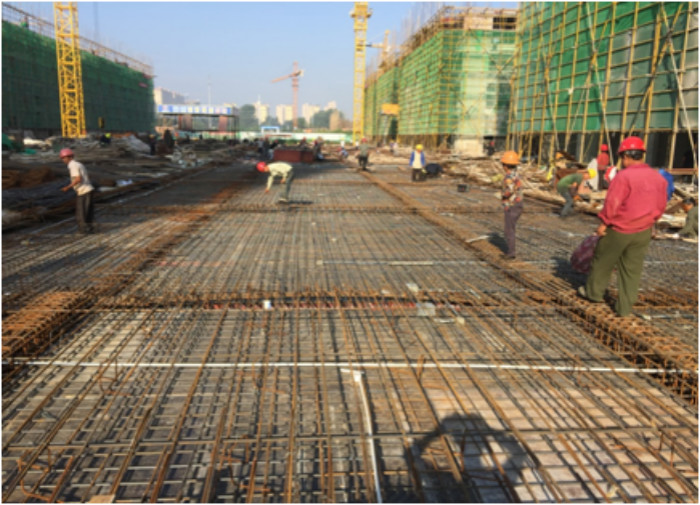

12#楼南侧地库(20、21区)顶梁板模板铺设安装,顶梁板钢筋绑扎;13#楼南侧地库( 22区)顶梁板钢筋绑扎。

墙体施工进度

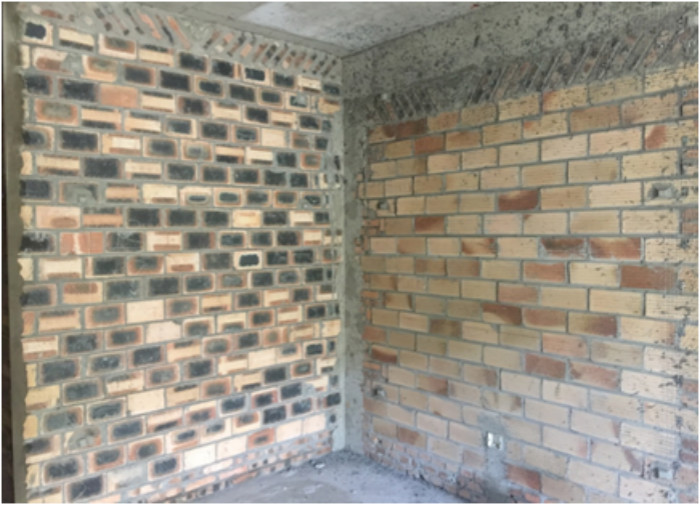

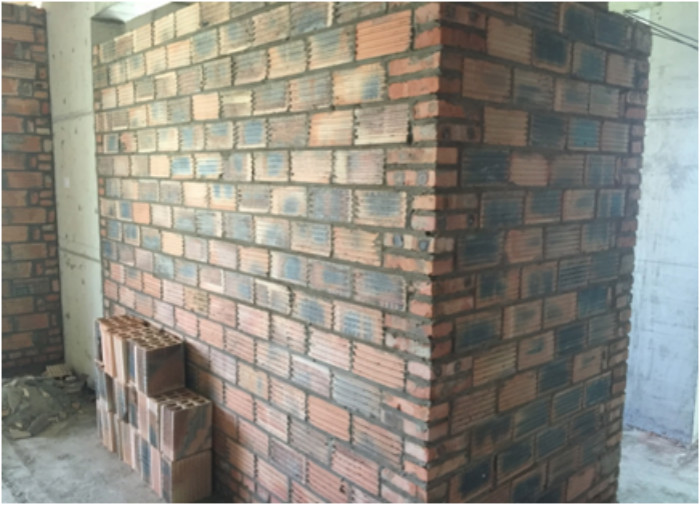

5#楼八层墙体砌筑;6#楼九层墙体砌筑;7#楼七层墙体砌筑;8#楼九层墙体砌筑。

1#楼现场施工进度

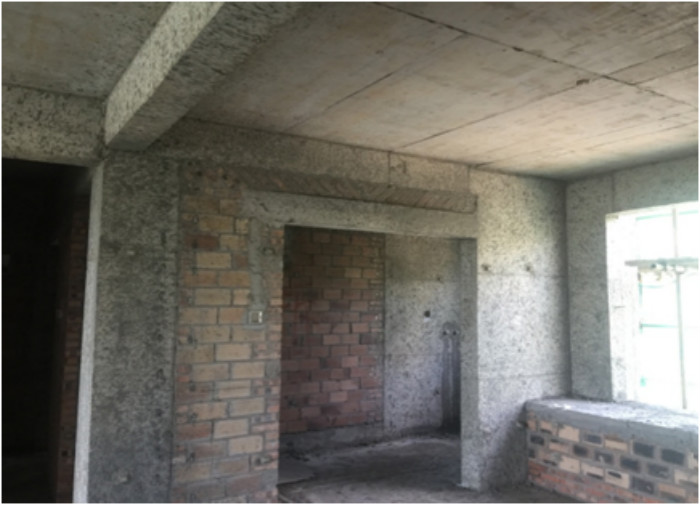

1#楼室内喷浆施工,灰饼施工,护角施工。

2#楼现场施工进度
2#楼室内护角施工,灰饼施工,窗框安装。

3#、4#楼施工进度
3#、4#楼砖墙与砼墙交接面钢丝网施工,4#楼外墙挂网、喷浆施工。

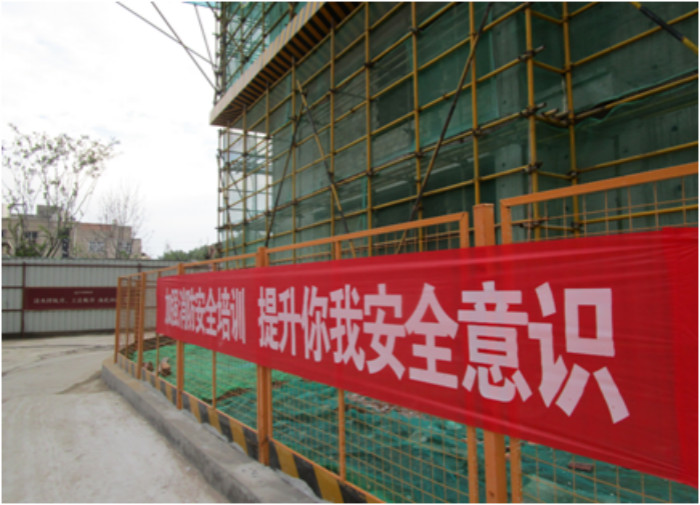

现场安全文明施工
1#-8#楼已于9月3日顺利通过市级标化验收,继续对现场安全文明现状保持。

二期形象进度
35#楼一层砼浇筑完成,二层墙柱钢筋绑扎;一层砼浇筑完成,二层墙柱钢筋绑扎;一层砼浇筑完成,二层墙柱钢筋绑扎。

35#楼

36#楼

38#楼
二期形象进度
39#楼一层砼浇筑完成,二层墙柱钢筋绑扎;40#楼一层砼浇筑完成,二层柱钢筋绑扎。

39#楼

40#楼
