合肥滨湖新地城9月下半月工程进度播报

2017.09.30文章来源:   阅读次数:

合肥滨湖新地城9月下半月工程进度播报

  1#楼形象进度说明:

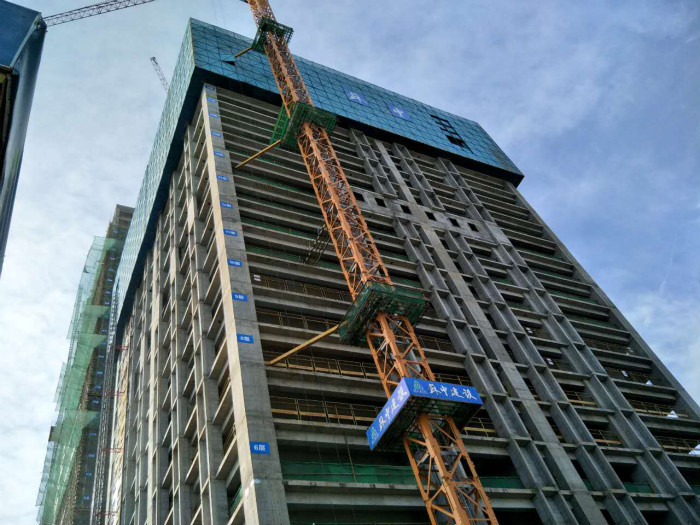

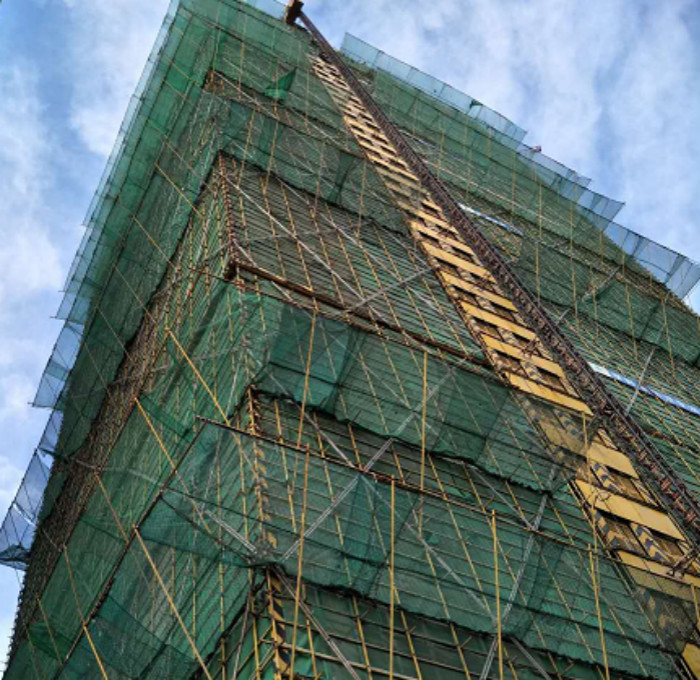

  滨湖新地城1#楼位于一期东区,38层,型钢混凝土组合结构。现阶段1#楼22层顶梁板钢筋绑扎,12层及已下墙体砌筑完成,13层,15层圈梁以上墙体砌筑。

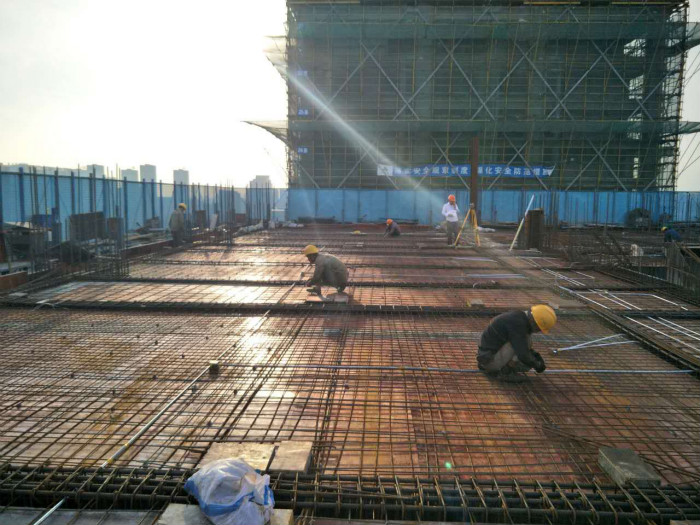

  滨湖新地城1#楼22层顶板钢筋绑扎

滨湖新地城1#楼15层填充墙砌筑。

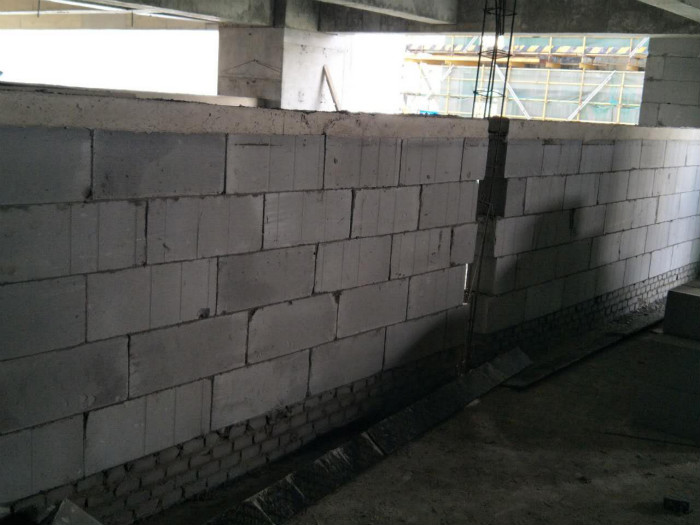

  滨湖新地城1#楼13层圈梁以上墙体砌筑。

  滨湖新地城1#楼12层及以下墙体砌筑完成。

  2#楼形象进度说明:
  滨湖新地城2#楼位于一期中区,38层,型钢混凝土组合结构,现阶段2#楼主体结构完成,内外装饰施工。

  滨湖新地城2#楼35、36、38层墙面抹灰。

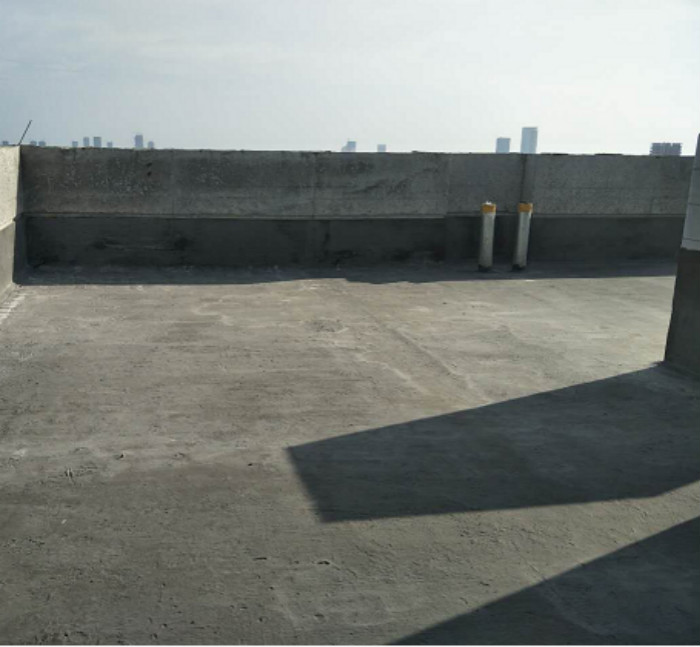

  滨湖新地城2#楼屋面防水涂料施工。
