合肥时代天街9月下半月工程进度播报
首批交付景观照片及说明

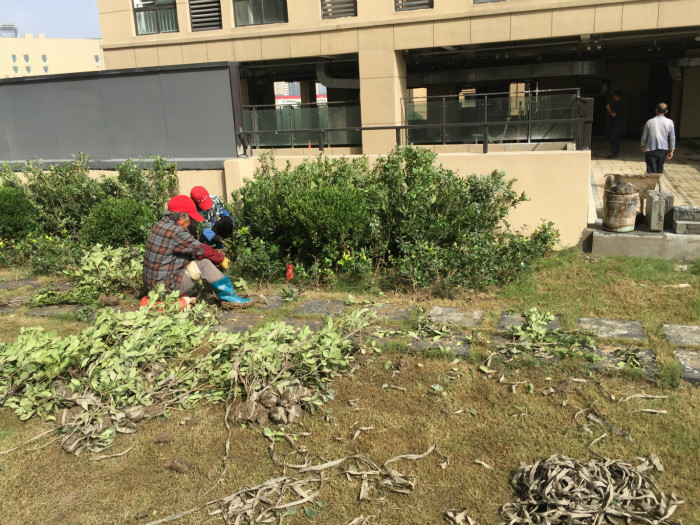

1、一层广场死苗更换、小苗补植
2、三层绿化死苗更换及补植
3、市政路牙石修补。

2#3#5#楼精装进度照片及说明

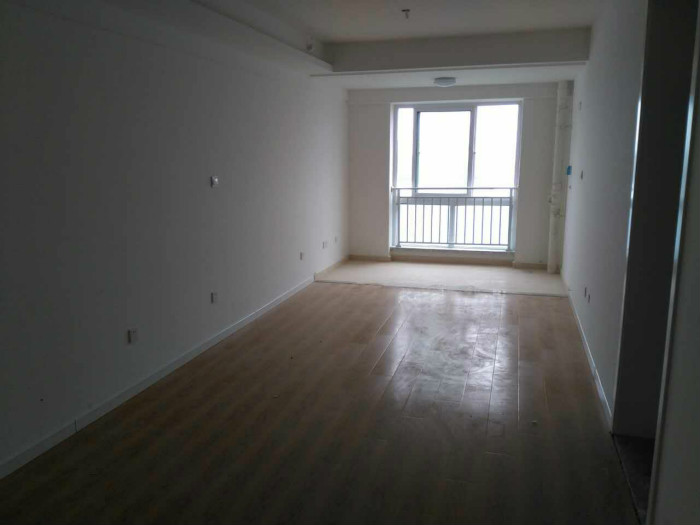

1、2号楼9~29层木地板铺装完成;

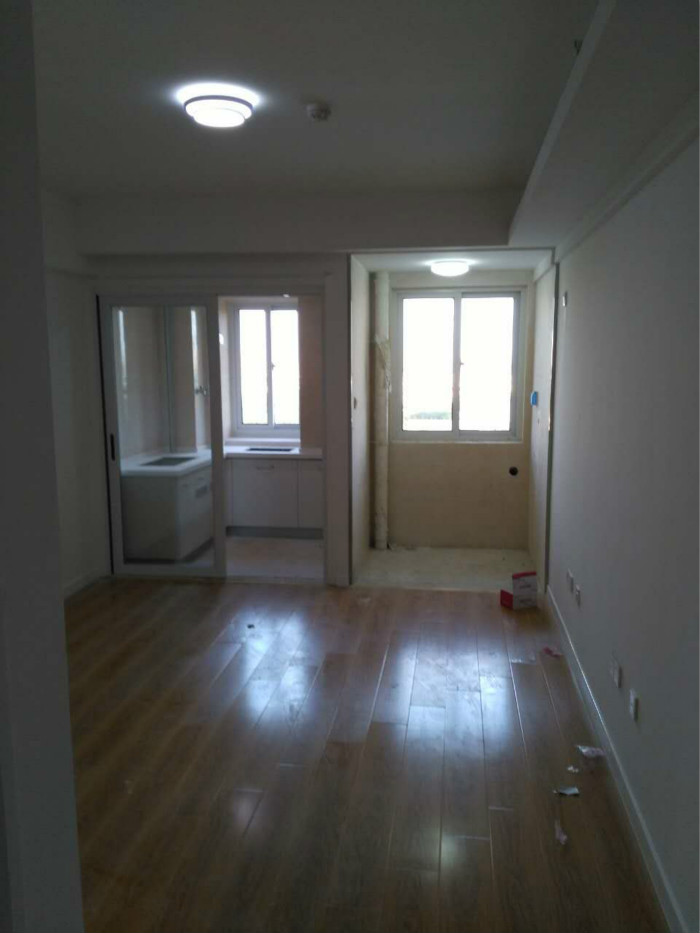

2、开关面板安装完成9~29层,筒灯安装标准层完成,吸顶灯安装完成10~20、25~28层;

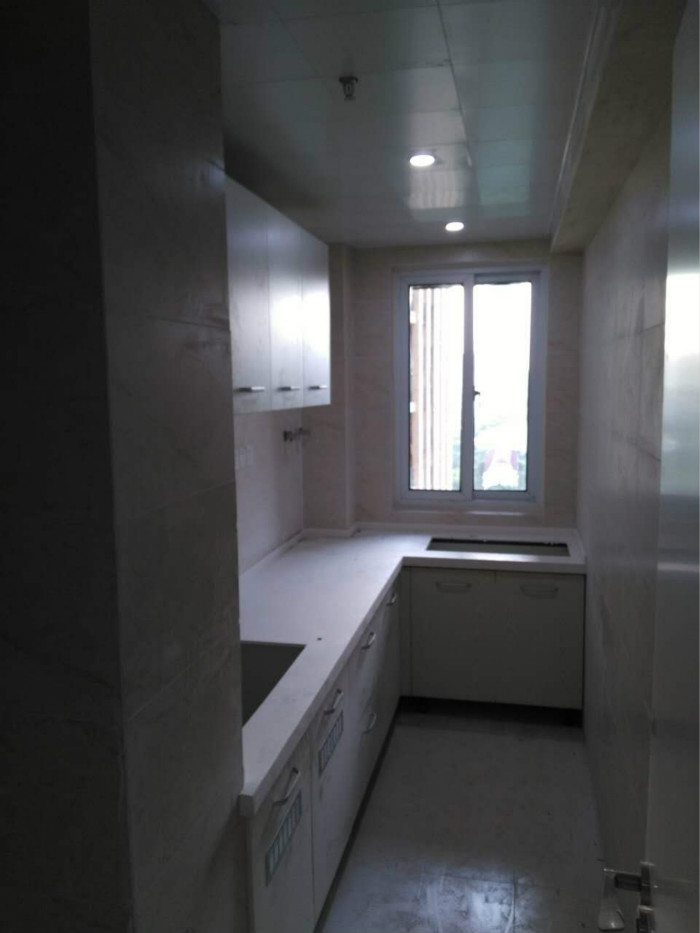

3、卫生间洁具安装开始,标准层三角阀安装完成;
4、改造层墙体砌筑粉刷完成,水电改造开始。


3#楼
1、3号楼木地板铺装完成8~29层;
2、灯具及开关面板安装完成8~29层;

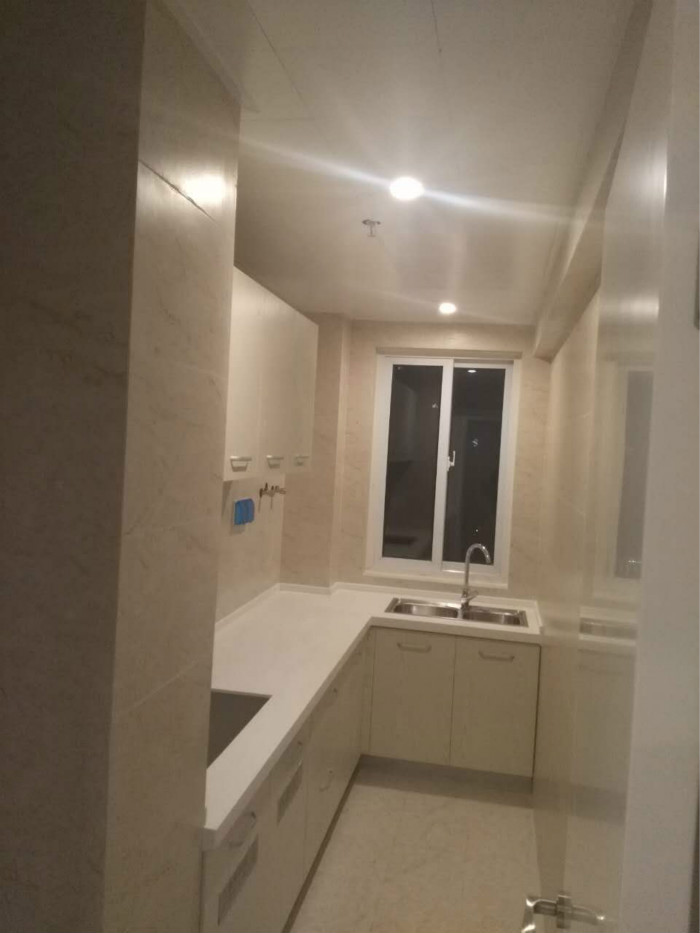

3、厨房卫生间集成吊顶完成;
4、洁具安装开始,三角阀安装完成;
5、改造层墙体砌筑粉刷施工完成,装饰单位地面铺装开始,地坪施工开始;4-6层吊顶完成,墙顶面批白开始。


5#楼
1、5号楼木地板铺装完成8~29层,
2、灯具及开关面板安装完成7~29层;
3、木门及门套安装完成8~25、28~29层;
4、洁具安装开始,三角阀安装完成开始;
5、改造层地坪施工完成,4~6层、32层石膏板吊顶完成,墙面一遍腻子完成。

6#楼进度照片及说明
6#楼精装进度:

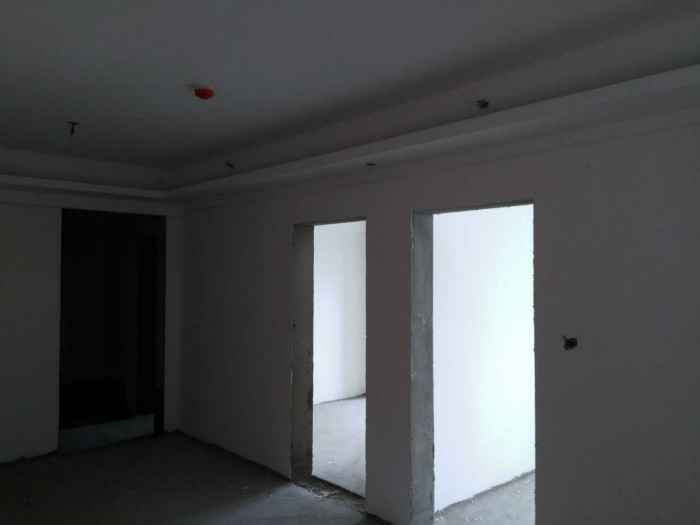

1、室内腻子完成6-32层;
2、吊顶施工完成4-33层(除改造层部分房间);
3、墙地砖铺贴施工完成15~17层;
4、总包安装开始施工,室内管道打压测试完成5-32层。

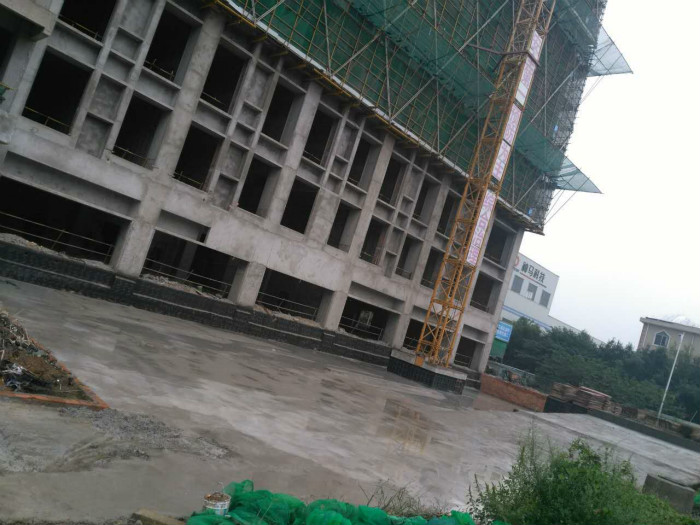

1#楼形象进度
1、屋顶构架混凝土浇筑完成,地下室顶板清理,防水及保护层已基本施工完成;
2、30层墙体施工,26层圈梁上部墙体砌筑及二结构施工;
3、内粉样板已施工。
