亳州时代公馆10月上半月工程进度播报

2017.10.16文章来源:   阅读次数:

亳州时代公馆10月上半月工程进度播报

  亳州时代公馆单体楼栋具体形象进度

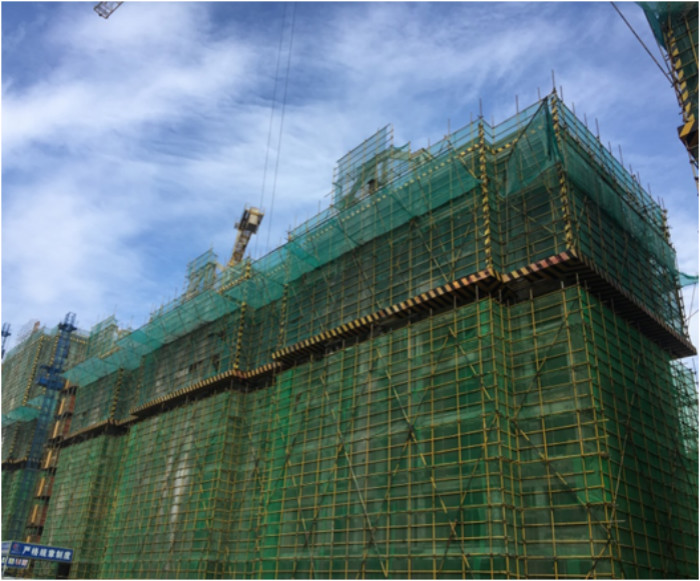

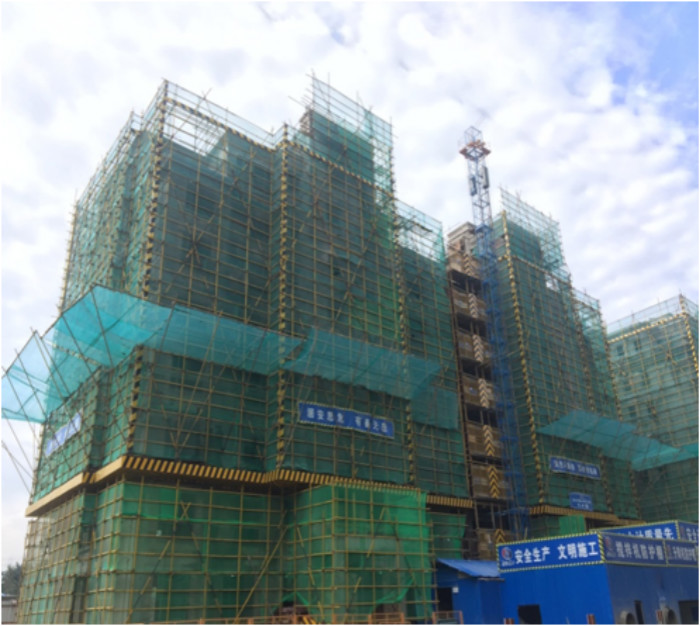

  1#楼形象进度
  1#楼防水卷材施工基本完成,保护层施工准备,外墙保温、锚栓、抗裂网格布施工,窗框塞缝施工,管道井粉刷施工,机房防火门安装,外架拆除准备。

  2#楼形象进度
  2#楼窗框塞缝施工, EPS线条施工,管道井粉刷施工,外墙保温、锚栓、抗裂网格布施工,屋面防水卷材施工准备,机房防火门安装,外架拆除准备。

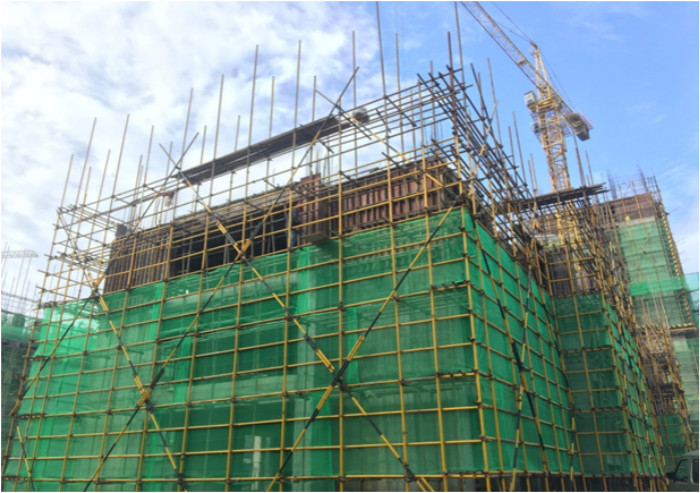

  3#楼形象进度
  3#楼电梯安装,屋面粉刷施工,室内护角粉刷基本完成,内墙粉刷样板施工,保温施工准备。

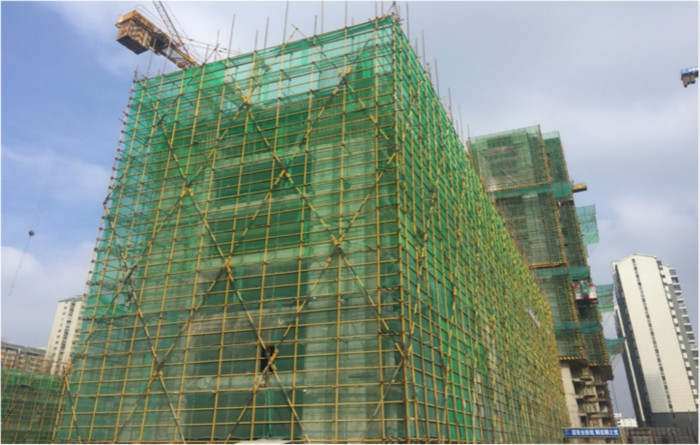

  4#楼形象进度
  4#楼室内护角施工,电梯安装准备,屋面陶粒找坡施工准备,窗框安装,保温施工,内墙粉刷样板施工。

  5#、6#楼形象进度
  5#、6#楼挂网施工,5#楼喷浆施工,灰饼施工,6#楼灰饼、护角、喷浆施工准备。

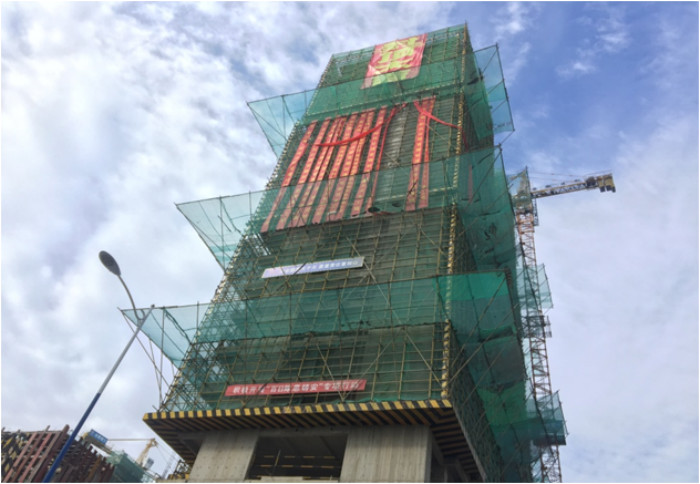

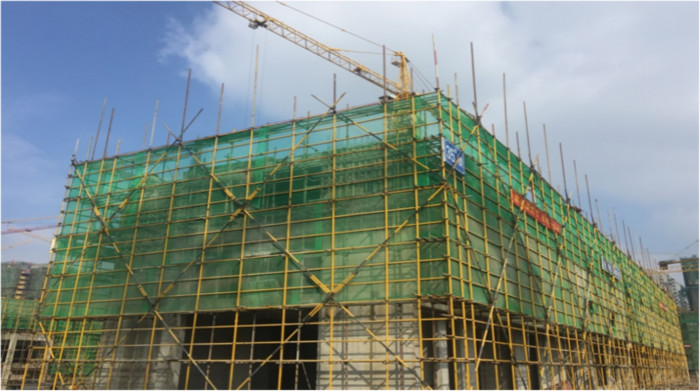

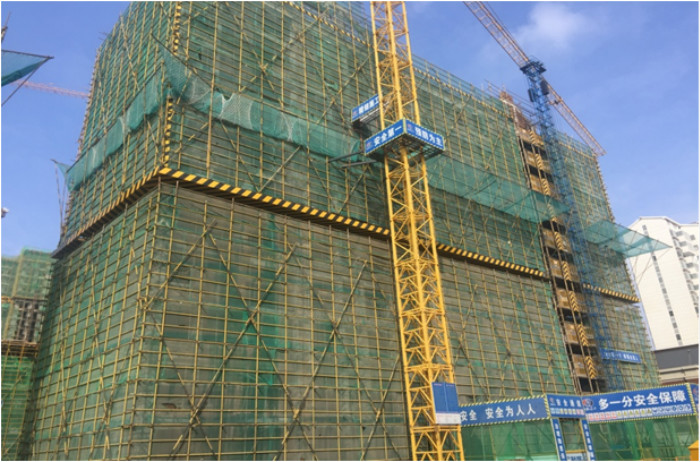

5#楼

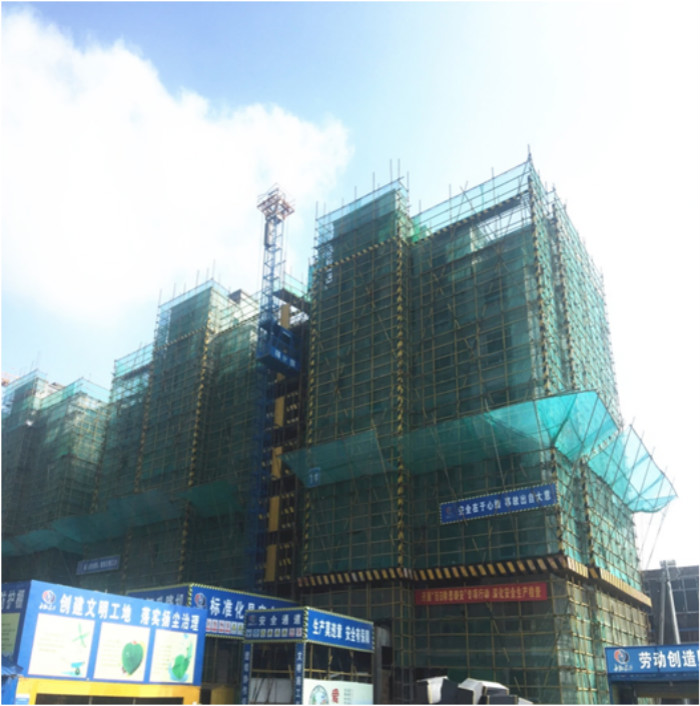

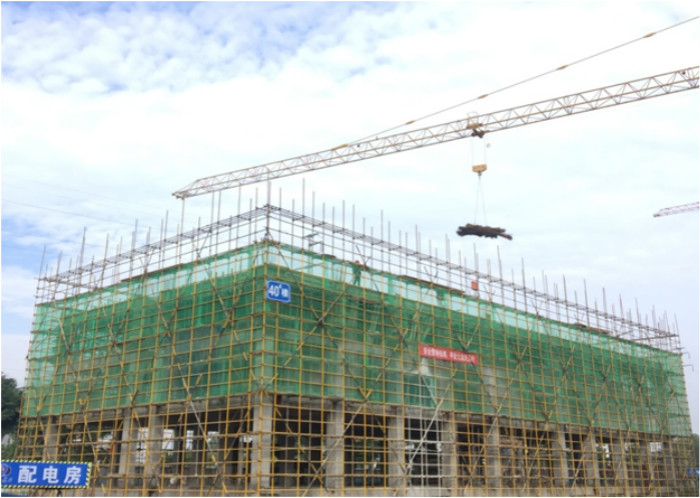

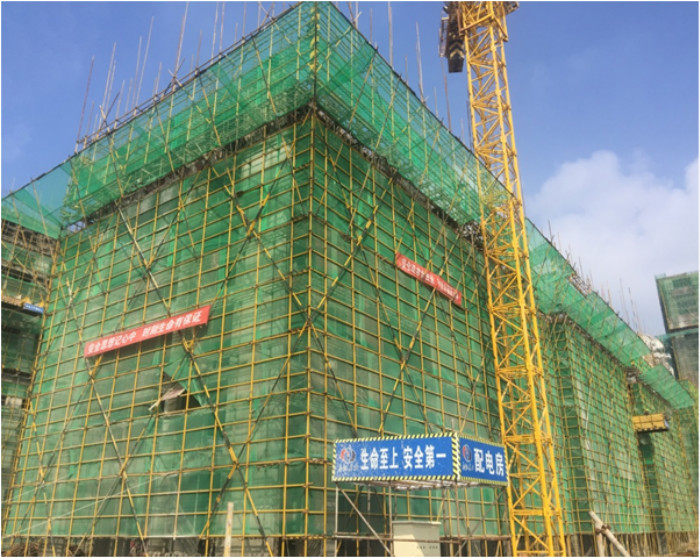

6#楼

  7#、8#楼形象进度
  7#、8#楼挂网施工,灰饼、护角、喷浆施工准备。

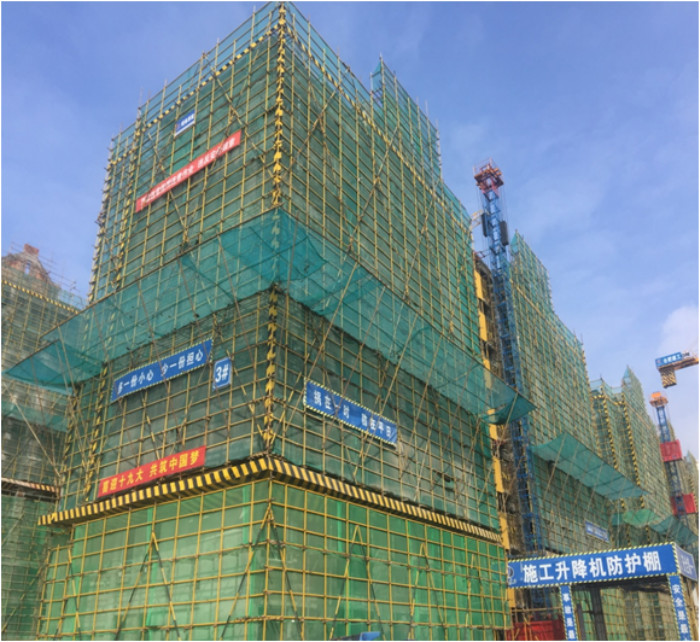

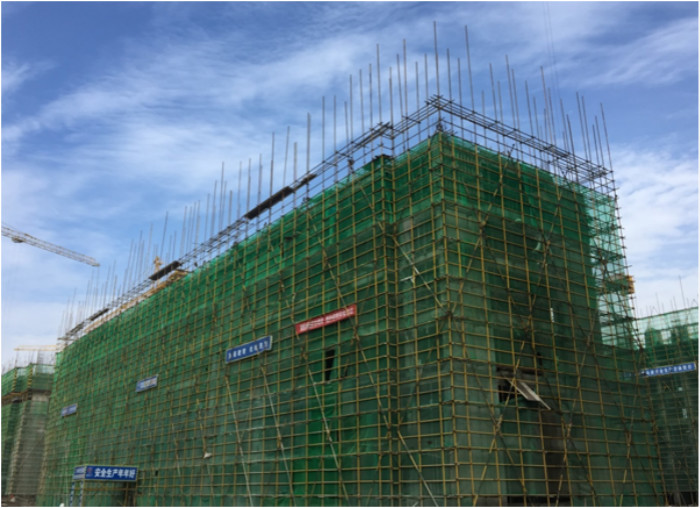

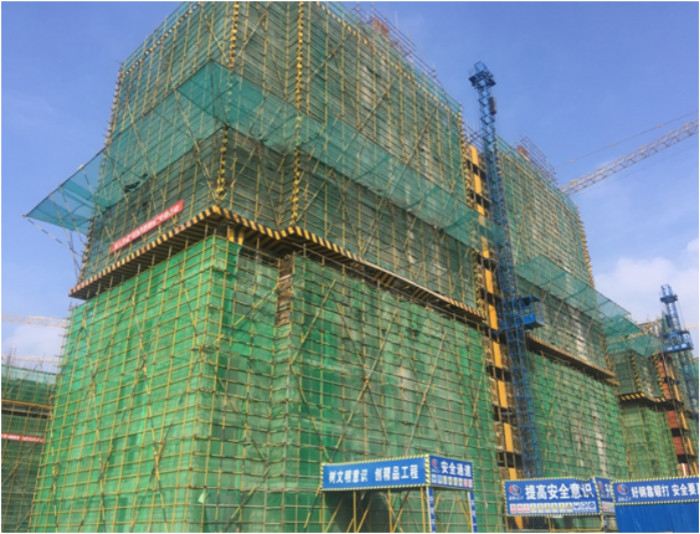

7#楼

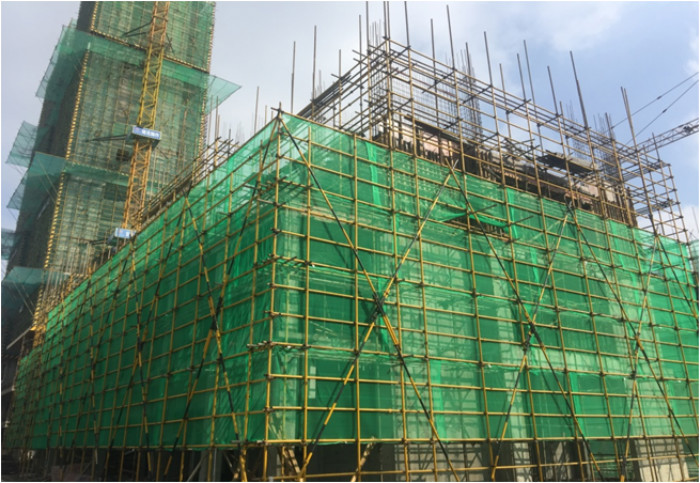

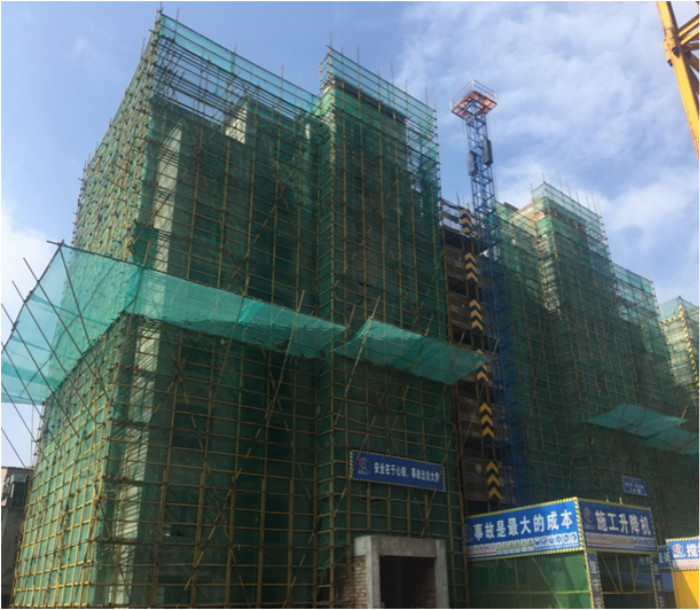

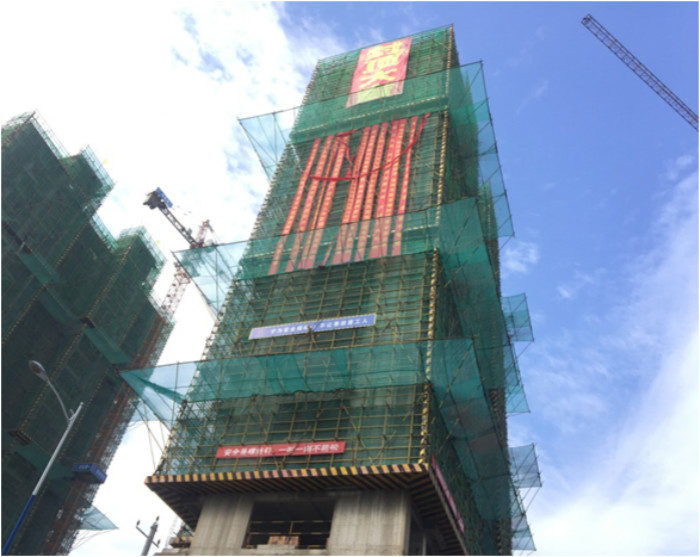

8#楼

  9#、10#、12#楼形象进度

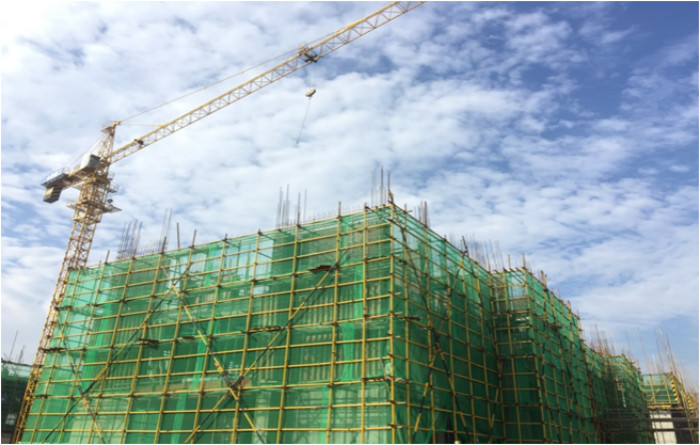

  9#楼七层结构施工;10#、12#楼六层结构施工。

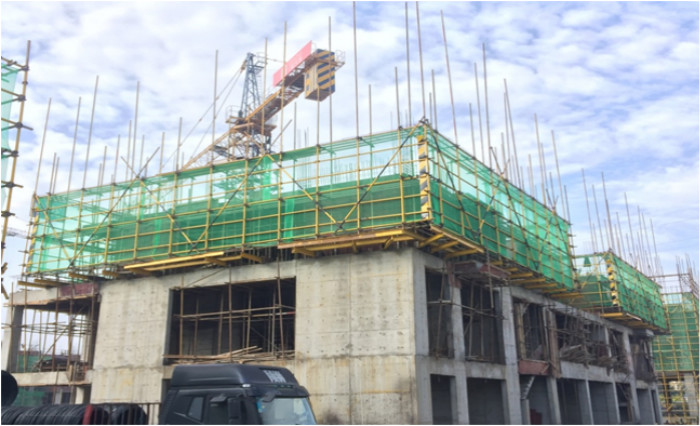

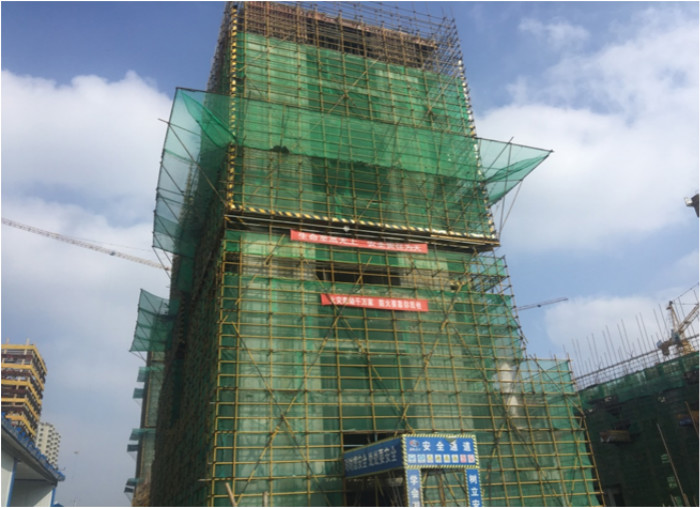

9#楼

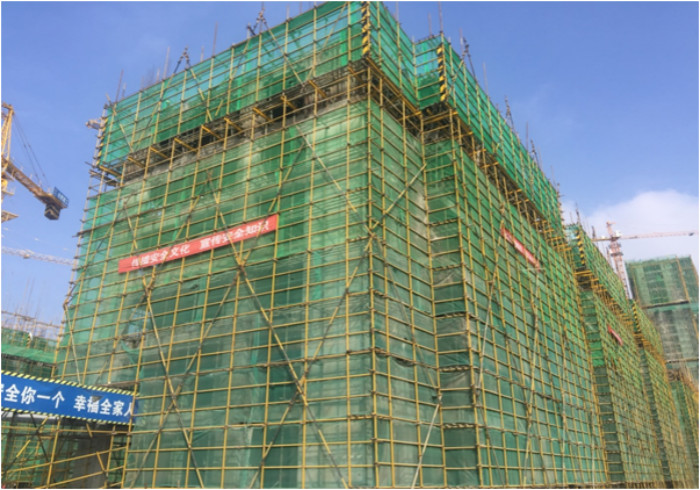

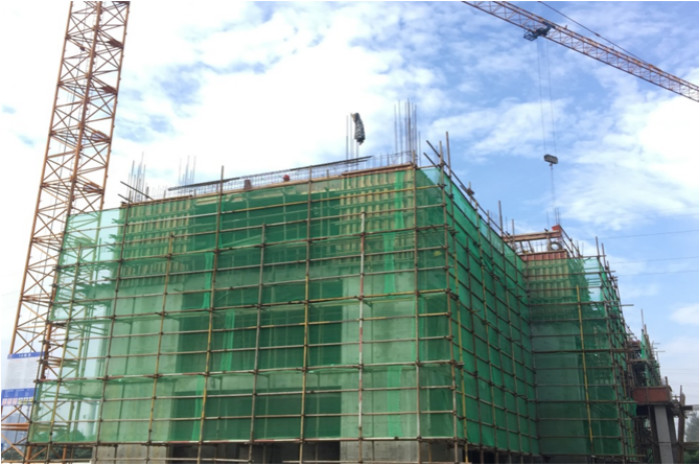

10#楼

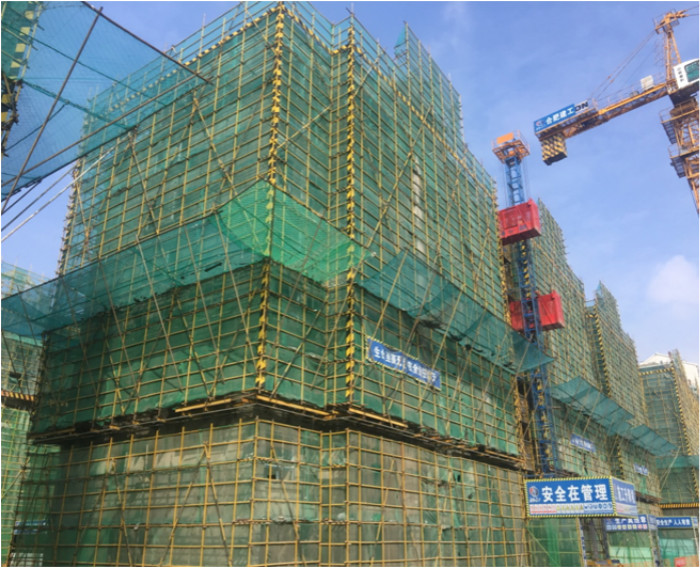

12#楼

  11#、14#、18#楼形象进度
  11#、14#、18#屋面构架施工,墙体拉结筋施工,二次结构钢筋施工,墙体砌筑。

11#楼

14#楼

18#楼

  13#、15#、16#楼形象进度
  13#楼七层结构施工;15#楼十二层结构施工;16#楼四层结构施工。

13#楼

15#楼

16#楼

  17#楼及地库形象进度

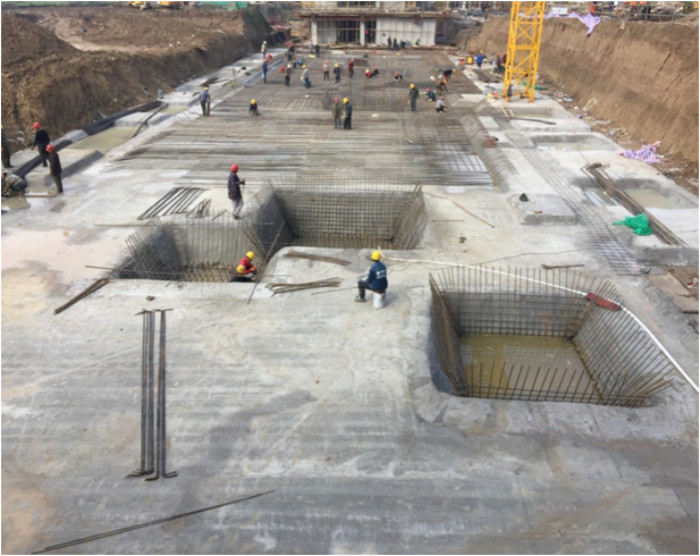

  17#楼四层结构施工;7#楼西北侧地库(6区)土方开挖;9#楼北侧地库(10区)积水抽排,防水卷材施工准备。

  二期形象进度
  35#、36#楼四层结构施工;38#、39#楼三层结构施工。

35#楼

36#楼

38#楼

39#楼

  二期形象进度

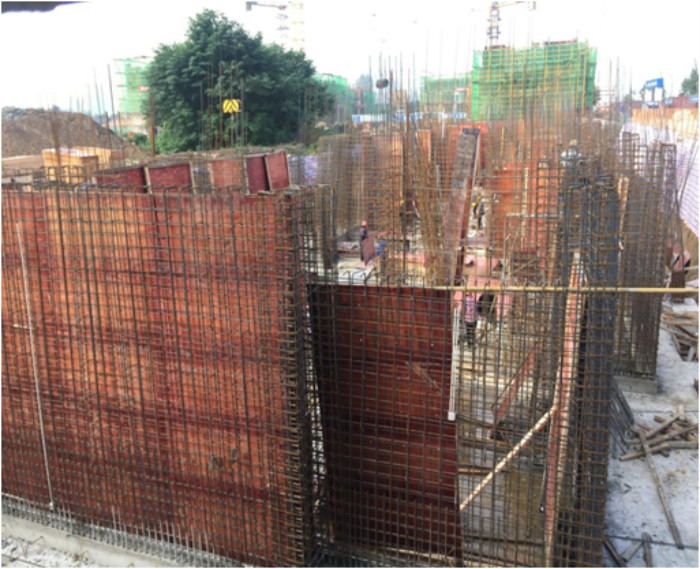

  40#楼四层结构施工;34#楼筏板钢筋施工;37#楼负一层结构施工;二期质量标化施工。

40#楼

37#楼

34#楼
