合肥时代天街10月下半月工程进度播报

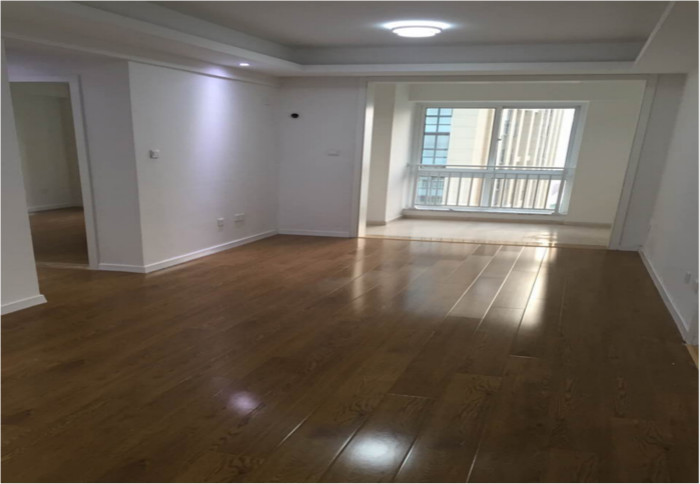

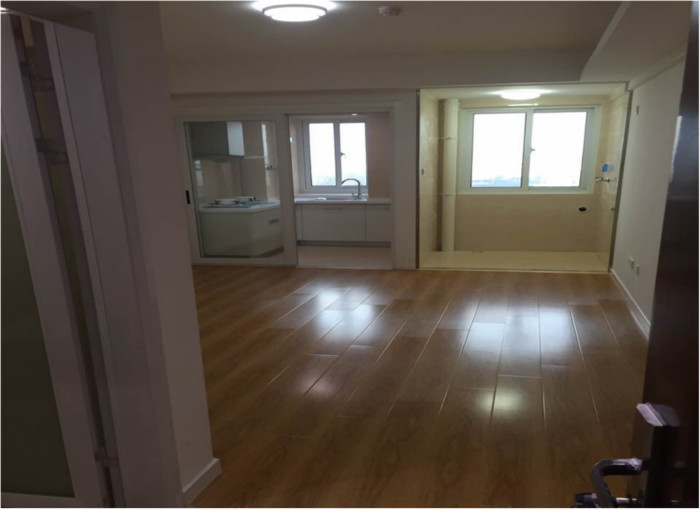

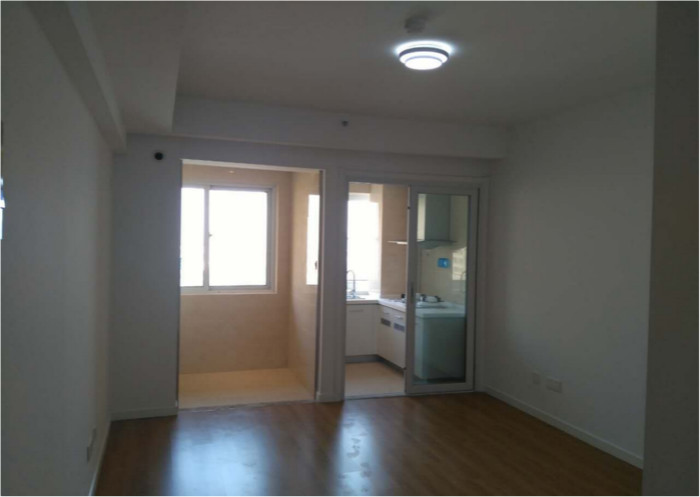

2#3#5#楼精装进度照片及说明
2#楼

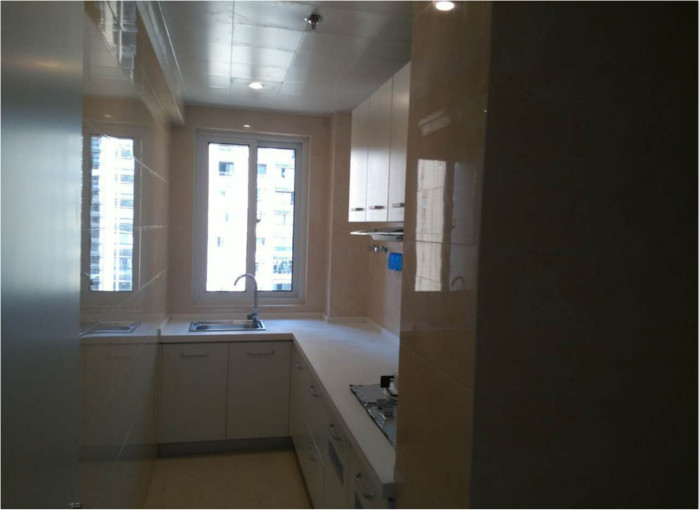

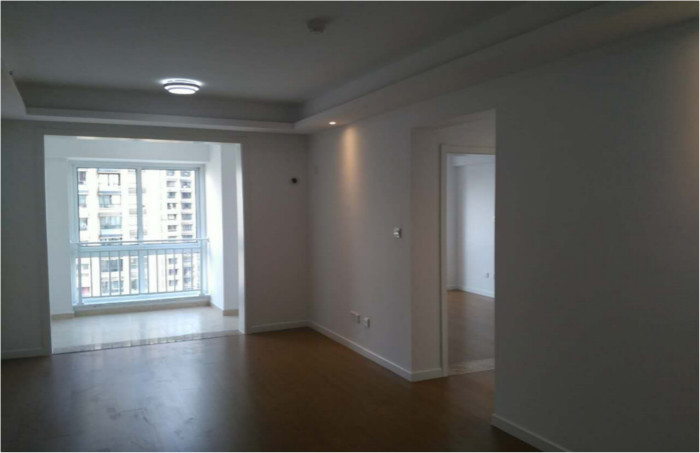

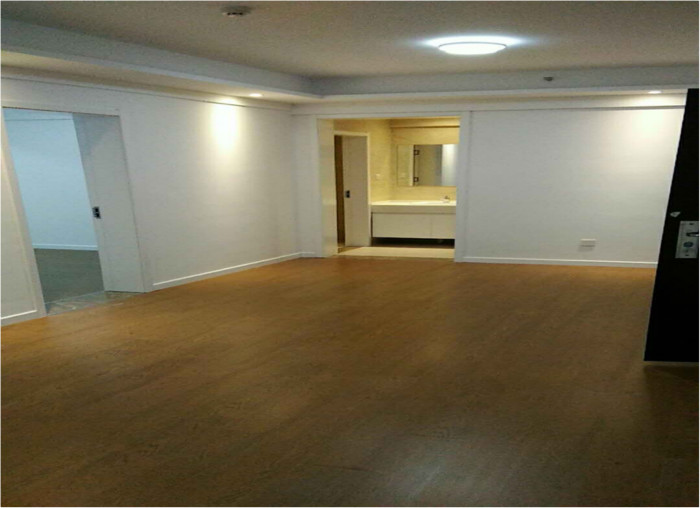

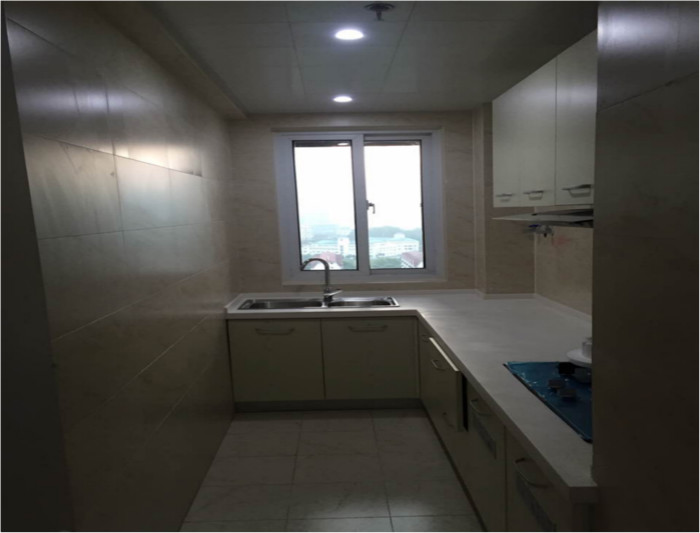

1、标准层:9~29层户内精装施工全部完成,精保洁最后一遍开始,10月28日全部达到交付标准;
2、改造层:保洁开始,10月28日全部达到交付标准。

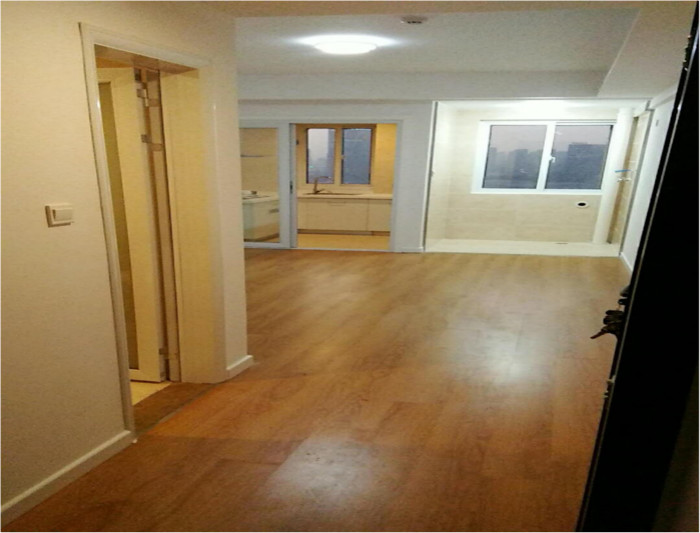

3#楼,全部达到交付标准。

5#楼
1、标准层:最后一次保洁开始,10月27日全部达到交付标准;
2、改造层:施工全部完成,30~33层保洁完成,4~7层保洁完成,10月27日全部达到交付标准。

2、3、5号楼空中花园结构施工:

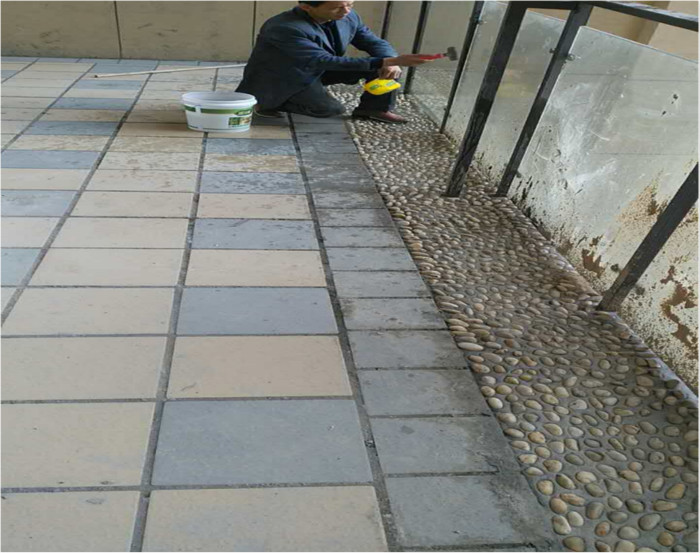

1、区域面层铺贴已基本全部完成,剩余木饰面在施工中,27日全部完成。

6#楼精装进度:
1、室内腻子完成4-33层,墙顶面砂纸打磨完成18~20层;
2、吊顶施工完成4-33层;
3、墙地砖铺贴施工完成6~26层;

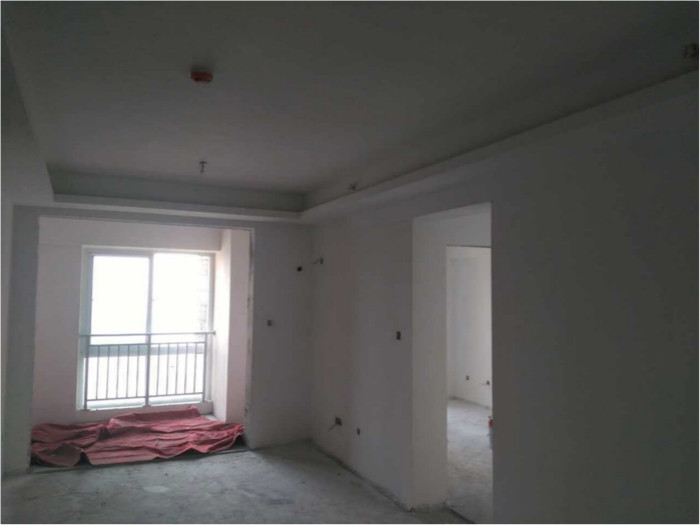

1#楼形象进度:
1、电梯正在安装;
2、结构验收已完成;

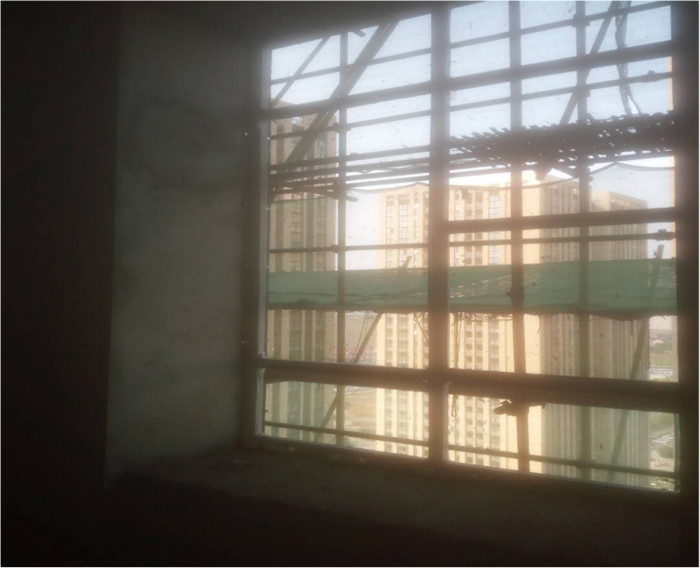

3、内、外粉开始施工;
4、窗框已开始安装30%
