亳州时代公馆11月上半月工程进度播报
各楼栋形象进度:

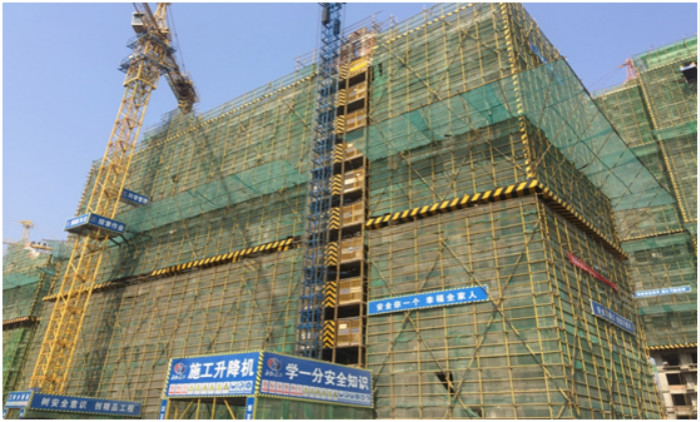

1#楼:

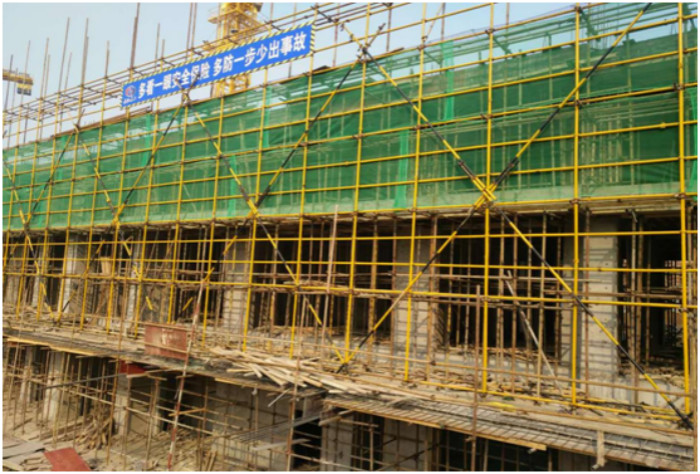

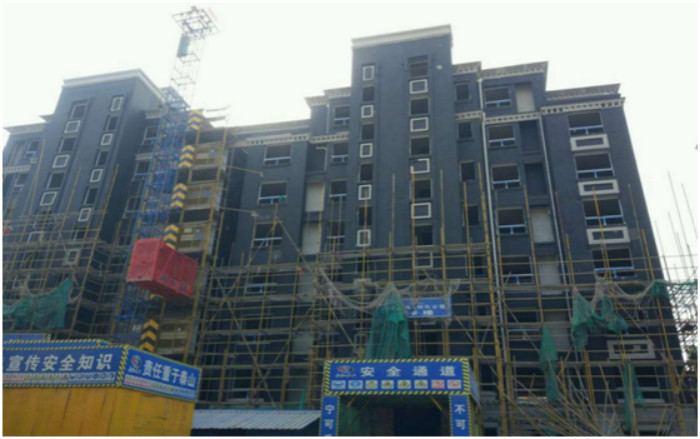

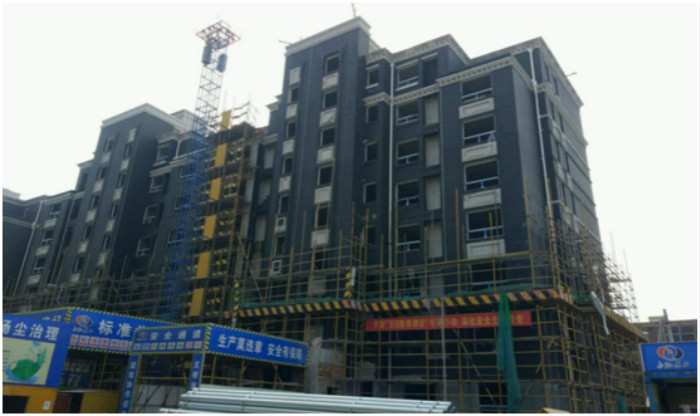

亳州时代公馆1#楼8层,框剪结构。现阶段1#楼主体结构完成,外墙底漆完成。

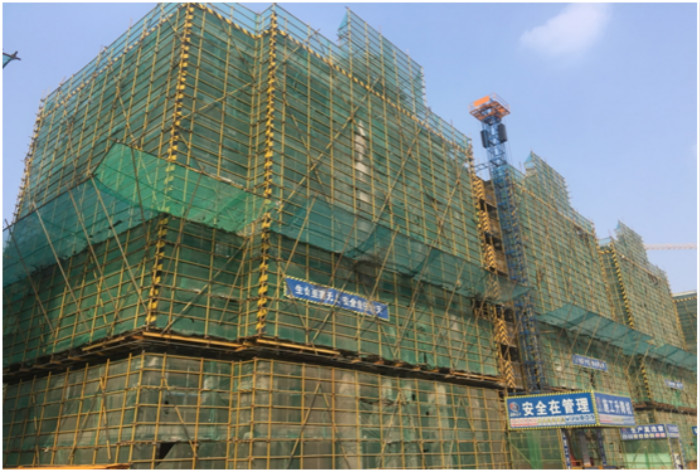

2#楼:
亳州时代公馆2#楼8层,框剪结构。现阶段2#楼主体结构完成,底漆施工完成。

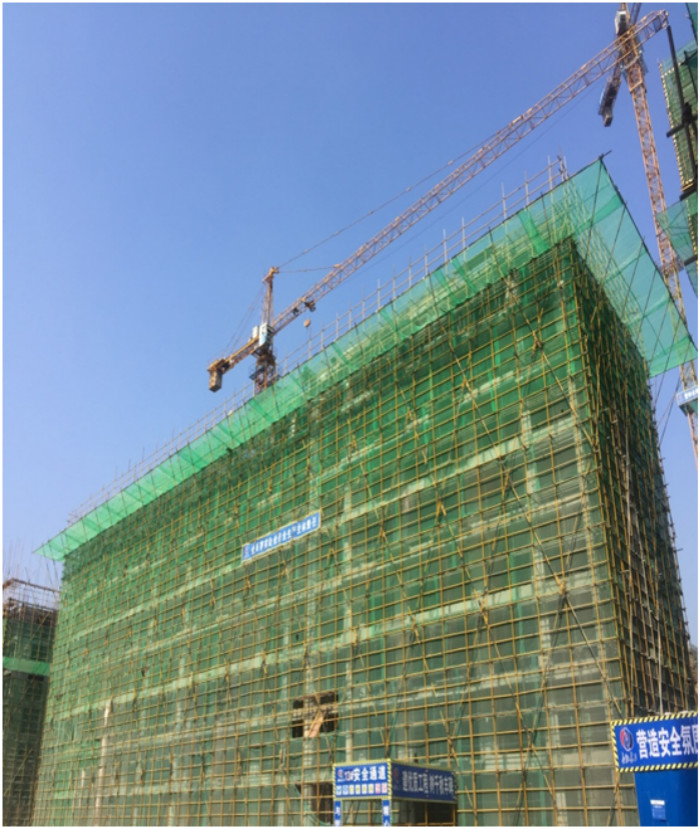

3#楼:

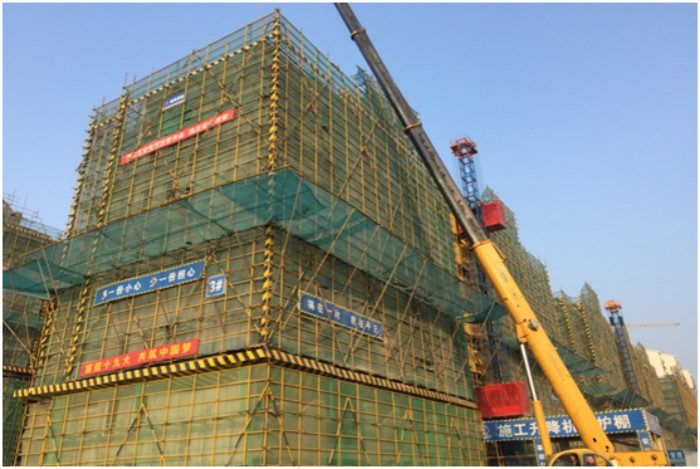

亳州时代公馆3#楼8层,框剪结构。主体结构齐、外墙保温开始施工。

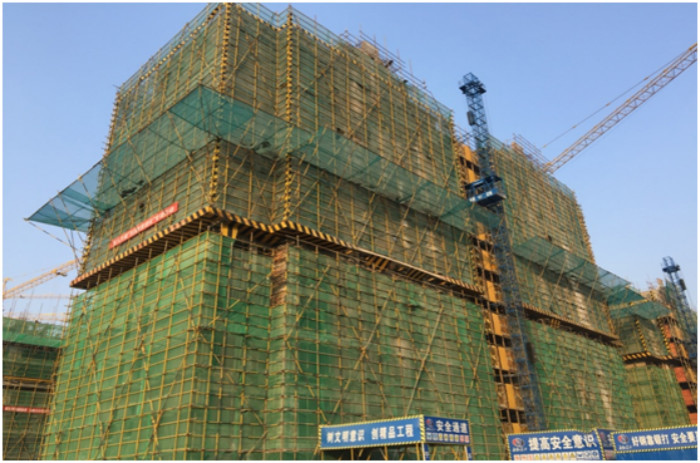

4#楼:

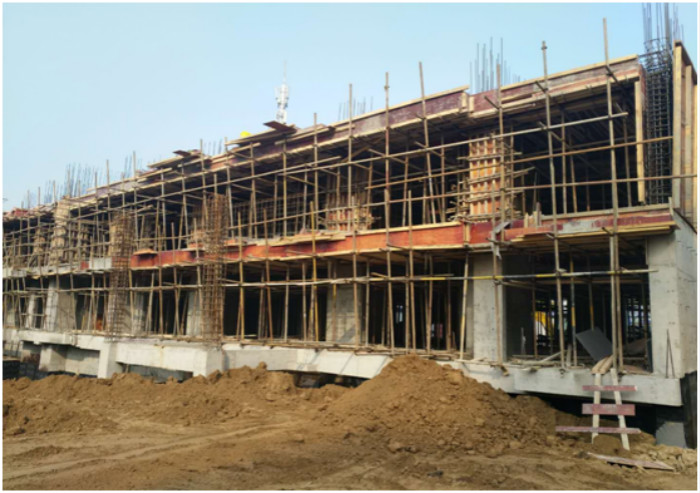

亳州时代公馆4#楼8层,框剪结构。现阶段4#楼主体结构完成。墙体砌筑完成,外面防水施工。

5#楼:
亳州时代公馆5#楼8层,框剪结构;现阶段5#楼主体结构完成,墙体砌筑完成,外墙抹灰施工。

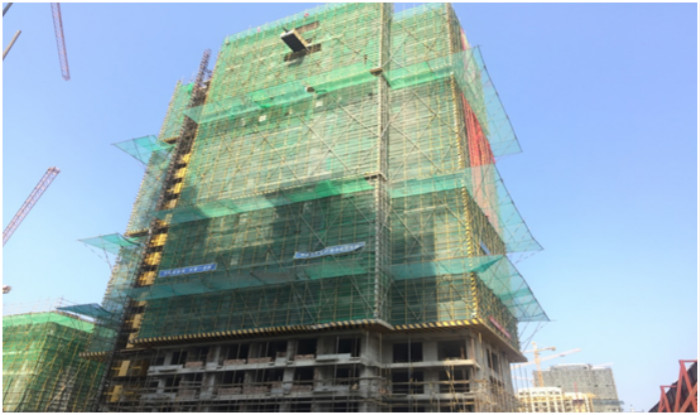

6#楼:
亳州时代公馆6#楼11层,框剪结构;现阶段墙体砌筑已完成,阳台粉刷。

7#楼:

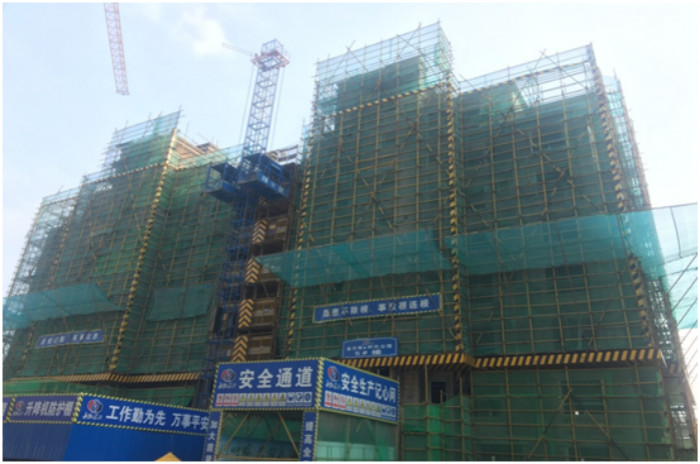

亳州时代公馆7#楼8层,框剪结构,墙体砌筑完成,外墙槽底。

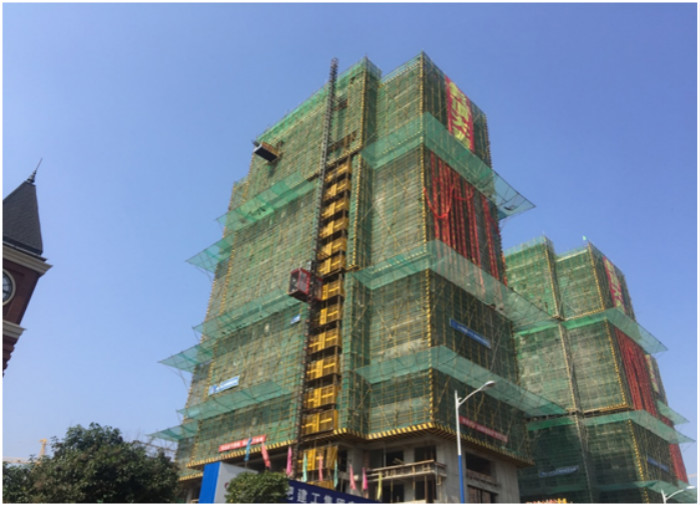

8#楼:
亳州时代公馆8#楼11层,框剪结构,外墙抹灰从上到下施工到6层,6层内墙做护角施工。

9#楼:

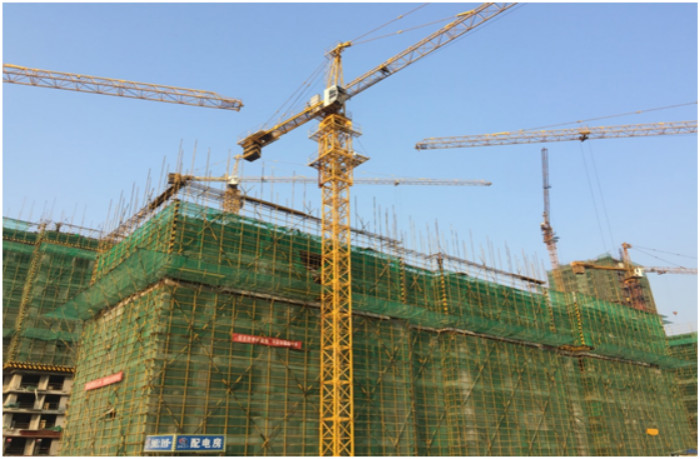

亳州时代公馆9#楼11层,框剪结构。现阶段9#楼10层墙柱钢筋绑扎。

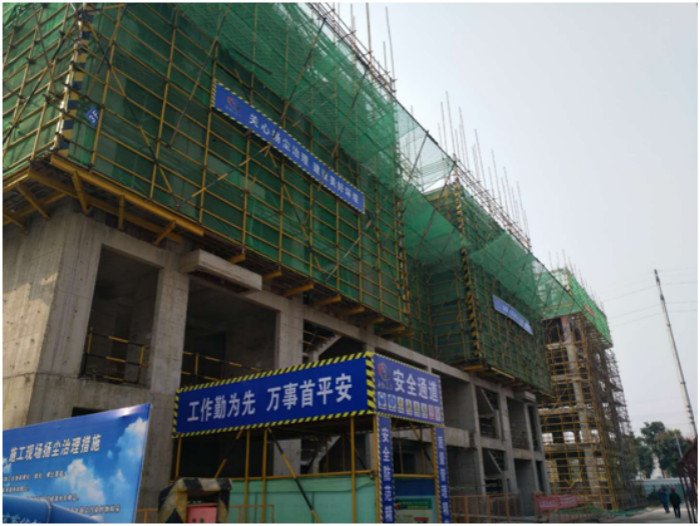

10#楼:
亳州时代公馆10#楼8层,框剪结构。现阶段10#楼八层结构结构屋面混凝土浇筑完成。

11#楼:

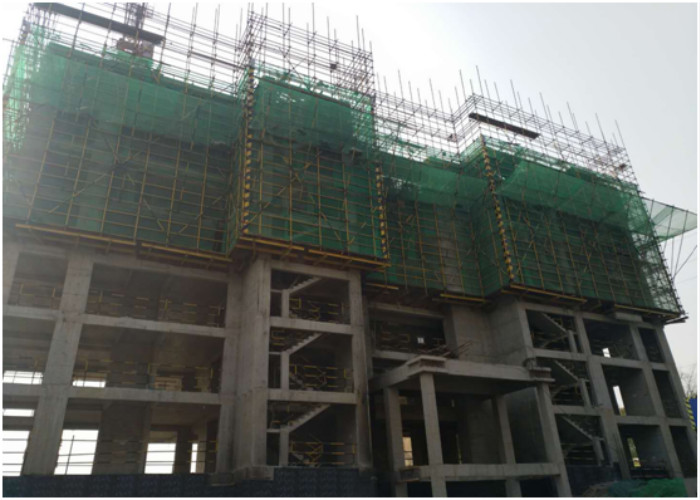

亳州时代公馆11#楼22层,框剪结构。现阶段11#楼主体结构已完成,墙体砌筑至15层。

12#楼:
亳州时代公馆12#楼11层,框剪结构。现阶段12#楼主体结构已完成至8层墙柱。

13#楼:
亳州时代公馆13#楼8层,框剪结构。现阶段13#楼主体结构8层已完成,屋面框架施工。

14#楼:
亳州时代公馆14#楼22层,框剪结构。现阶段14#楼主体结构已完成,墙体砌筑至14层。

15#楼:
亳州时代公馆15#楼26层,框剪结构。现阶段15#楼主体结构施工至16层墙柱。

16#楼:
亳州时代公馆16#楼11层,框剪结构。现阶段16#楼主体结构已完成7层结构齐,8层墙柱绑扎完成。

17#楼:
亳州时代公馆17#楼11层,框剪结构。现阶段17#楼主体结构已完成6层结构齐。

18#楼:
亳州时代公馆18#楼23层,框剪结构。现阶段18#楼主体结构已完成,墙体砌筑15层。

30#楼:

时代公馆30#楼位于二期,共11层。目前在进行基础施工。

32#楼:
时代公馆32#楼位于二期,共11层。目前在进行基础施工。

34#楼:
时代公馆34#楼位于二期,共11层。目前结构施工到2层。

35#楼:
时代公馆35#楼位于二期,共10层。目前结构施工到6层。

36#楼:
时代公馆36#楼位于二期,共23层。目前结构施工到7层。

37#楼:
时代公馆37#楼位于二期,共10层。目前结构施工到2层。

38#楼:
时代公馆38#楼位于二期,共9层。目前结构施工到6层。

39#楼:
时代公馆39#楼位于二期,共22层。目前结构施工到6层。

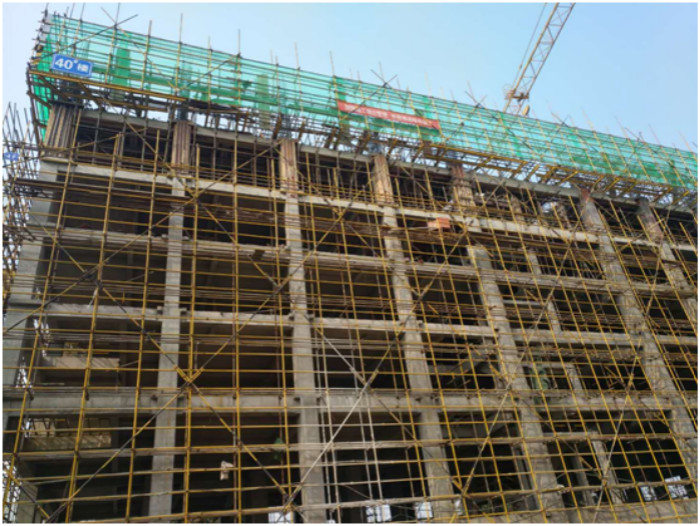

40#楼:
时代公馆40#楼位于二期,共11层。目前结构施工到6层。
